Neubau des gemeinsamen Gerätehauses der Feuerwehren Bruckberg und Bruckbergerau

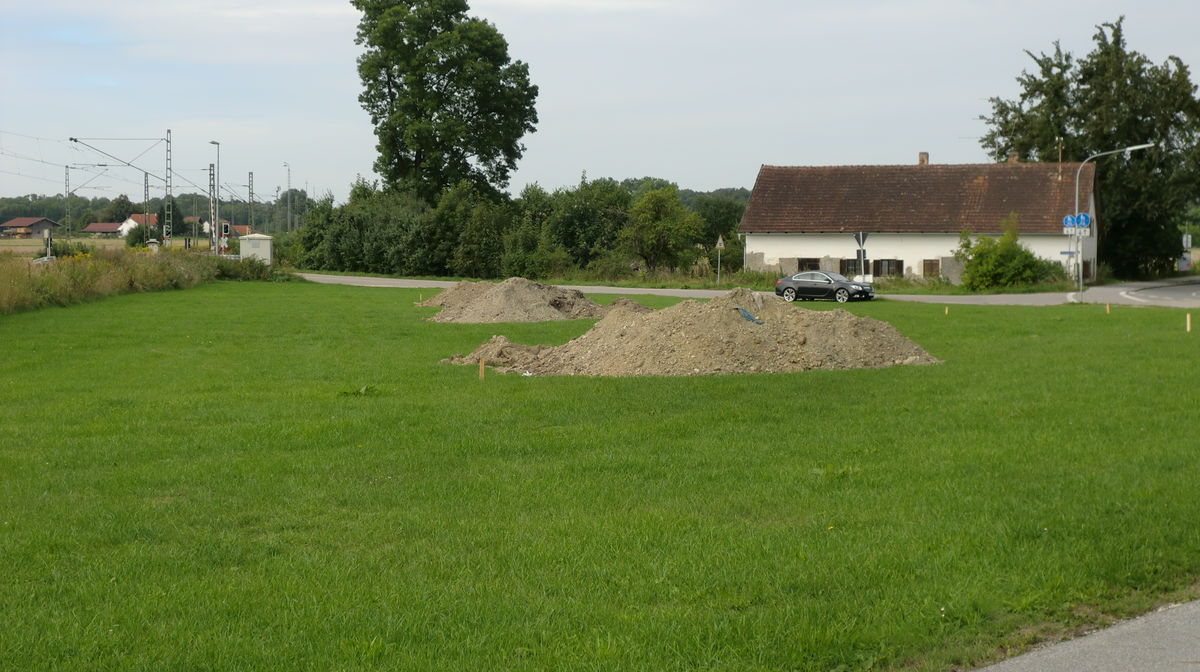

Am 27.08.2013 wurde um 9:00 Uhr der erste Spatenstich für den Bau des neuen gemeinsamen Feuerwehr-Gerätehauses Bruckberg & Bruckbergerau durchgeführt.

Bei diesem lang ersehnten Ereignis waren anwesend:

  • 1. Bgm. Wilhelm Hutzenthaler
  • 2. Bgm. Richard Hampl-Portenlänger
  • 1. und 2. Kommandant und Vereins-Vorstand der FF Bruckbergerau (Stefan Helbing, Johann Wick, Florian Huber)

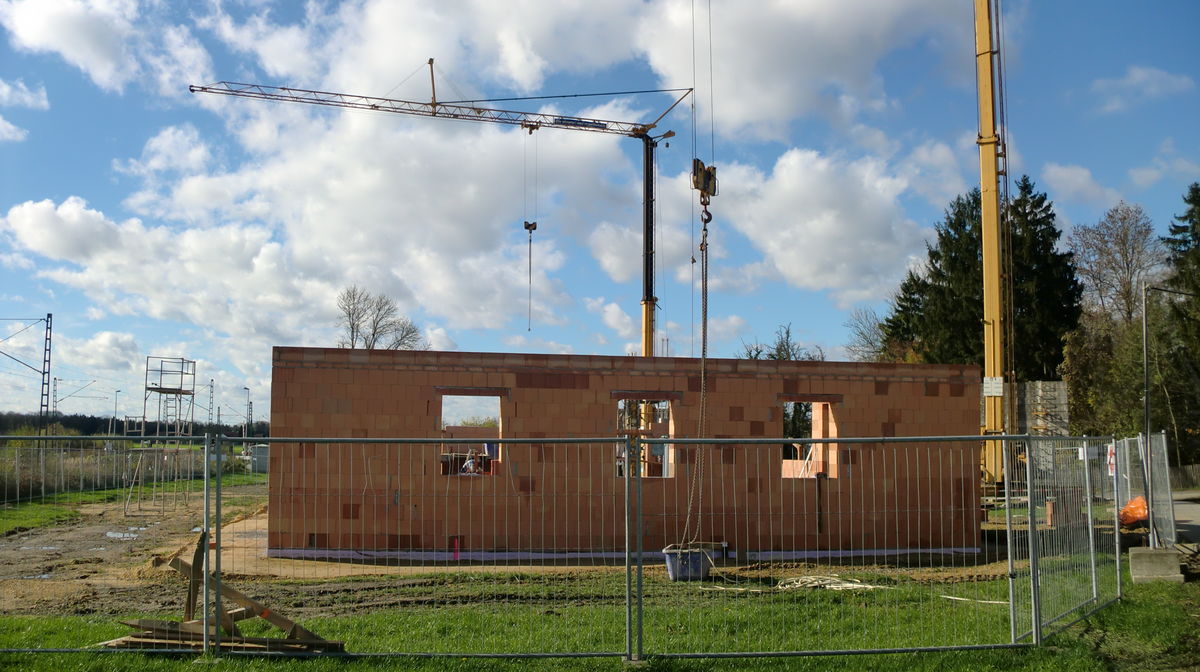

  • 1. und 2. Kommandant und Vereins-Vorstand der FF Bruckberg (Rainer Schäffler, Richard Härtter, Stephan Thoma)
  • Bauamtsleiter Helmut Tscherner
  • die Architekten
  • Vertreter der ausführenden Baufirma

Dann tat sich erst mal nichts mehr, weil auf das endgültige Resultat der Bodenuntersuchung gewartet werden musste

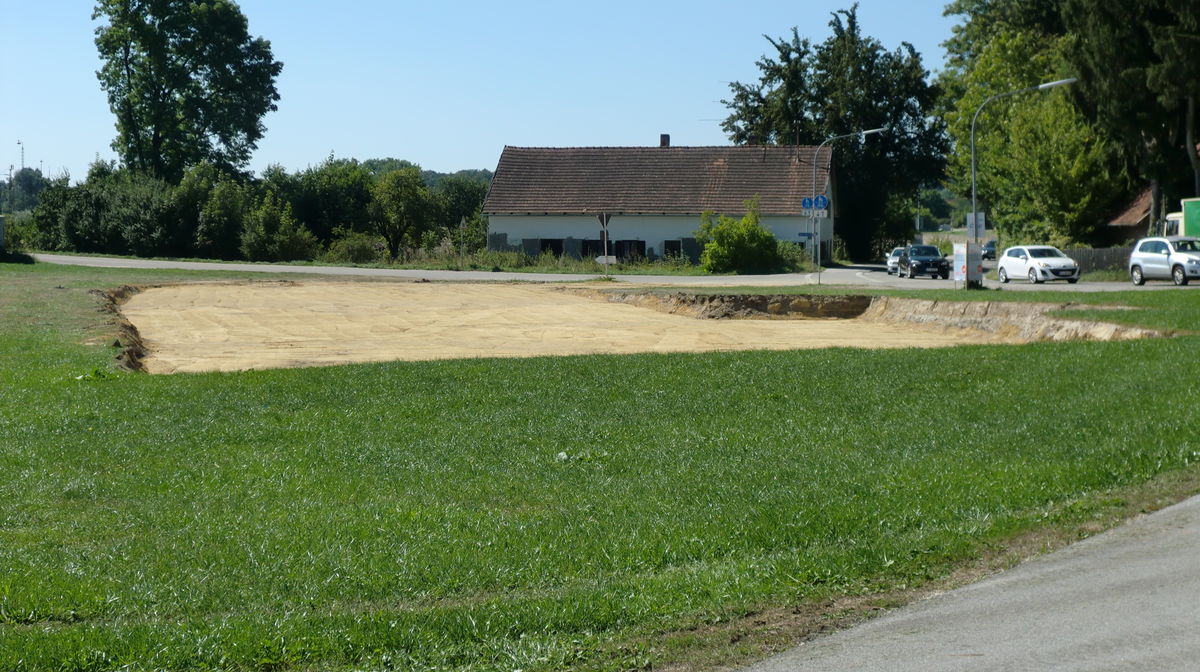

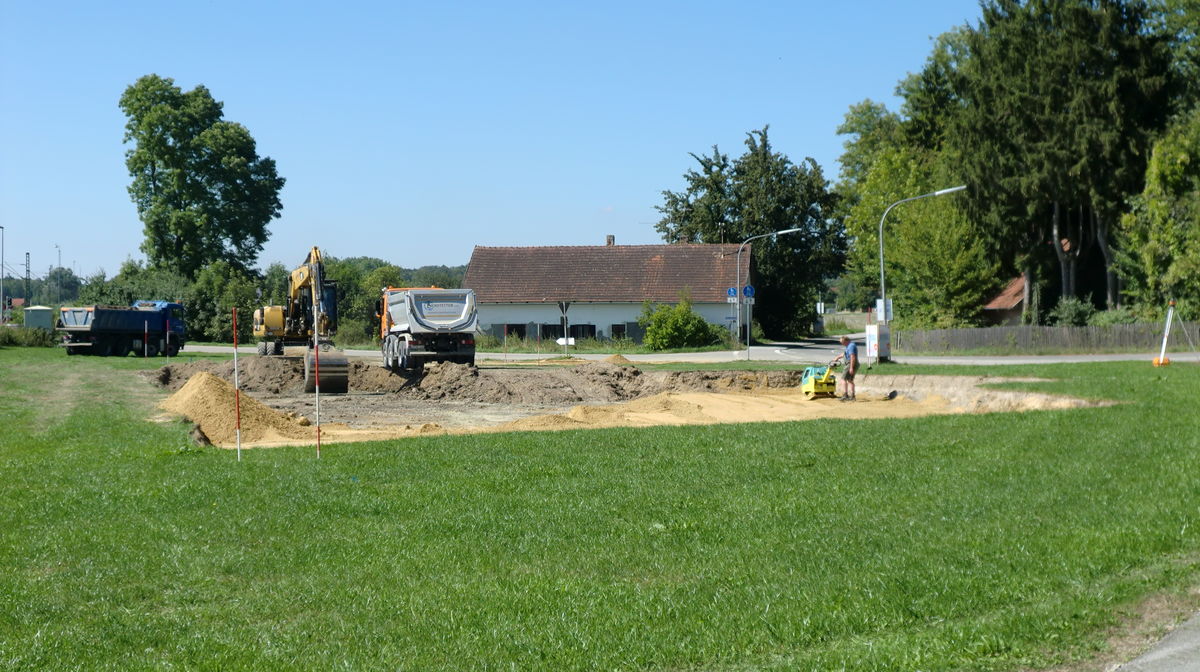

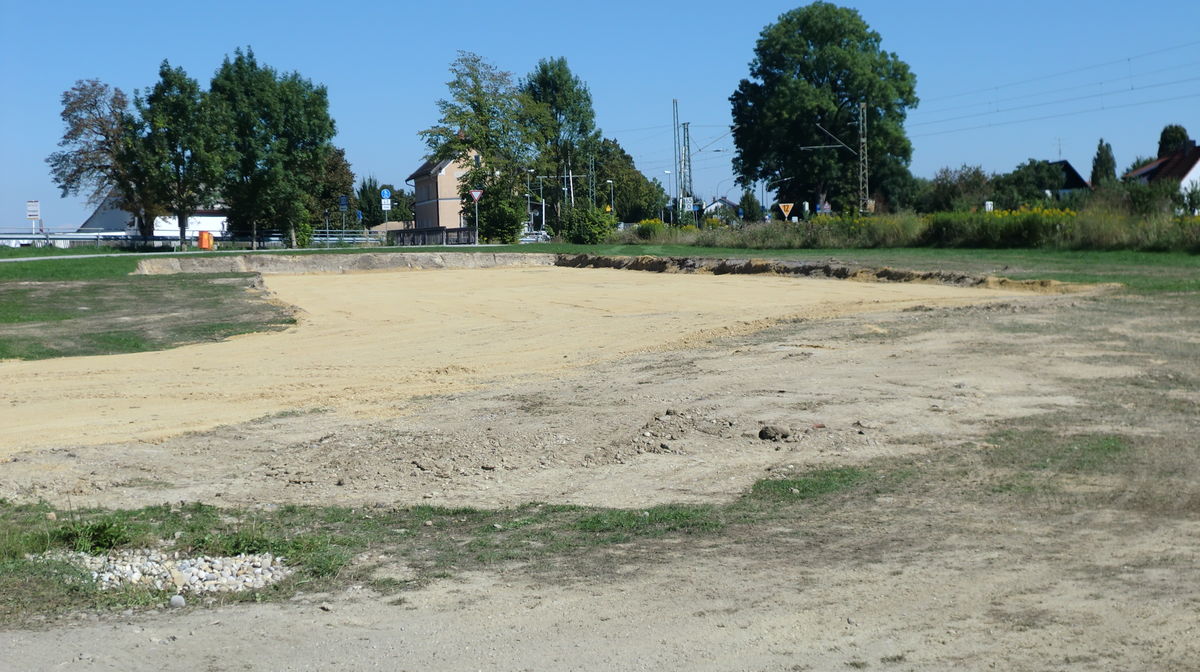

Vom 03.09.2013 bis zum 05.09.2013 wurden die ersten Erdarbeiten (Abtrag des Oberbodens und Bodenaustausch) durchgeführt

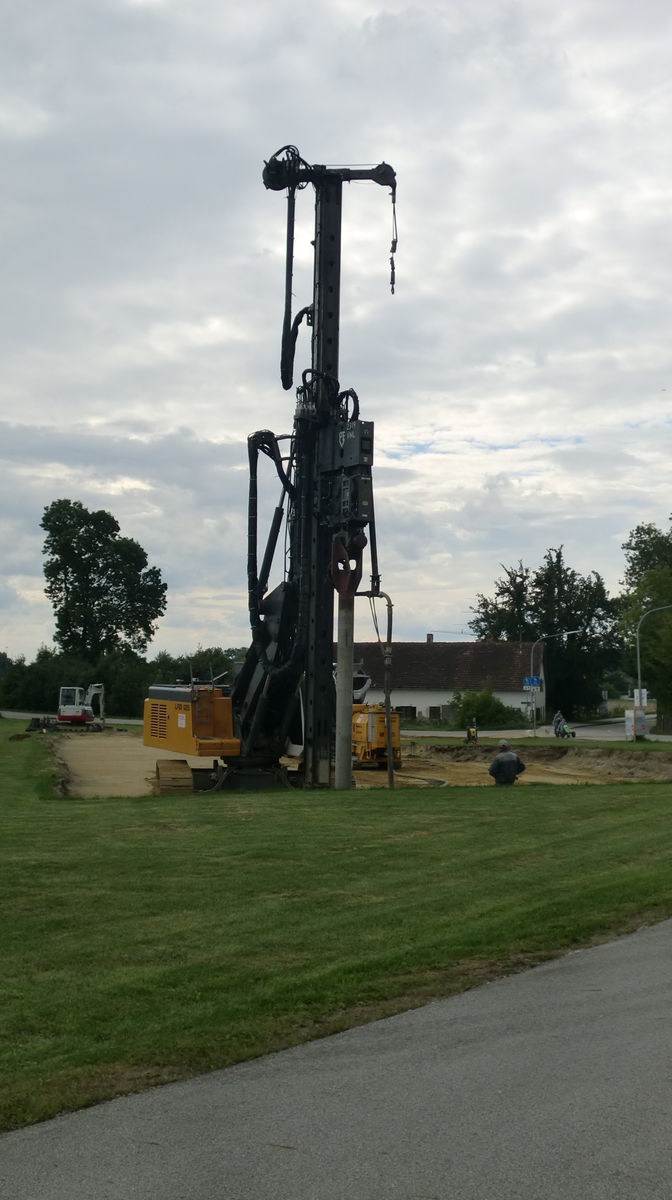

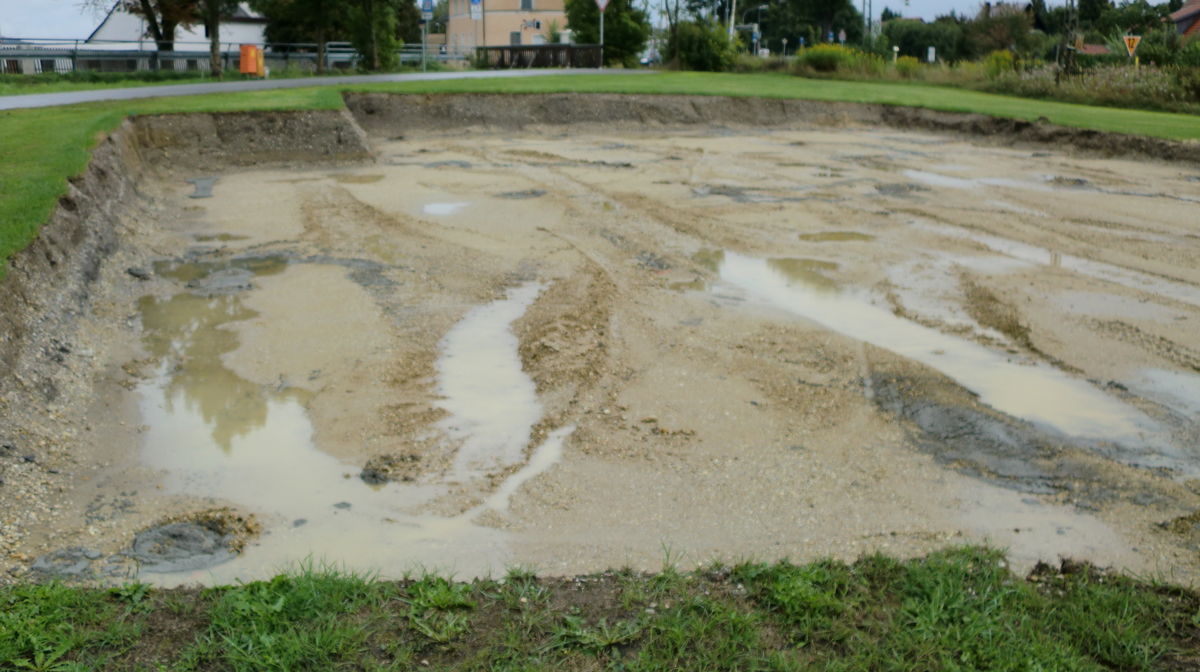

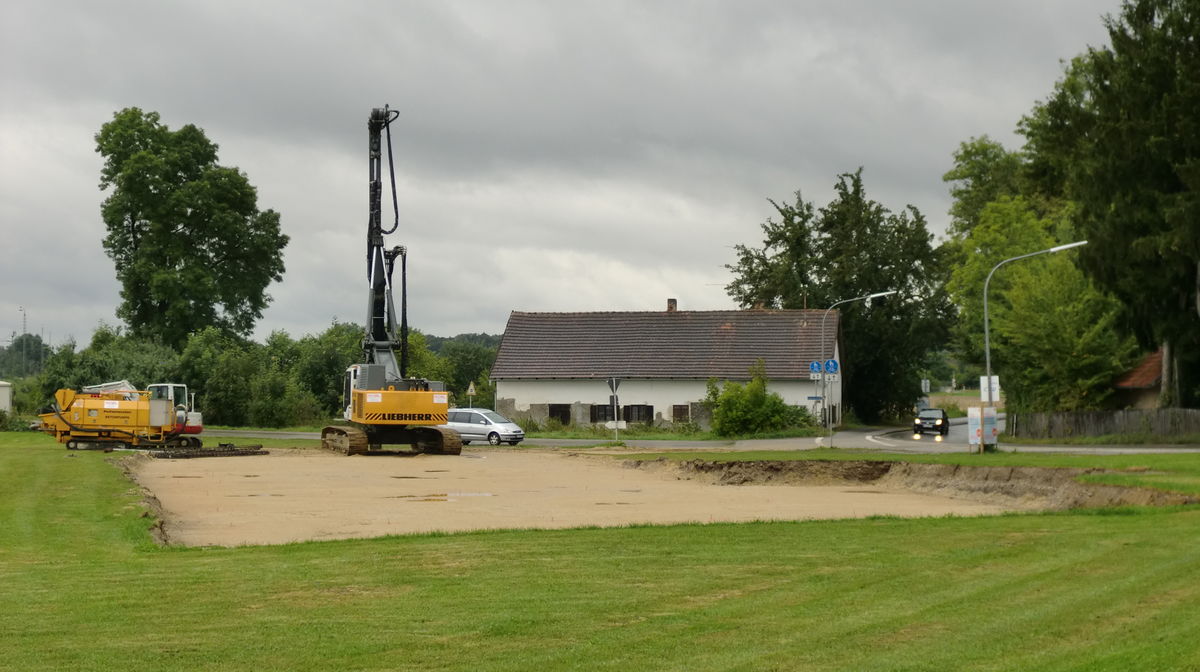

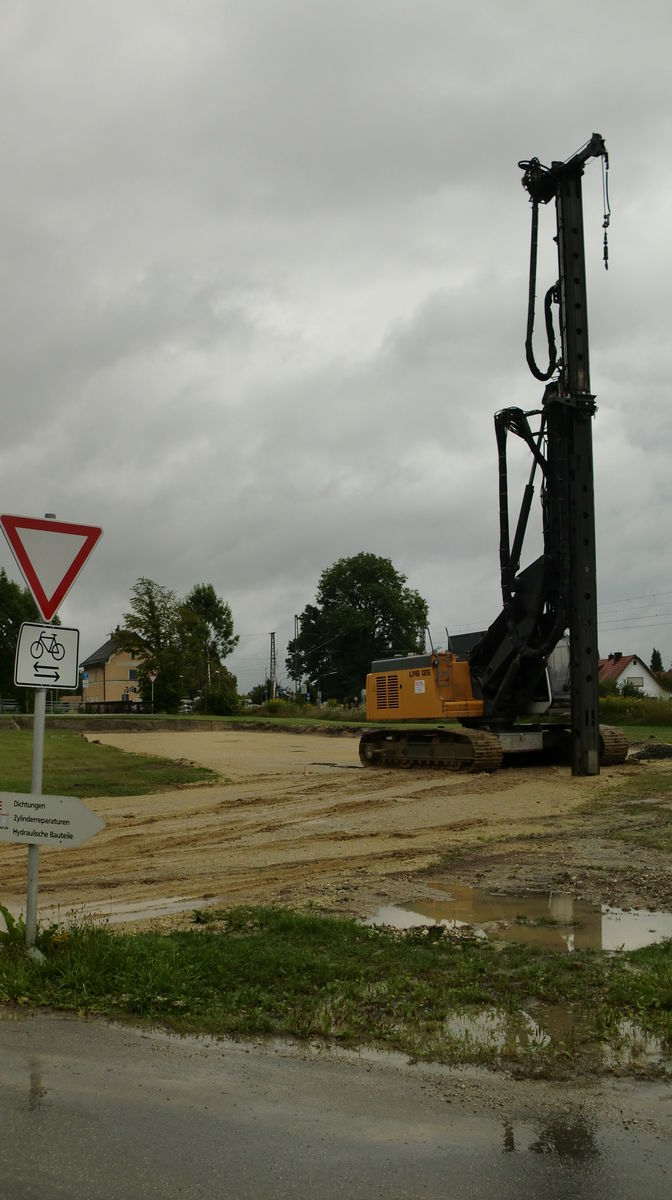

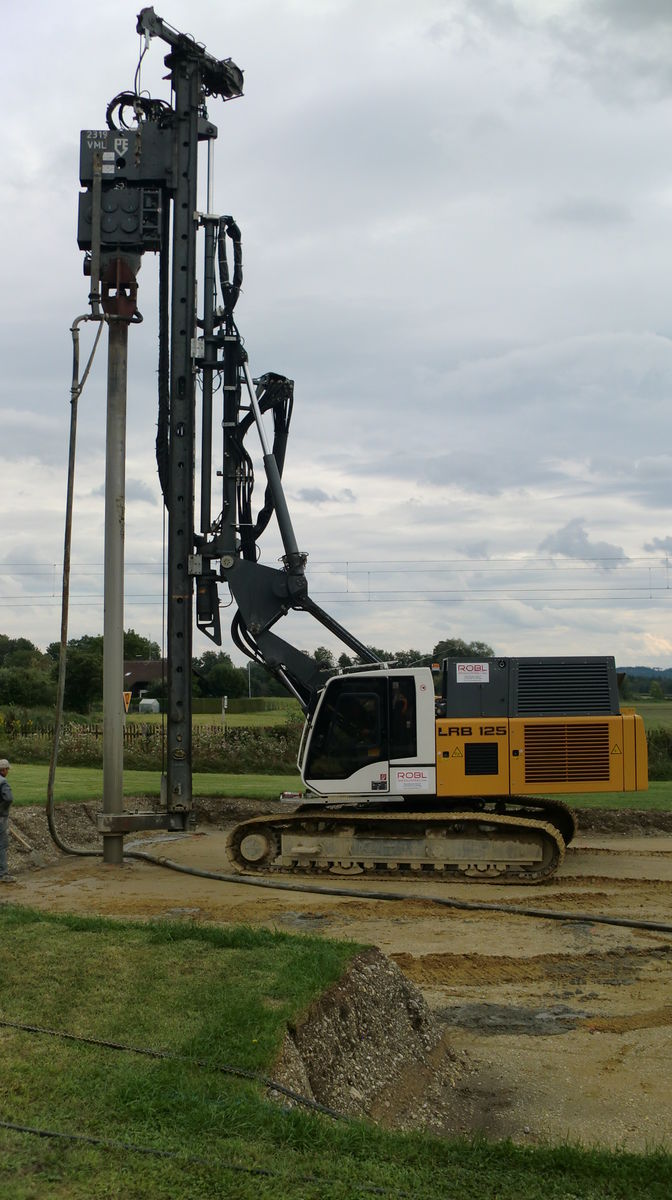

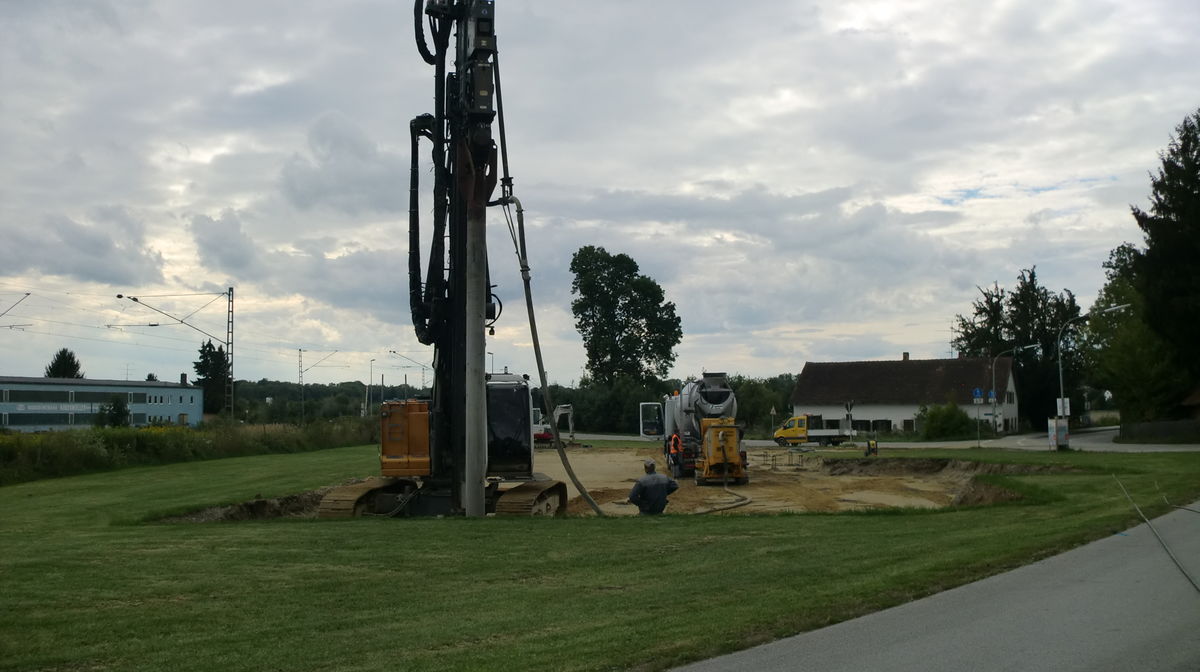

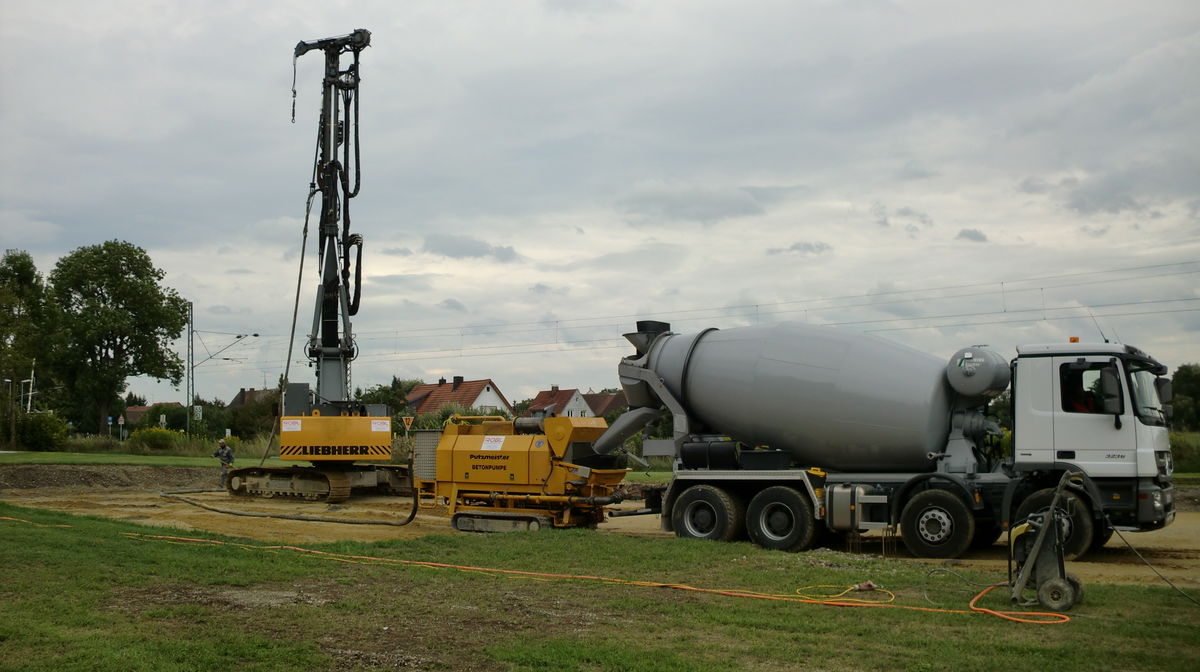

Mit dem Setzen der Bohrpfähle wurde am 10.09.2013 begonnen

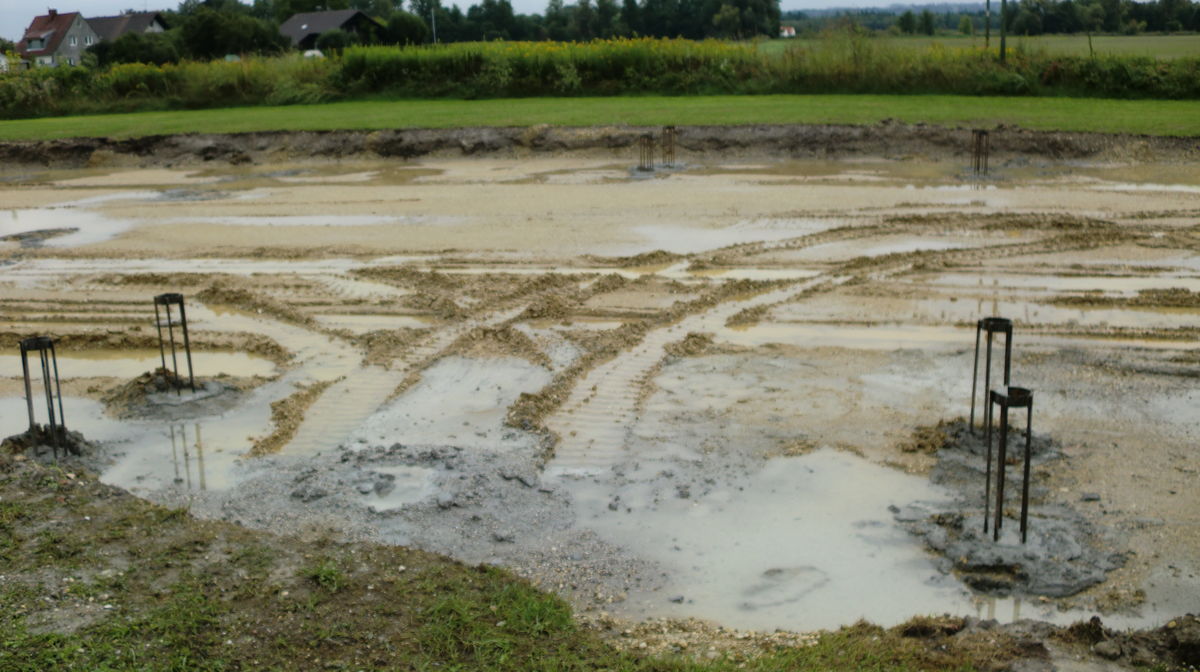

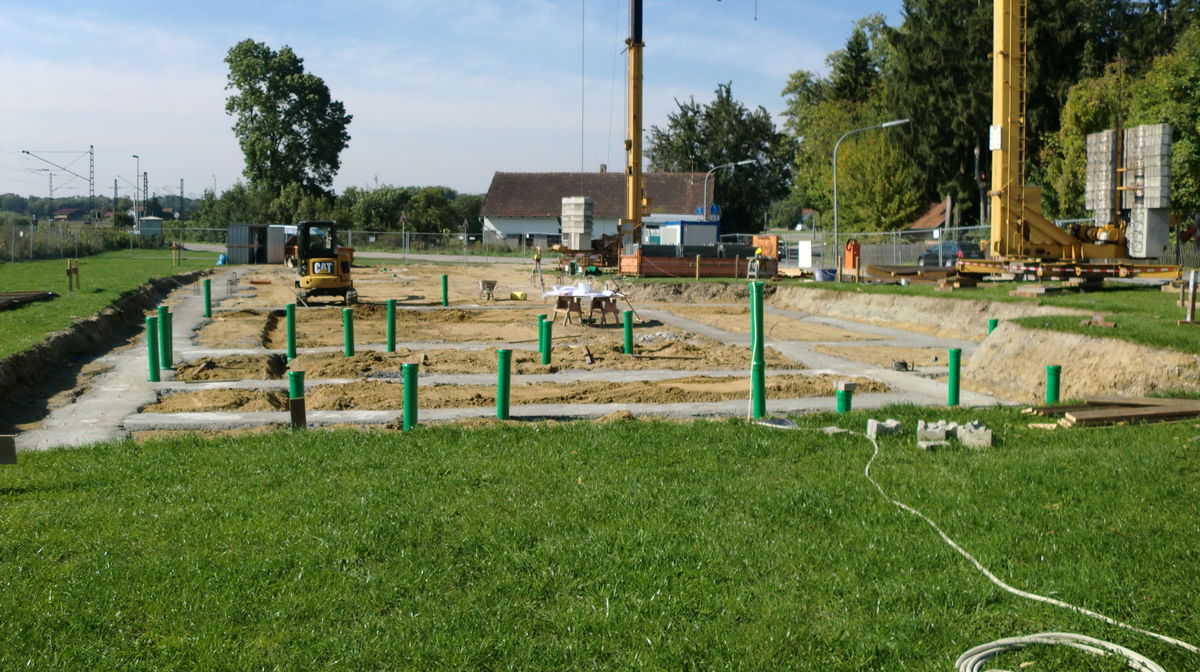

So sah es dann am 12.09.2013 aus - die Bohrpfähle sind alle gesetzt und die ersten Andeutungen für das Streifenfundament werden sichtbar.

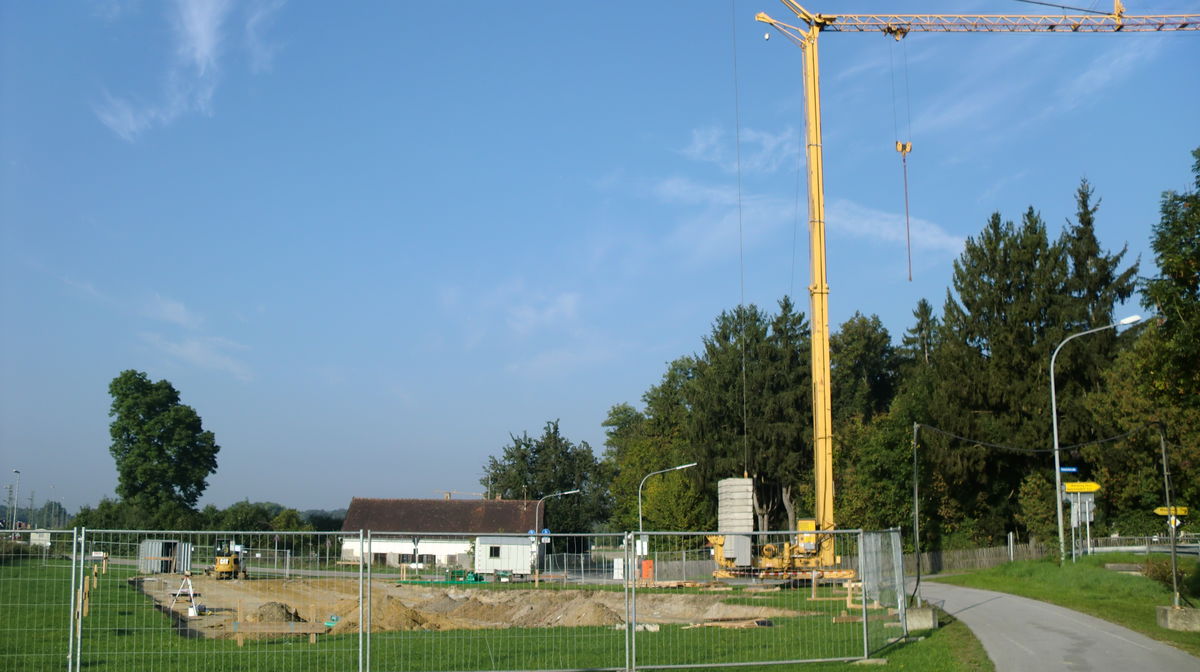

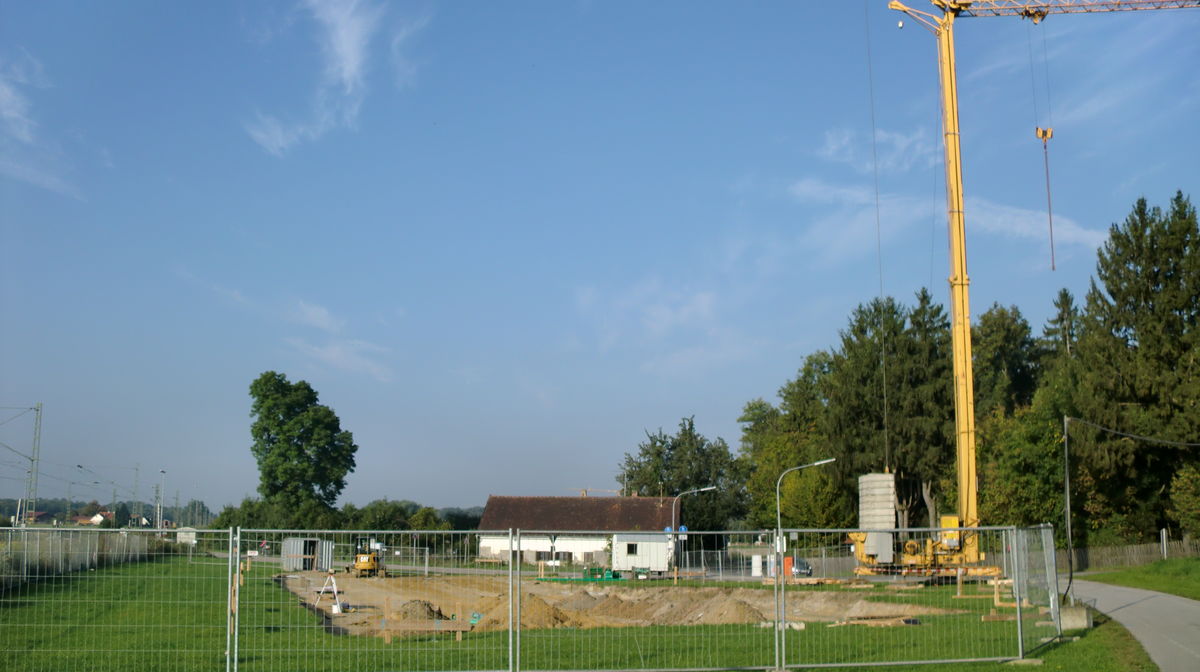

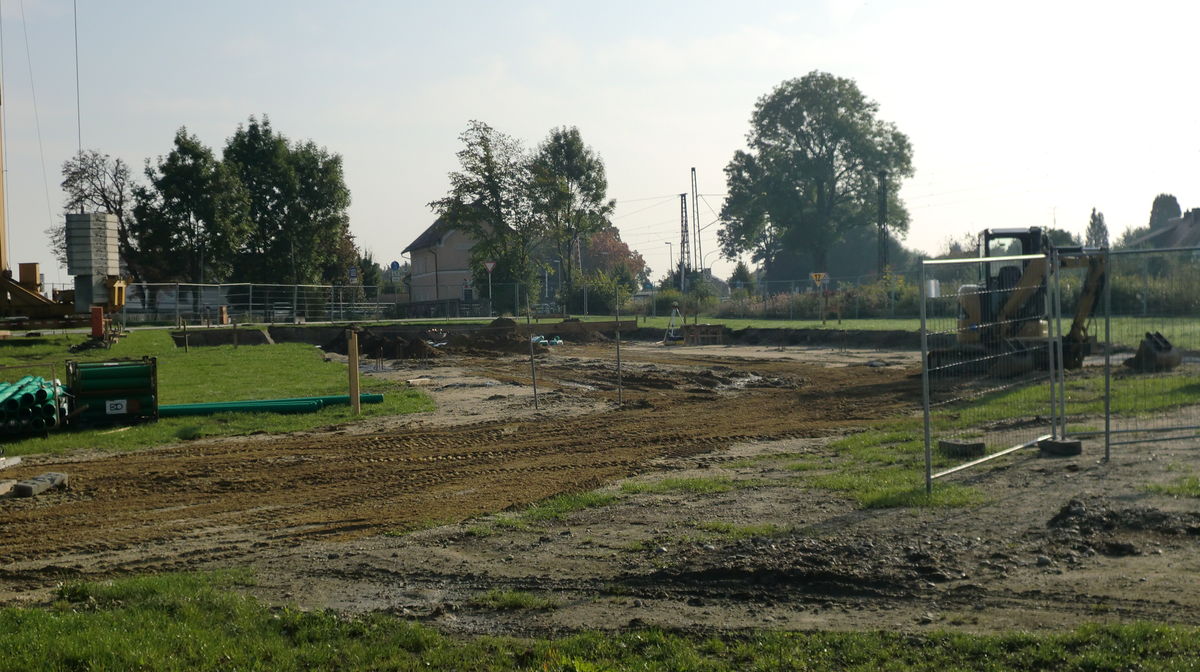

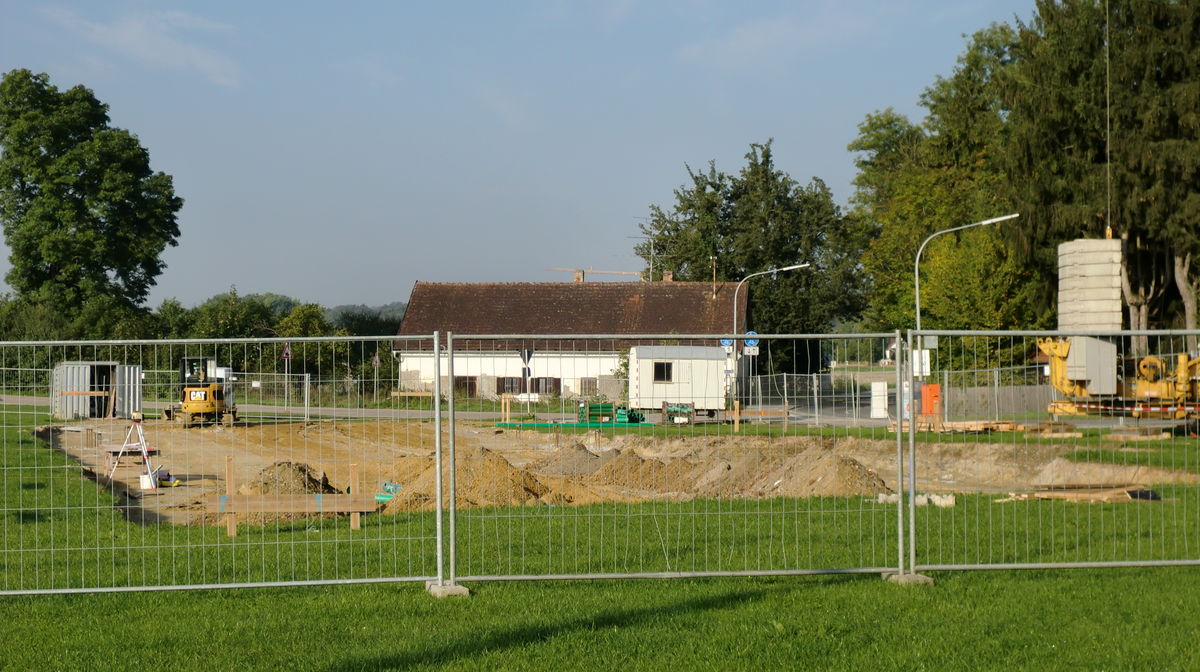

Der 25.09.2013: Es hat sich wieder ein klein wenig getan: Der Bauzaun steht, der erste Kran auch. Und man sieht, womit es weitergeht: Verlegen der Leerrohre und der Basis fürs Streifenfundament.

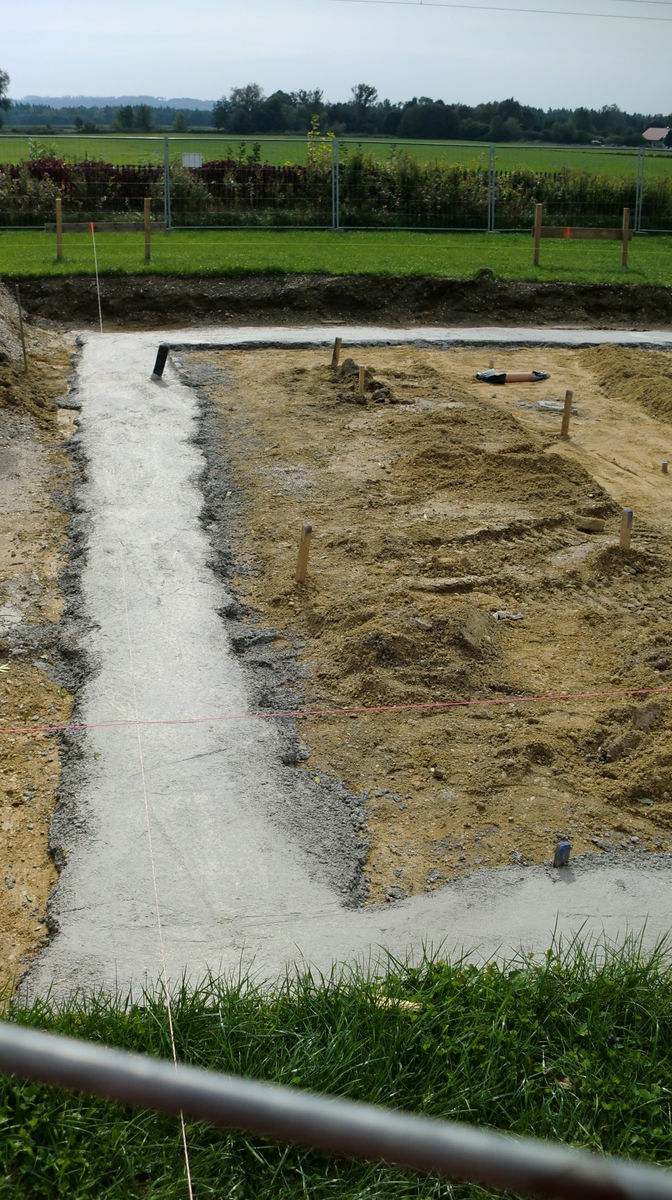

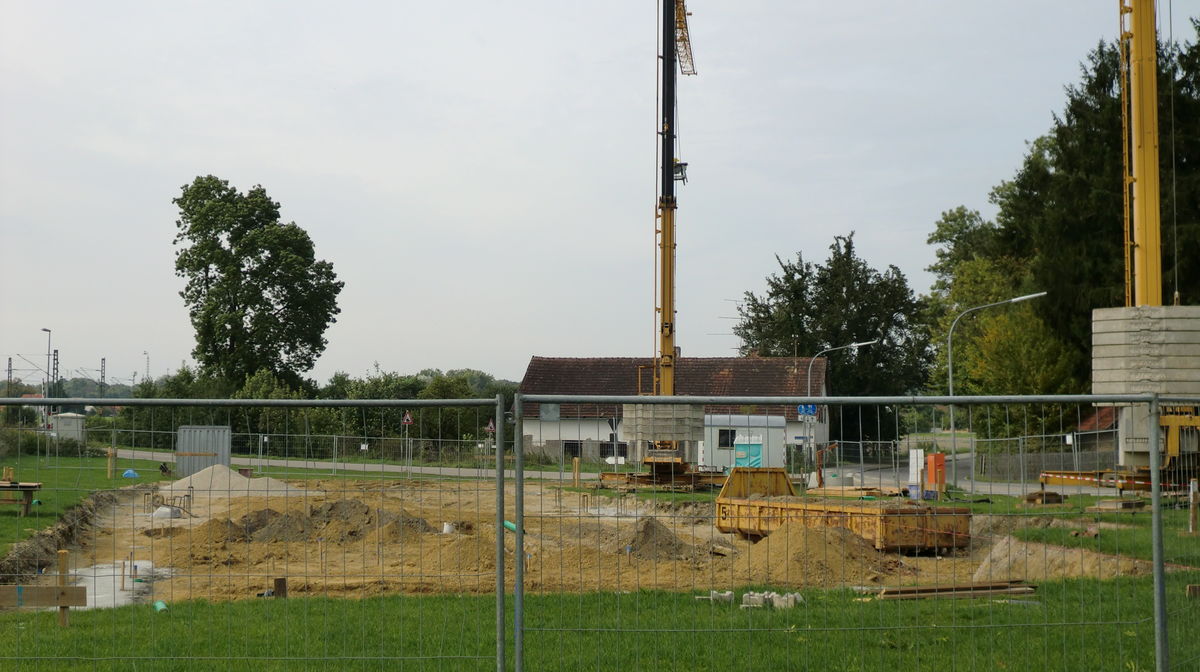

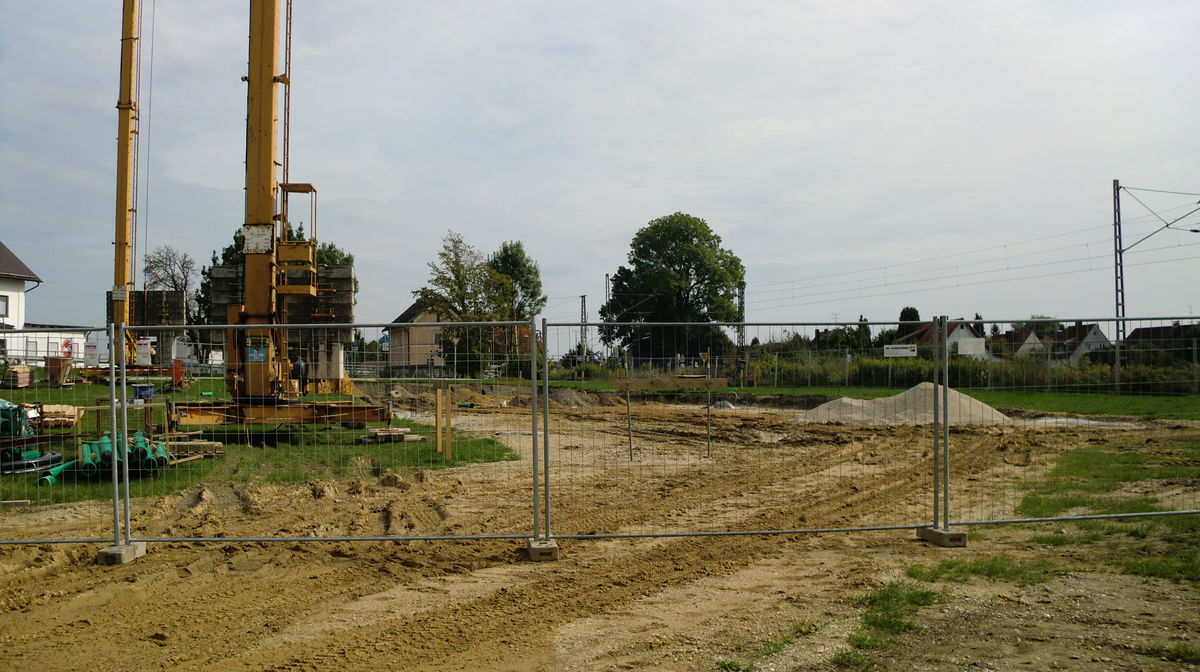

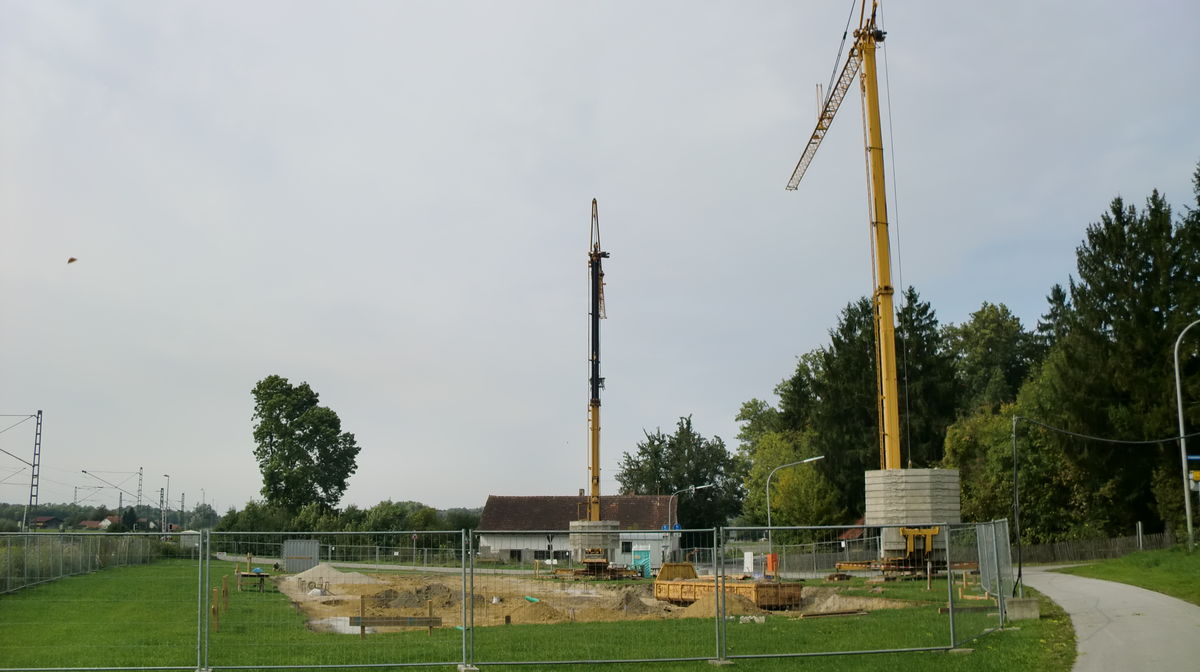

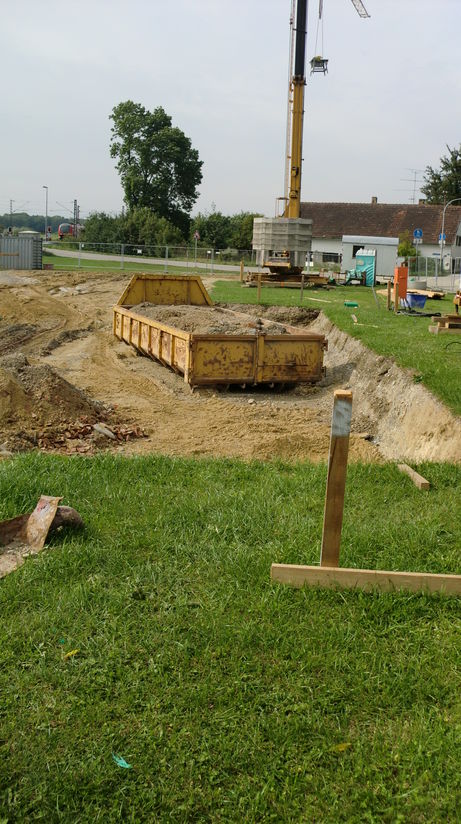

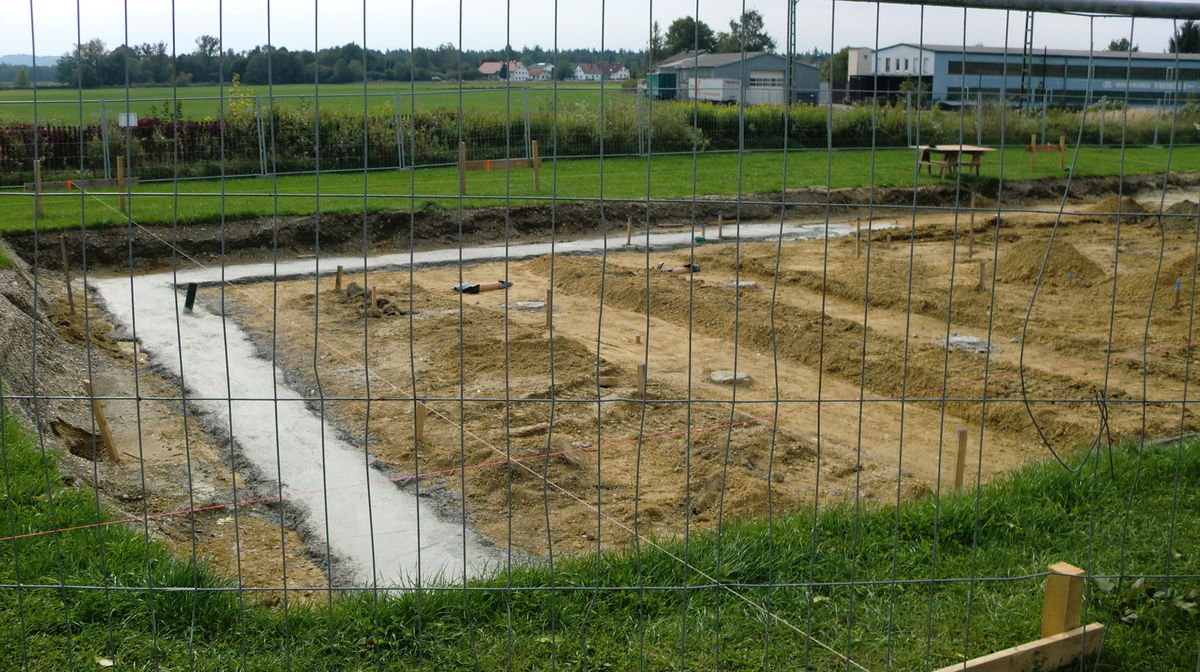

29.09.2013: Mit dem Verlegen der Basis fürs Streifenfundament wird begonnen

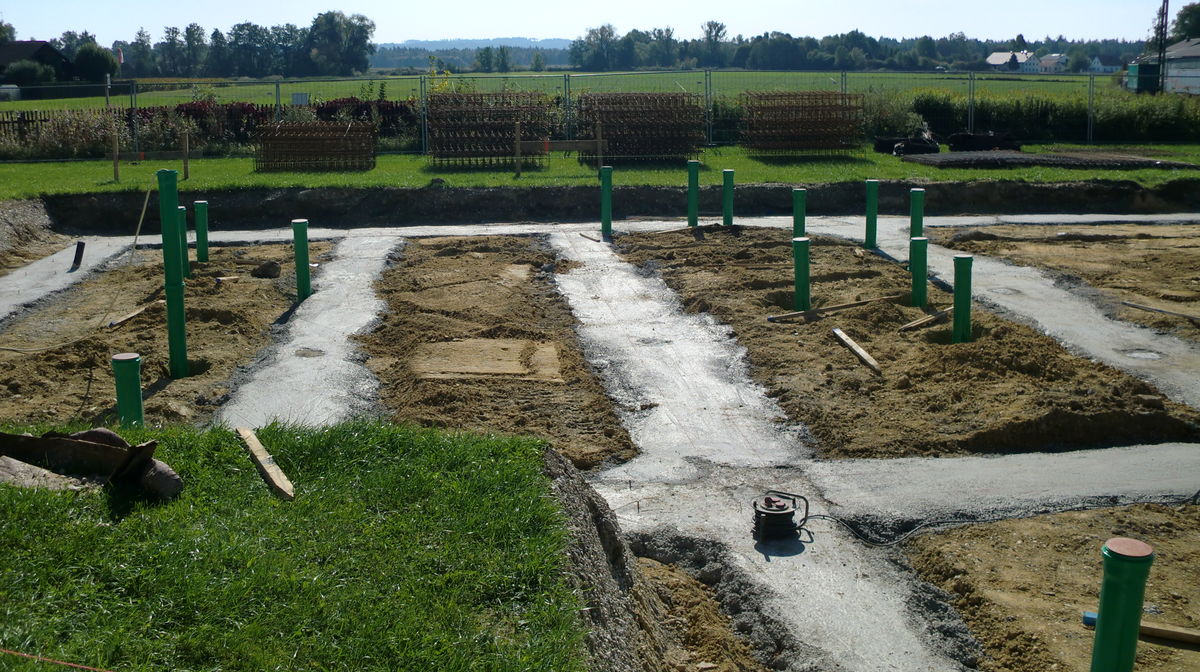

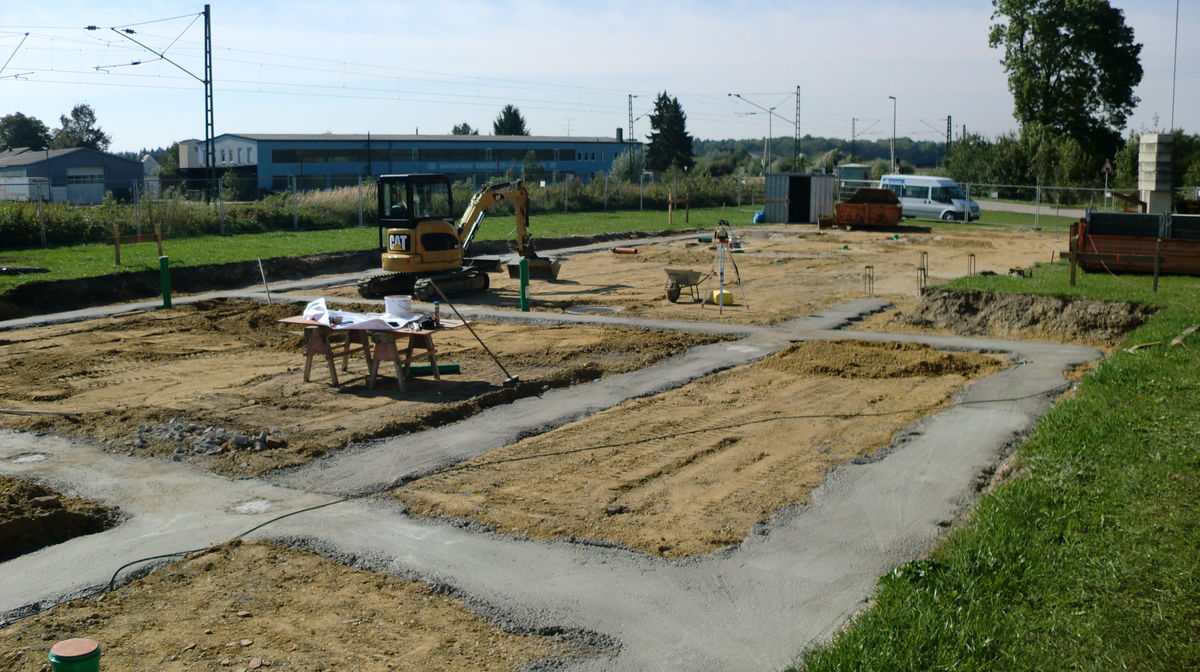

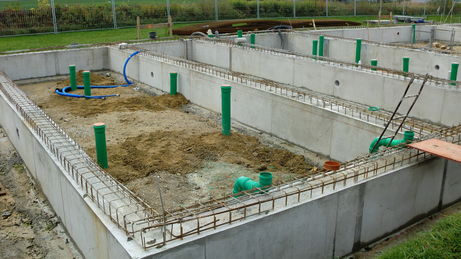

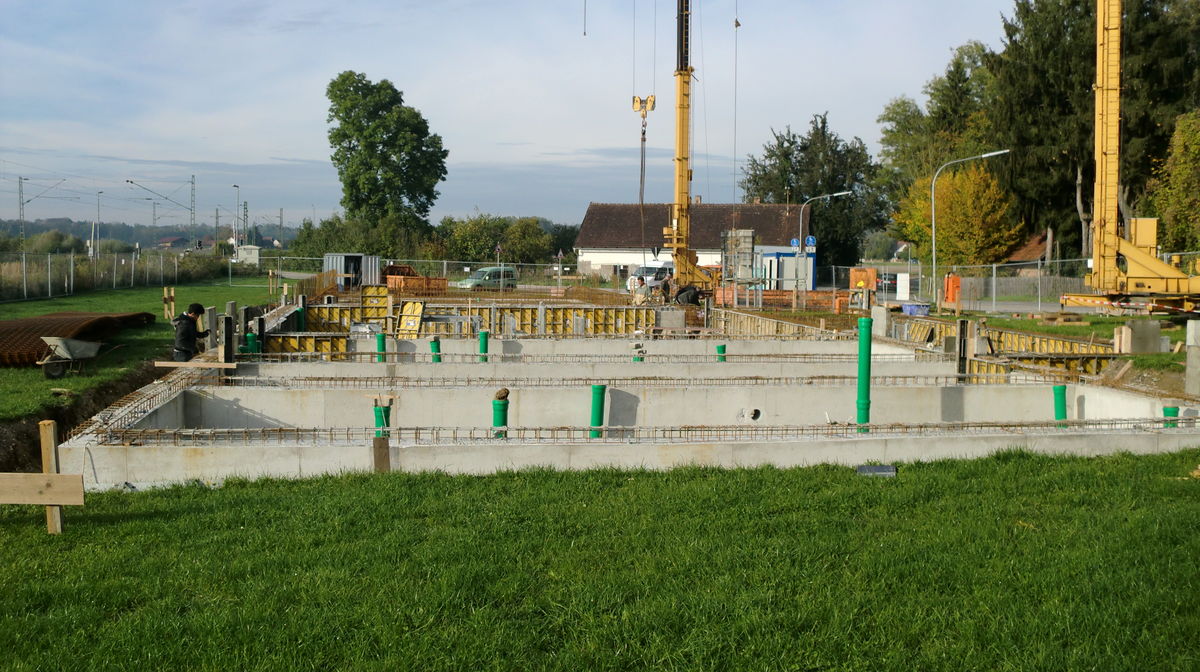

Am 02.10.2013 ist die Basis fürs Streifenfundament fertig, die Rohre liegen zum größten Teil. Es wird sichtbar, mit welchen Geländeneigungen wir es dann zu tun bekommen - das Gefälle vom Gerätehaus zur Zufahrt wird sehr deutlich ausfallen. Mal schauen, wie wir dann Übungen und die Abnahme der Leistungsabzeichen auf diesem Platz realisieren können.

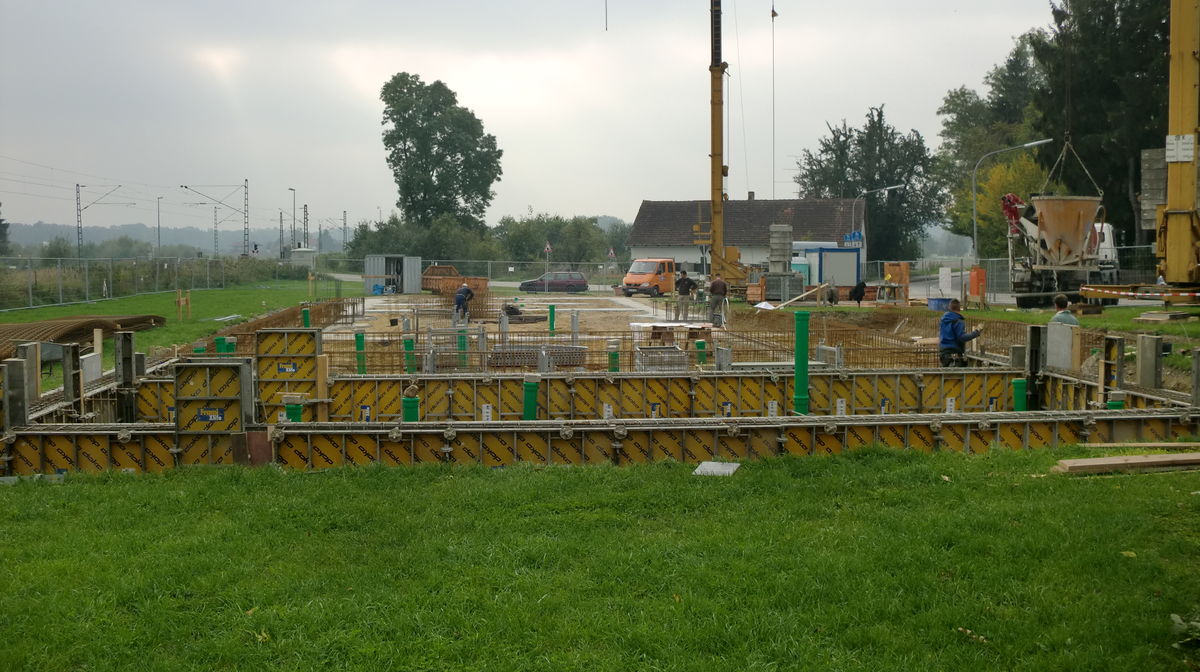

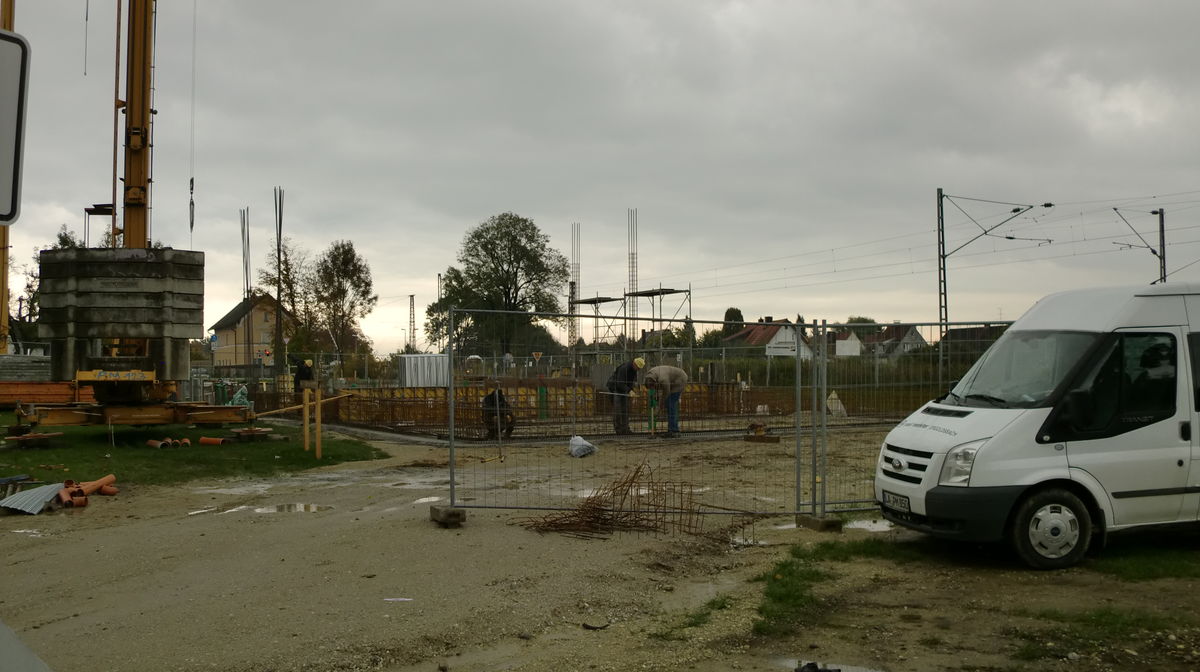

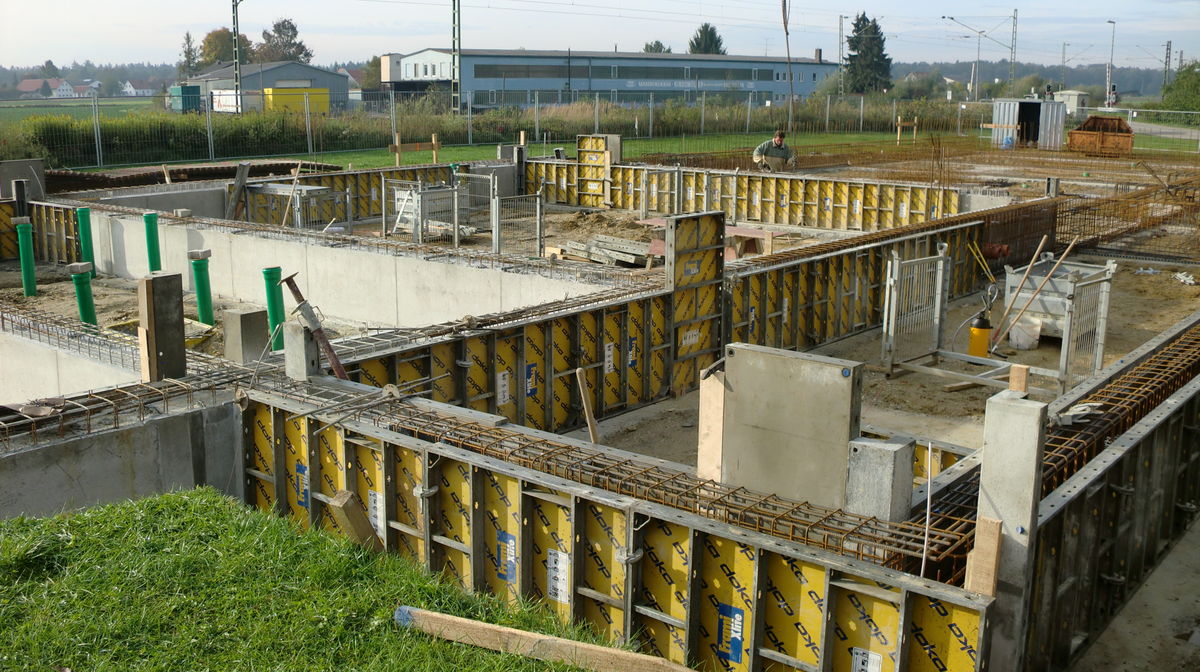

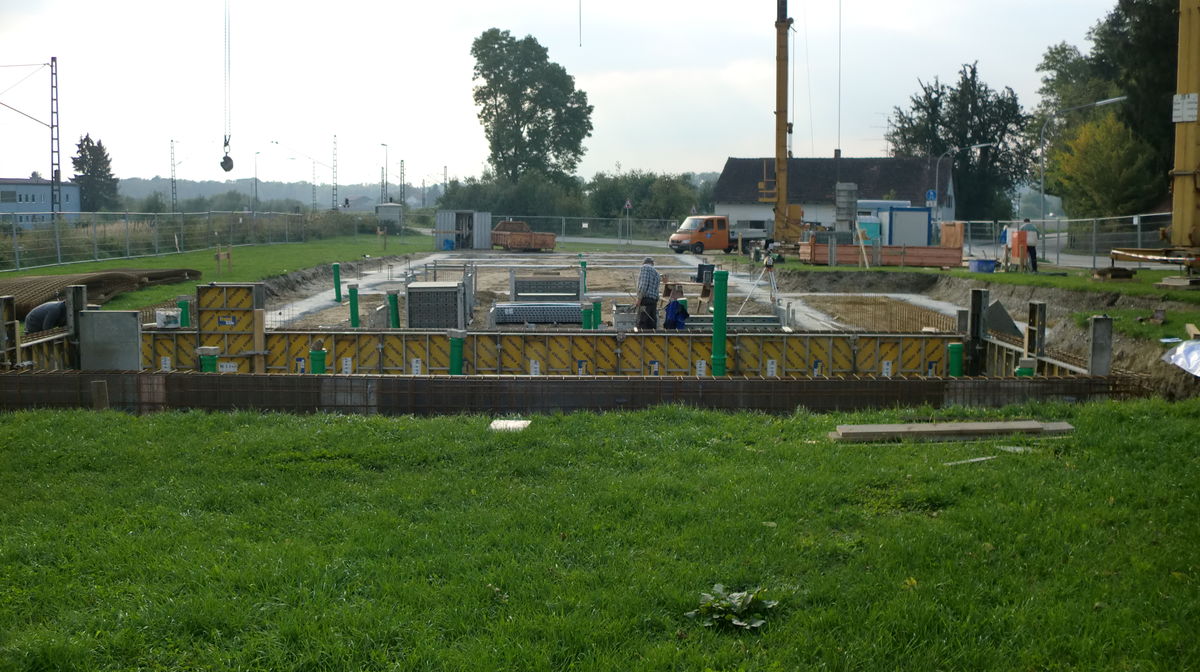

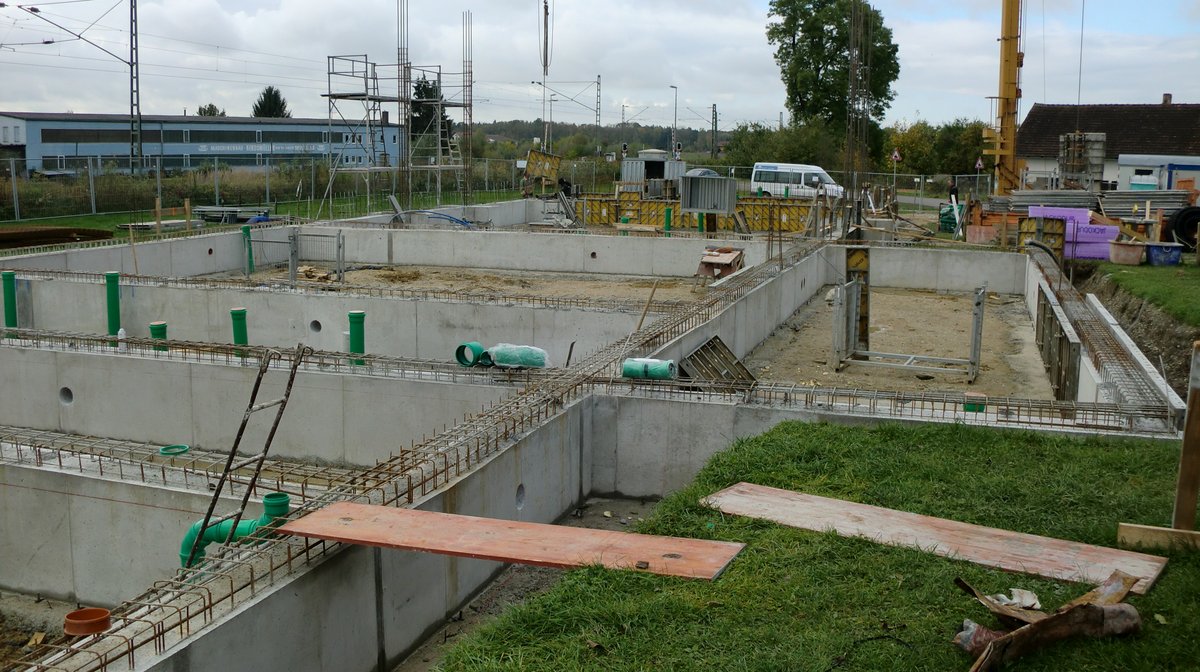

Ab dem 7.10.2013: Nachdem die Sauberkeitsschicht ausgehärtet ist, wird das Streifenfundament gelegt

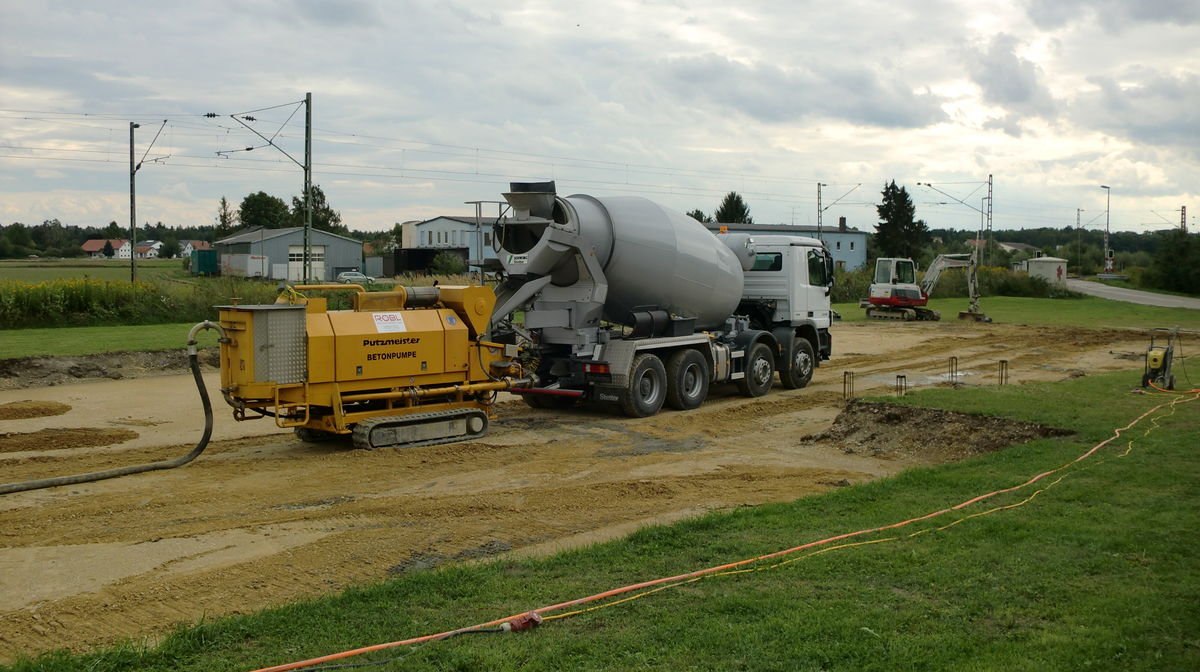

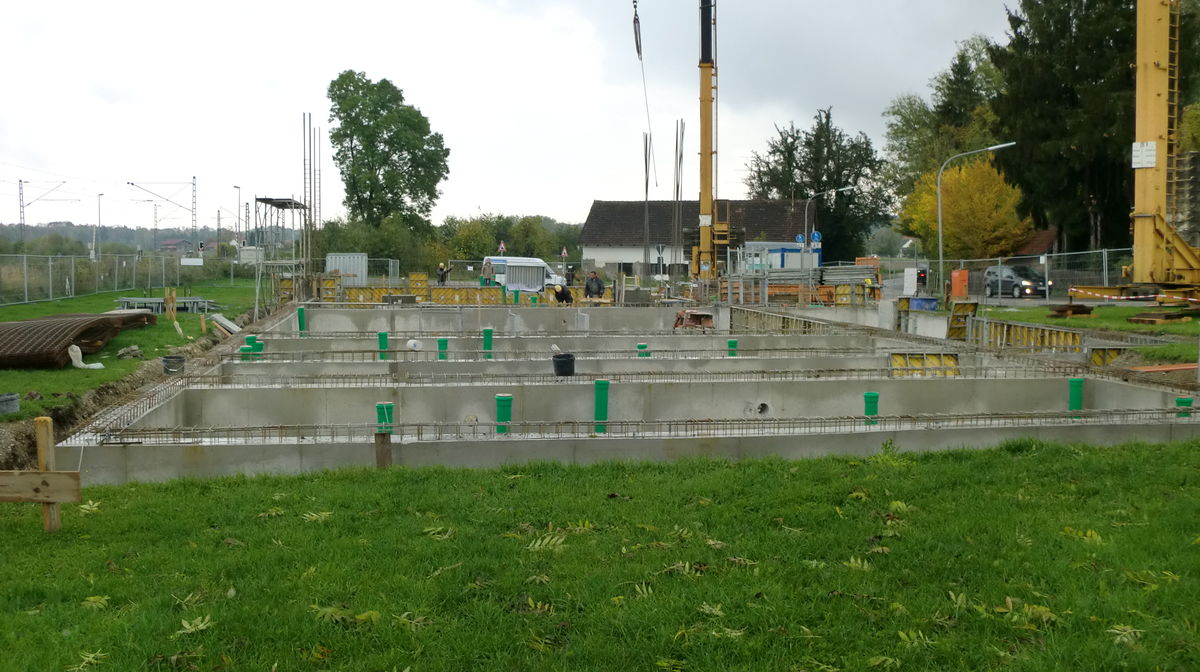

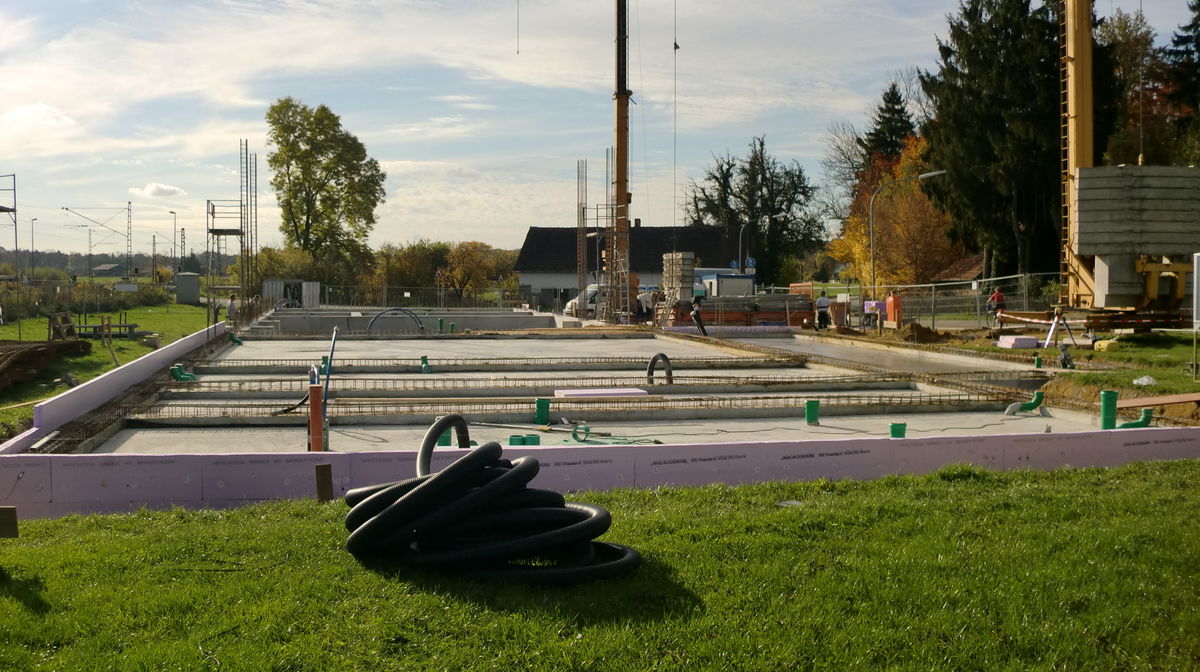

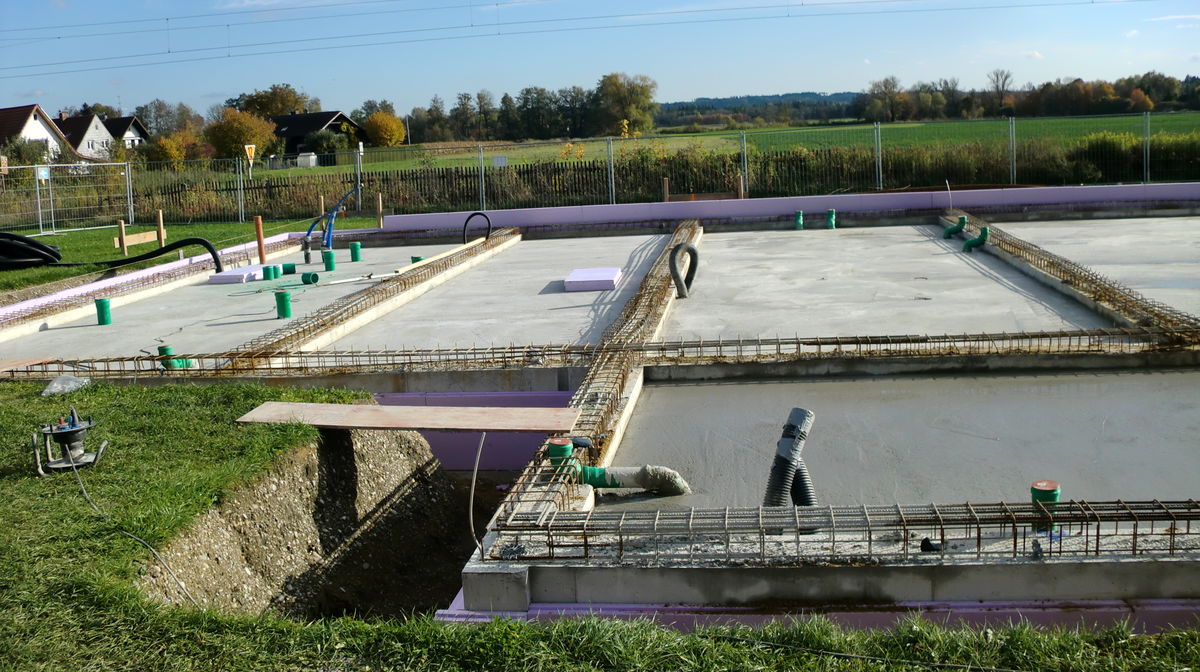

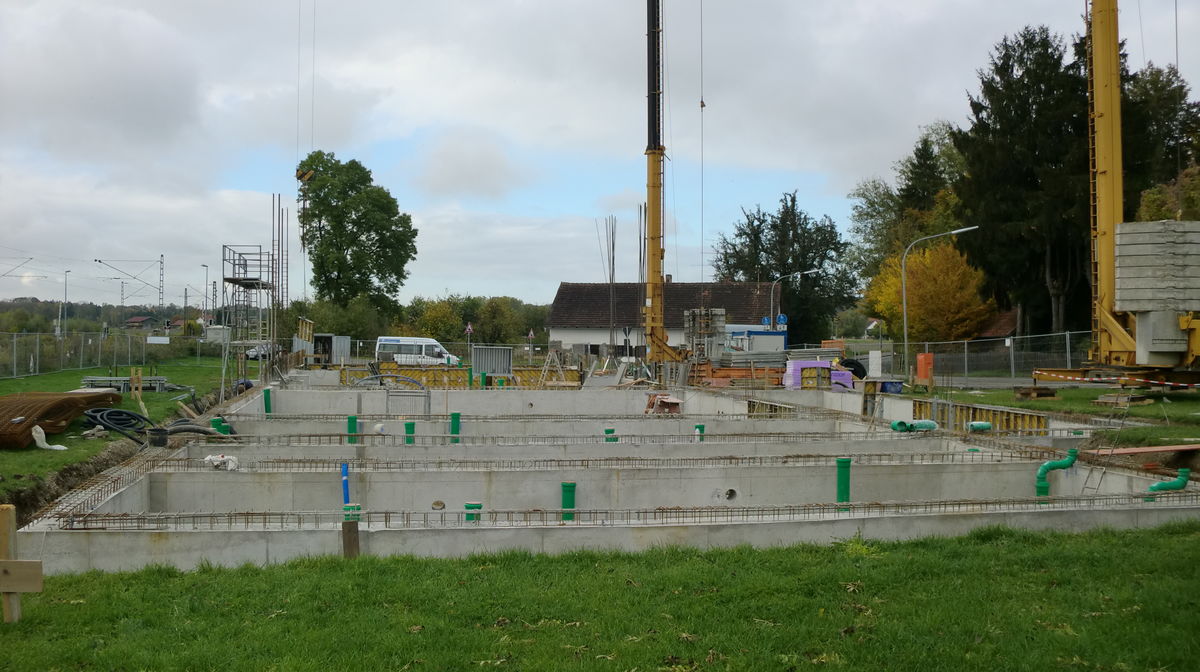

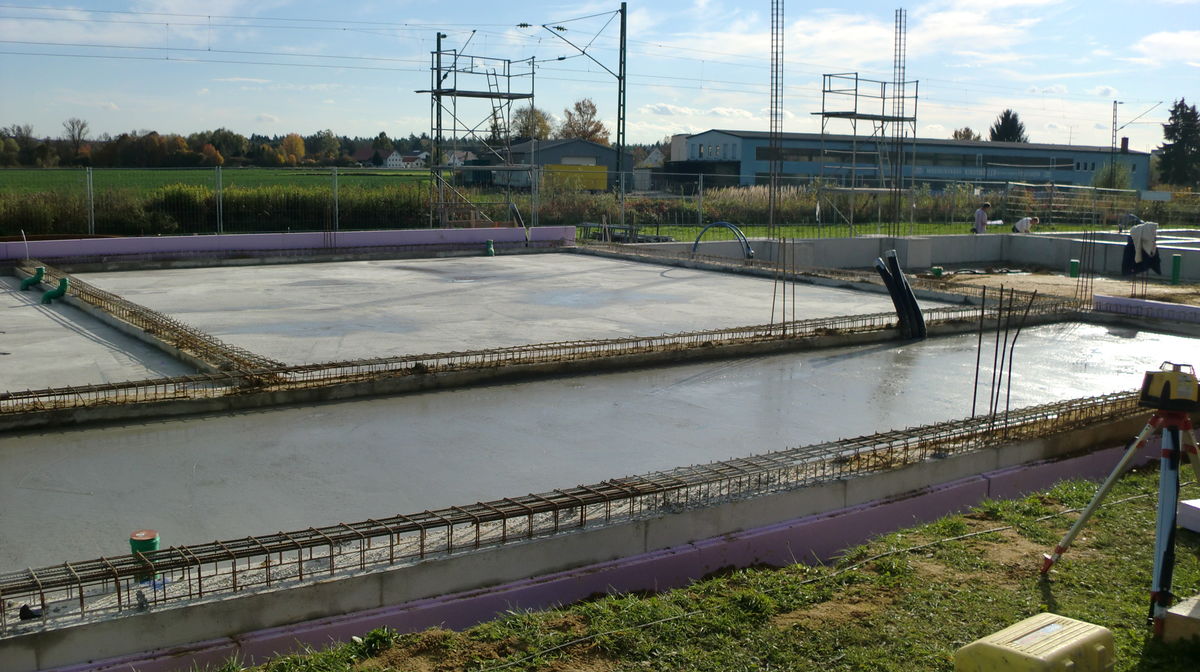

24.10.2013: Die Bodenplatten sind gegossen

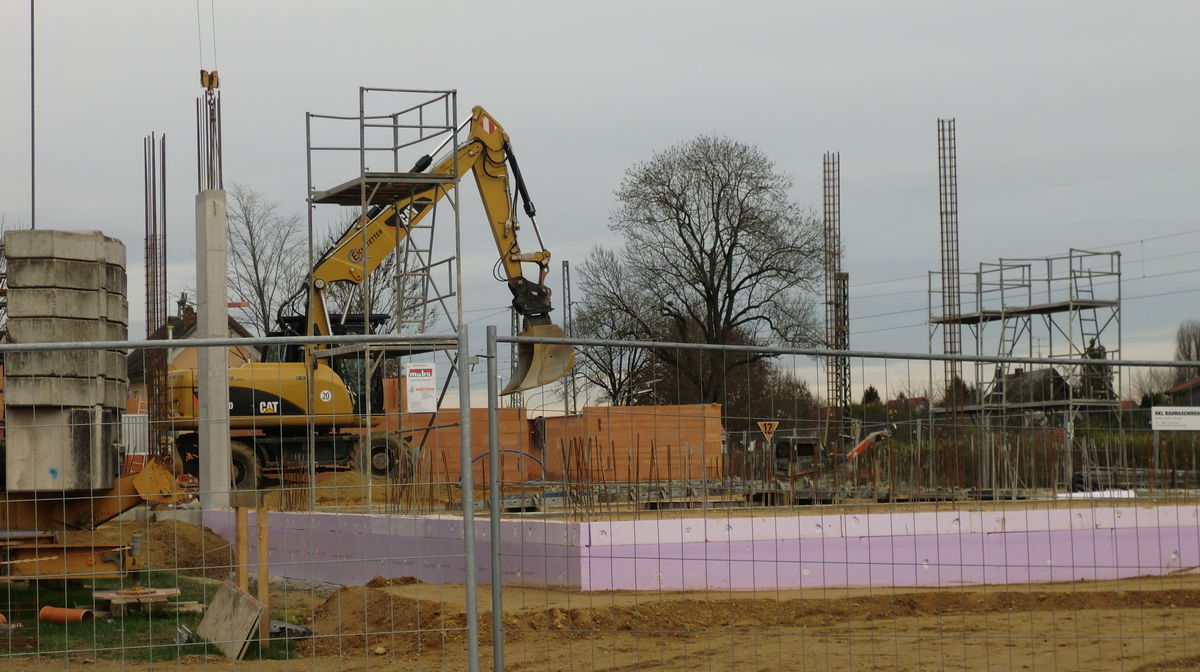

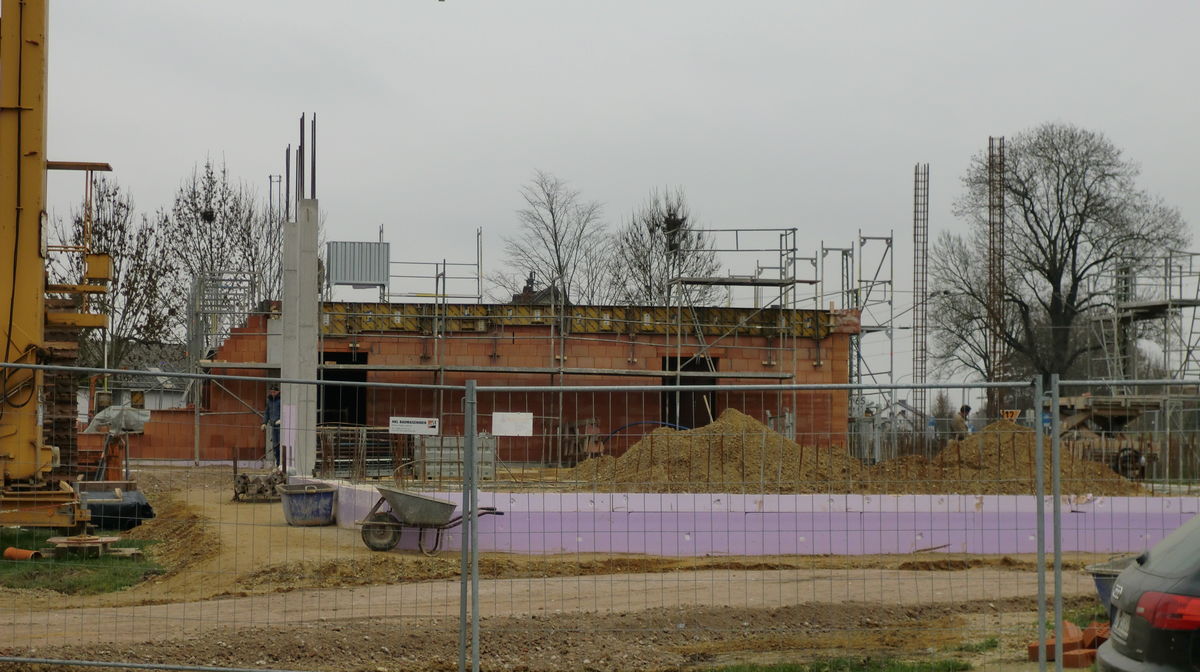

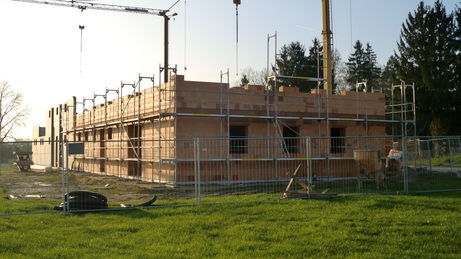

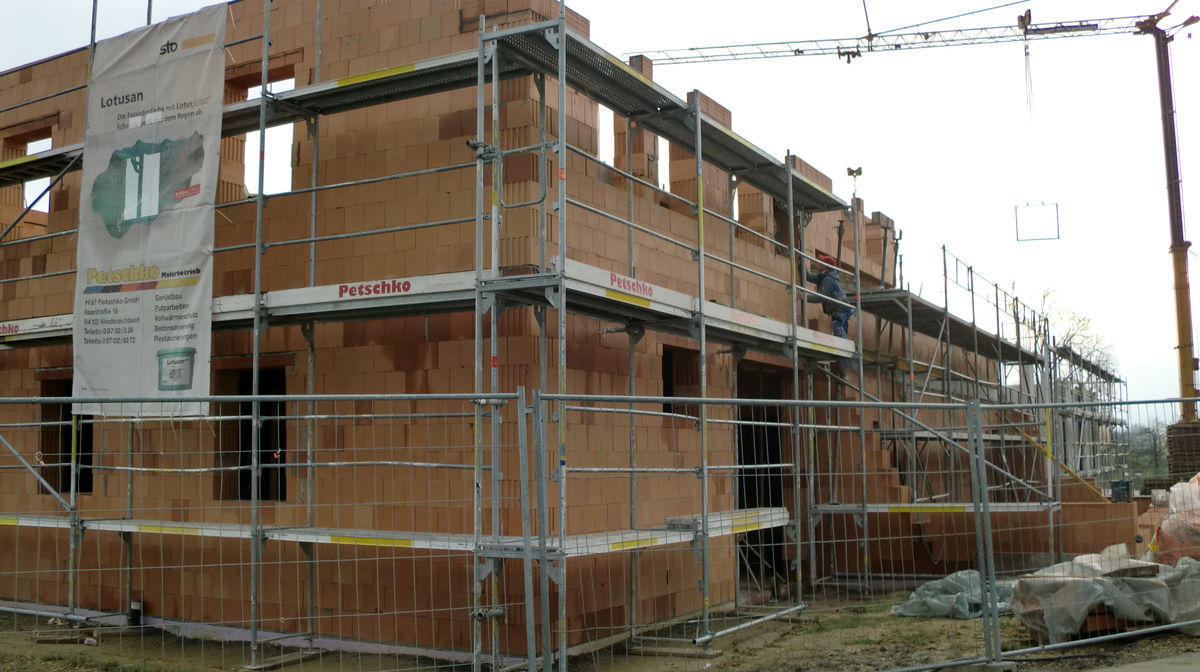

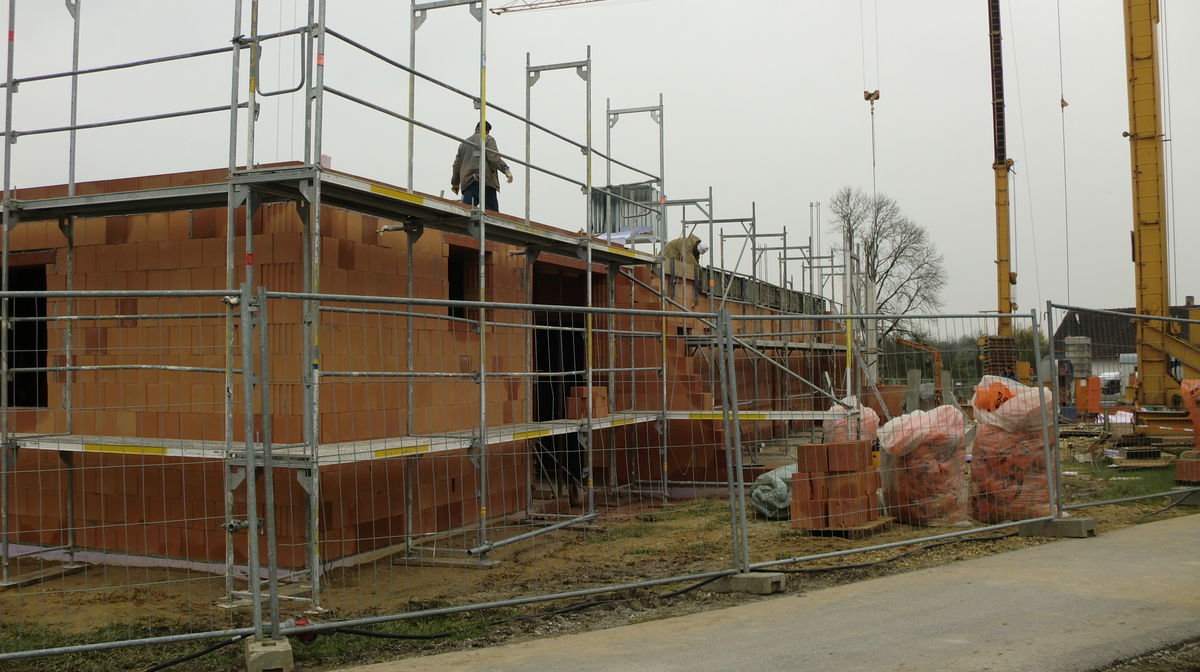

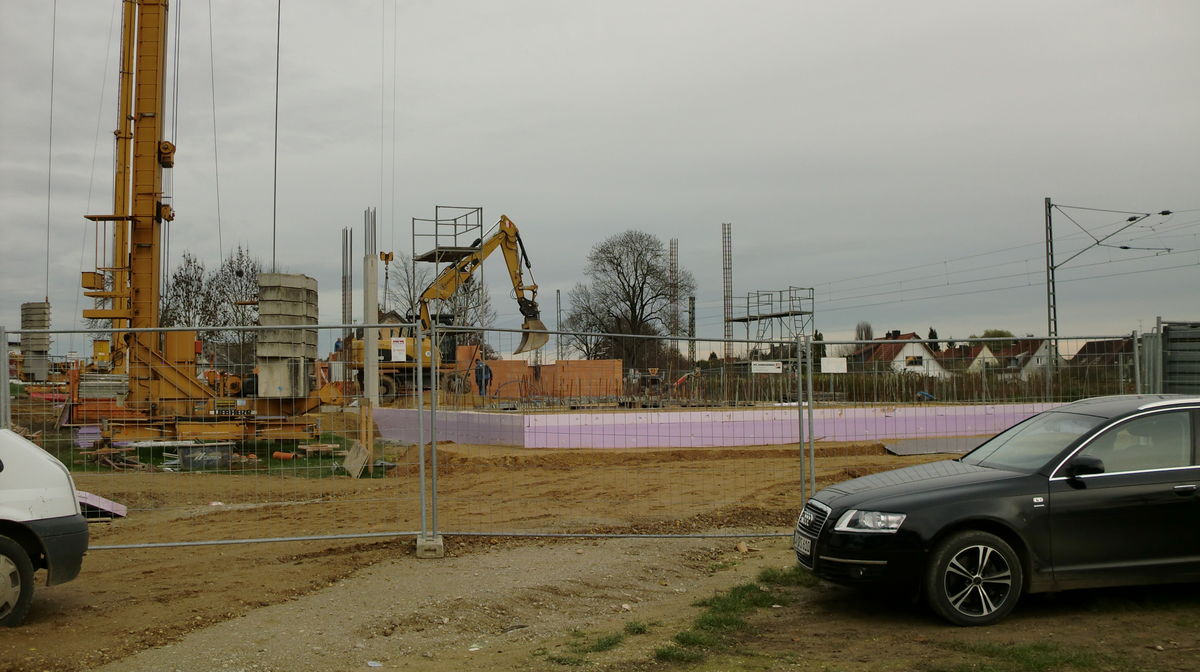

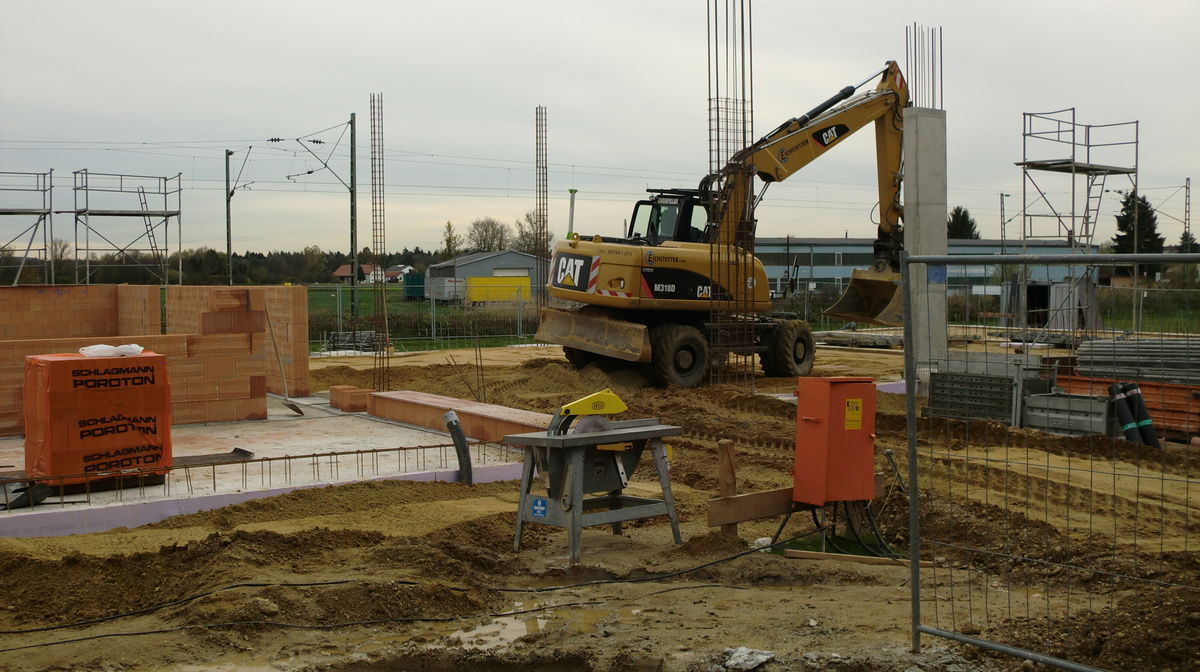

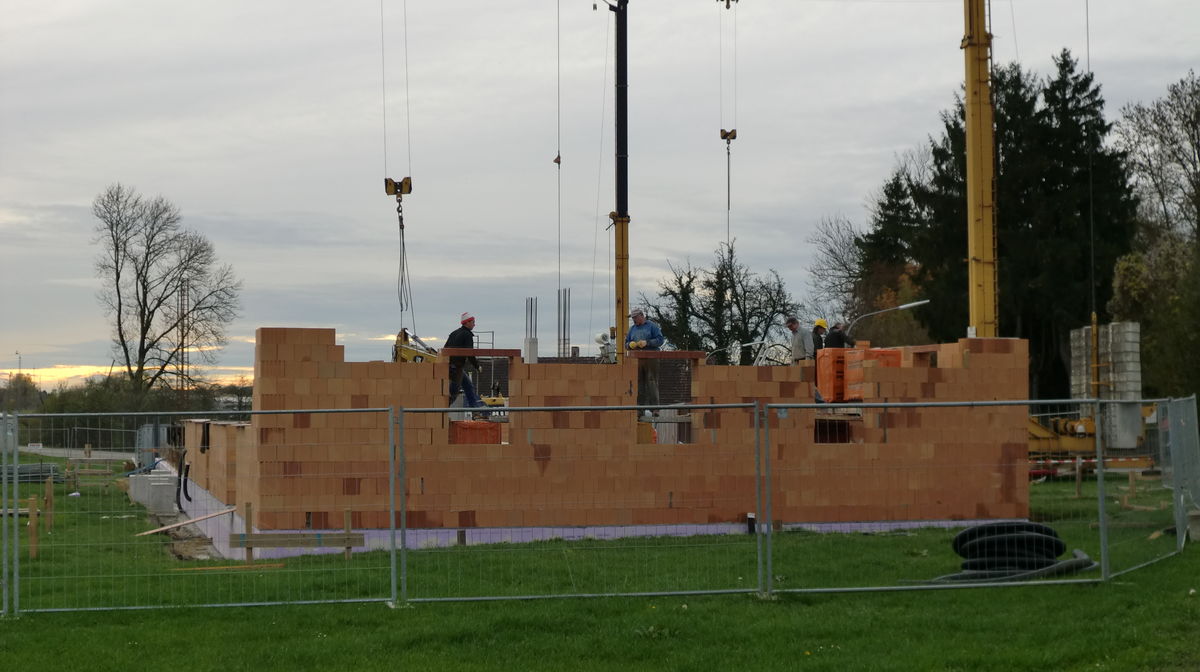

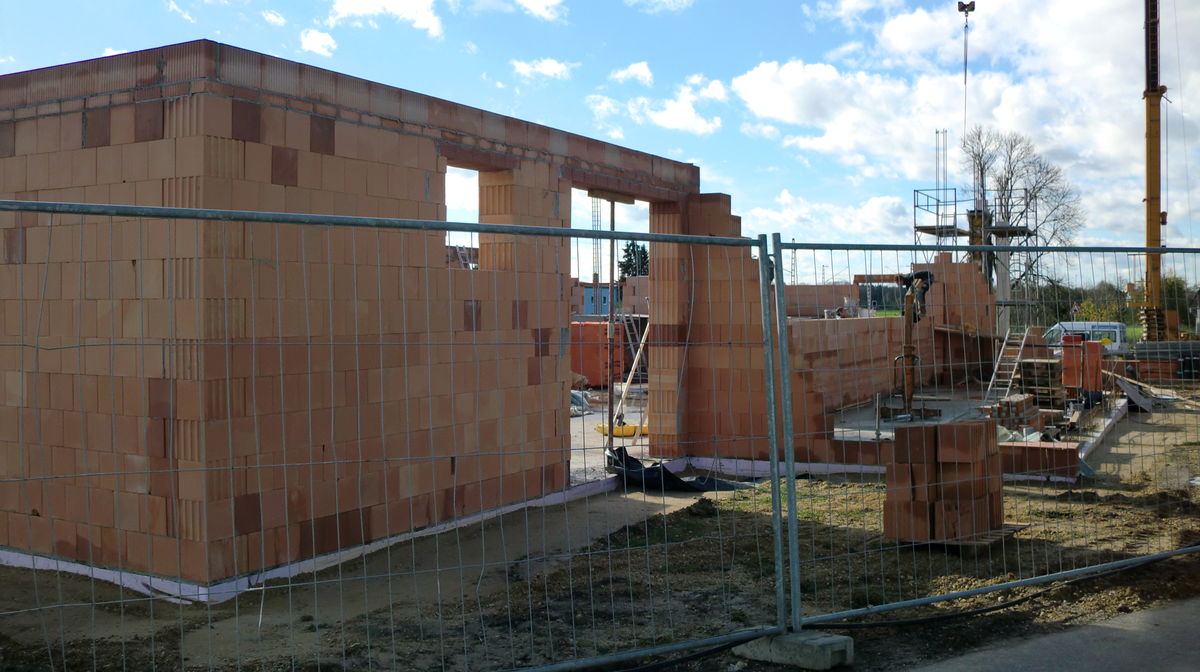

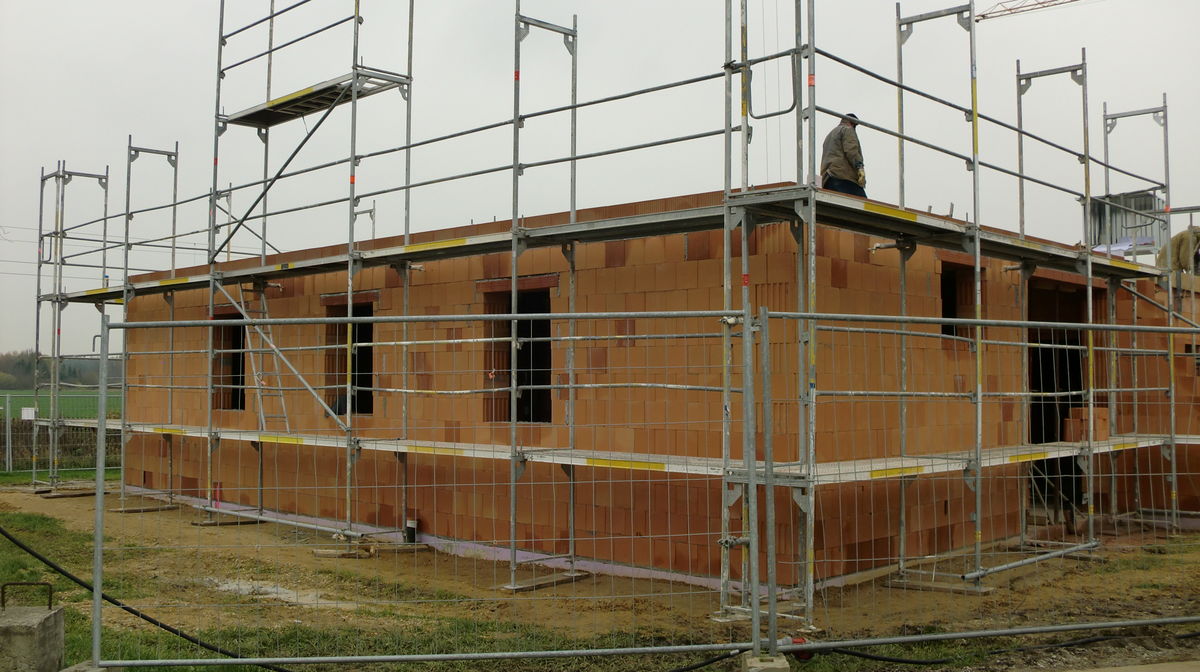

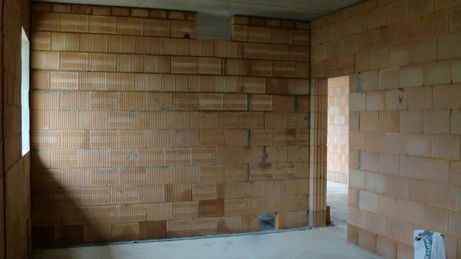

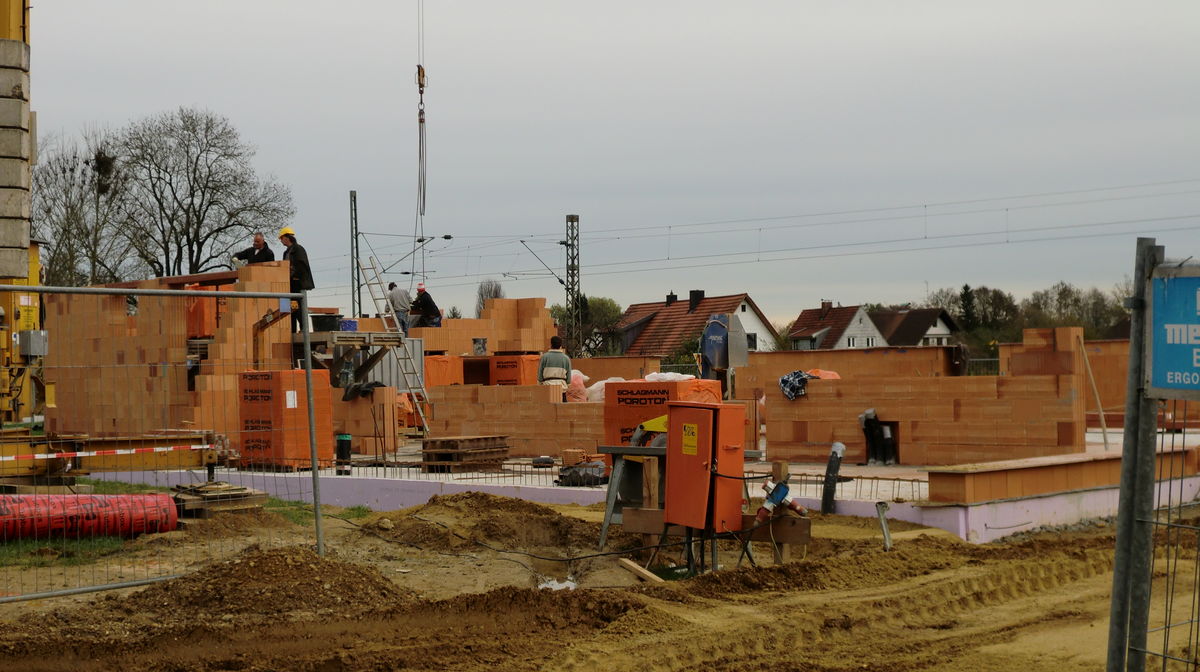

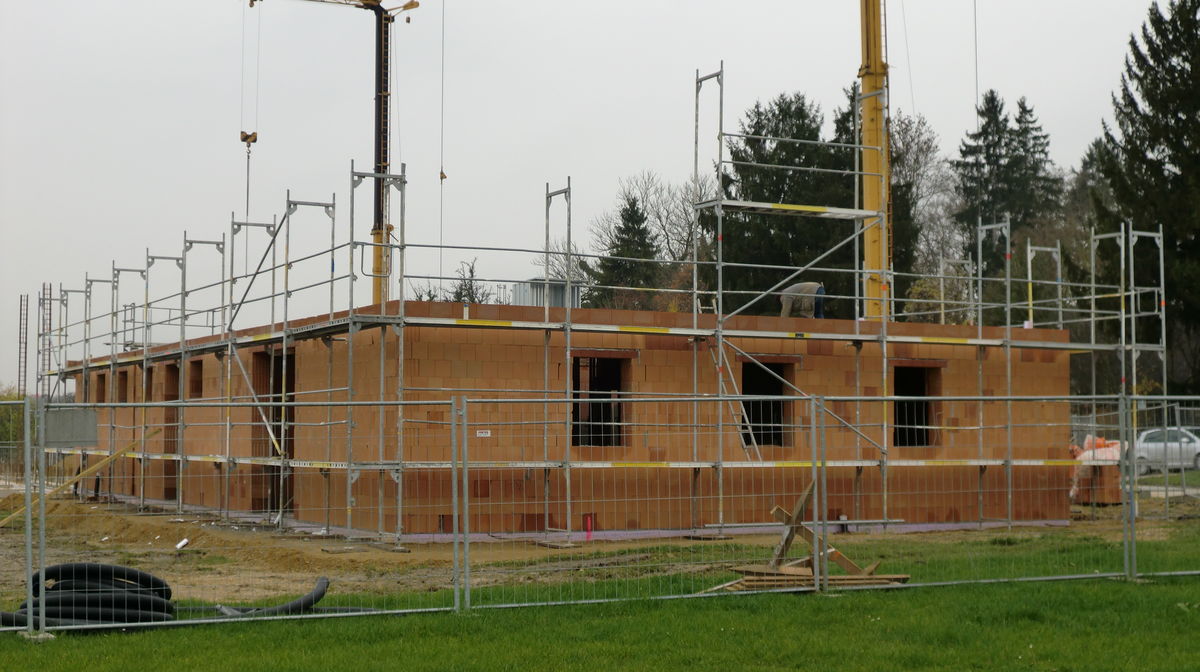

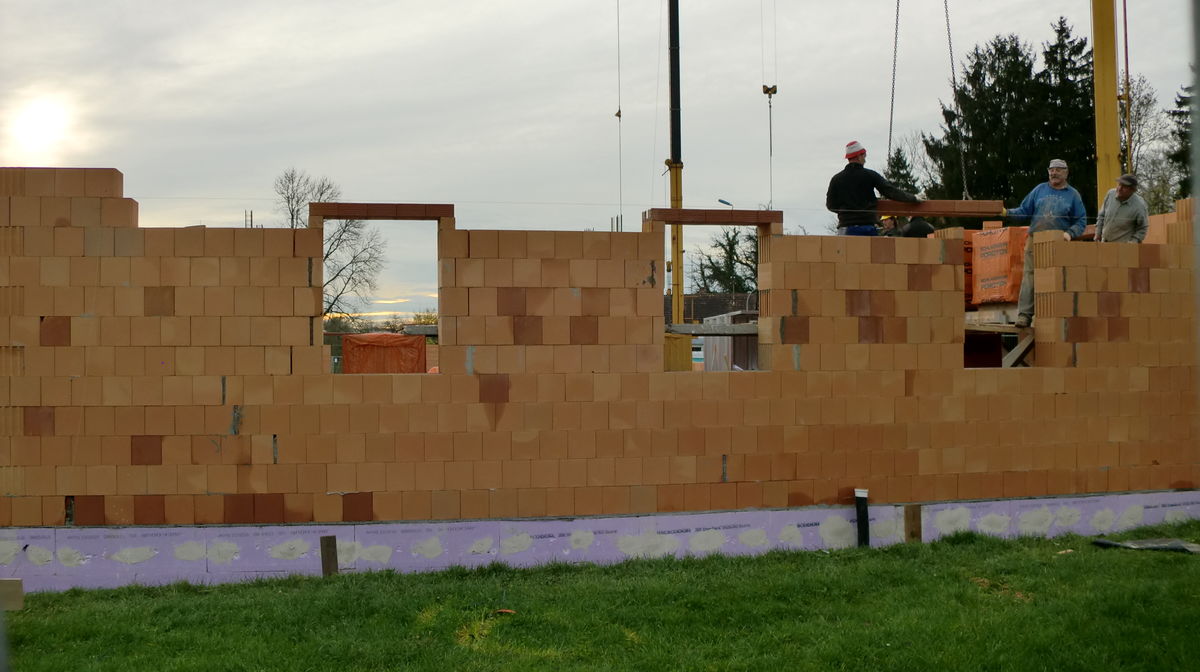

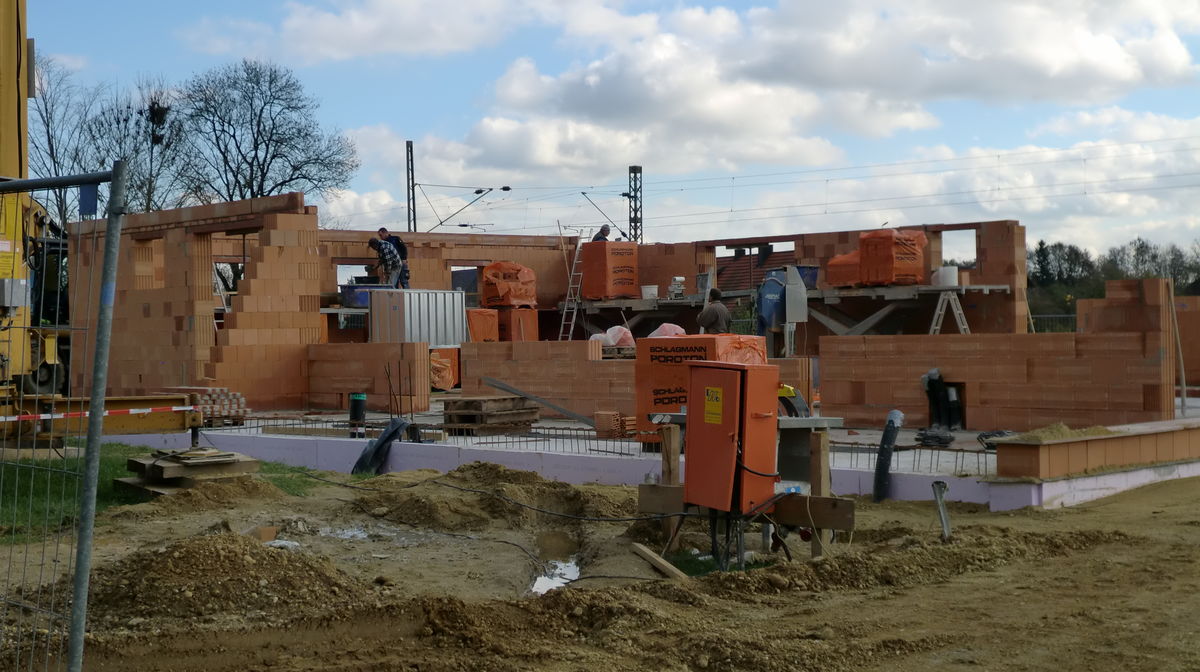

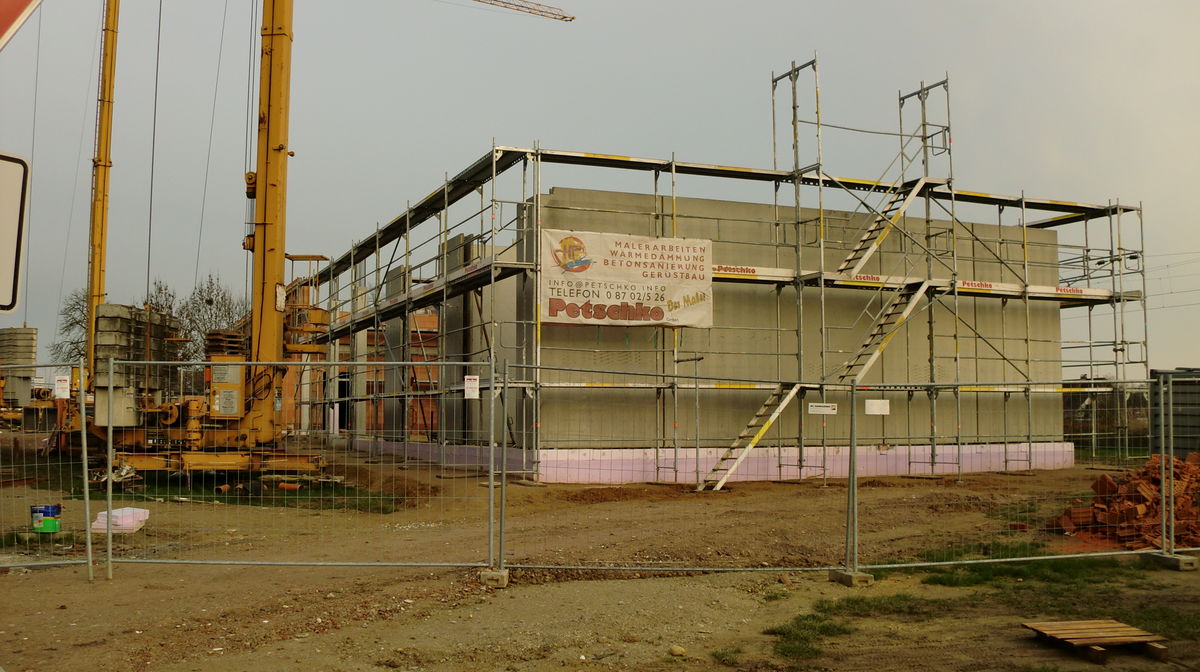

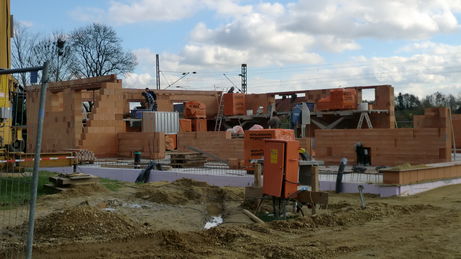

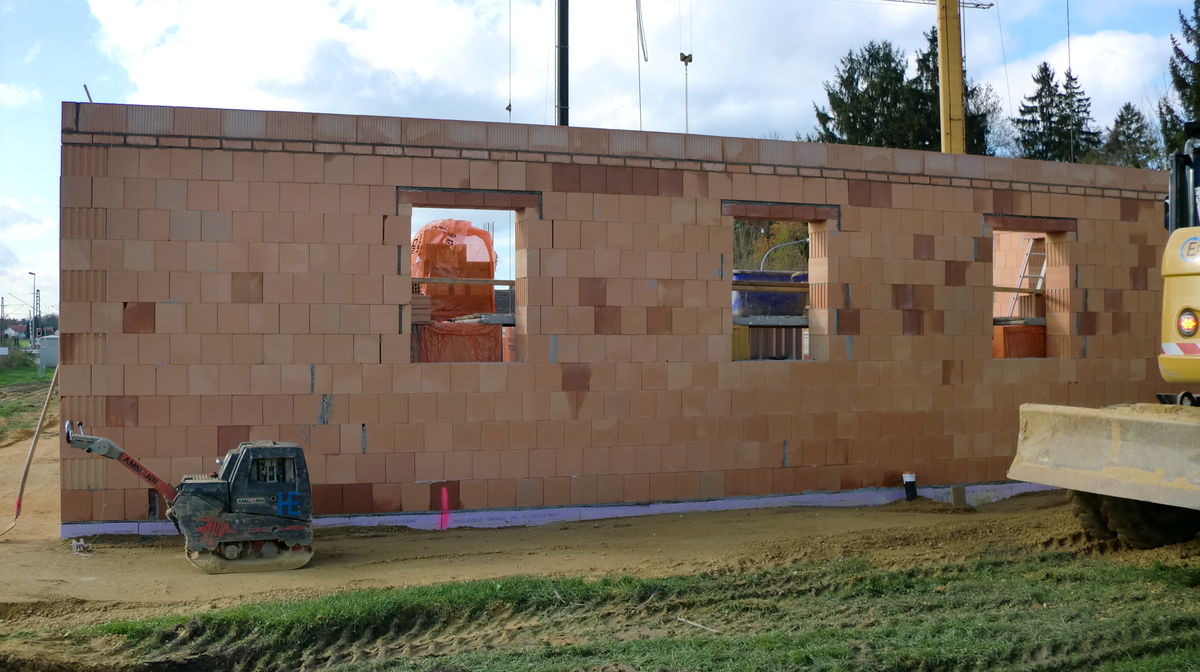

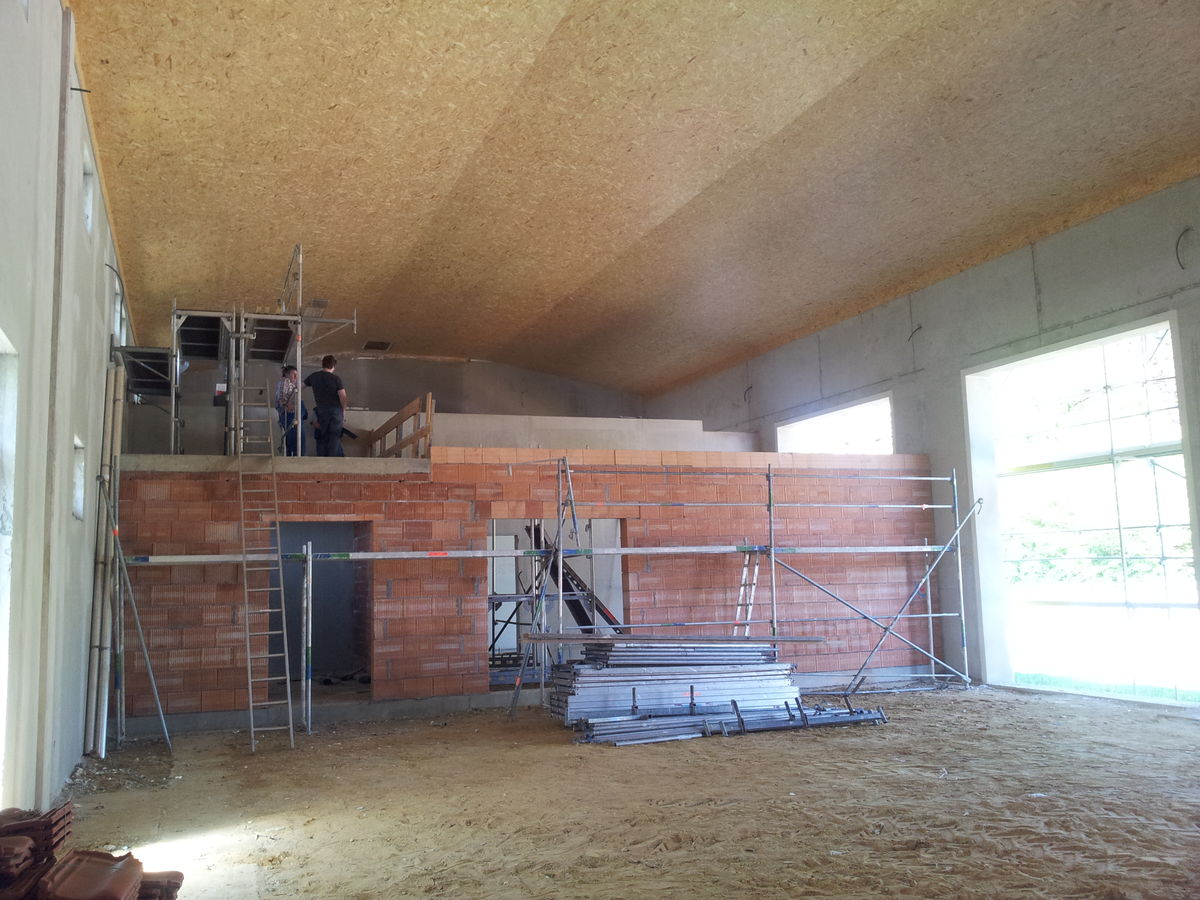

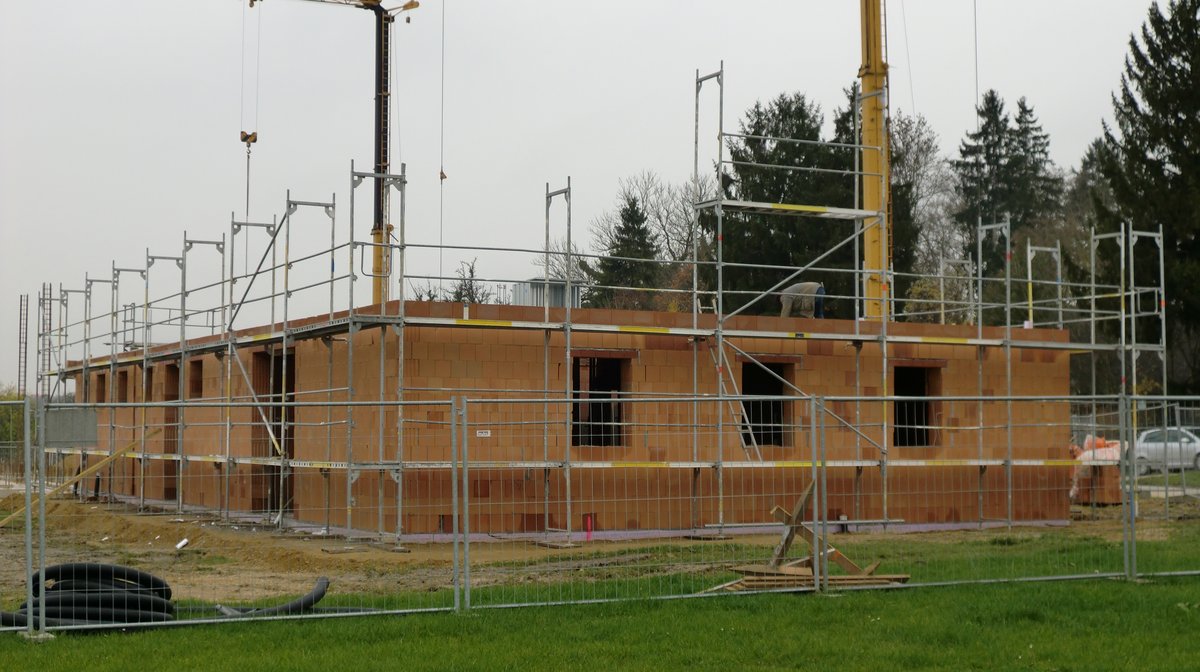

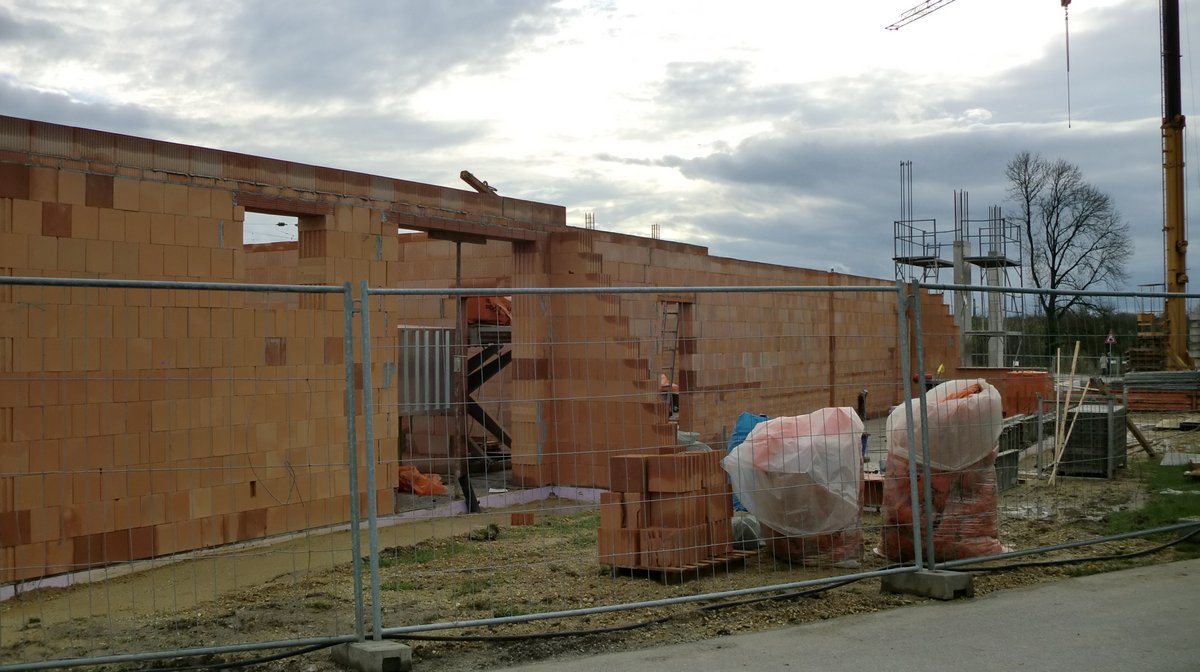

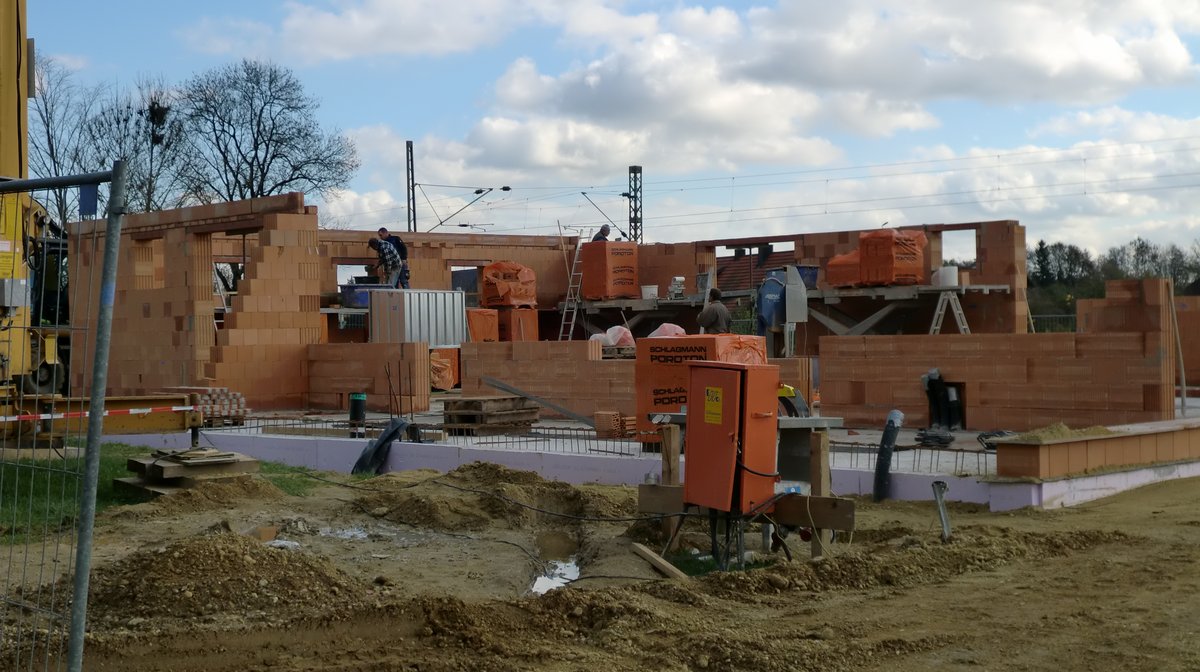

04.11.2013: Eine Woche Abwesenheit wegen Ferien und schon hat sich wieder einiges getan. Die Wände des Sozialtrakts haben bereits eine Höhe erreicht, dass Fenster- und Türstürze montiert werden können.

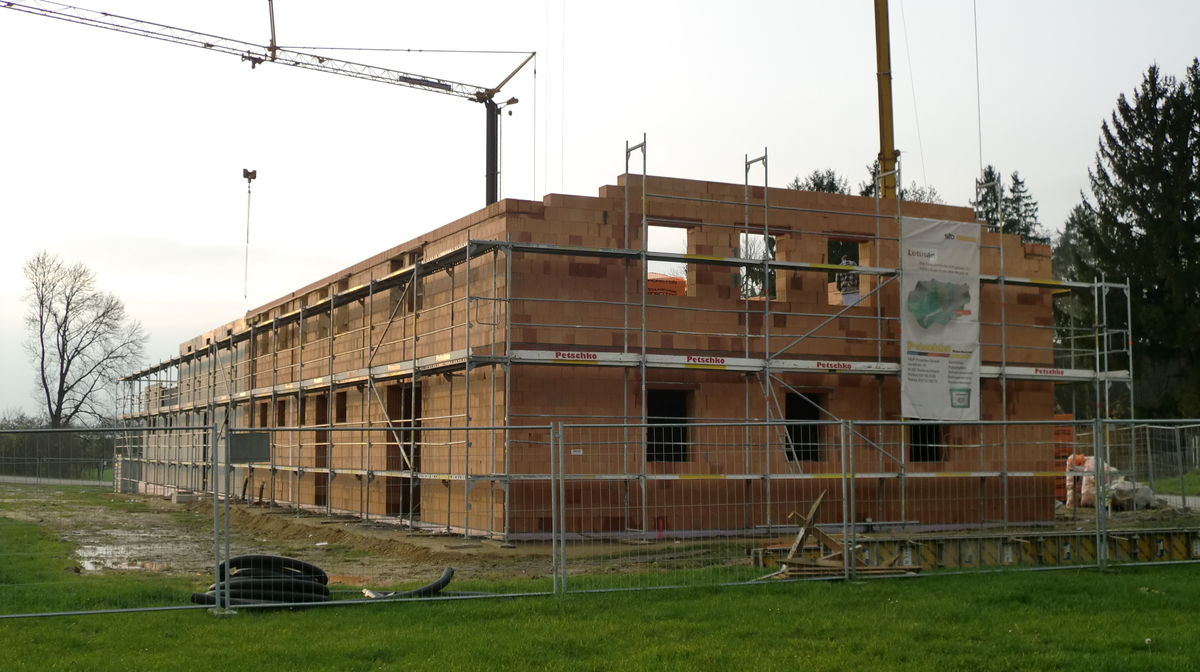

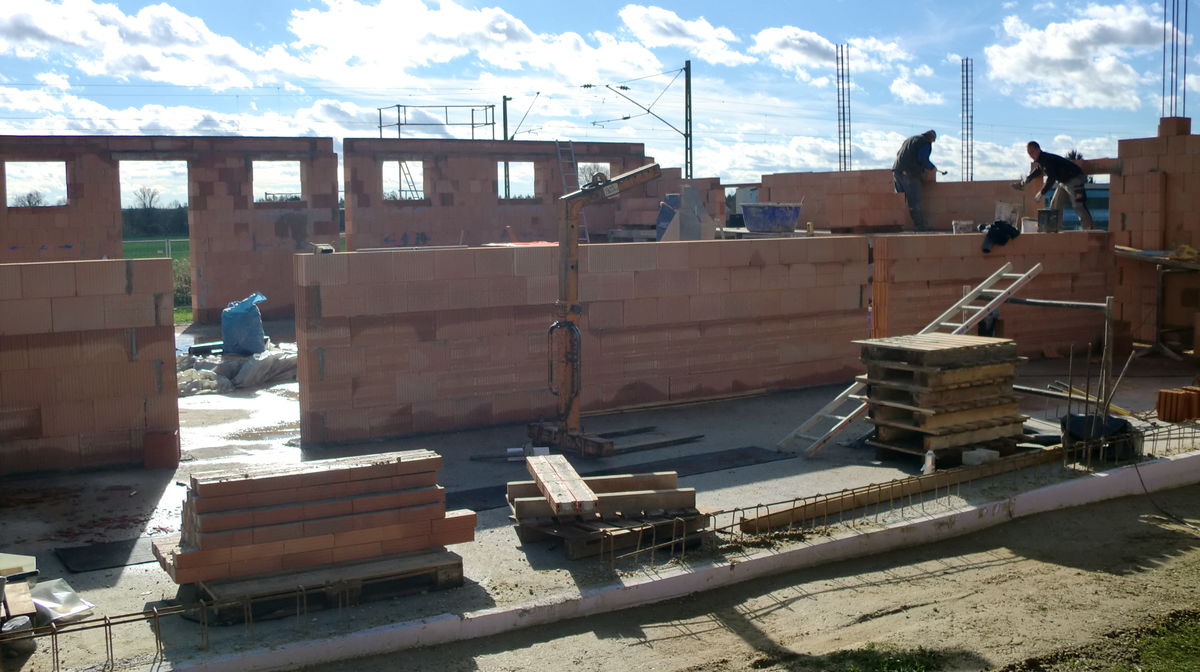

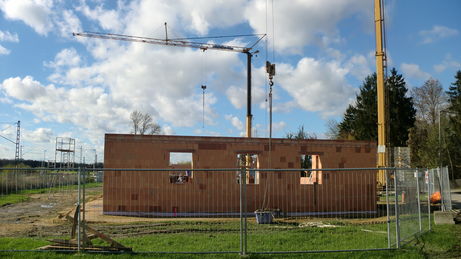

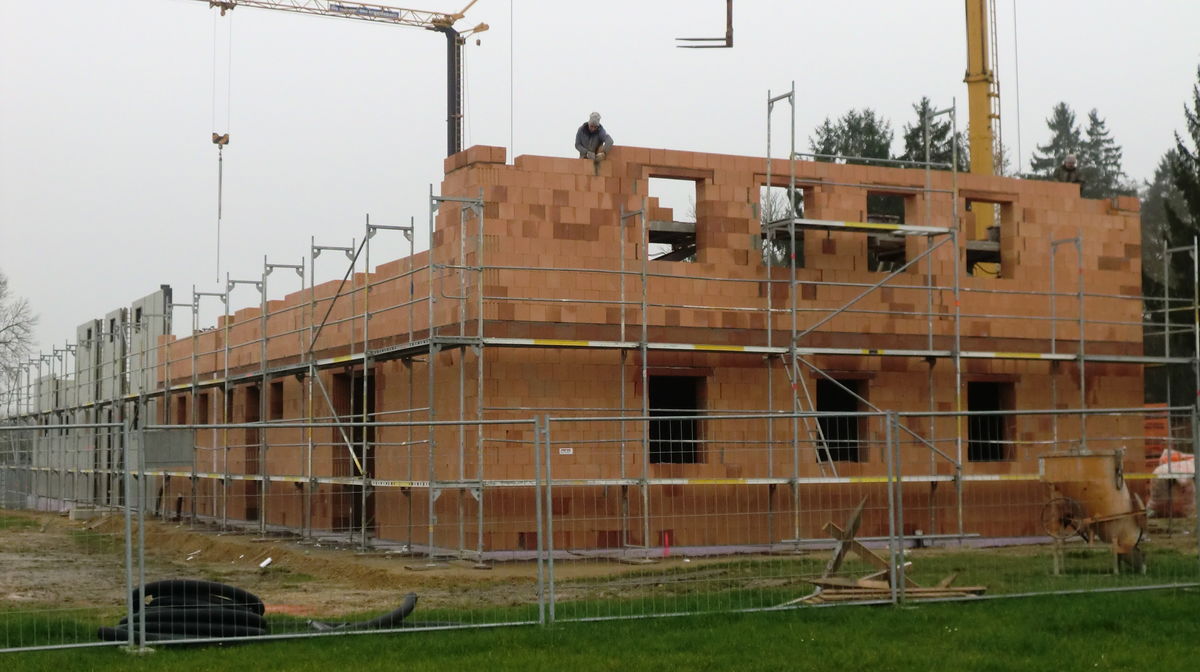

07.11.2013: Es geht voran! Selbst gestern bei strömendem Regen wurde gemauert...

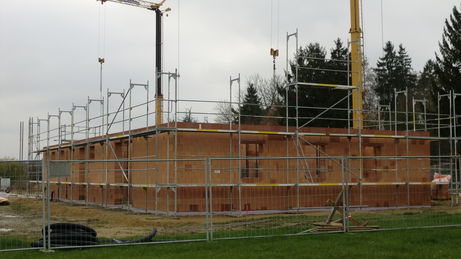

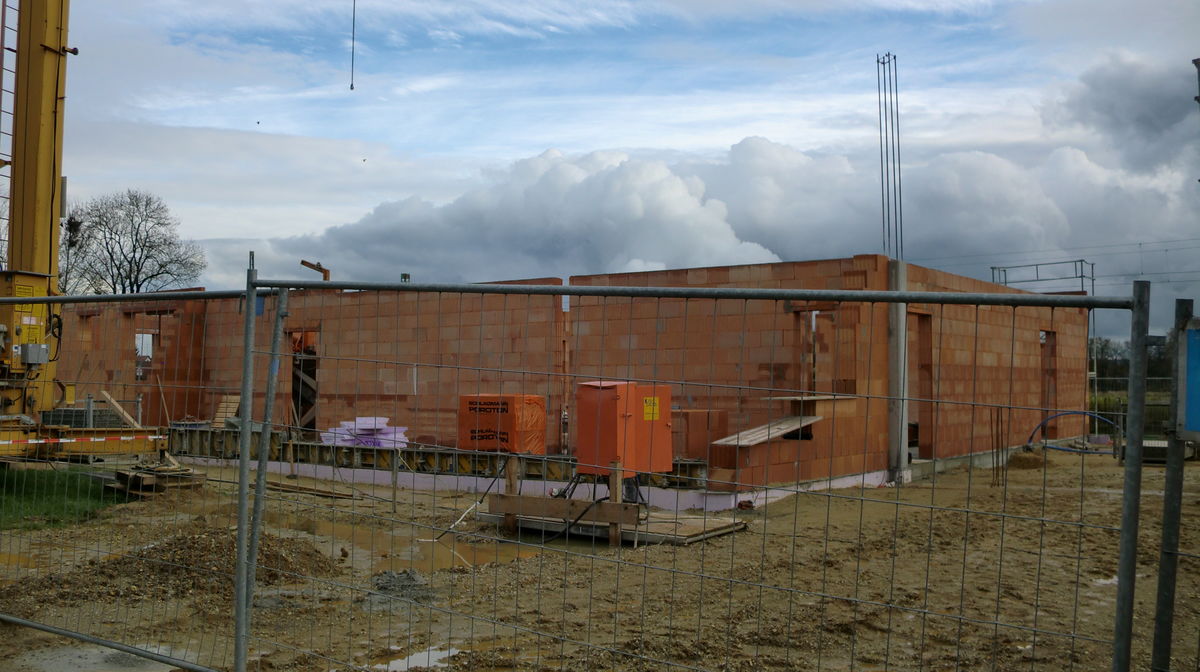

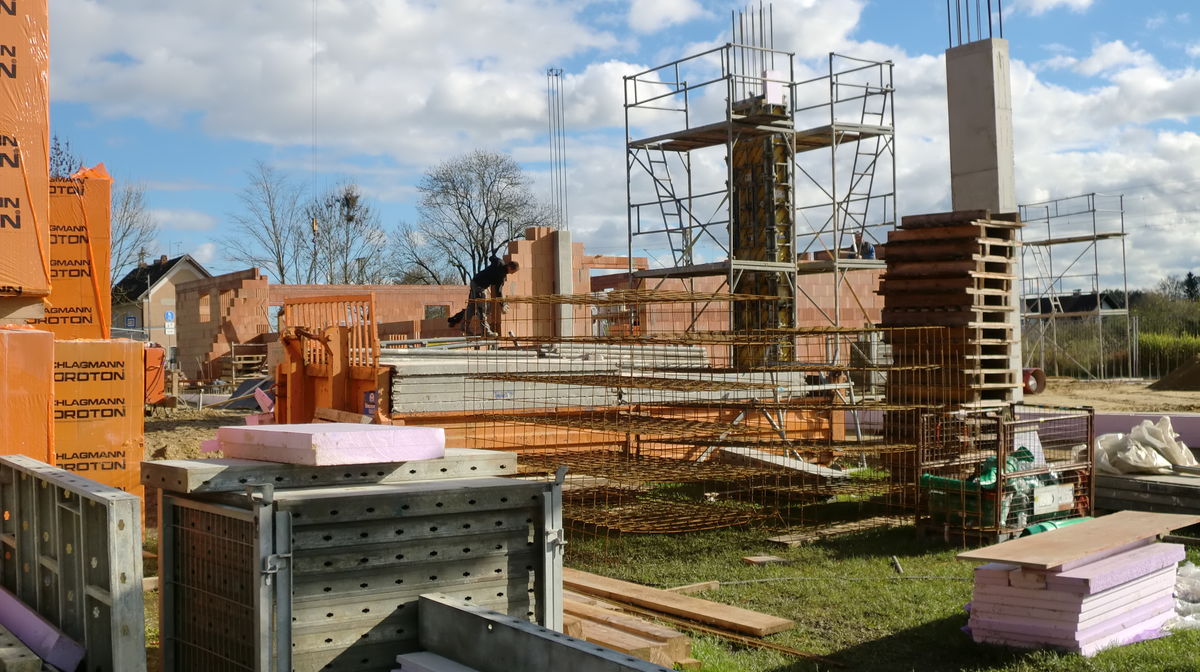

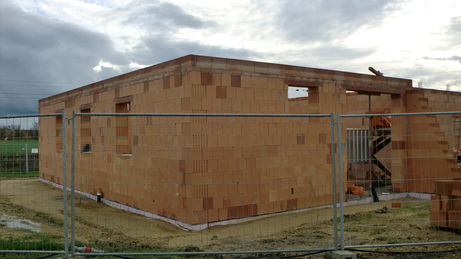

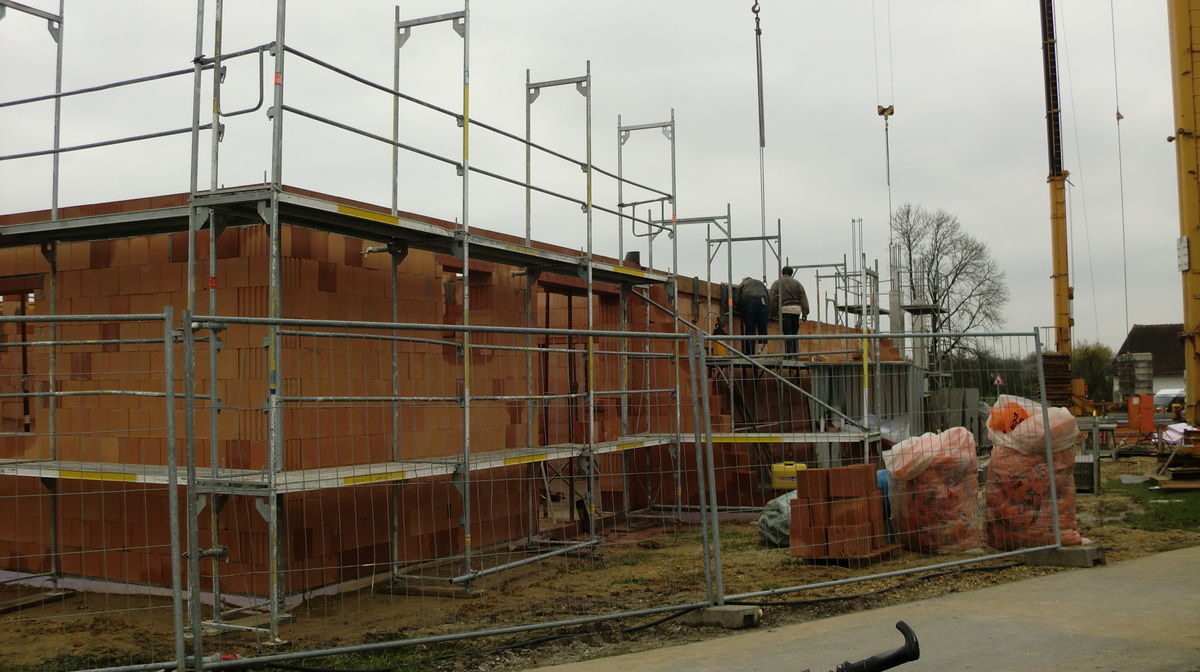

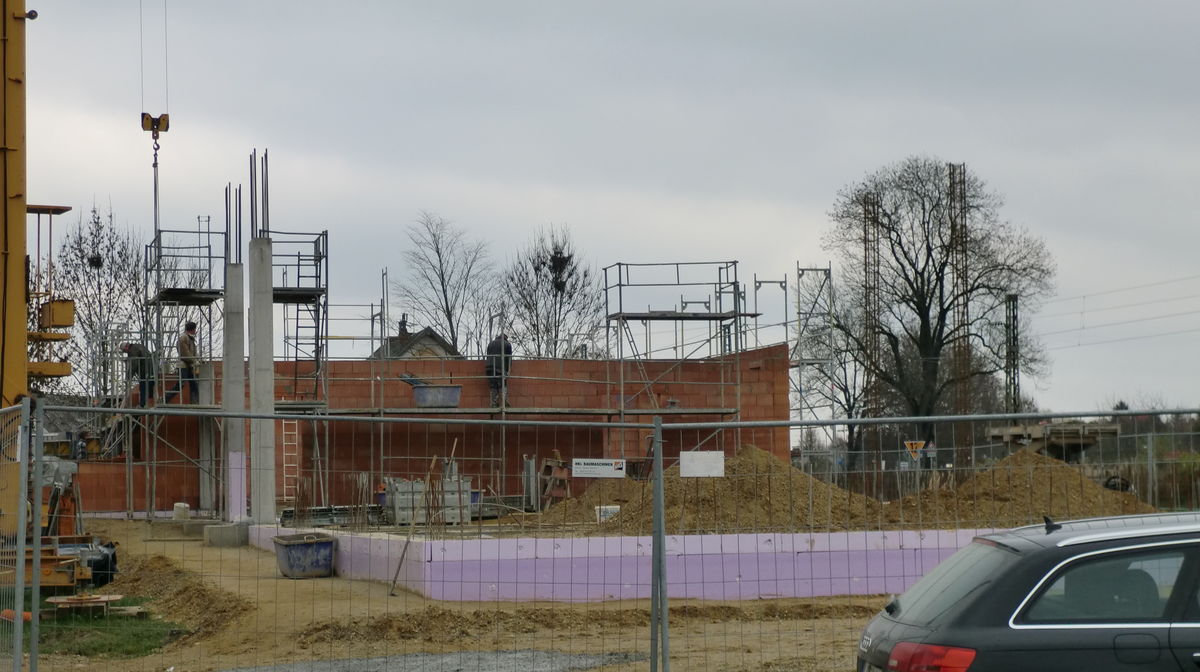

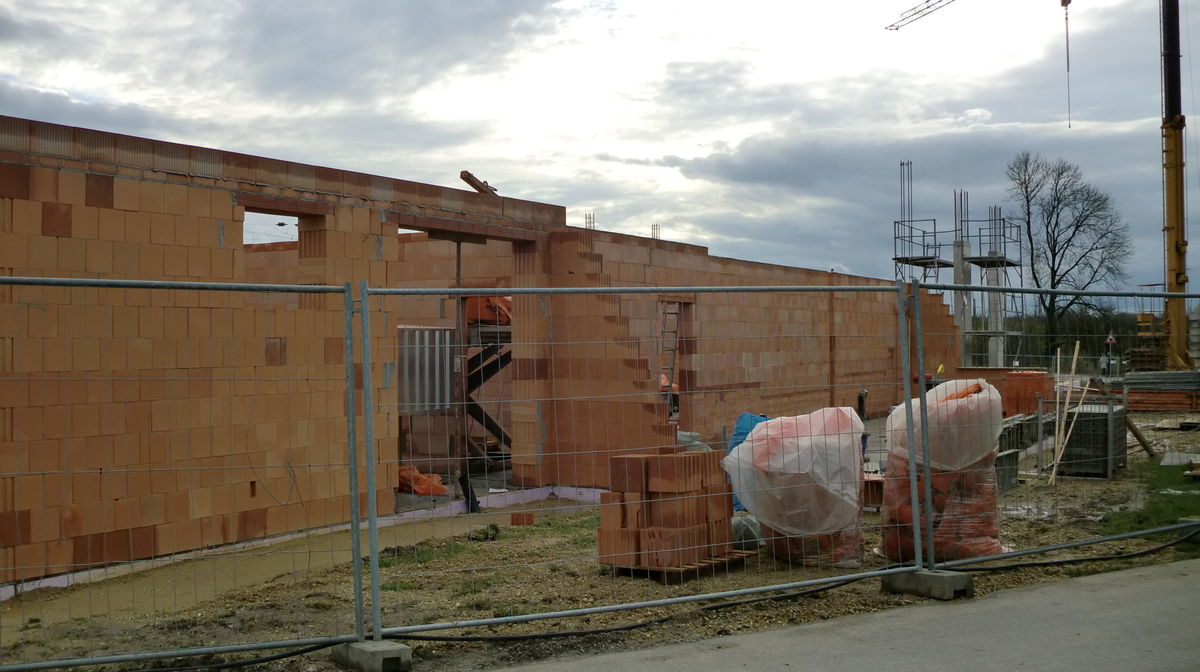

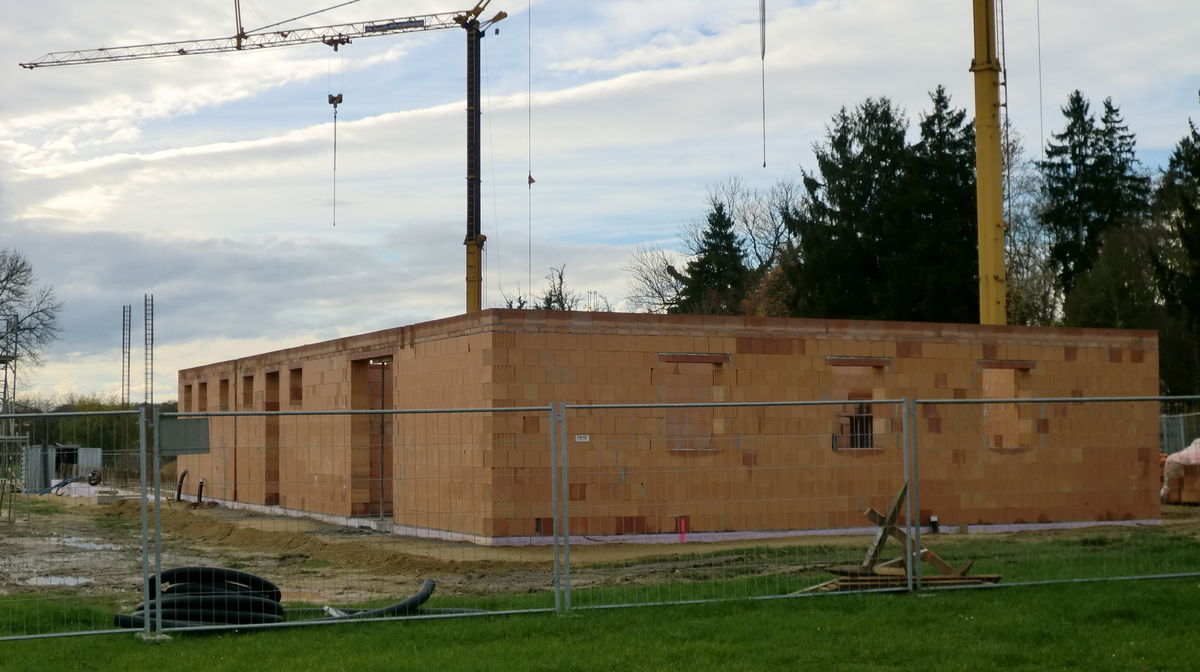

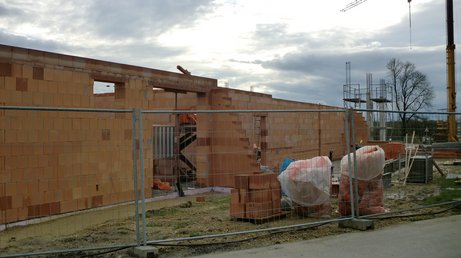

09.11.2013

12.11.2013: Das Erdgeschoss des Sozialtrakts ist fast ganz fertig. Die Tage soll nun die Zwischendecke geliefert werden... Dann mal schaun, wie es danach mit dem Wetter weitergeht...

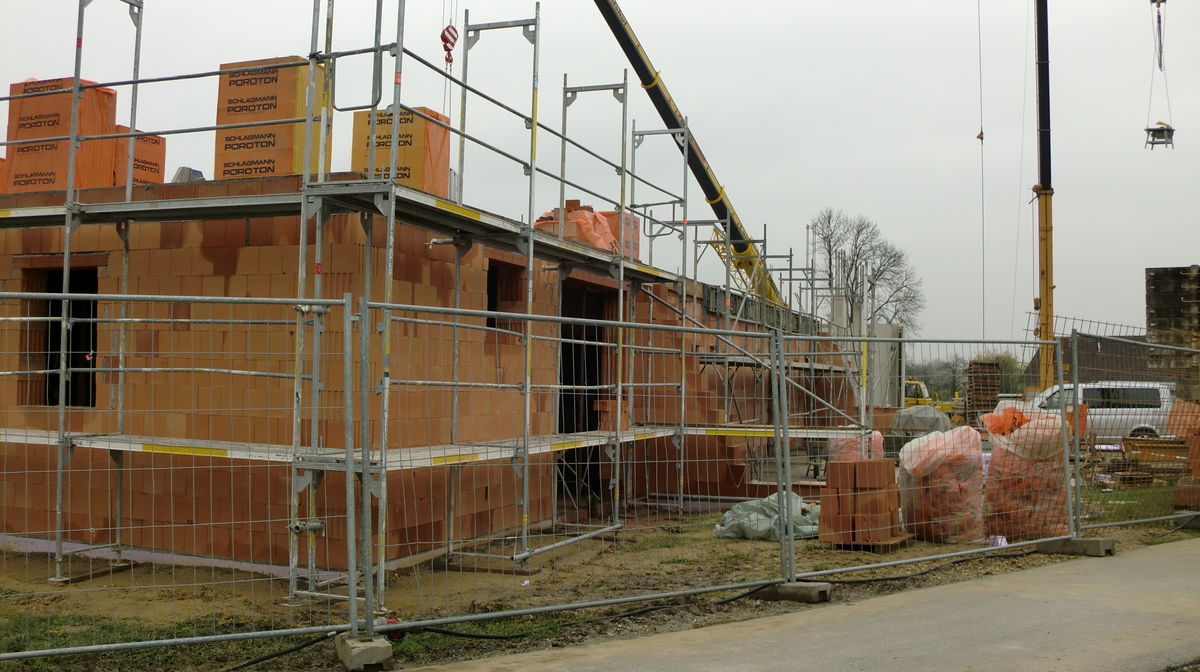

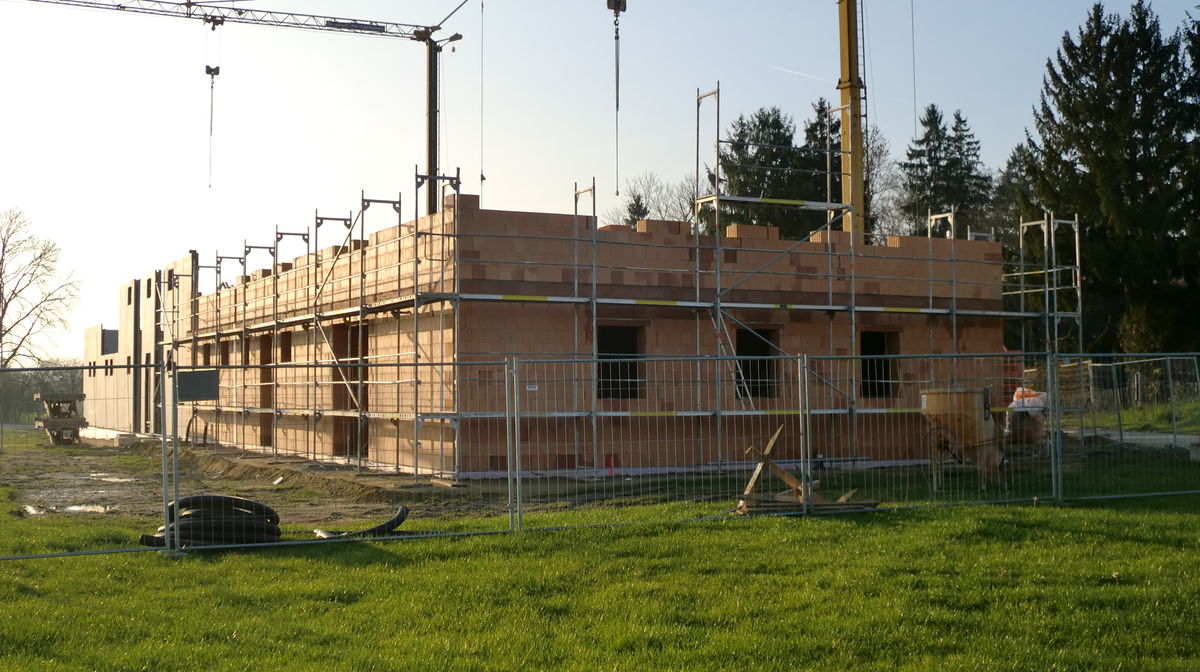

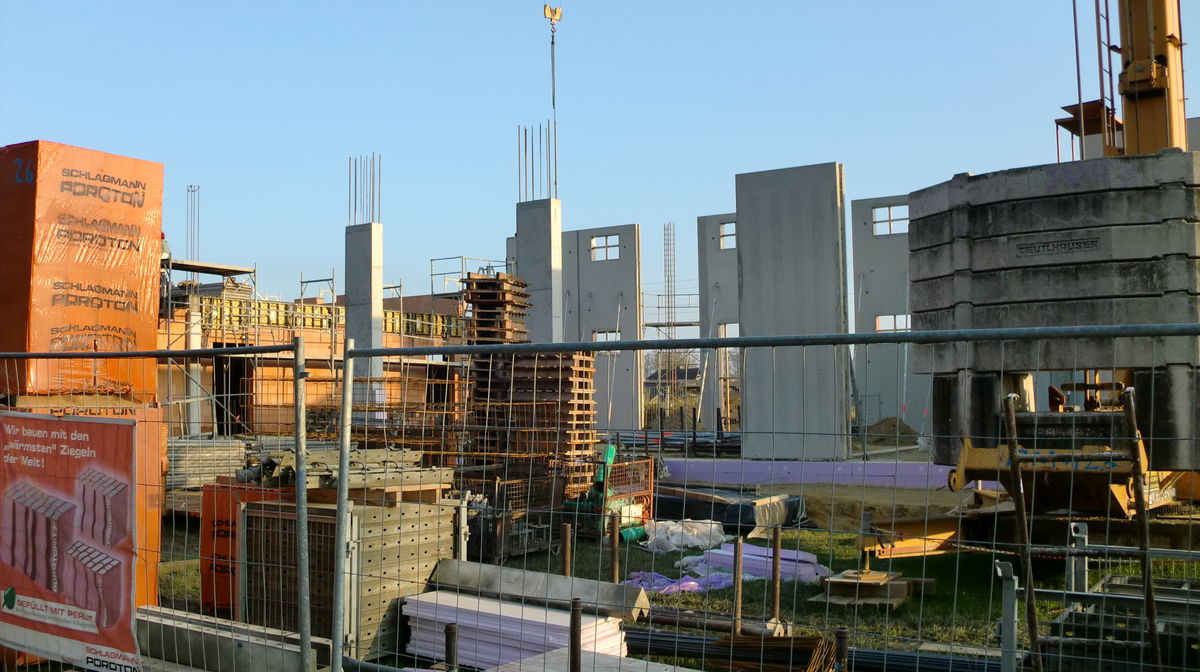

14.11.2013: Man sieht's leider nicht direkt (außer, dass da plötzlich jemand oben herumlaufen kann) - aber gestern wurde die Zwischendecke für den Sozialtrakt geliefert und montiert!

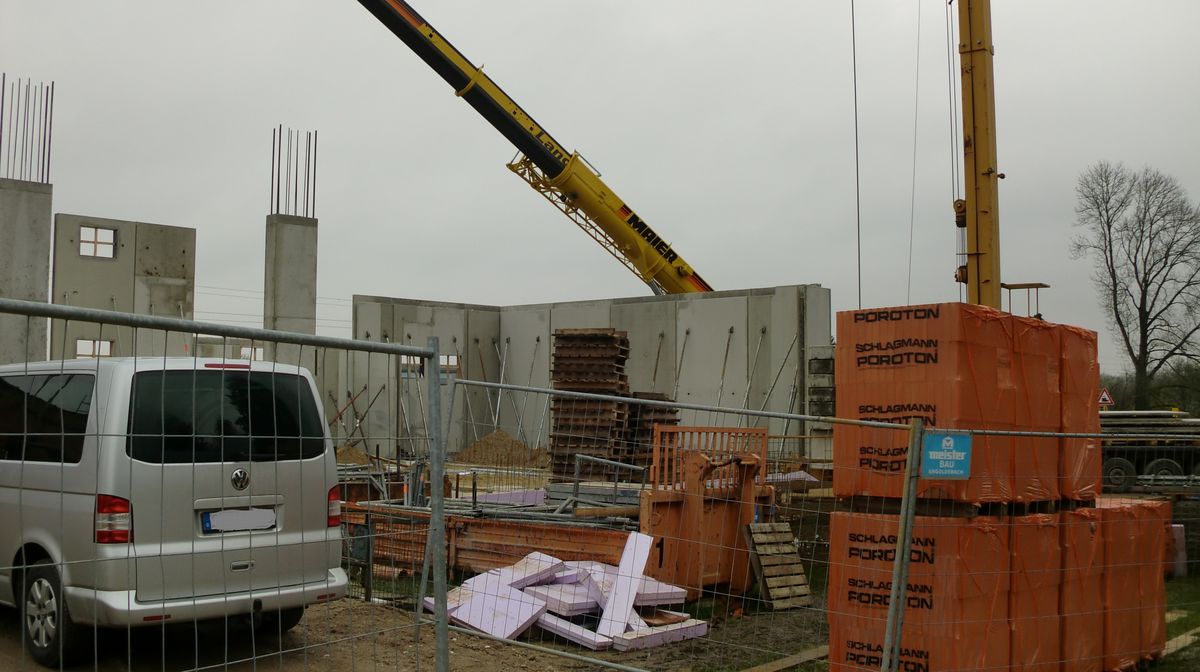

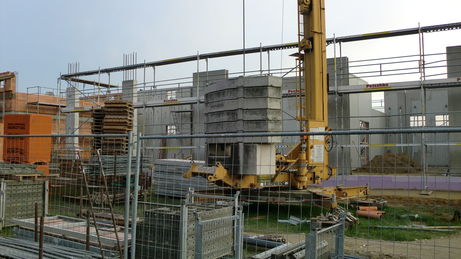

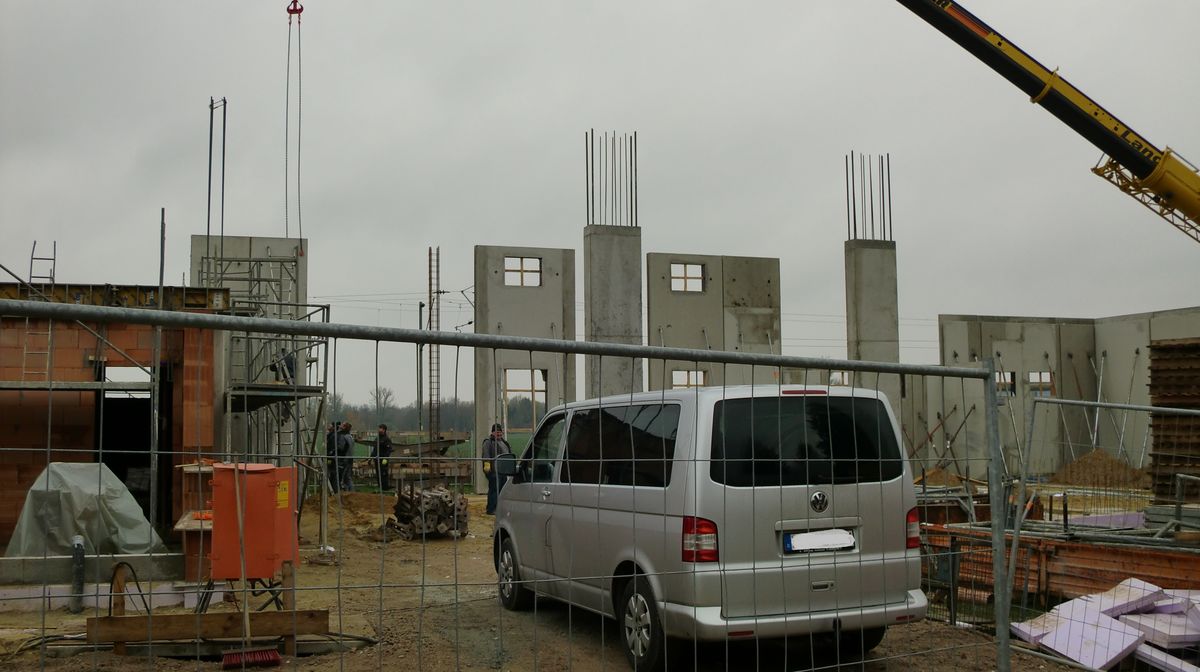

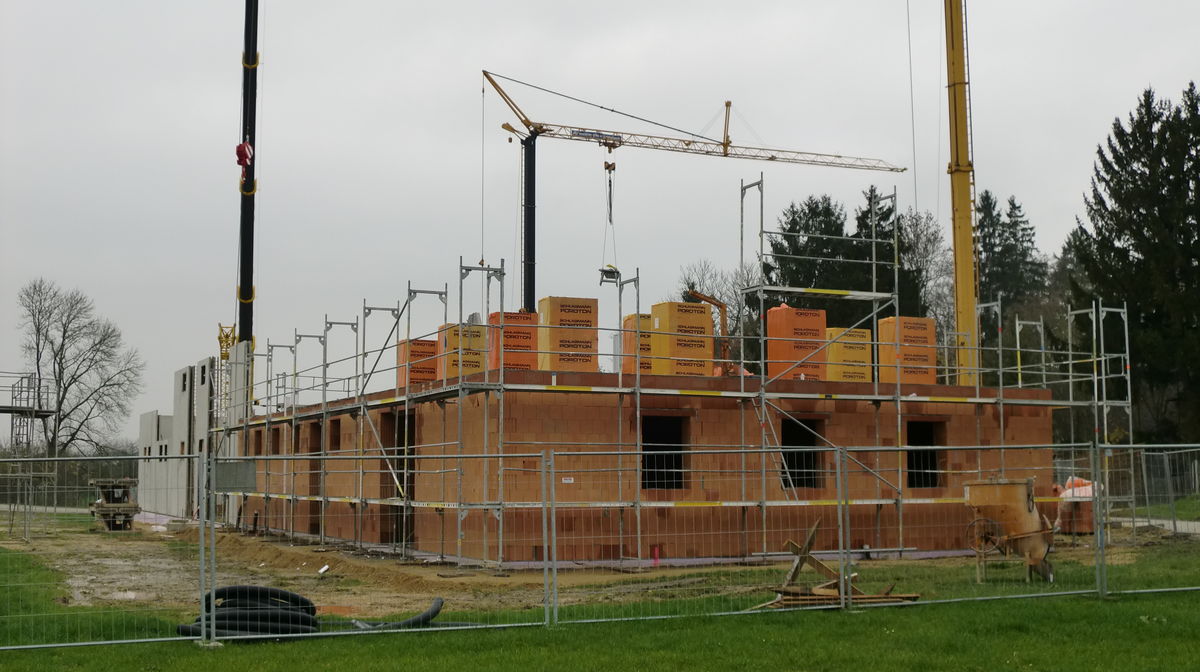

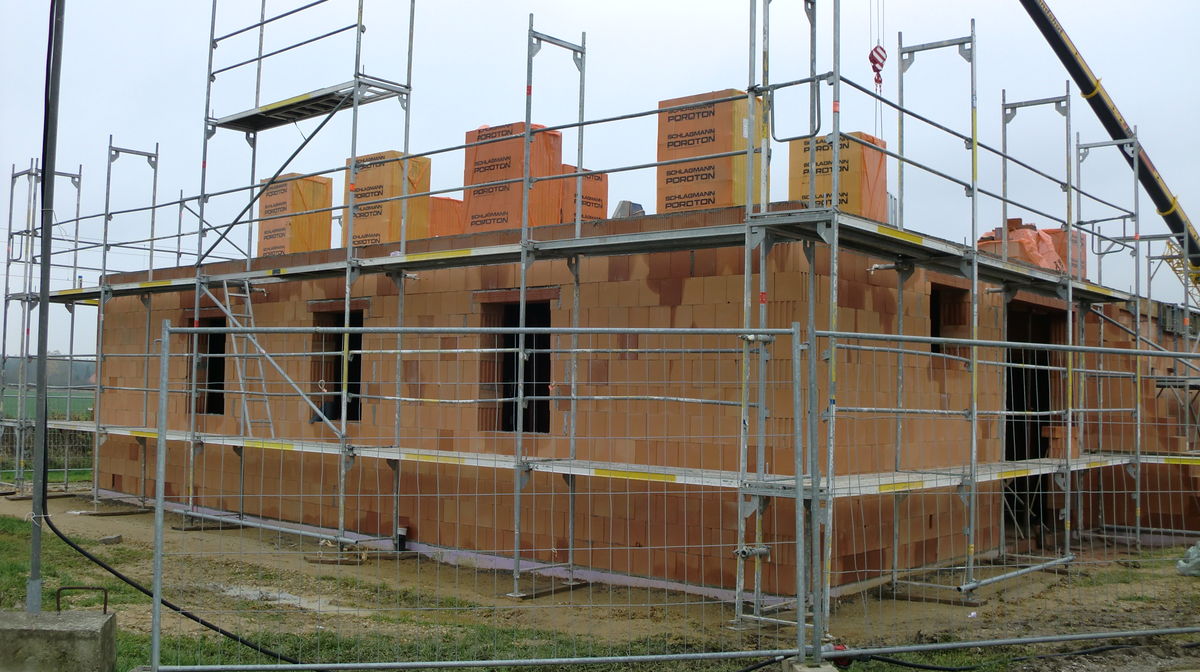

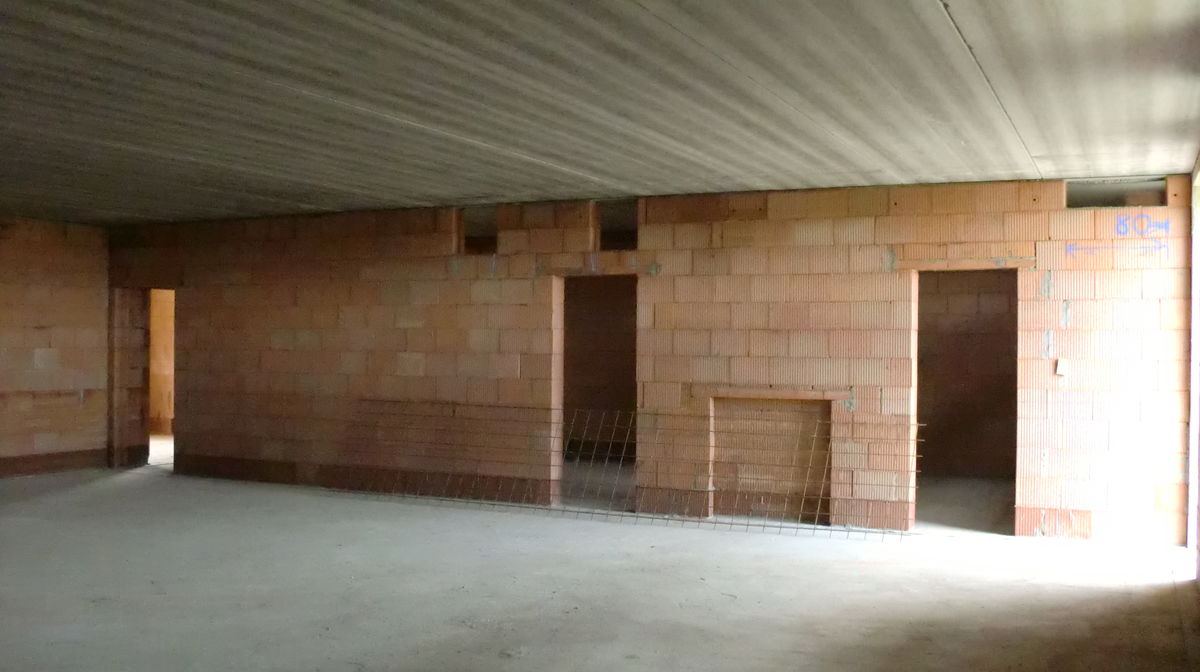

15.11.2013: Weiter geht's mit dem Aufstellen der Halbfertigteile des Hallenbereichs - es geht voran!

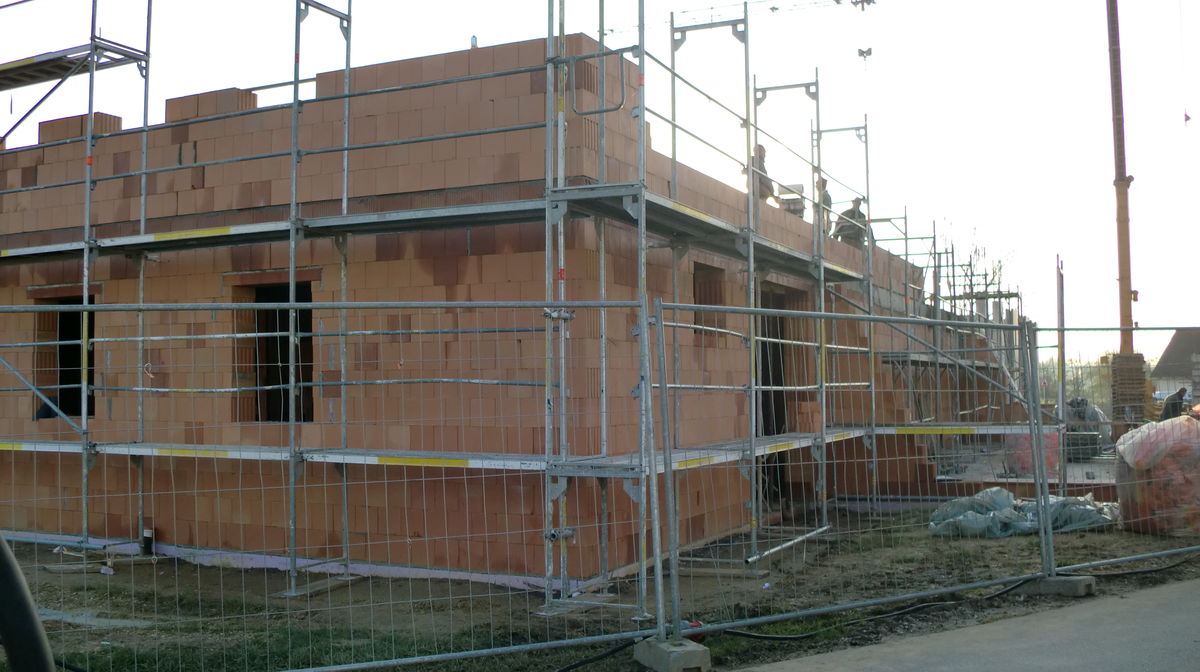

18.11.2013: Weiter geht's mit dem Obergeschoss des Sozialtrakts: Die ersten Reihen Ziegel liegen am Nachmittag bereits und wo die Fenster entstehen, sieht man auch schon.

19.11.2013: Wieder ein paar Reihen Ziegel dazugekommen...

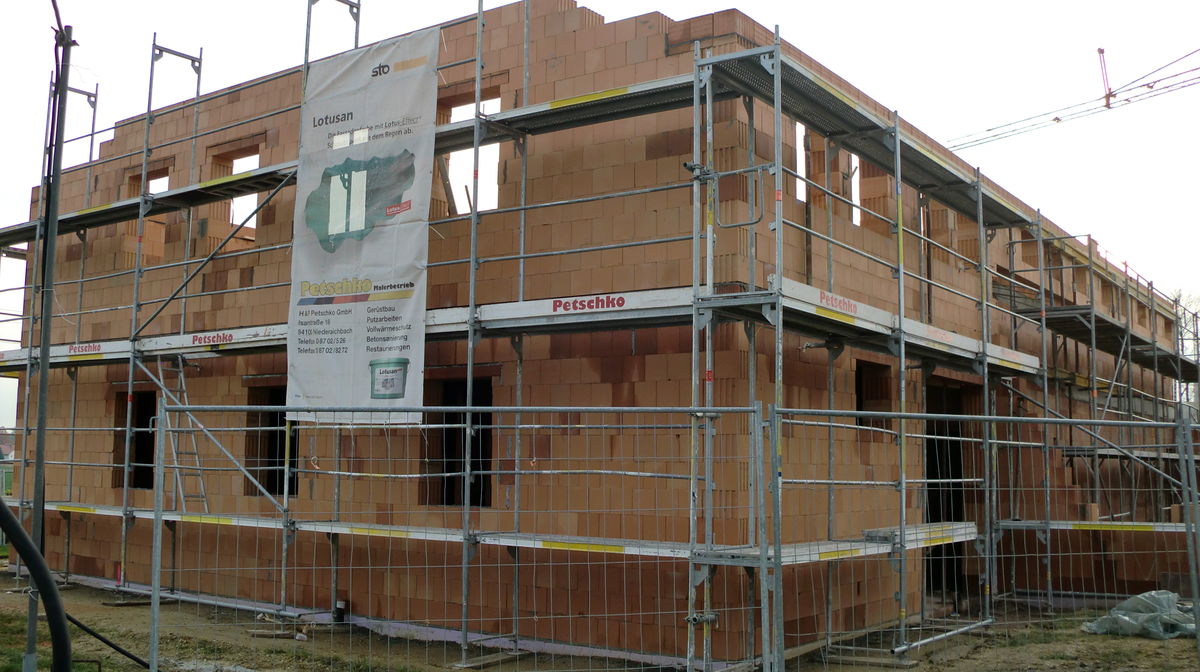

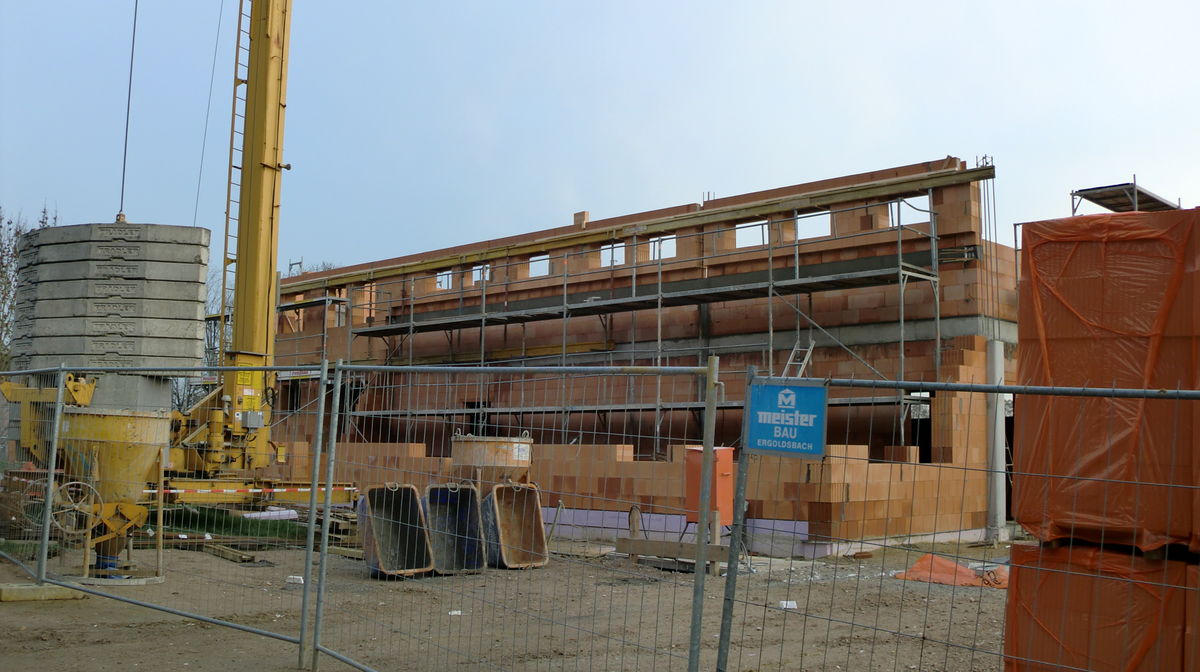

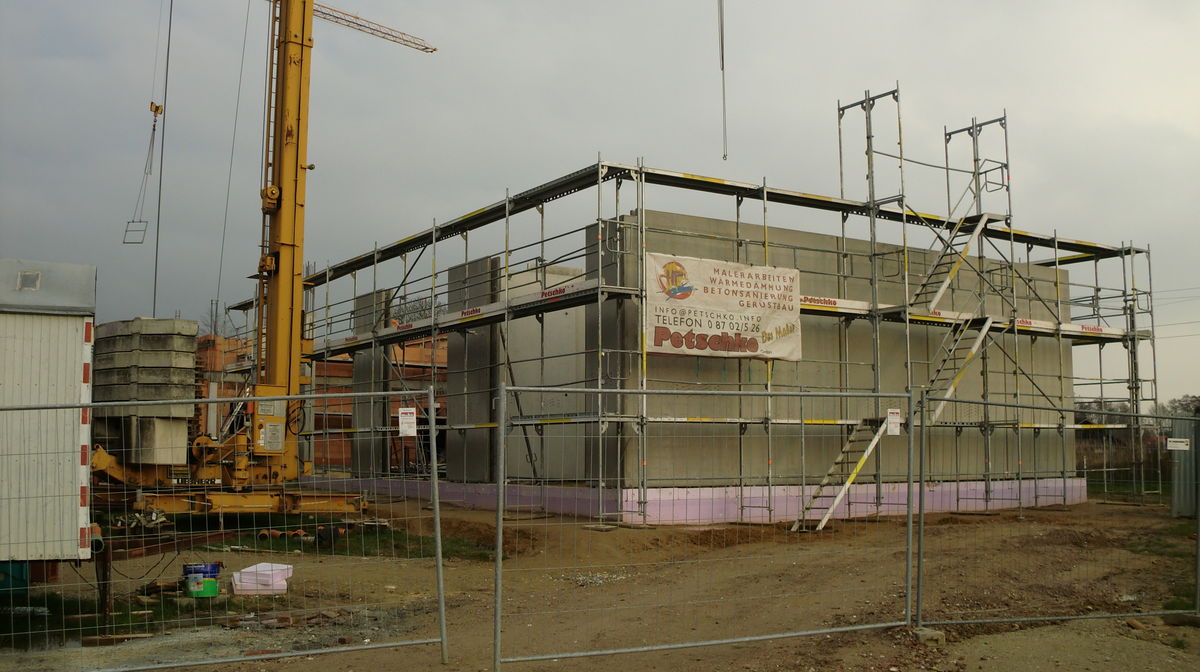

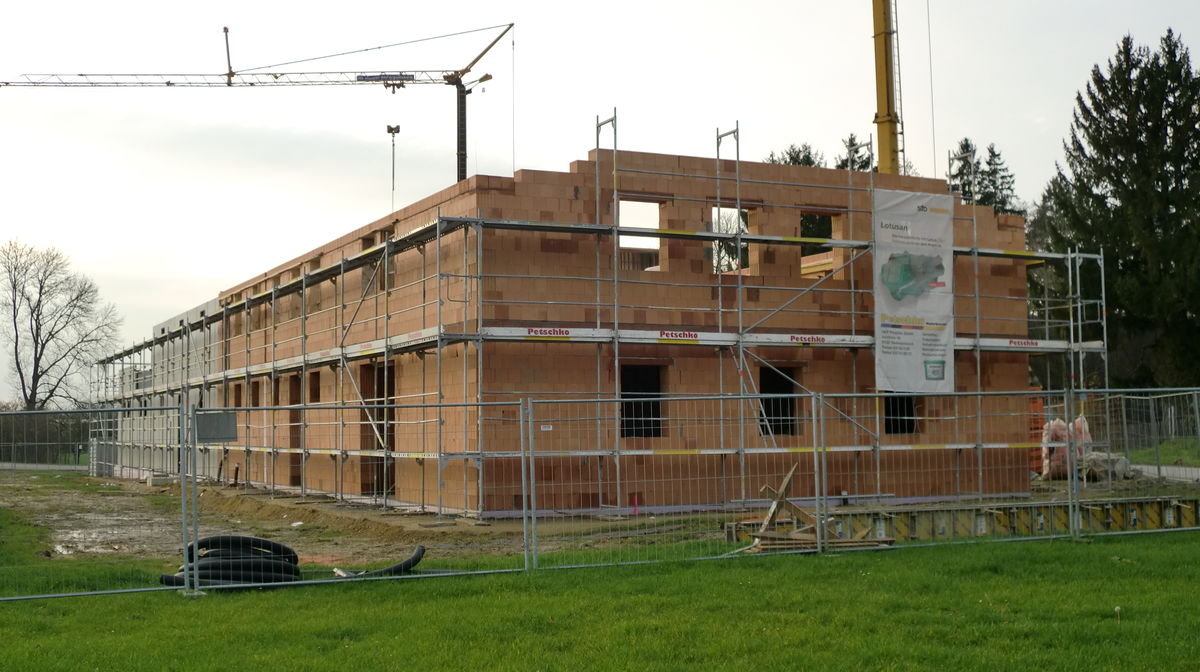

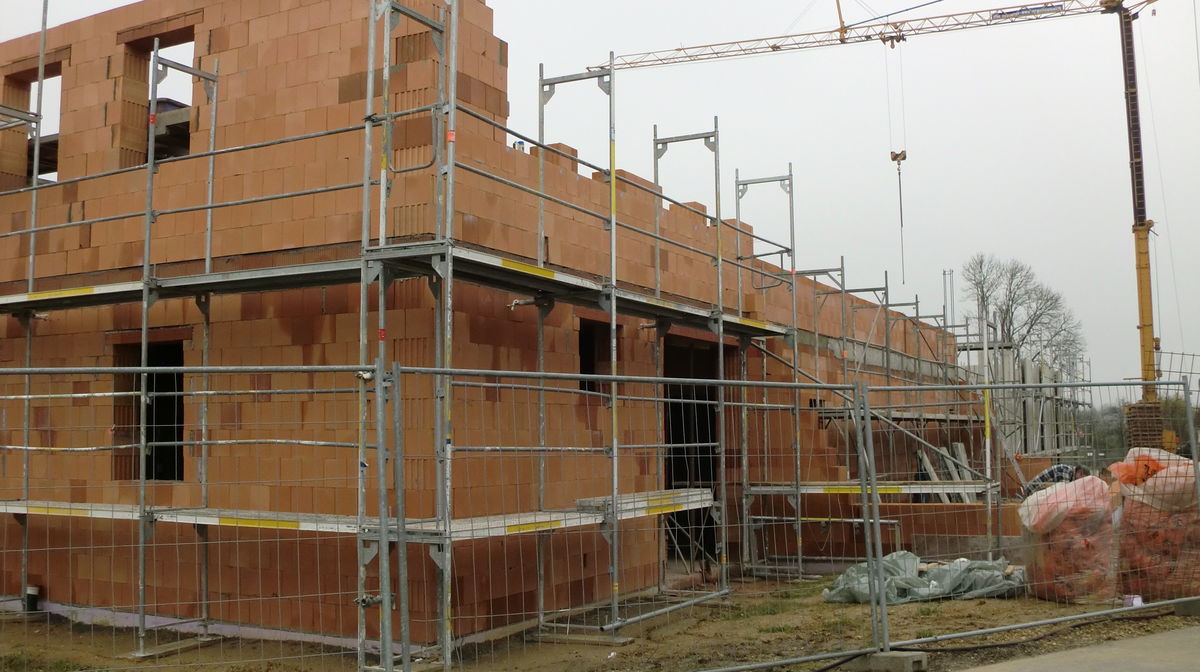

21.11.2013

22.11.2013

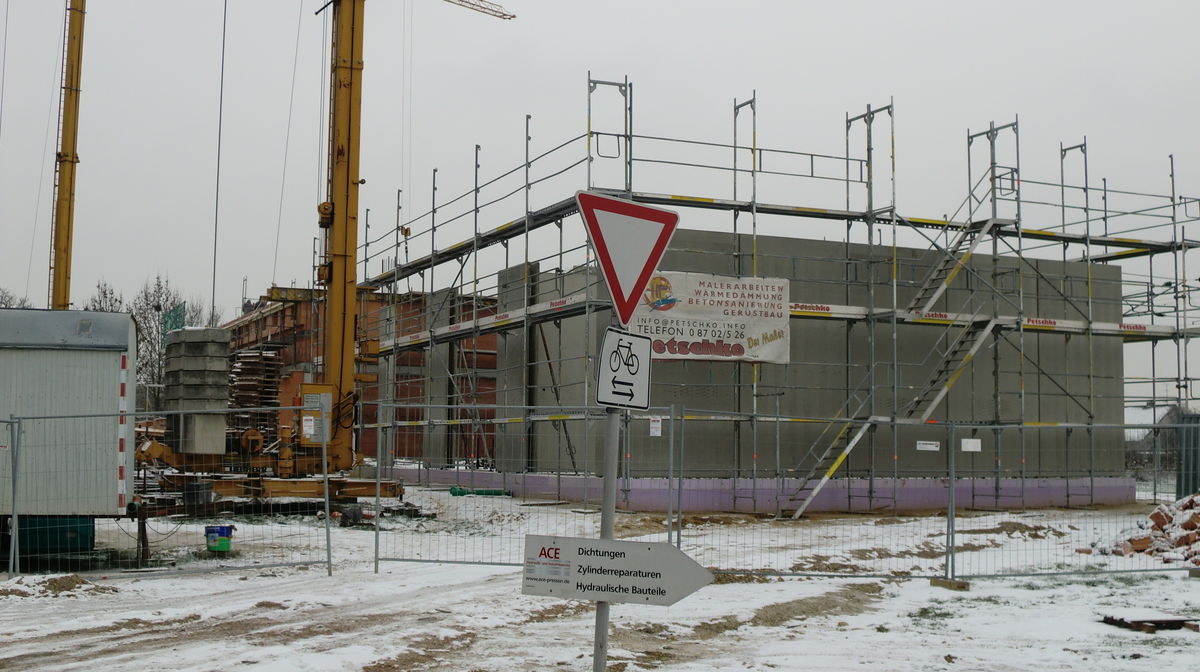

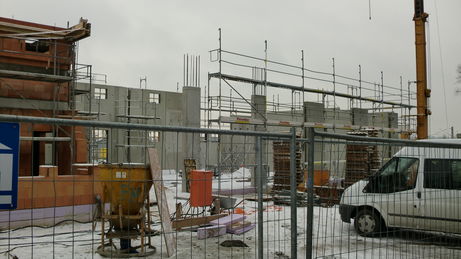

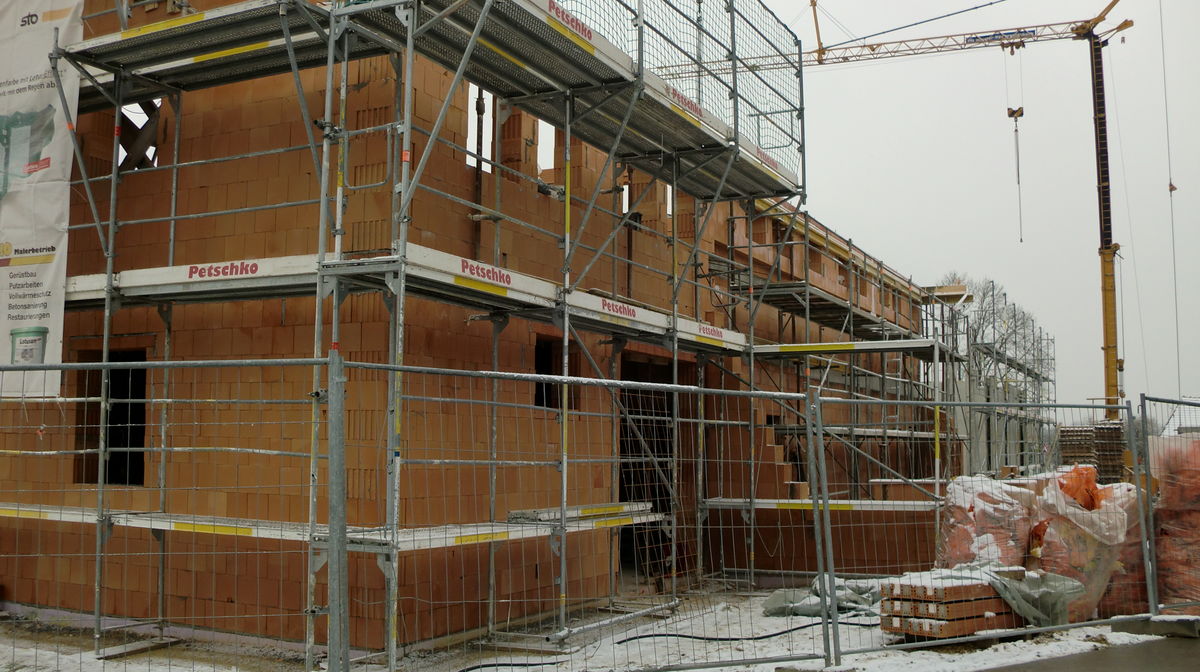

28.11.2013

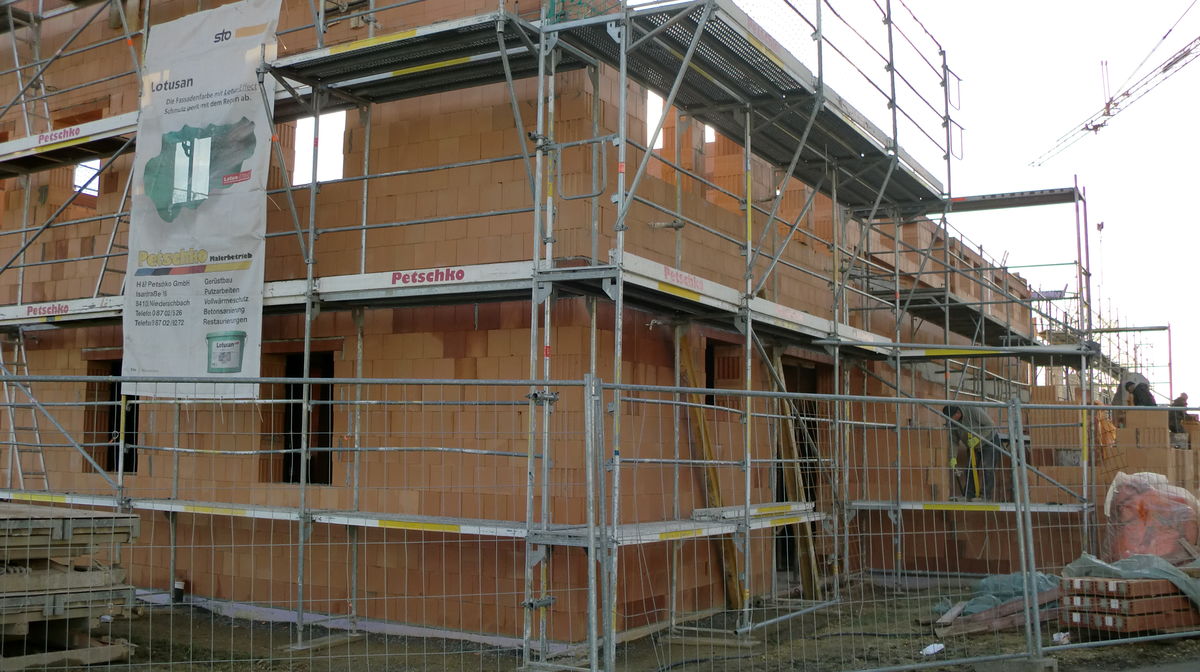

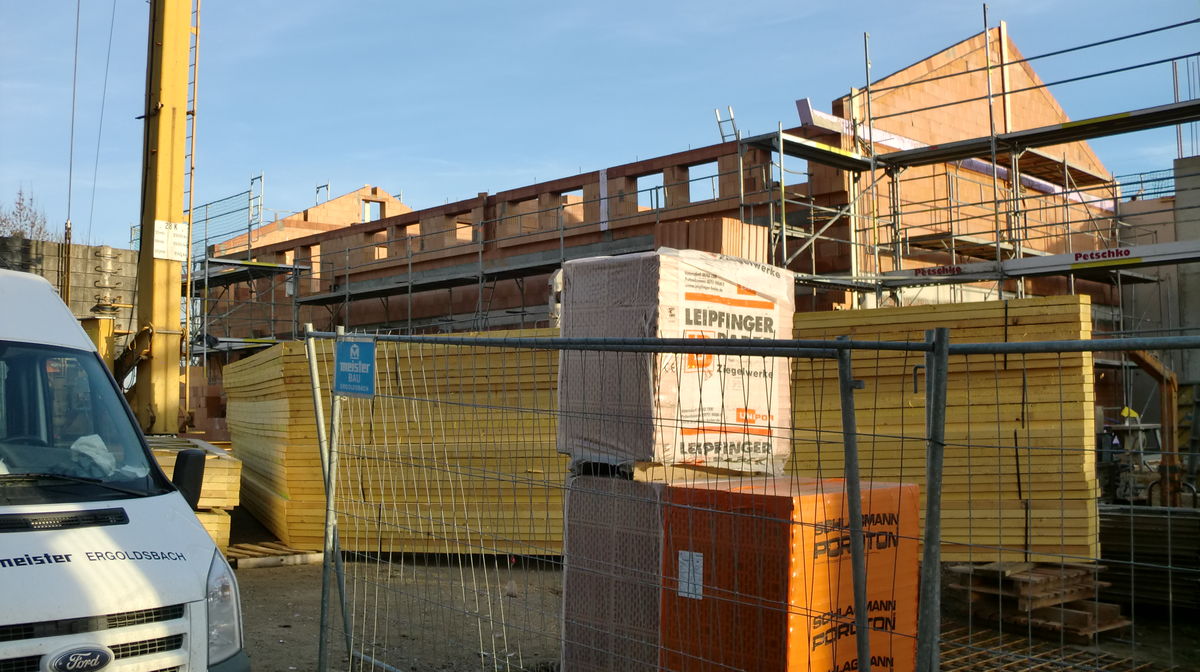

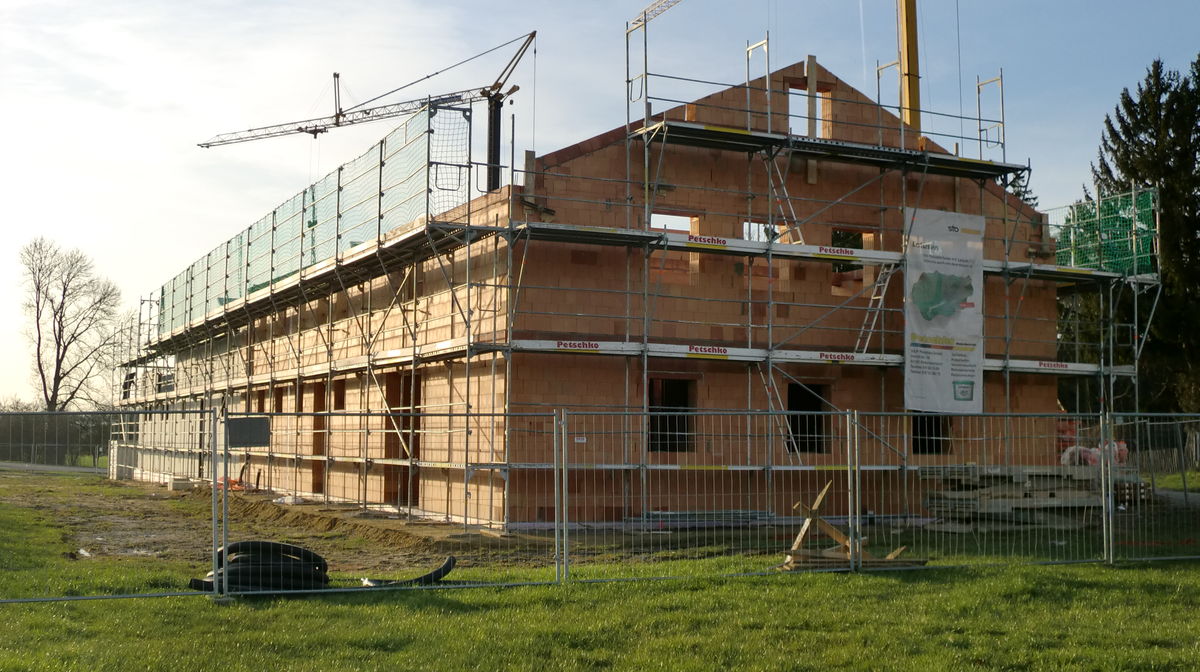

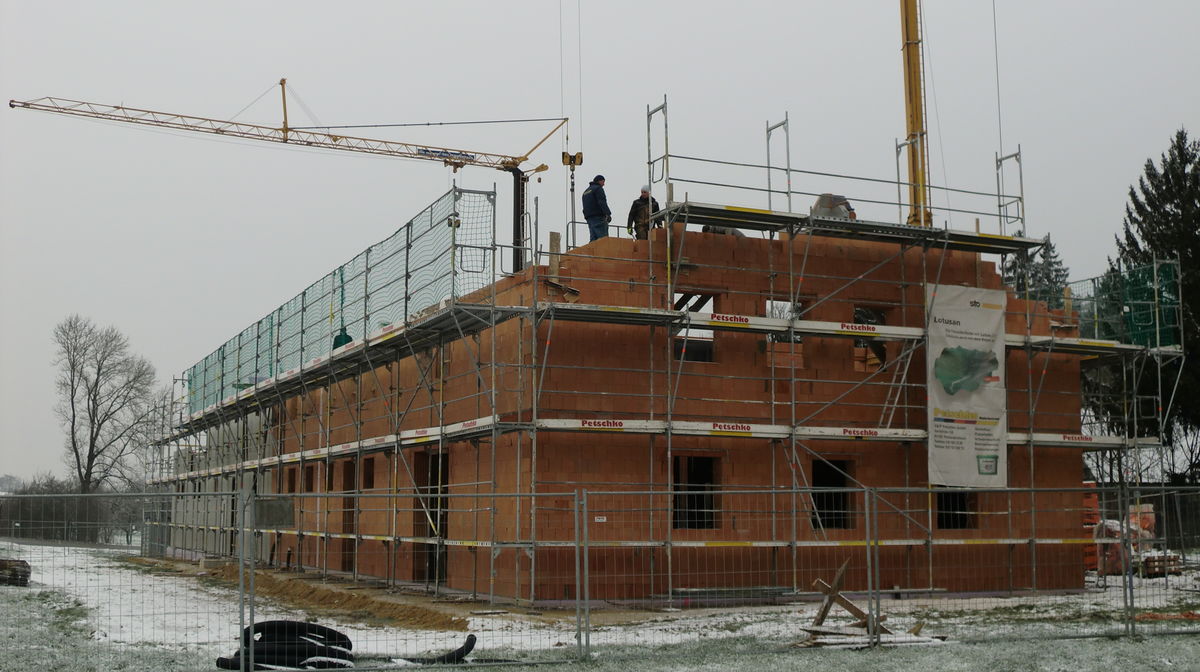

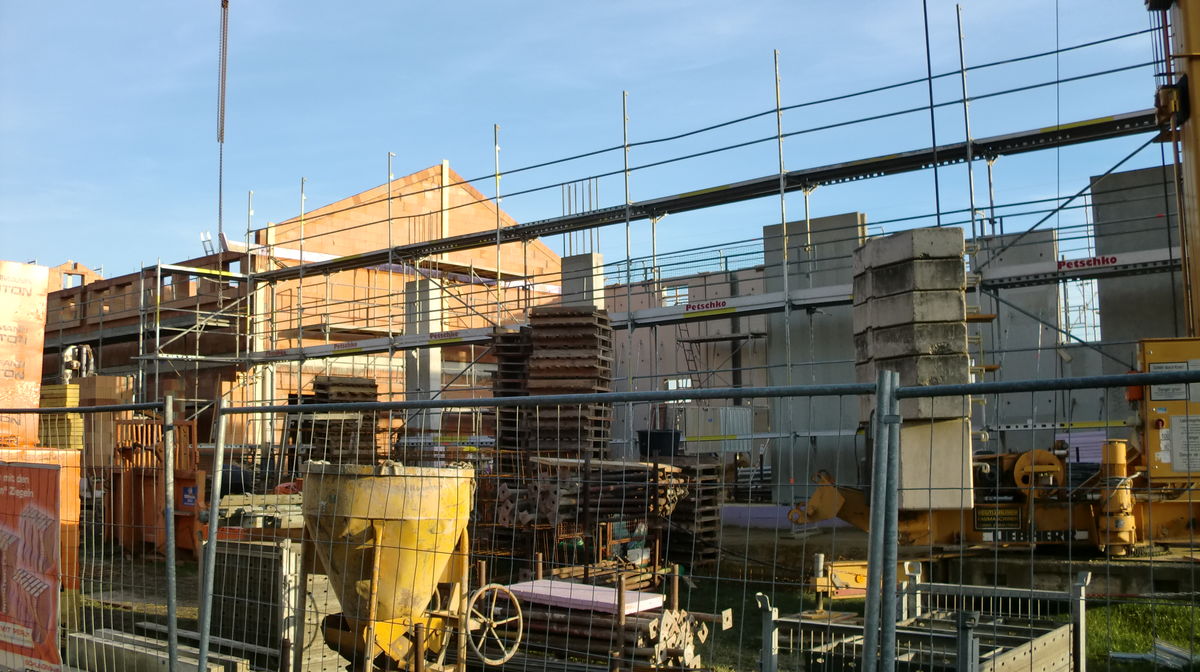

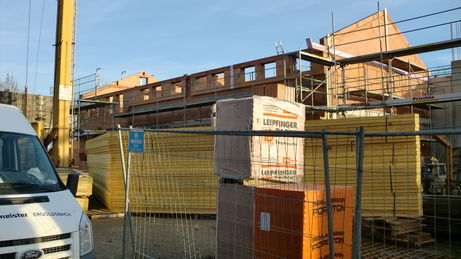

03.12.2013: Die letzten Vorbereitungen für den Aufbau des Dachstuhls auf dem Sozialtrakt werden getroffen.

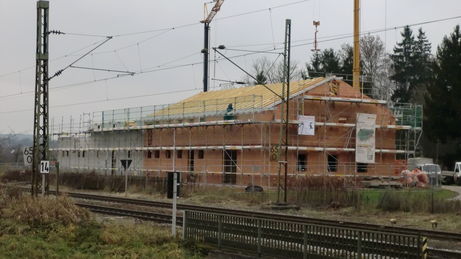

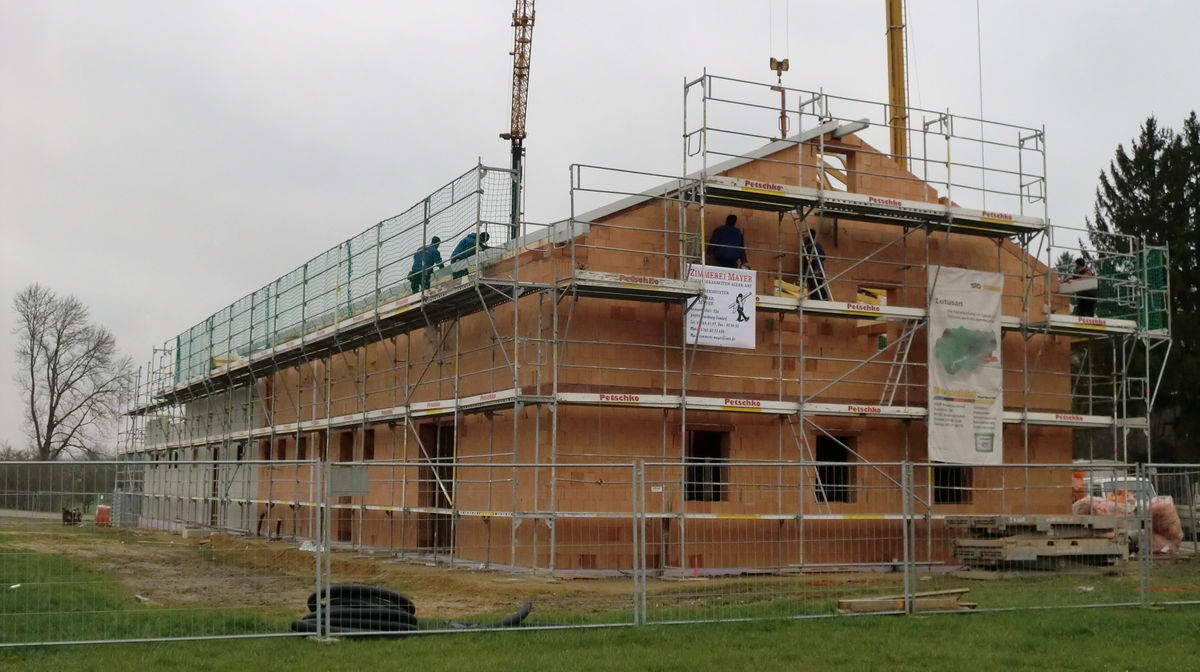

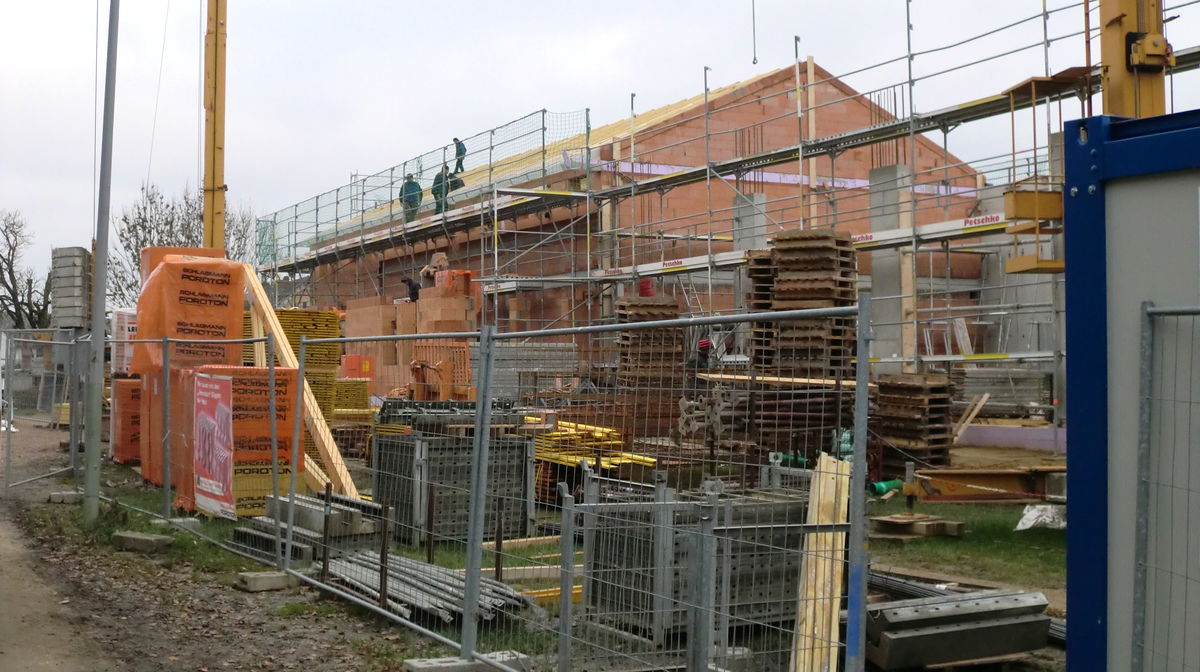

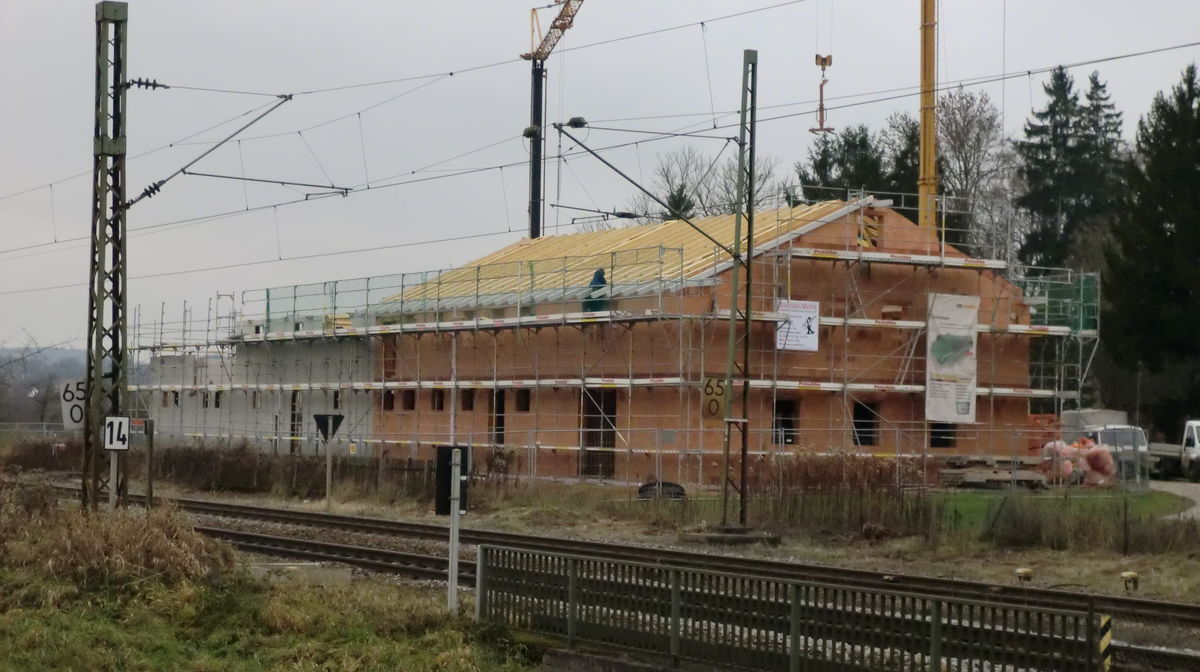

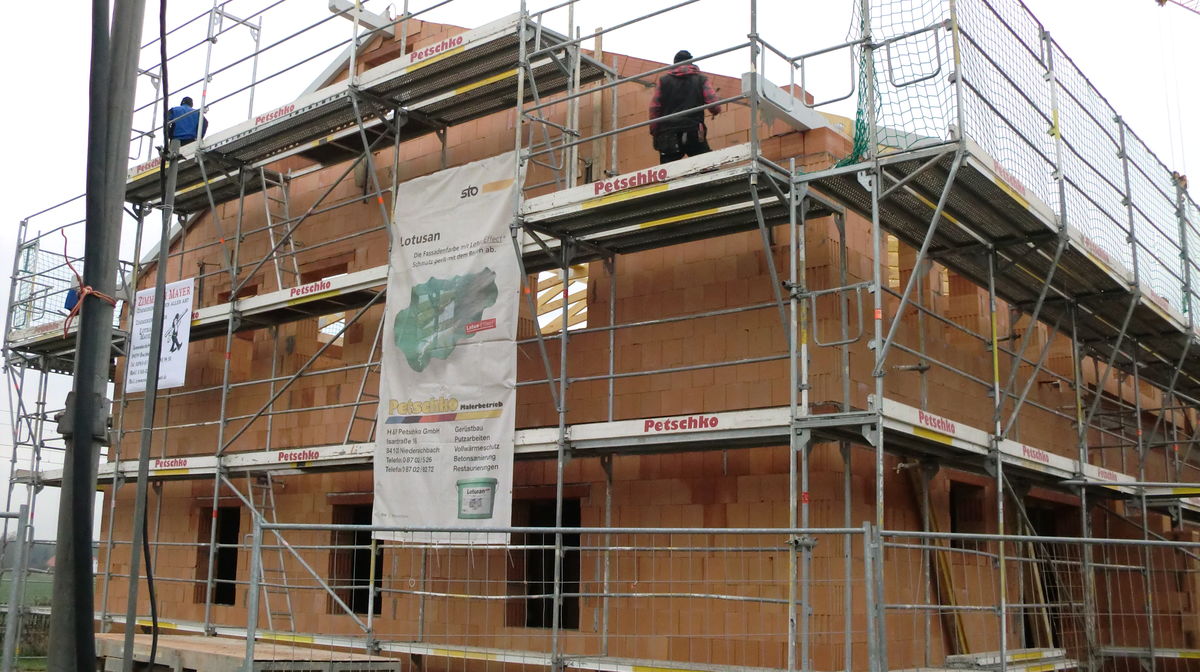

04.12.2013: Der Dachstuhl für den Sozialtrakt ist montiert

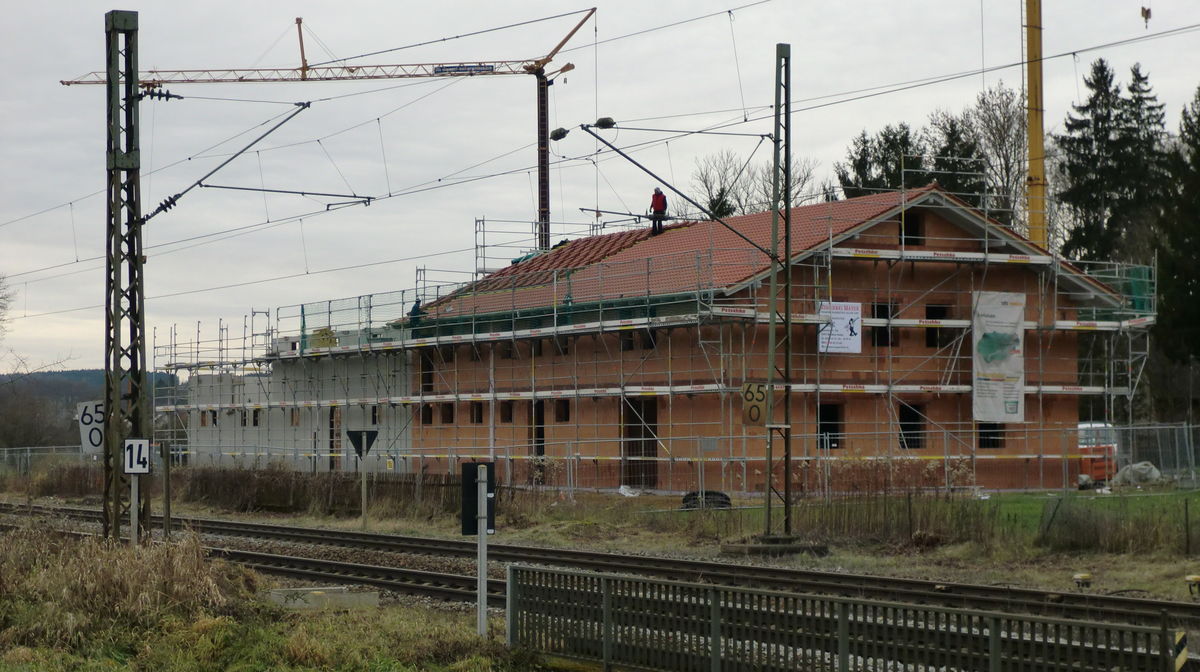

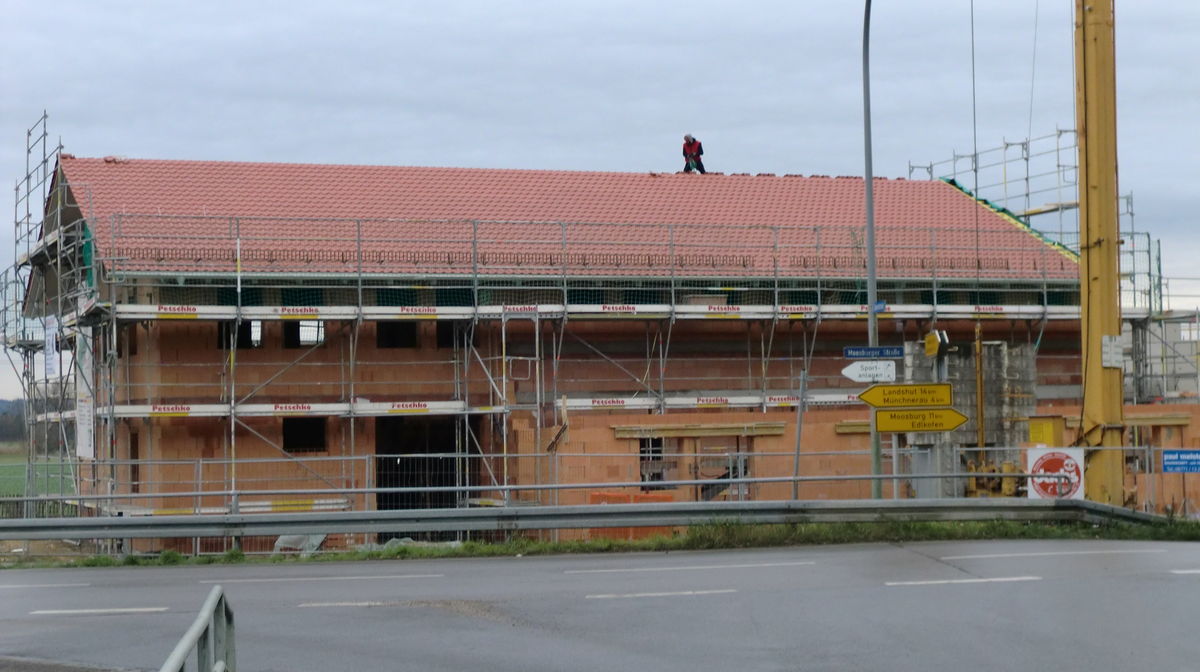

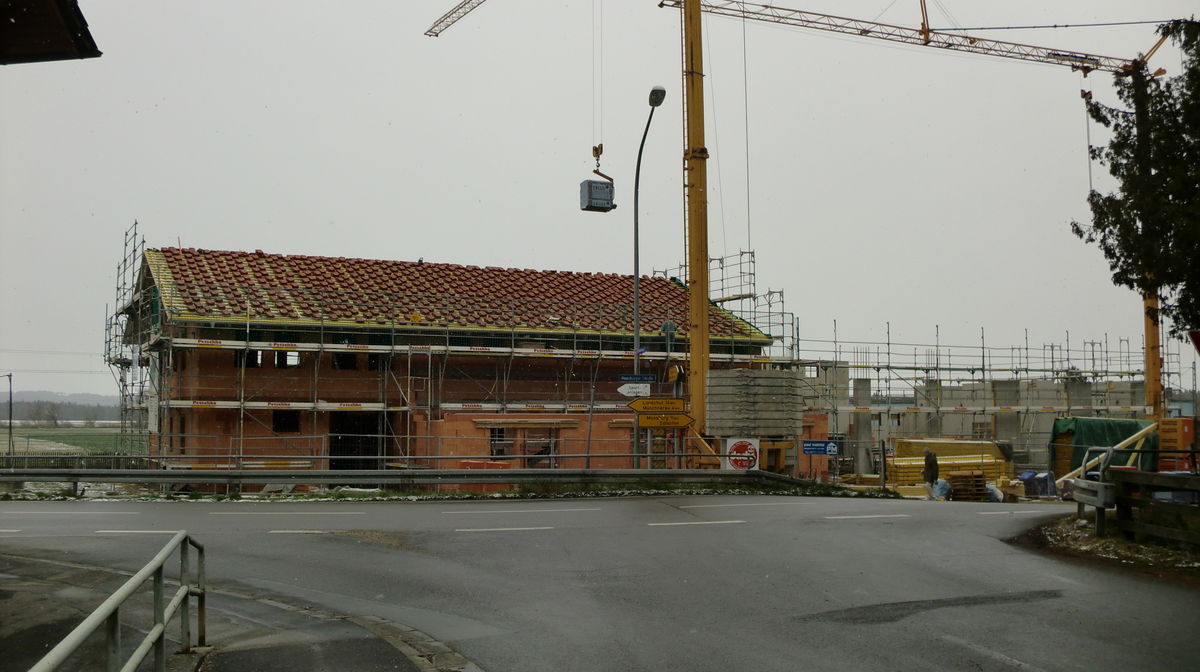

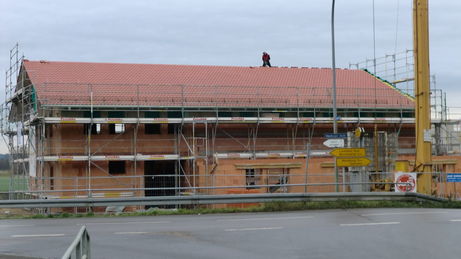

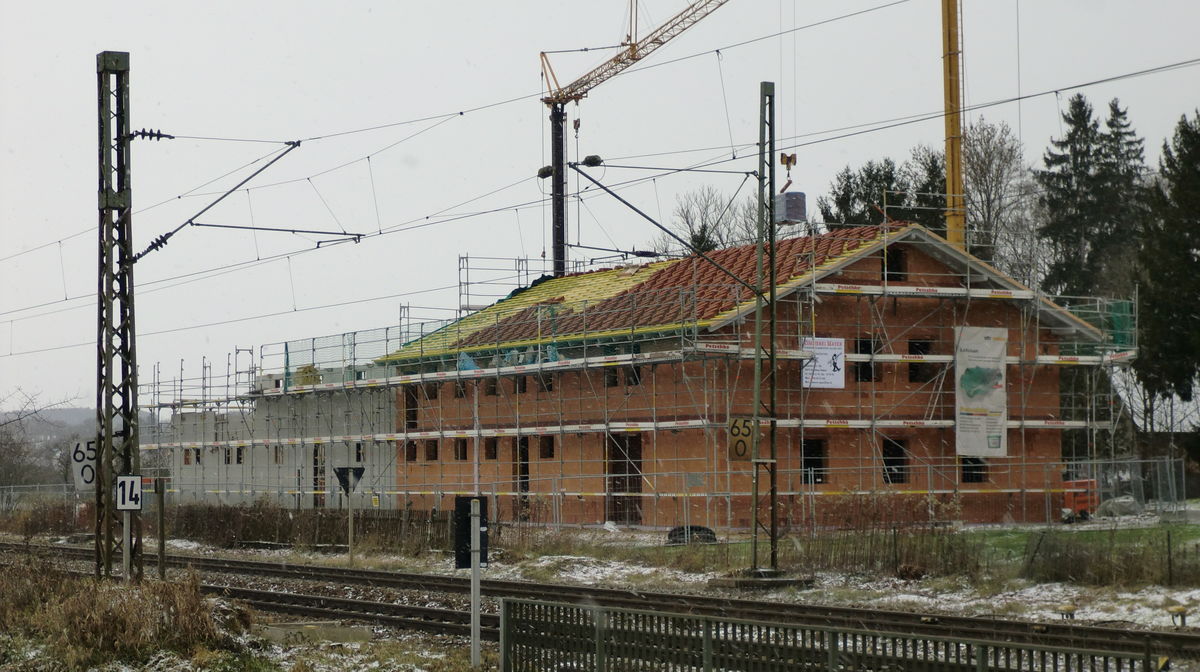

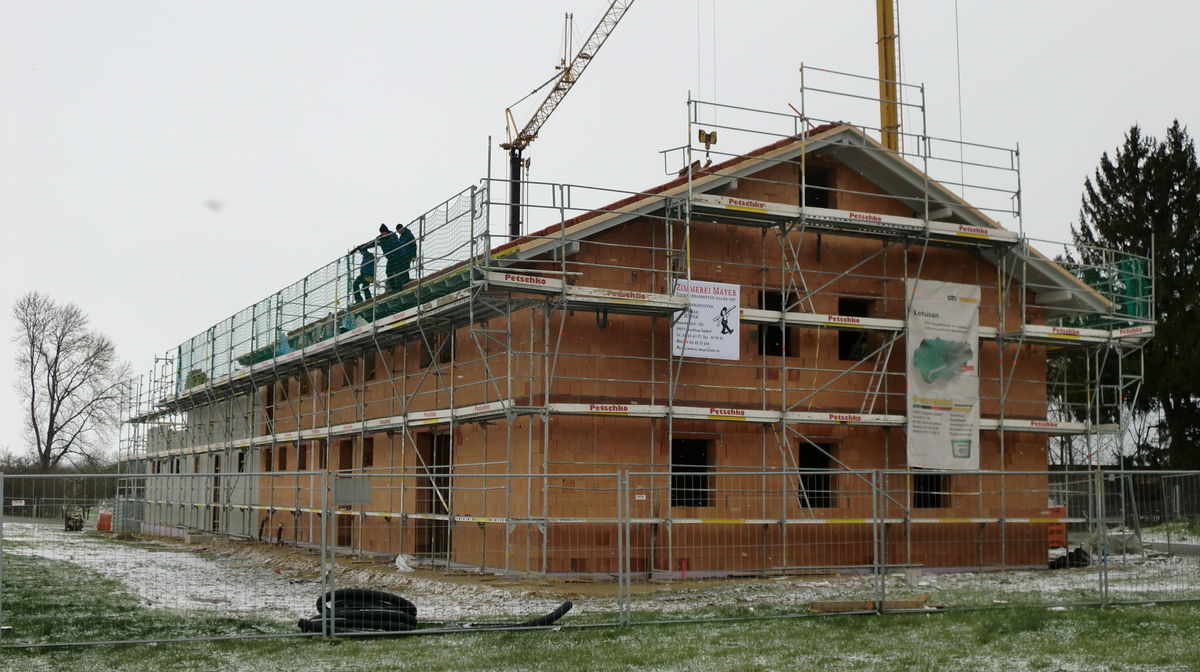

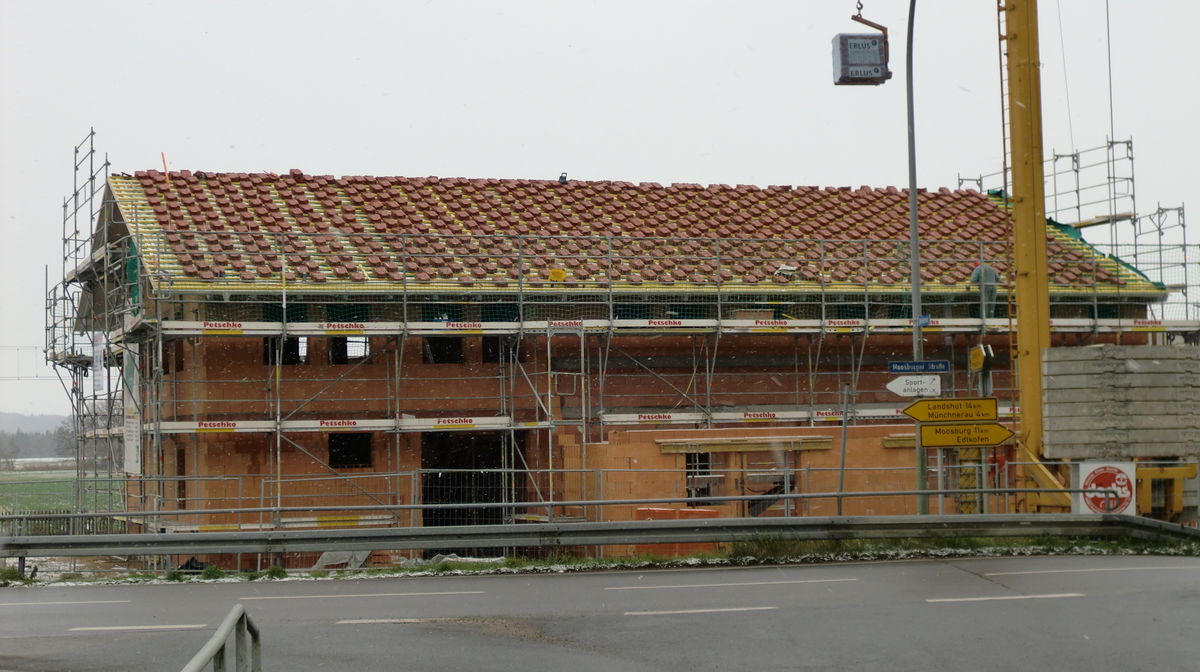

07.12.2013: Auch am heutigen Samstag ist man auf dem Bau fleißig - das Eindecken des Daches beginnt.

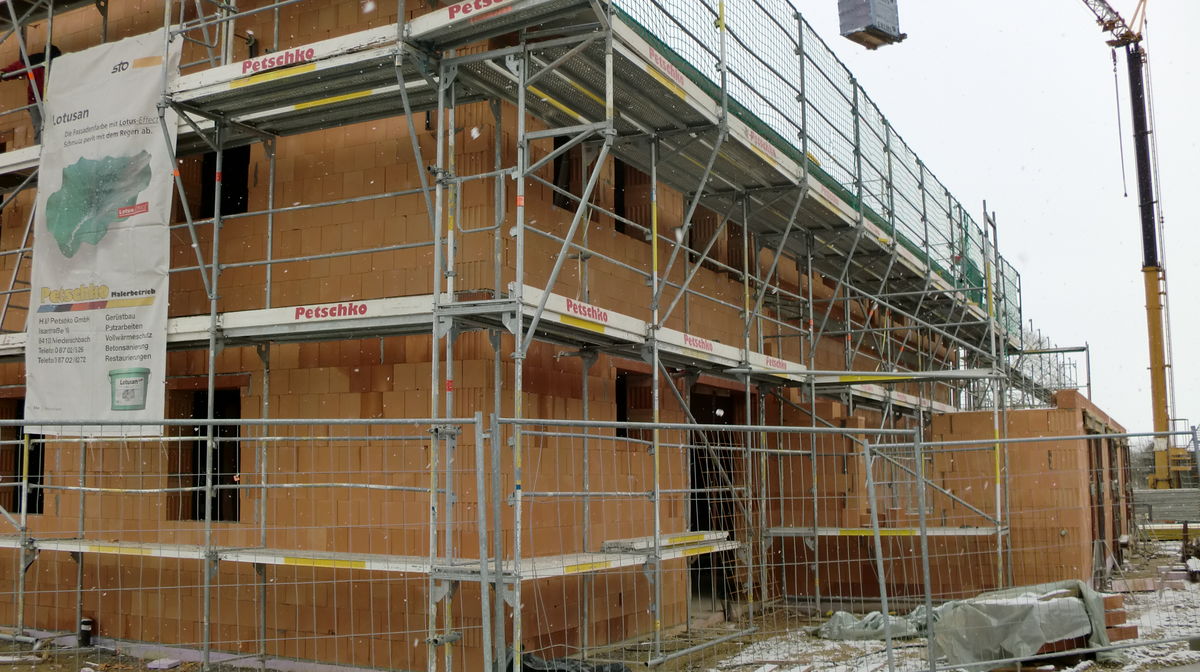

Am Donnerstag und Freitag wurde trotz des starken Windes, der durch den Orkan "Xaver" verursacht wurde, weiter am Dach gebaut: Die Bretterschicht wurde vernagelt, die Folie aufgezogen und die Dachziegel-Latten aufgenagelt.

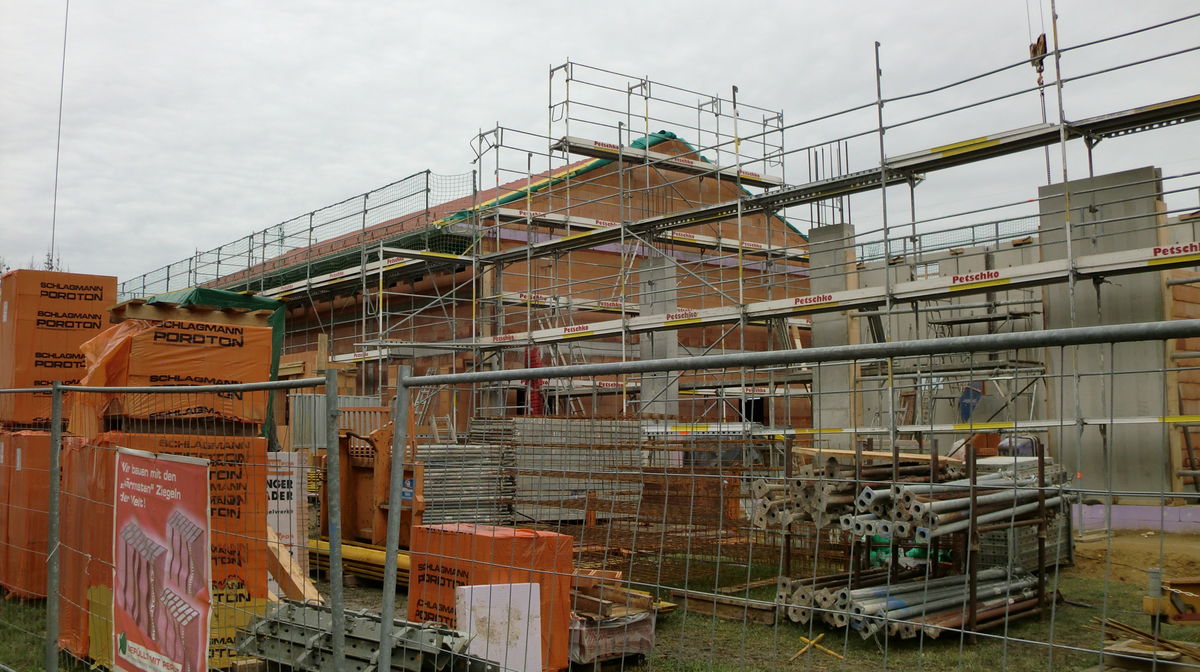

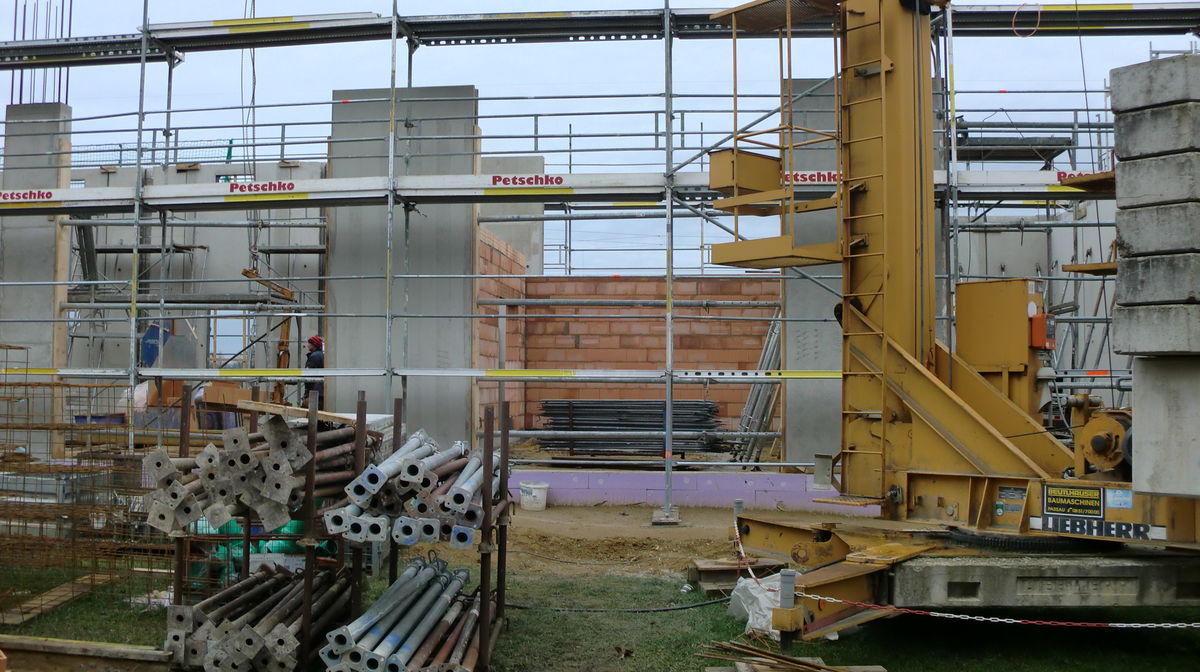

09.12.2013

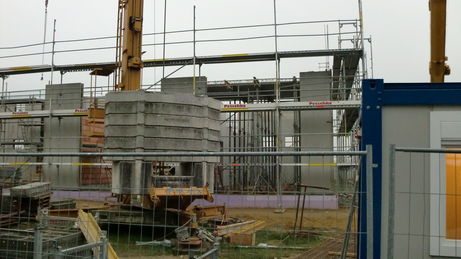

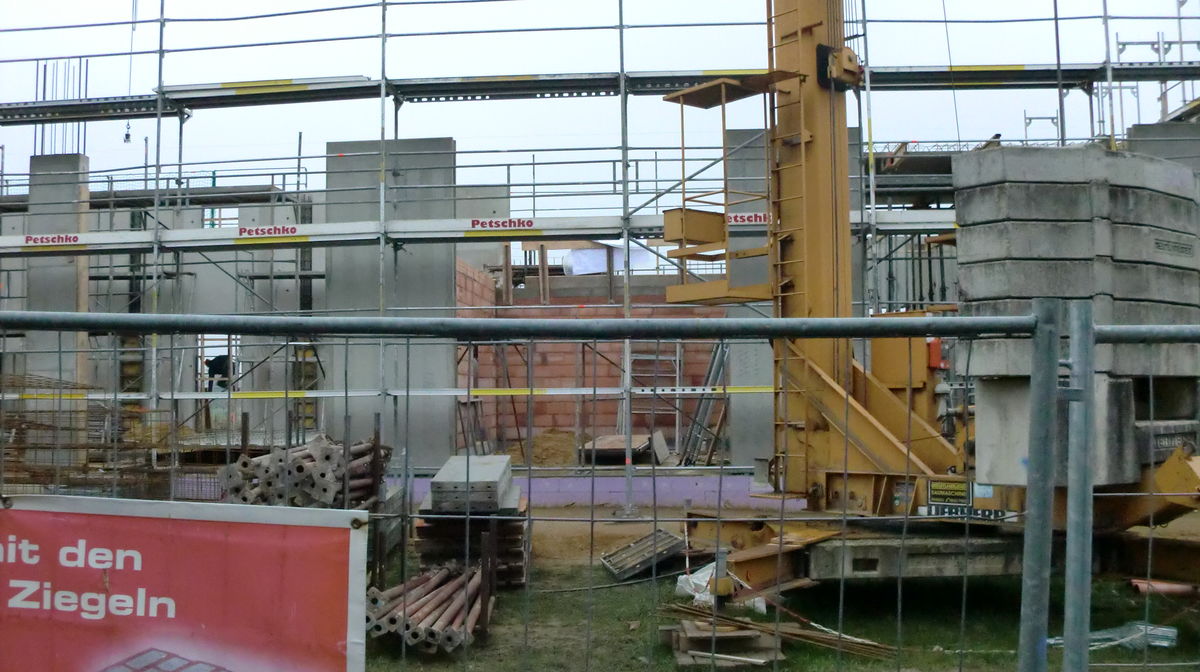

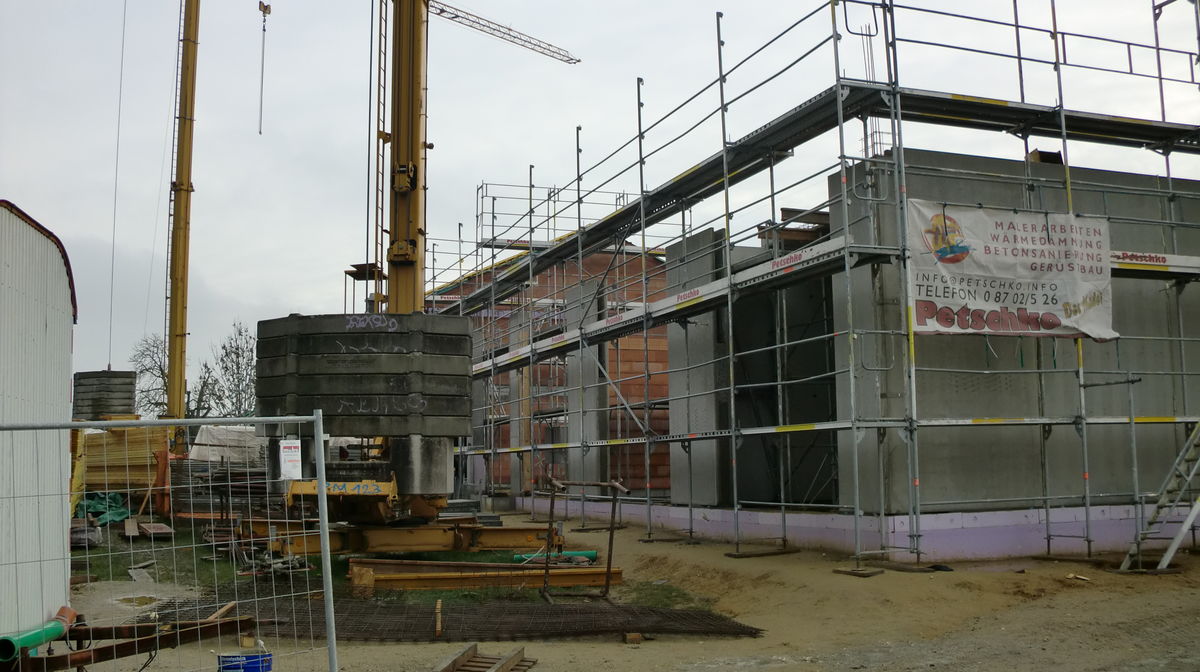

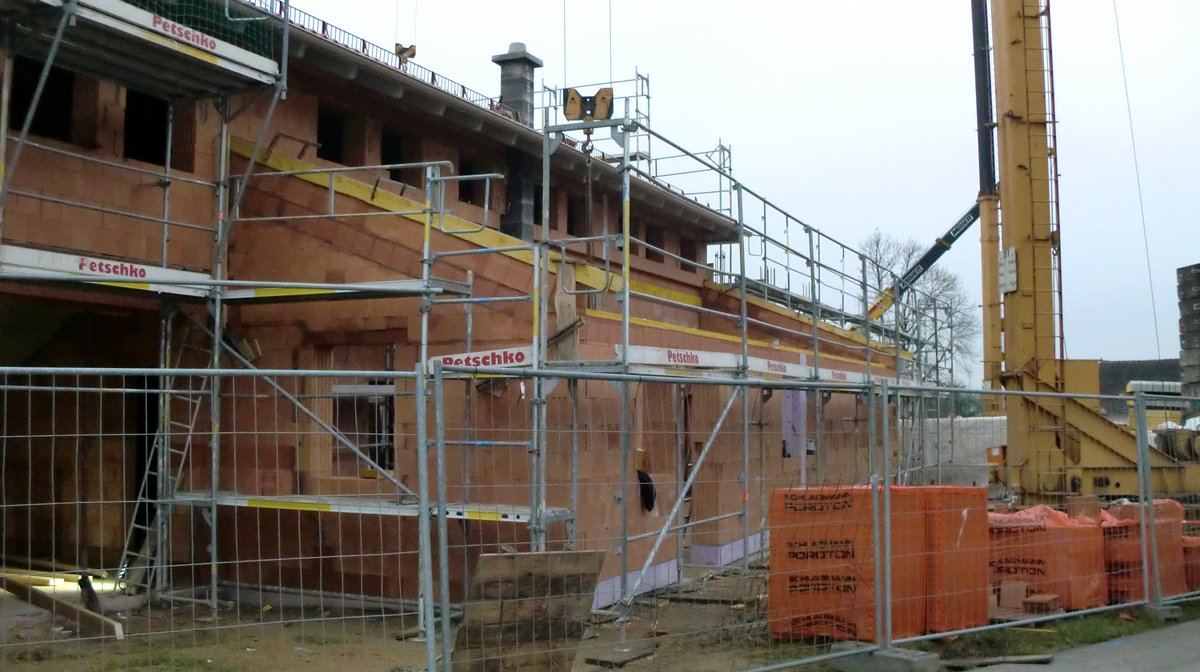

13.12.2013

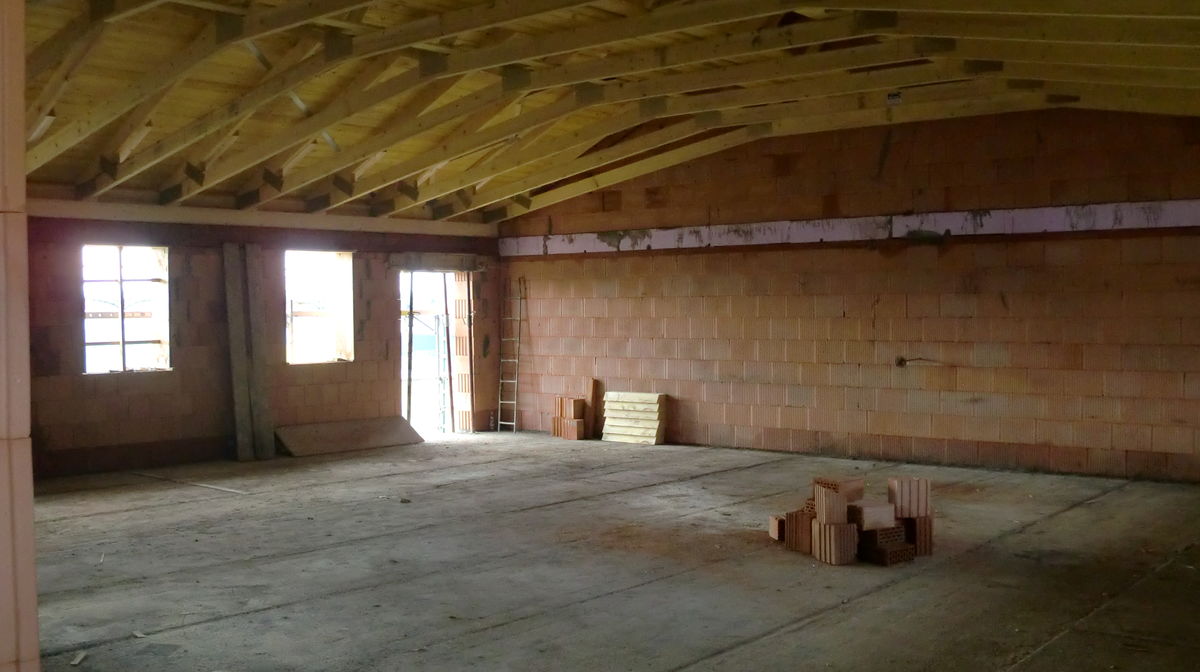

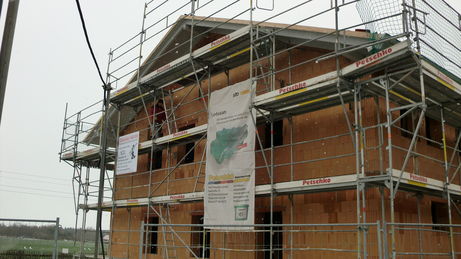

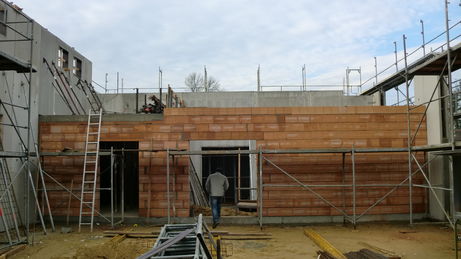

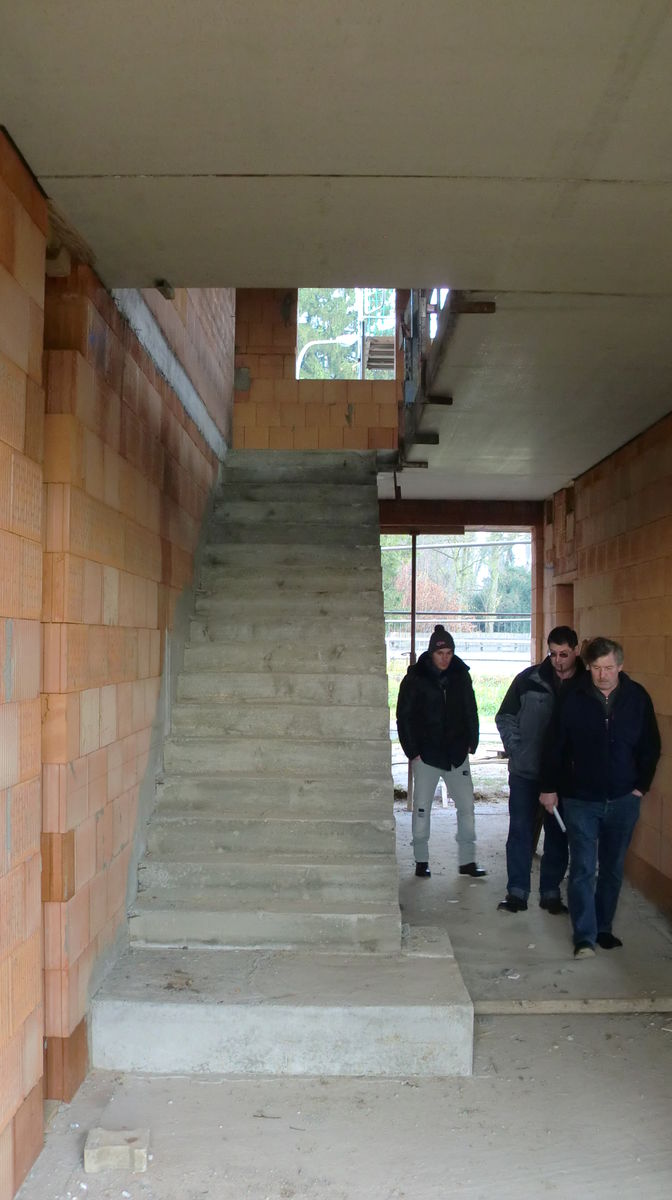

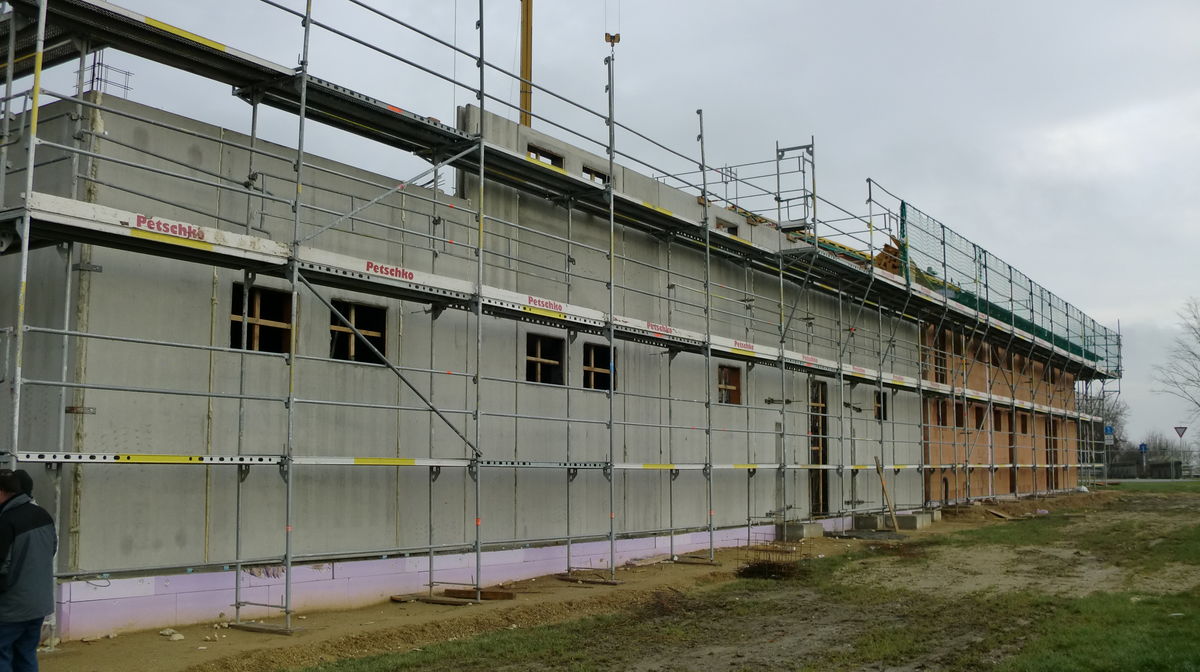

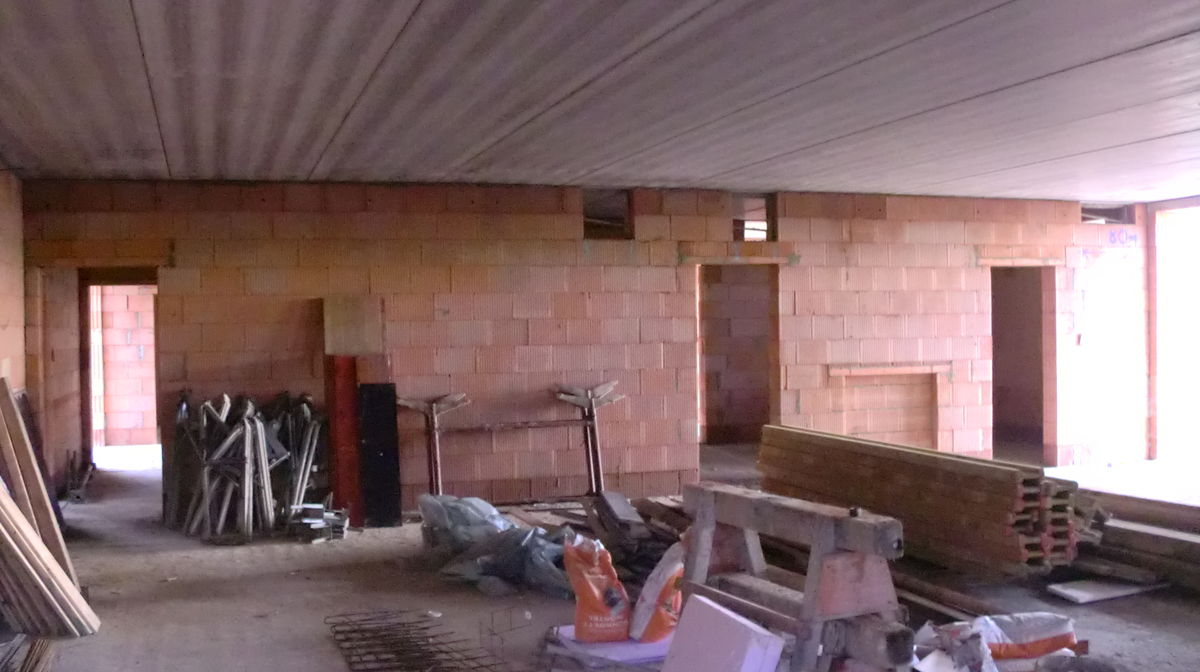

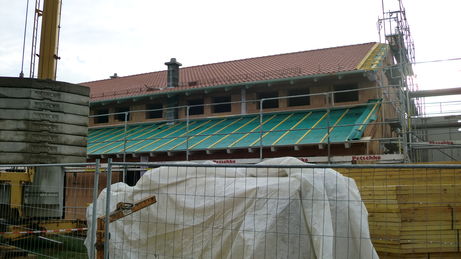

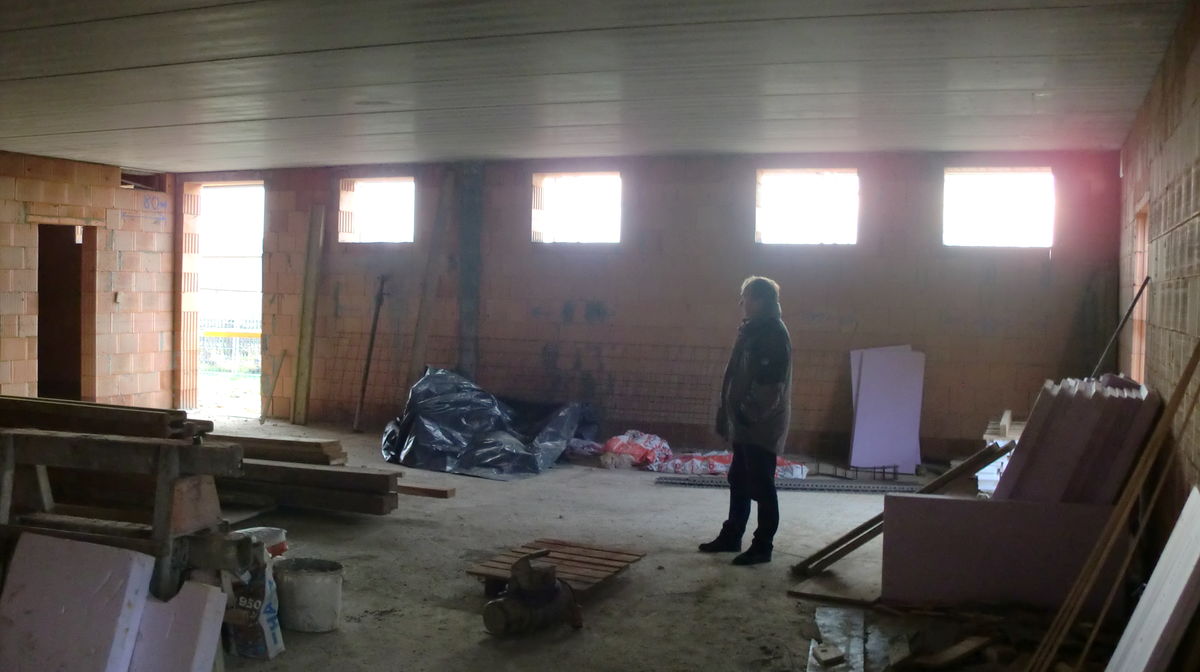

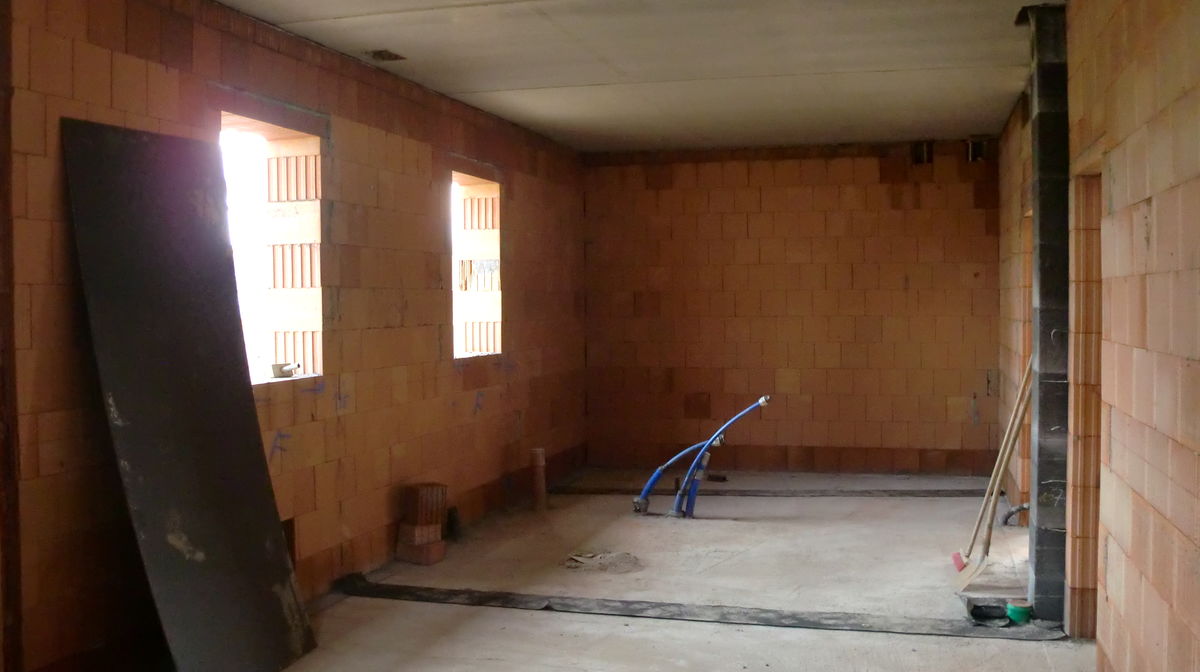

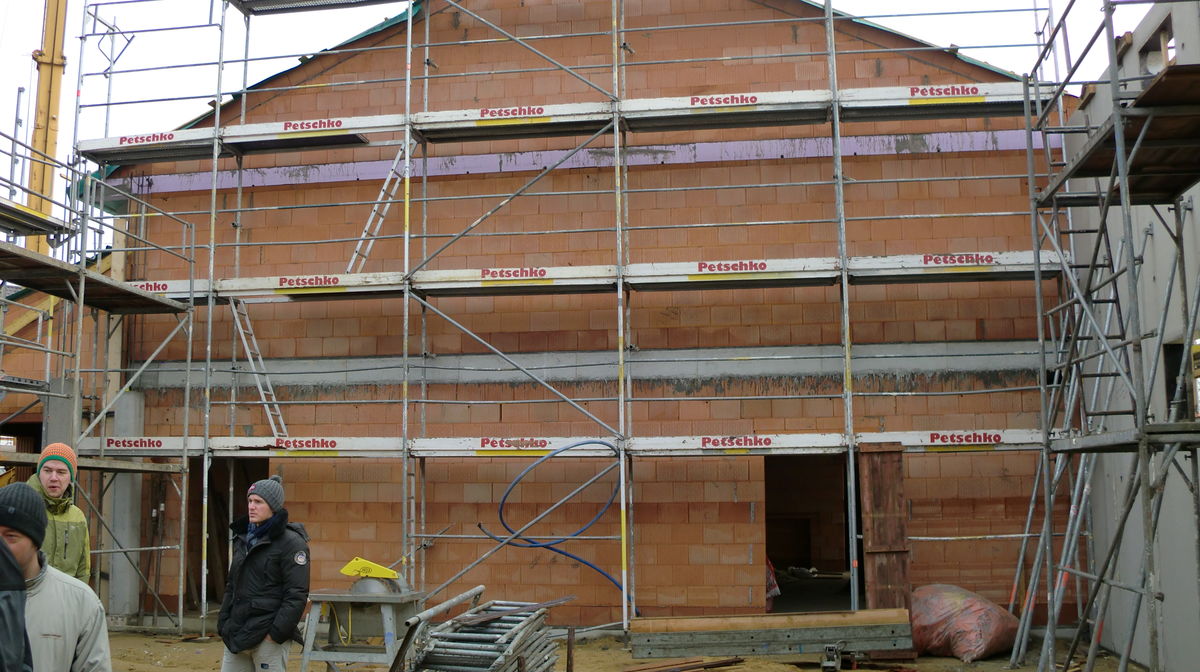

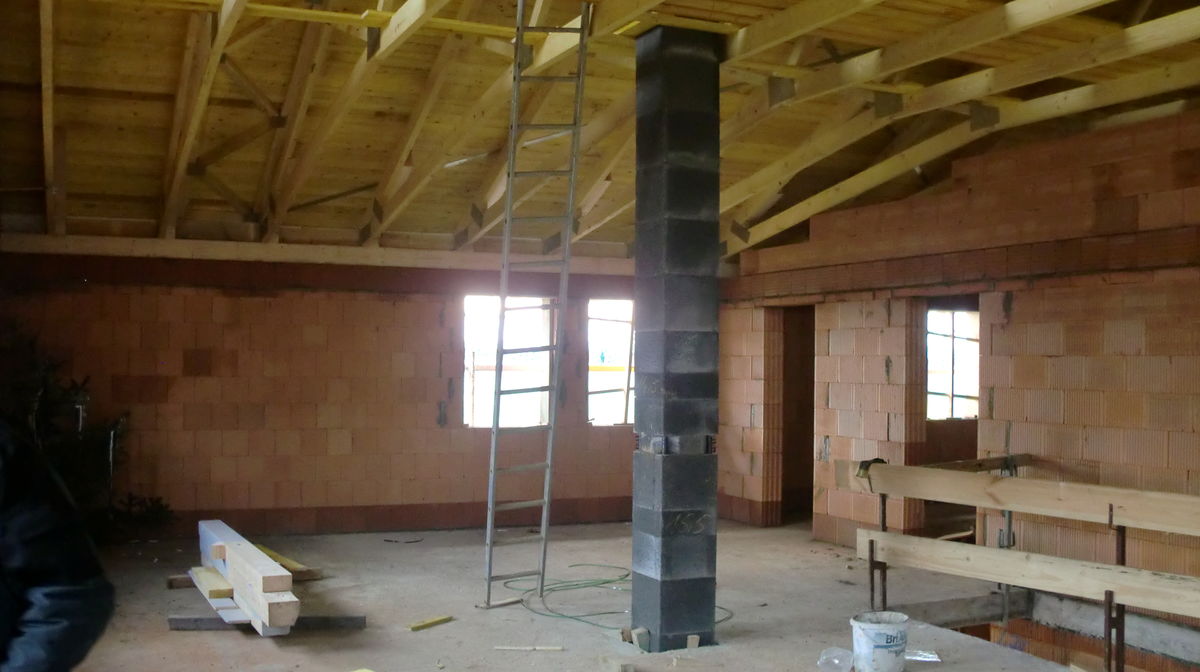

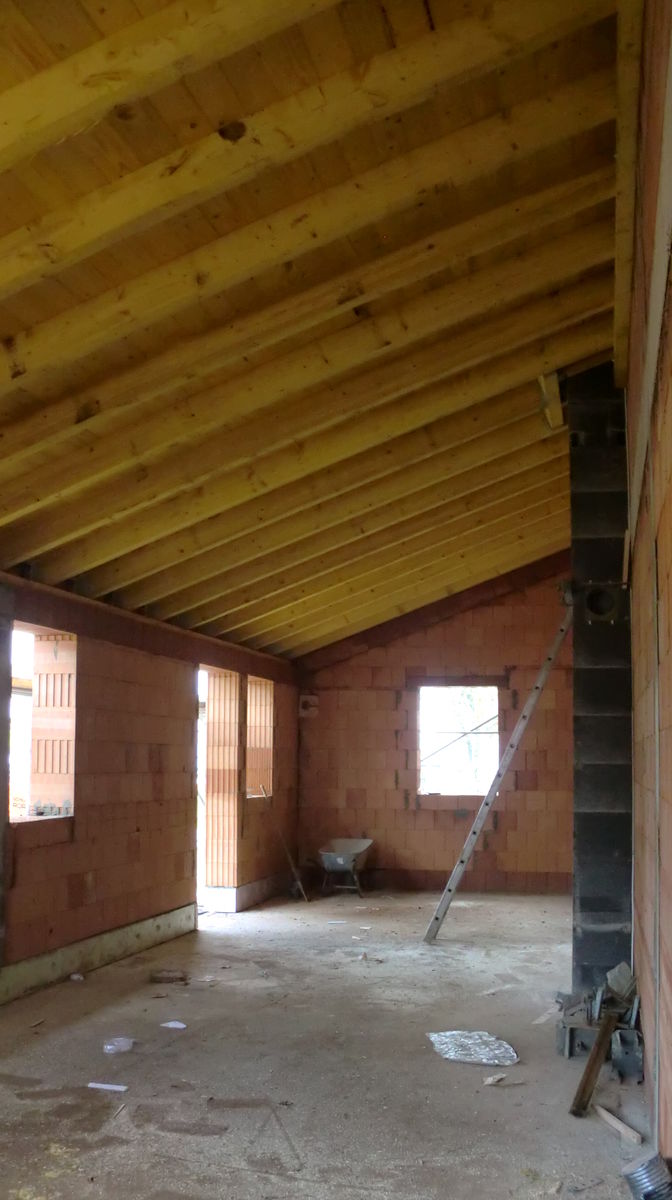

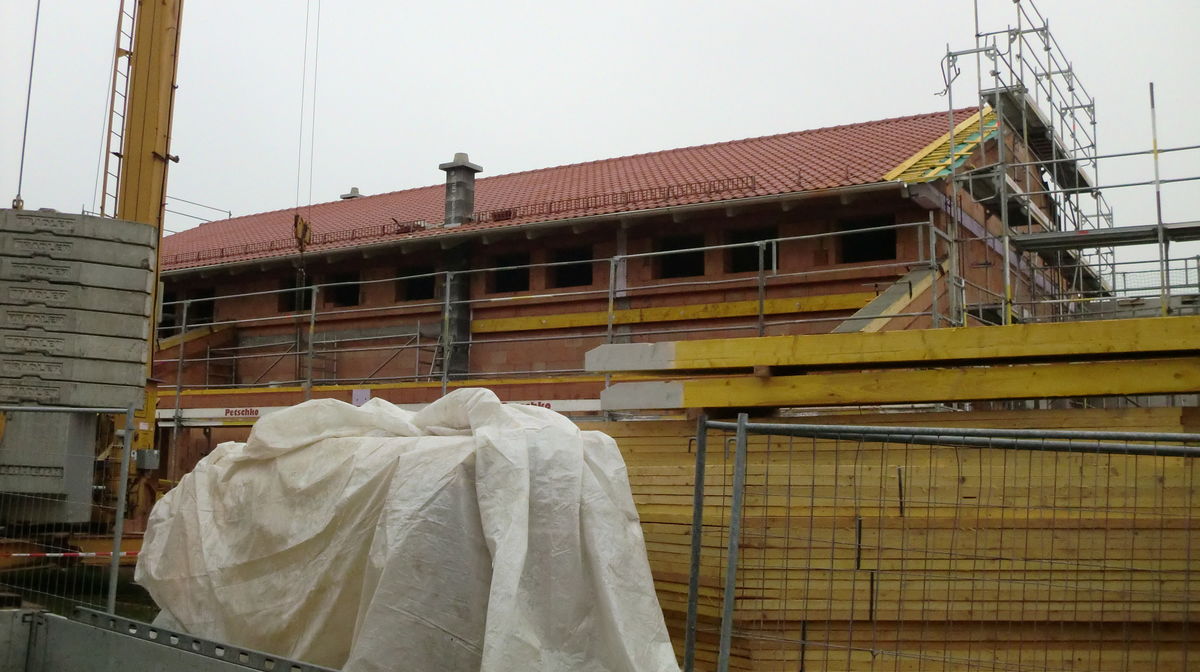

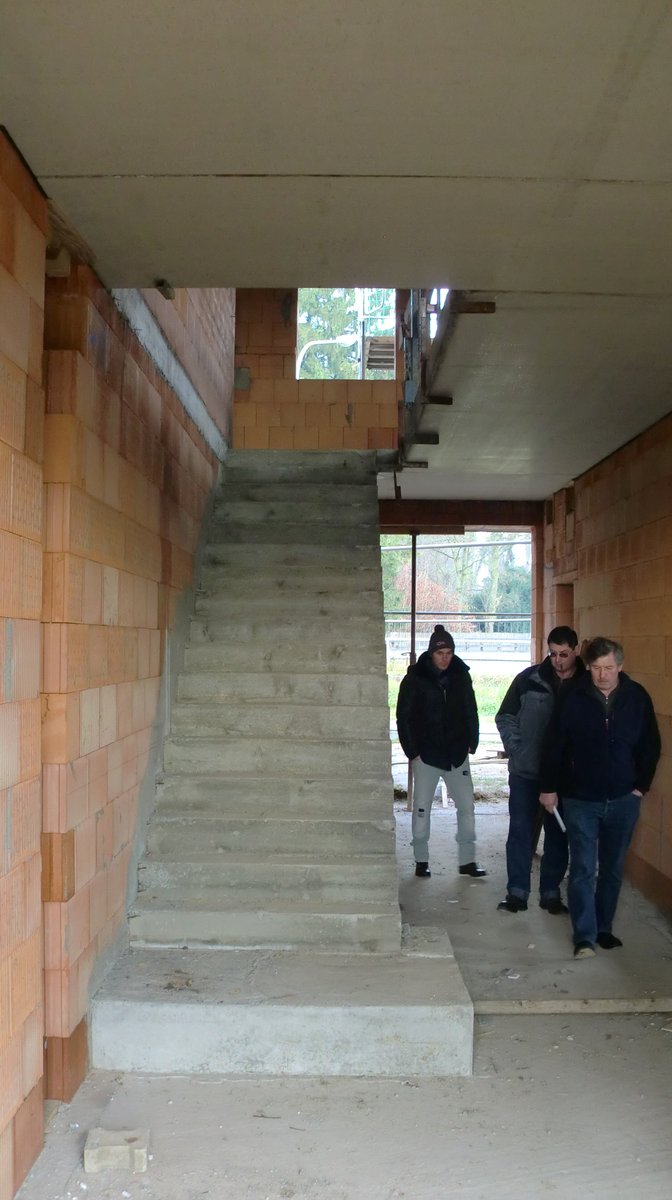

15.12.2013

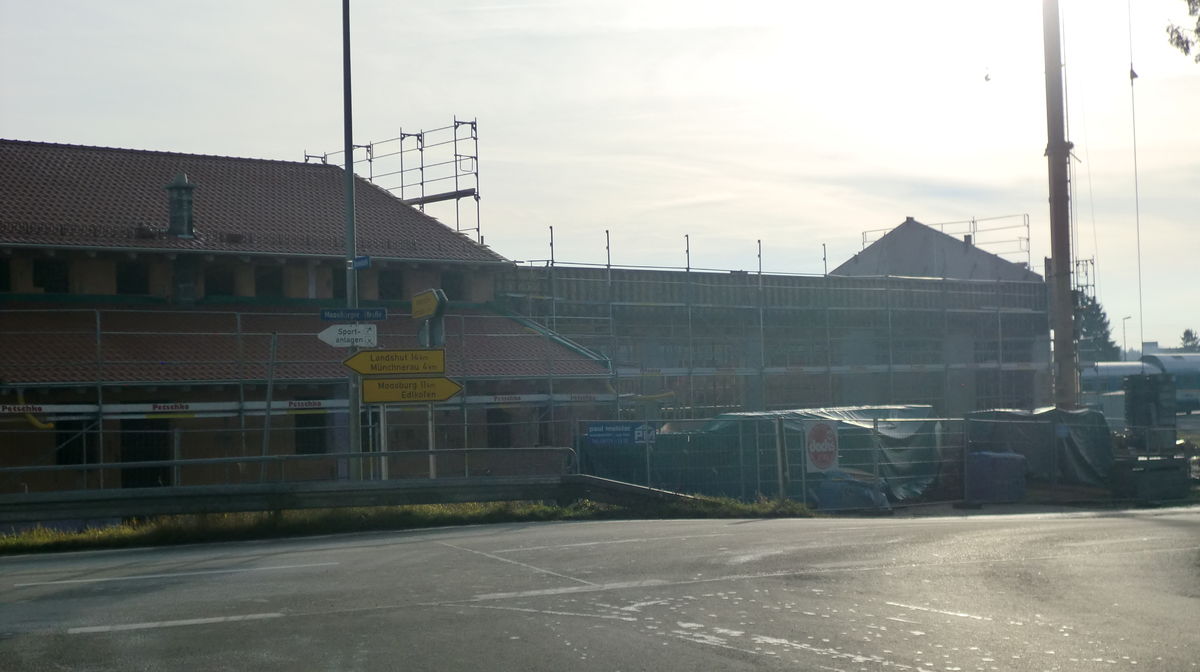

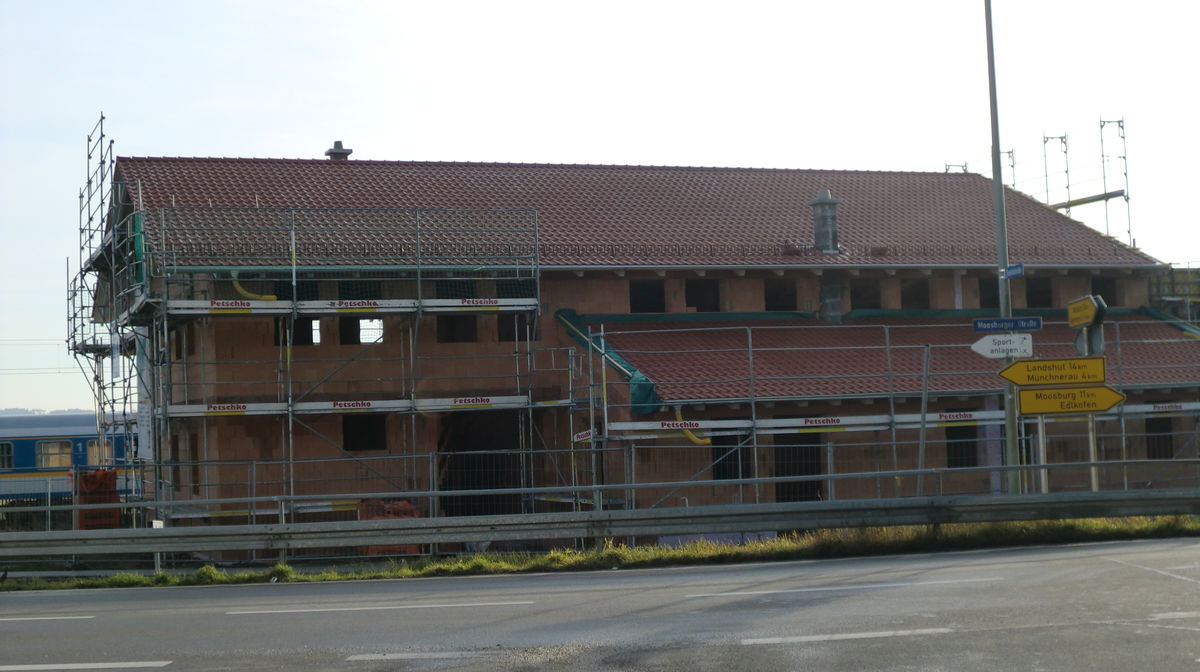

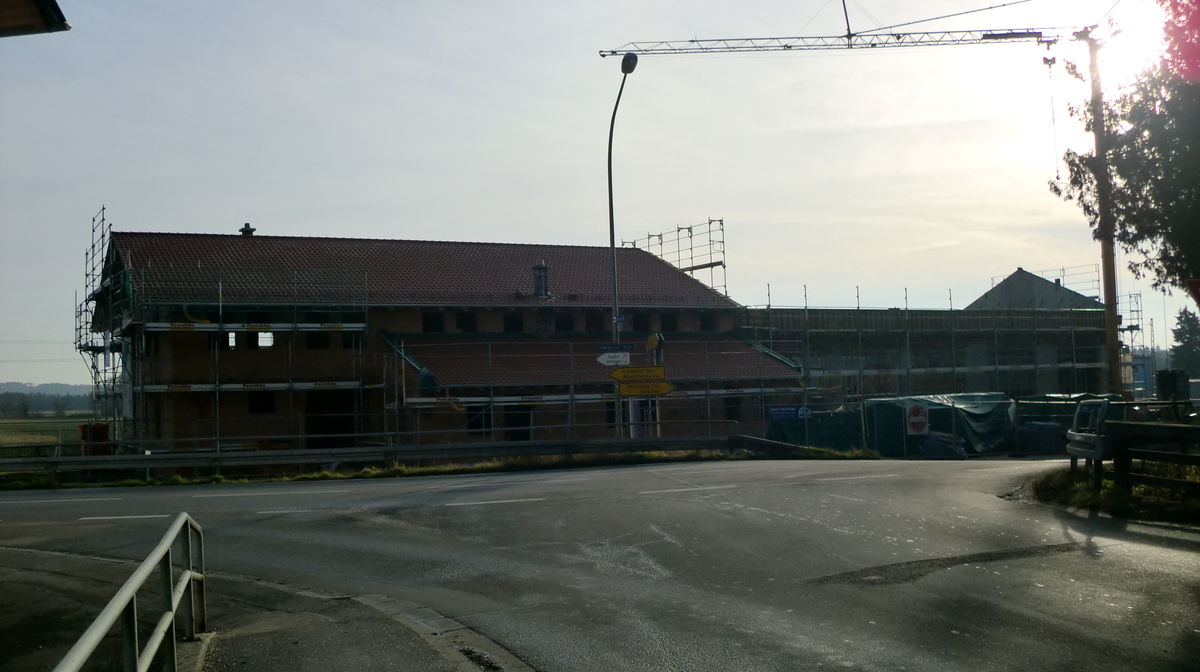

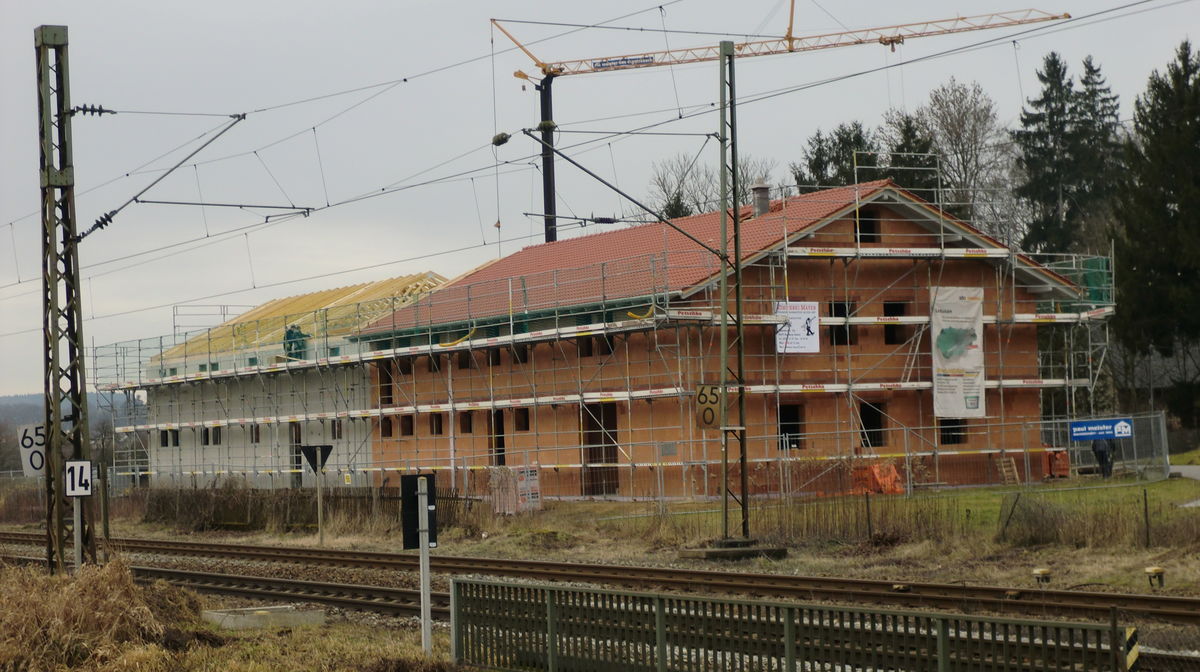

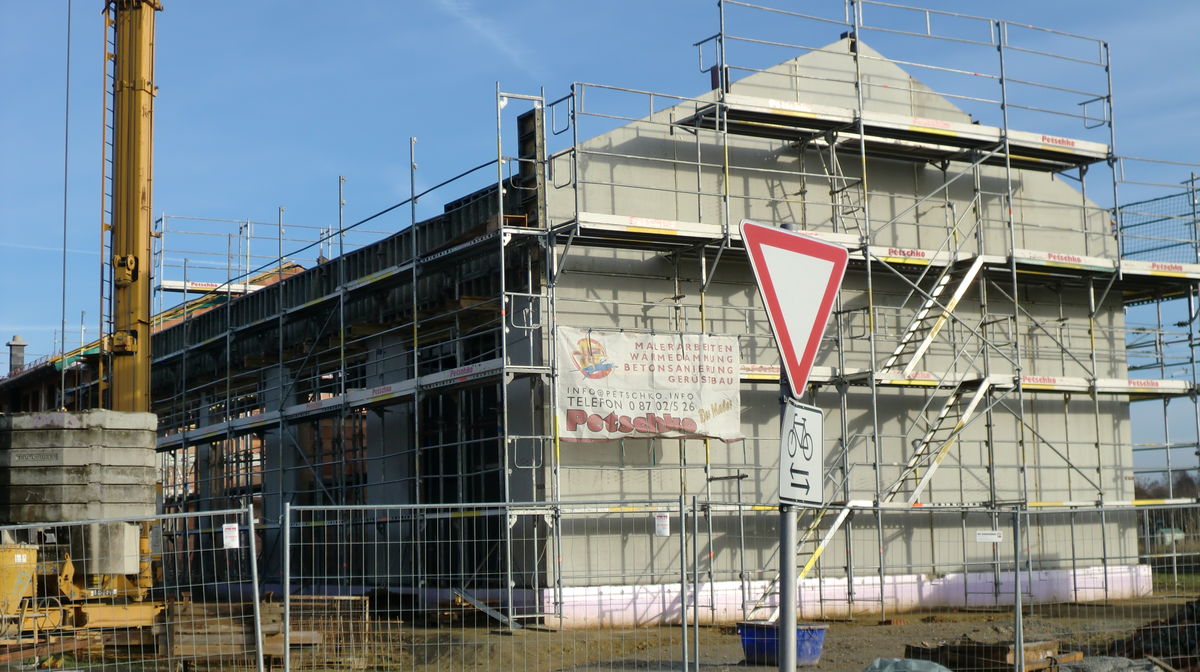

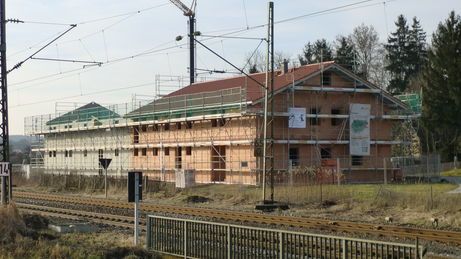

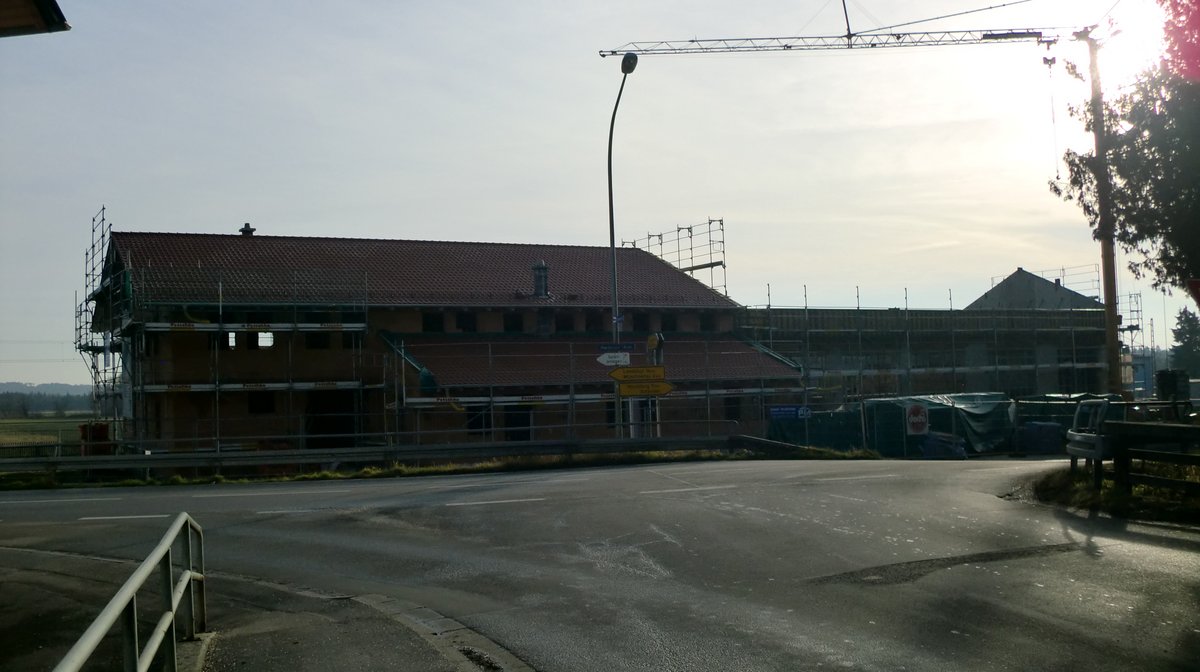

12.01.2014

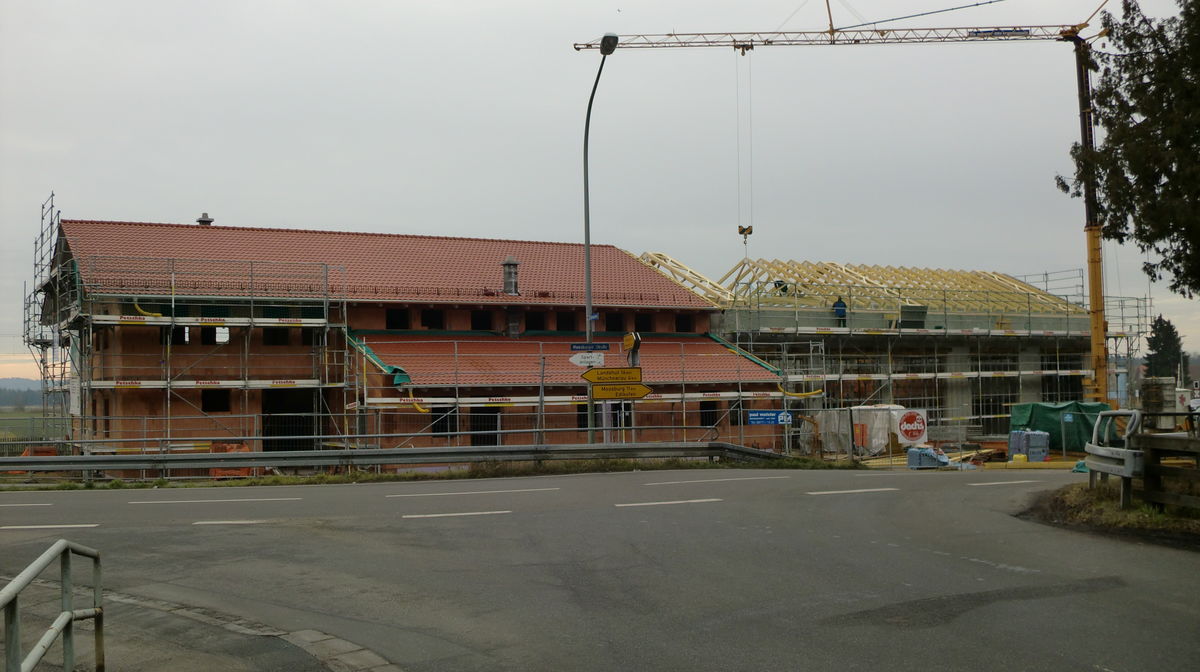

16.01.2014

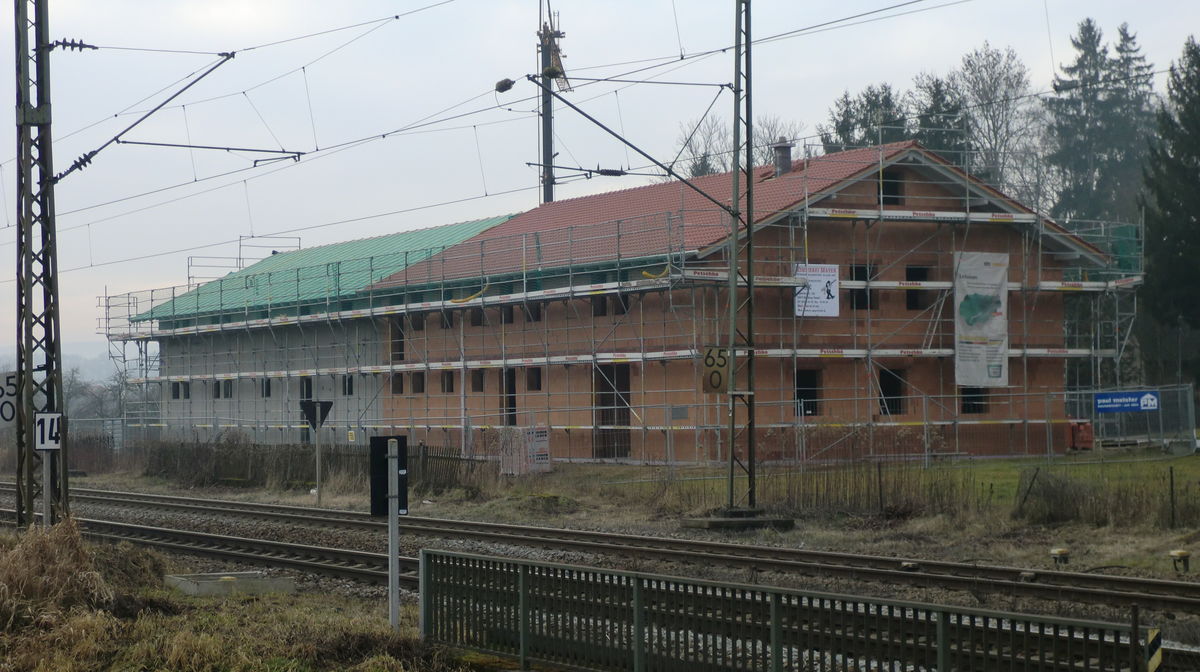

19.01.2014

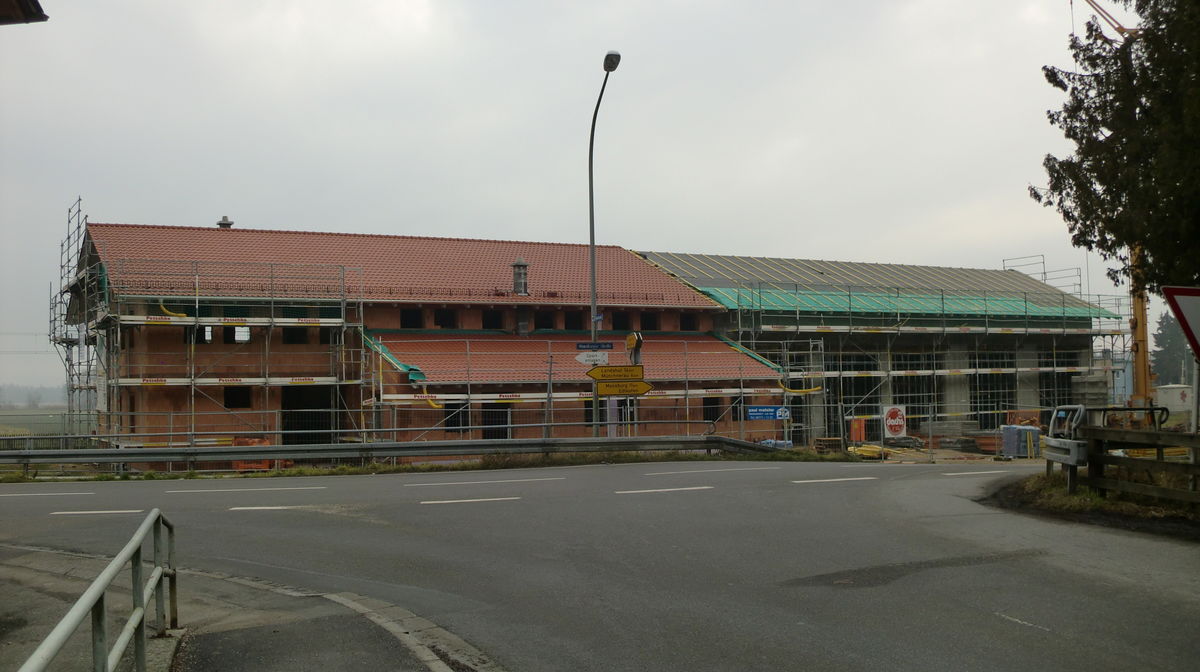

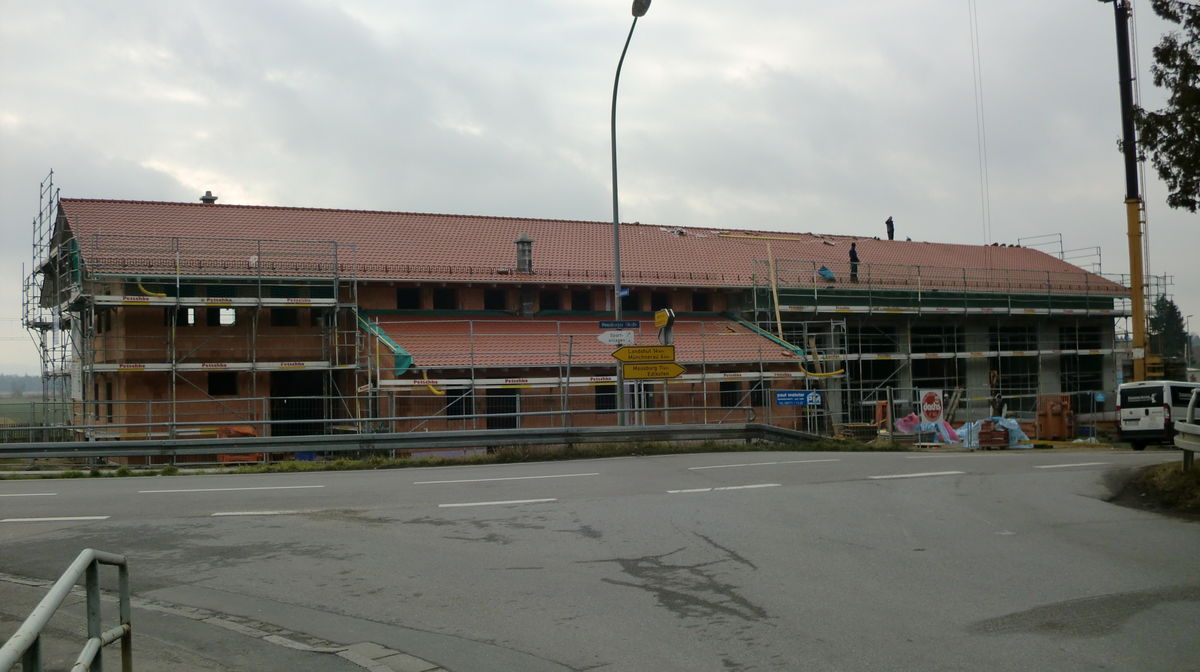

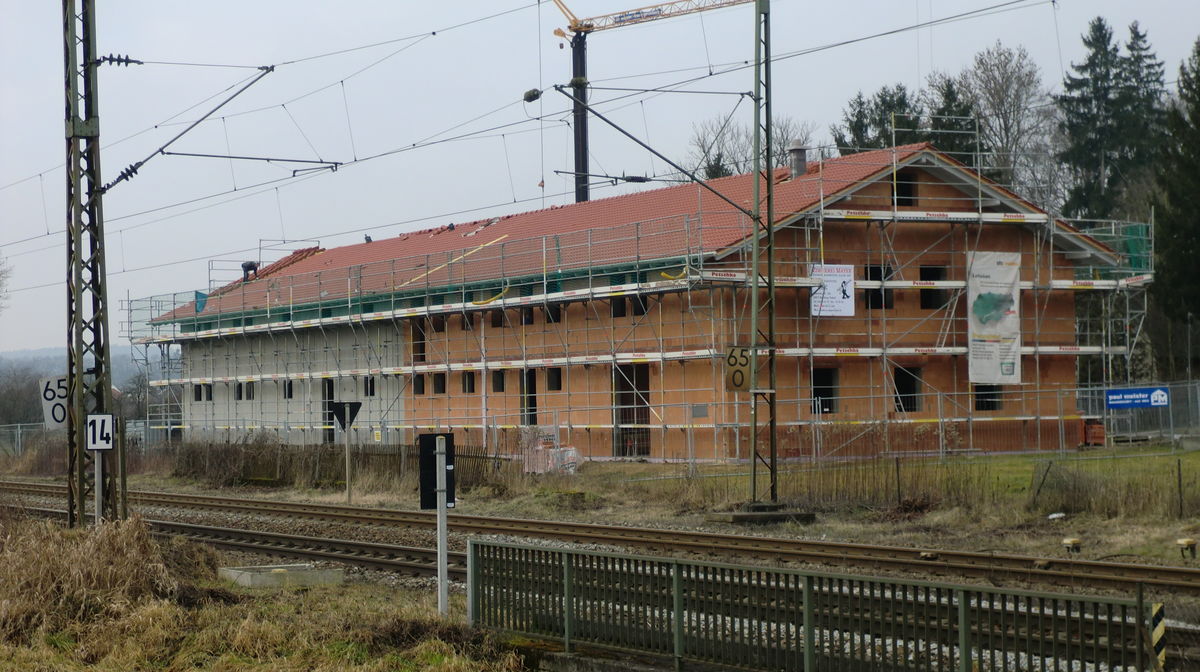

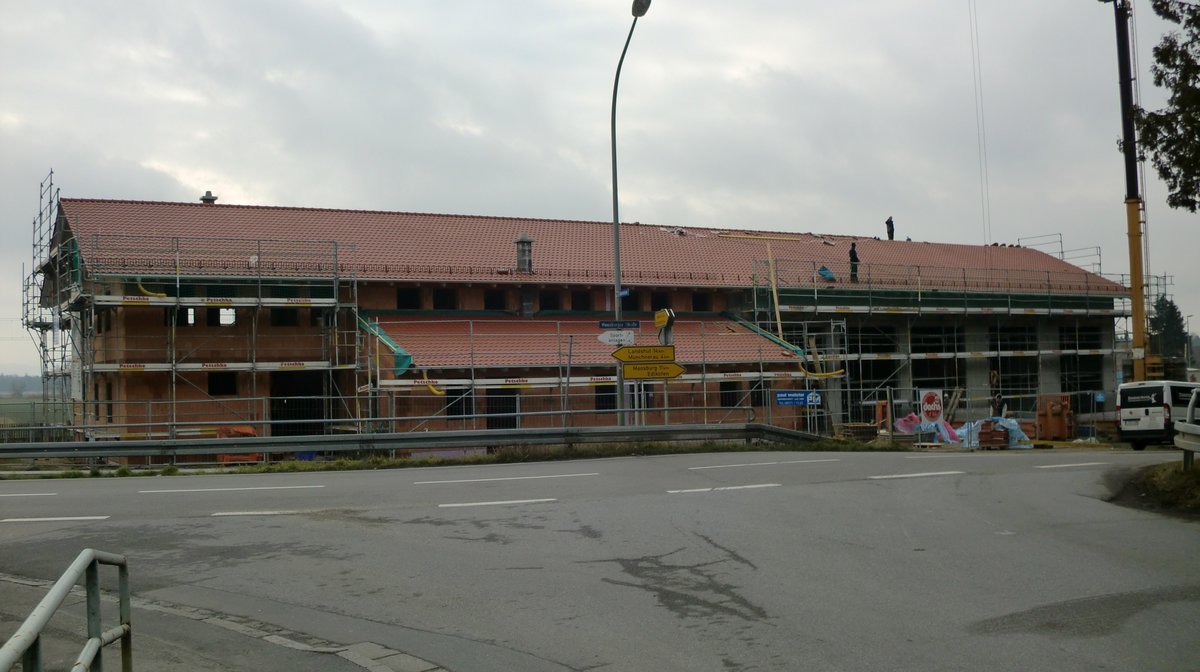

23.01.2014: Das Dach ist komplett eingedeckt

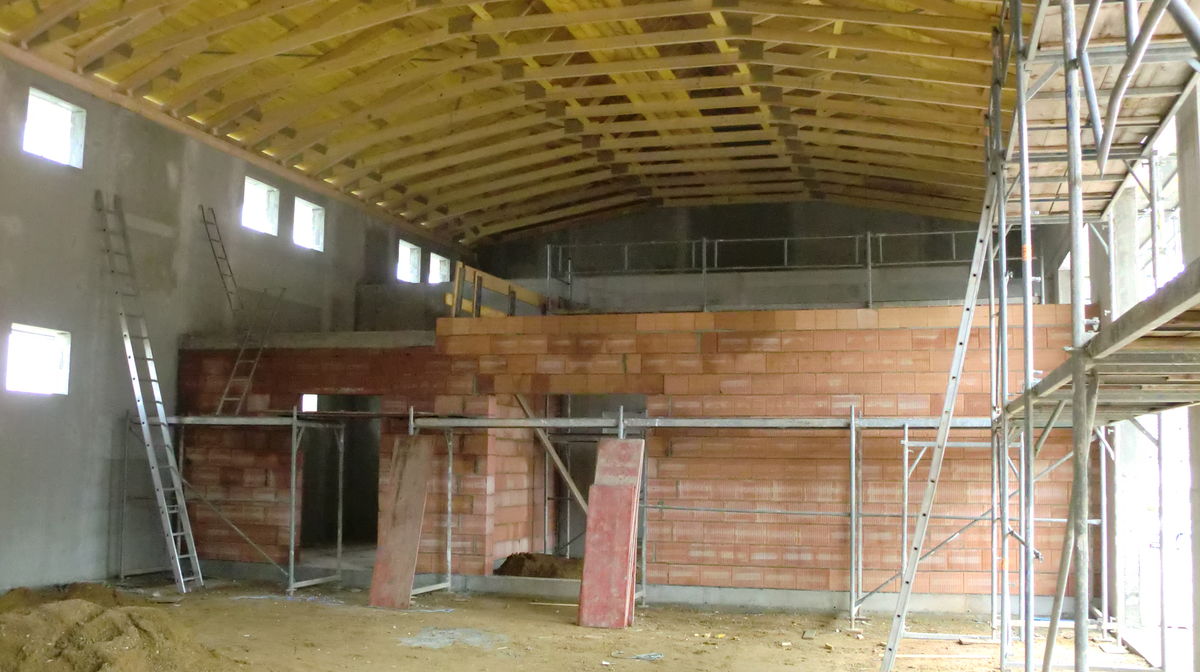

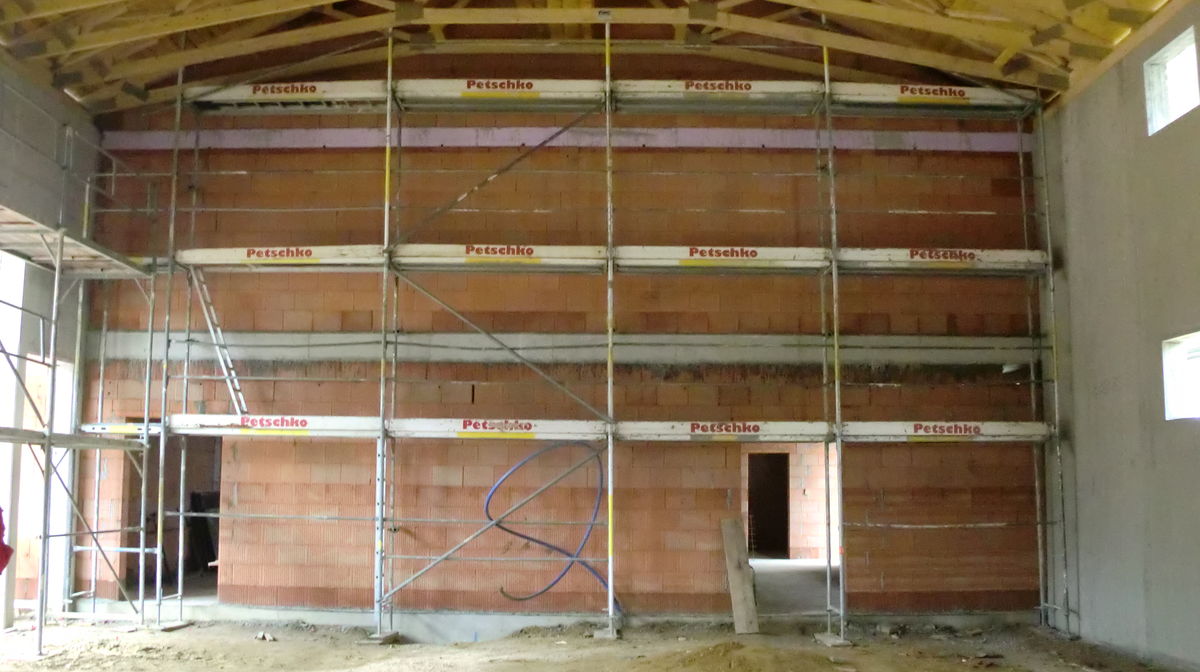

25.01.2014: Nachdem jetzt das Dach gedeckt ist, können wir mal wieder einen Blick ins Innere werfen, um uns wieder einen neuen Eindruck zu verschaffen, wie das Haus später mal aussehen wird.

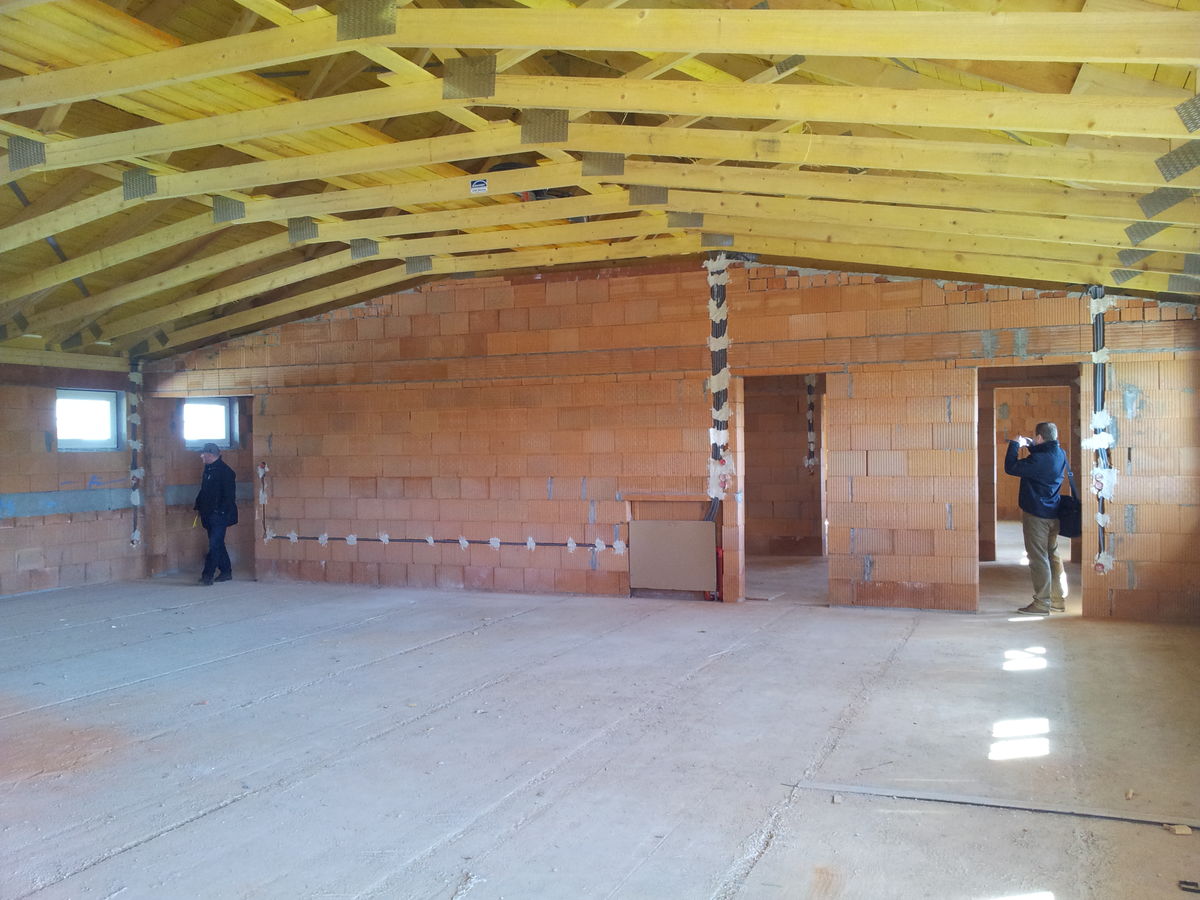

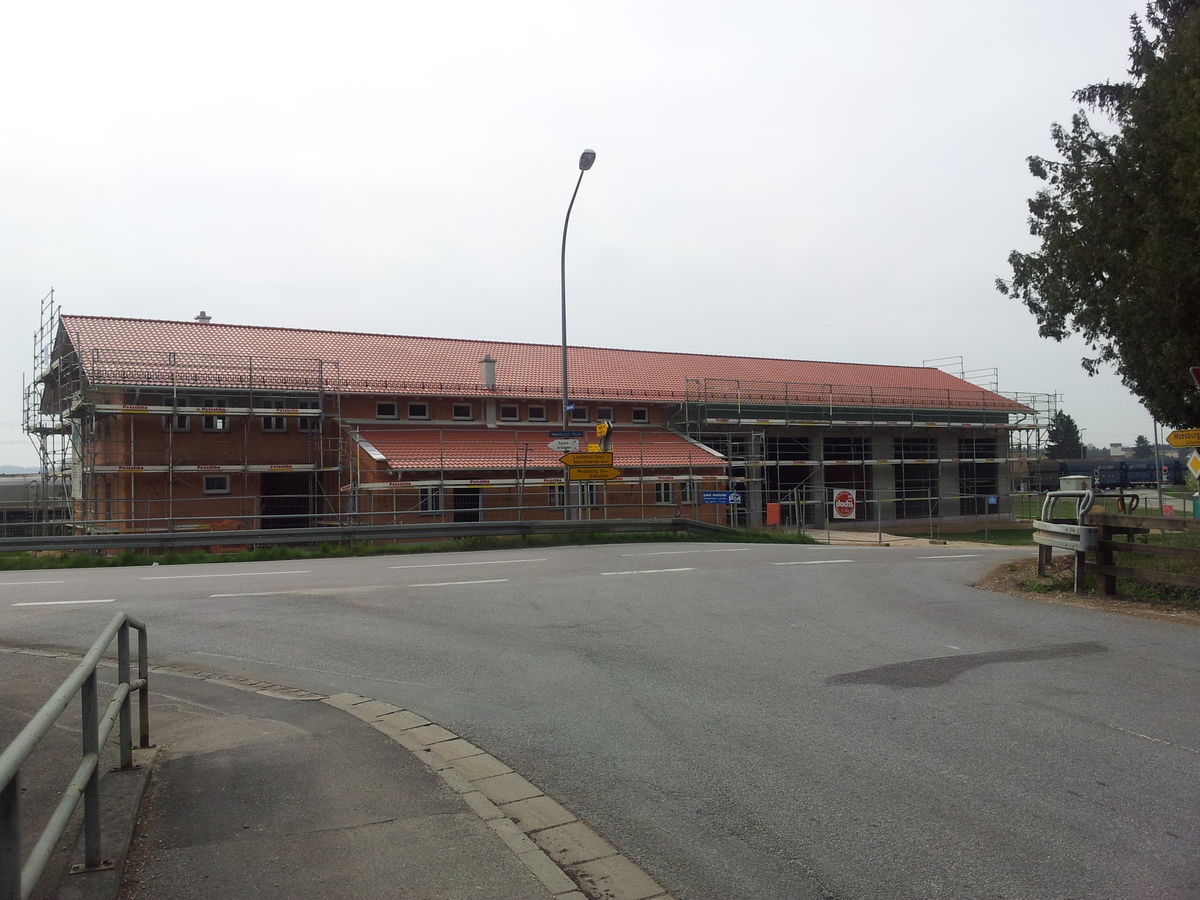

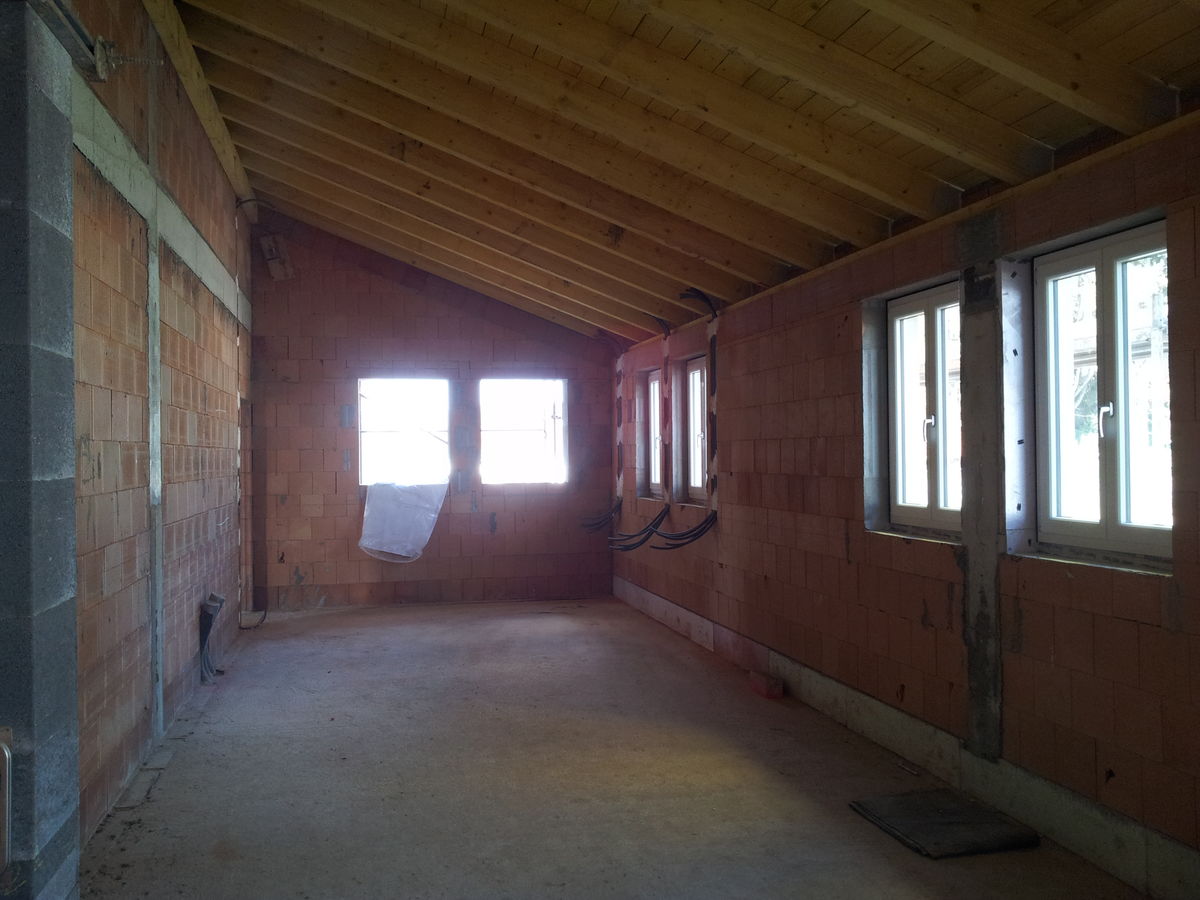

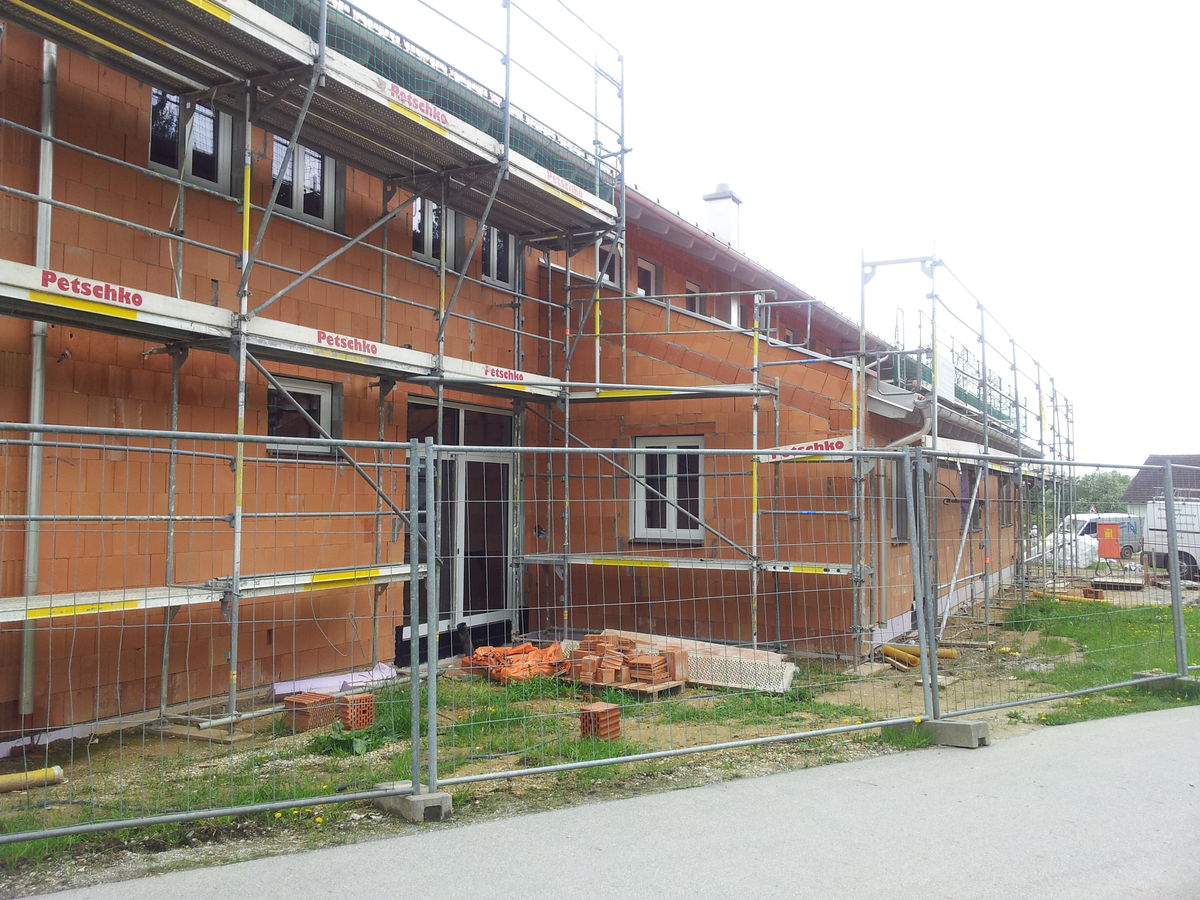

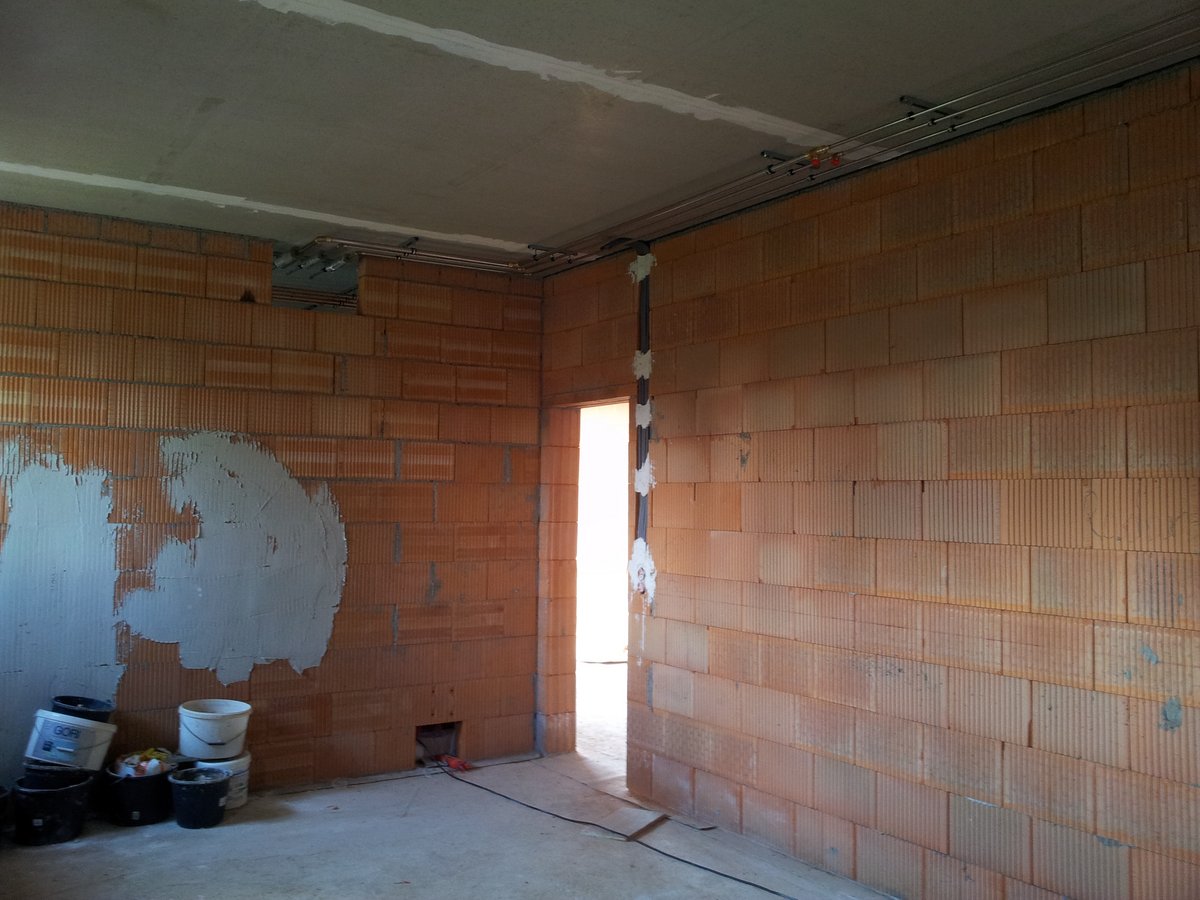

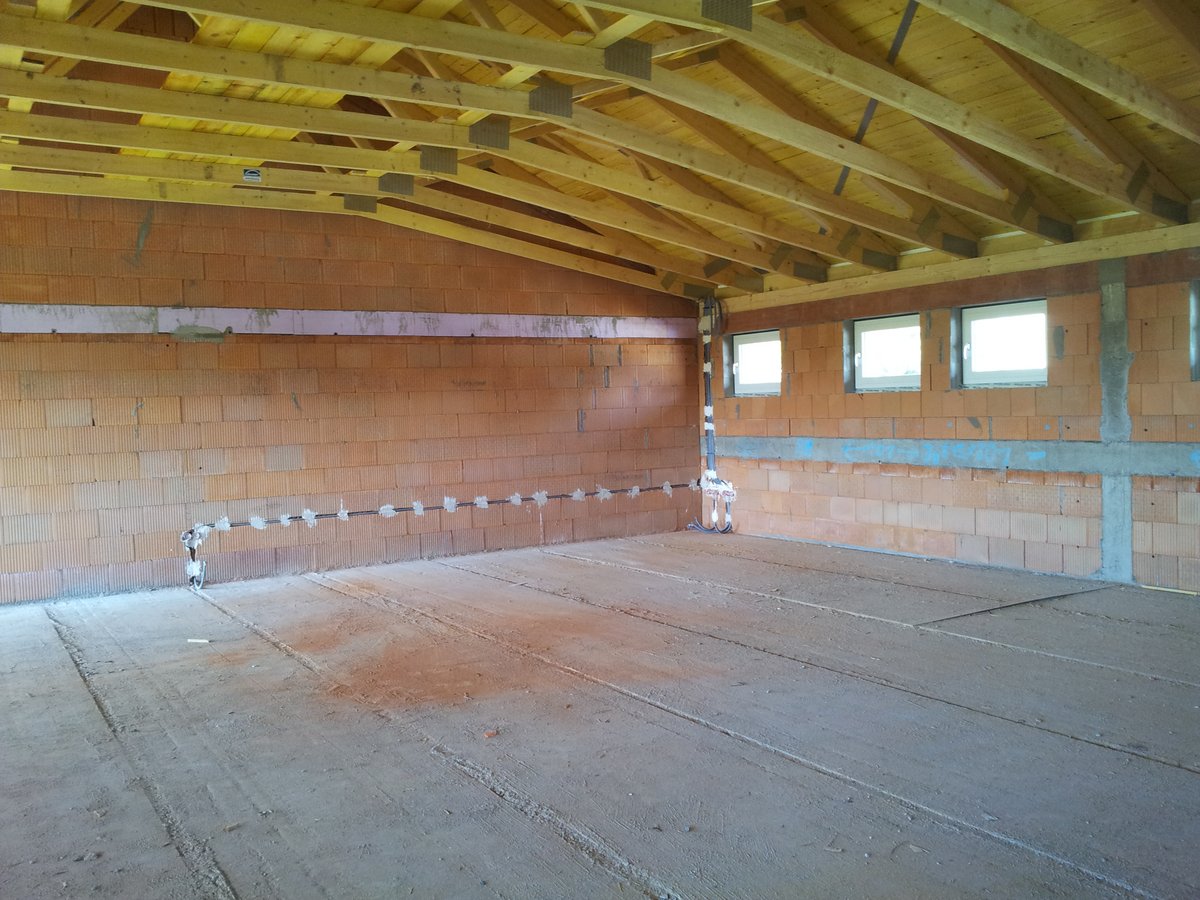

04.04.2014: In dieser Woche wurden die Fenster eingebaut (bis auf die Brandschutzfenster der Einsatzzentrale).

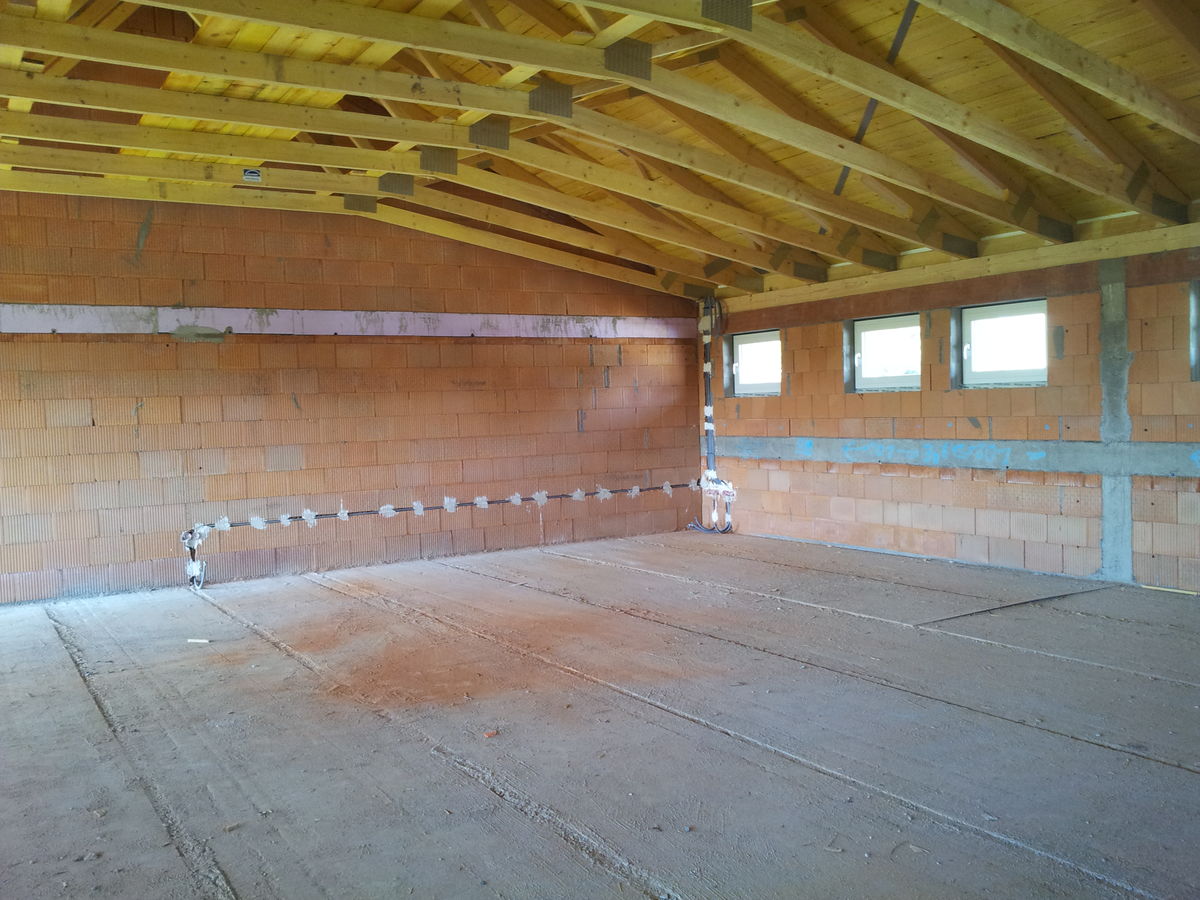

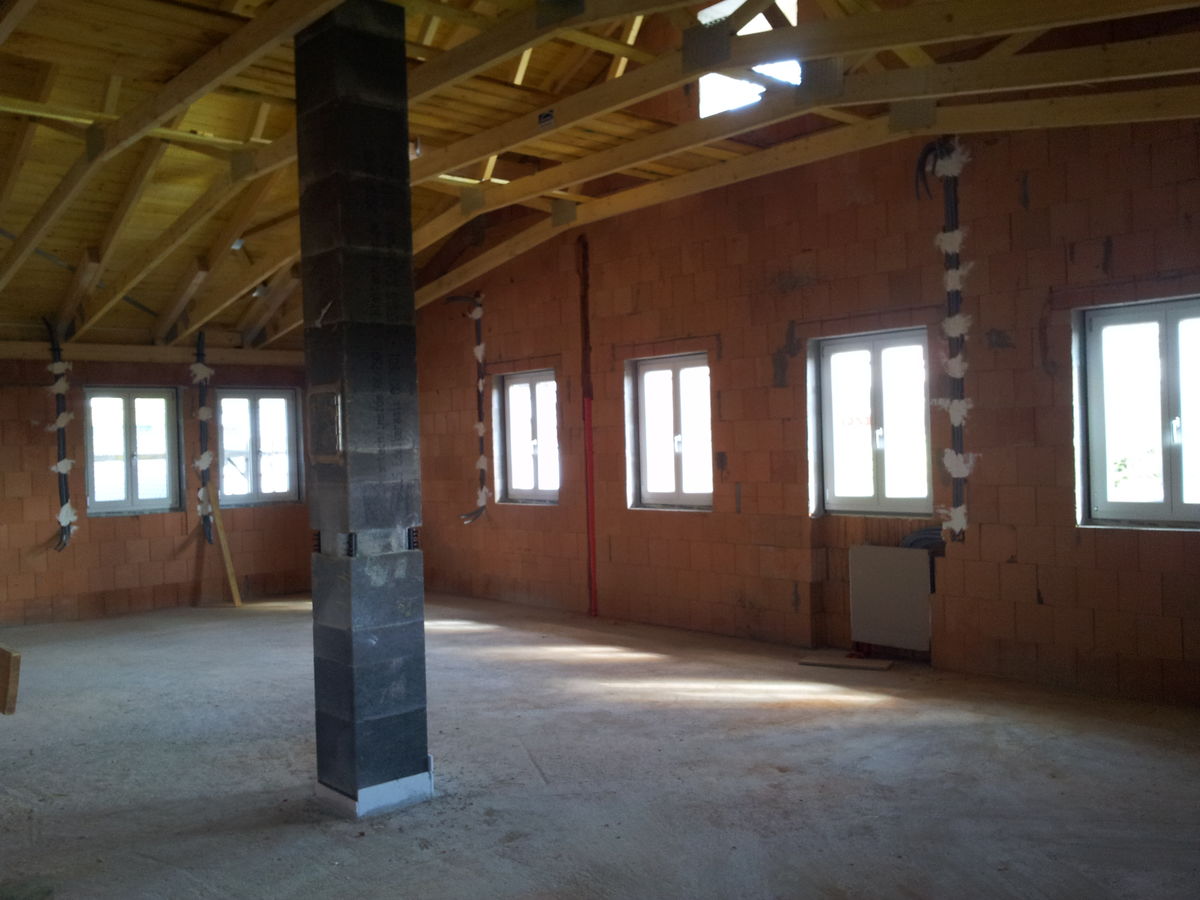

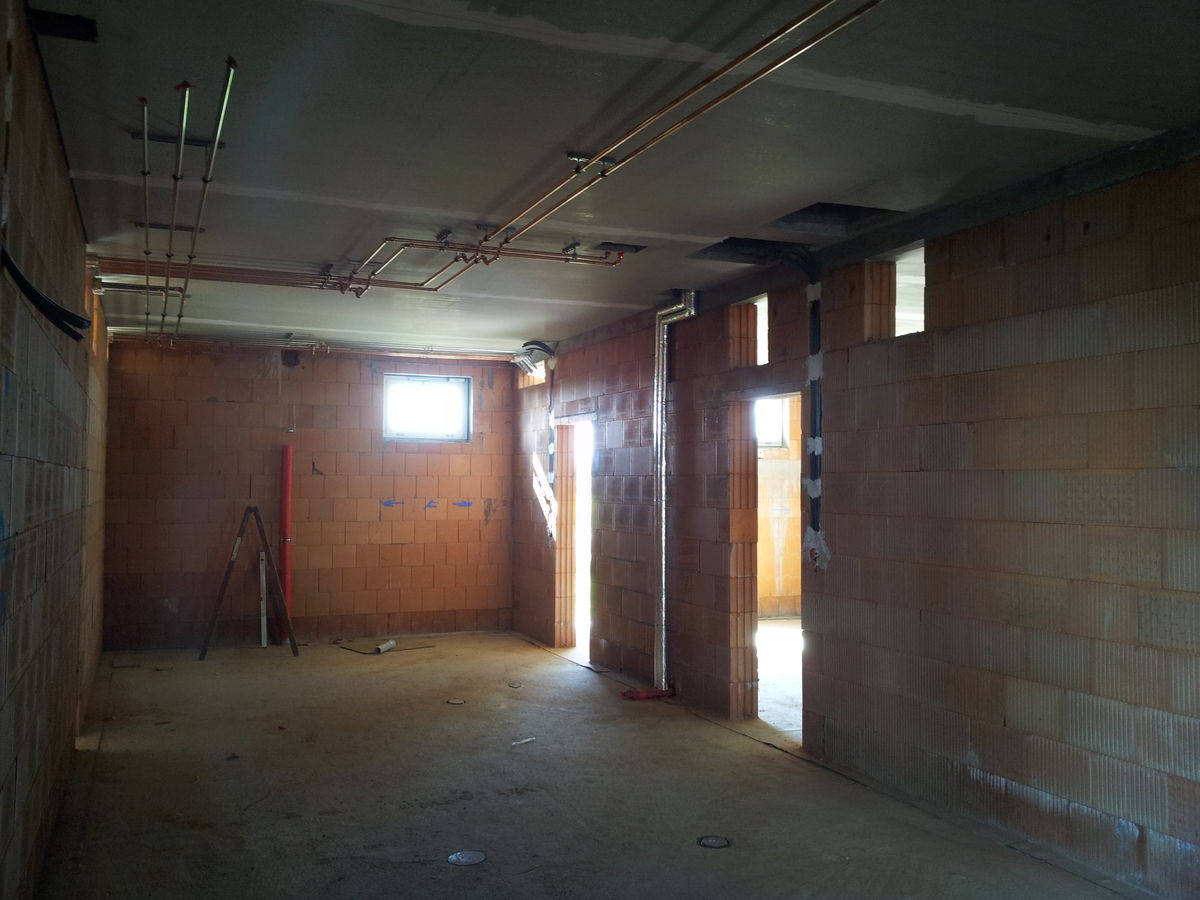

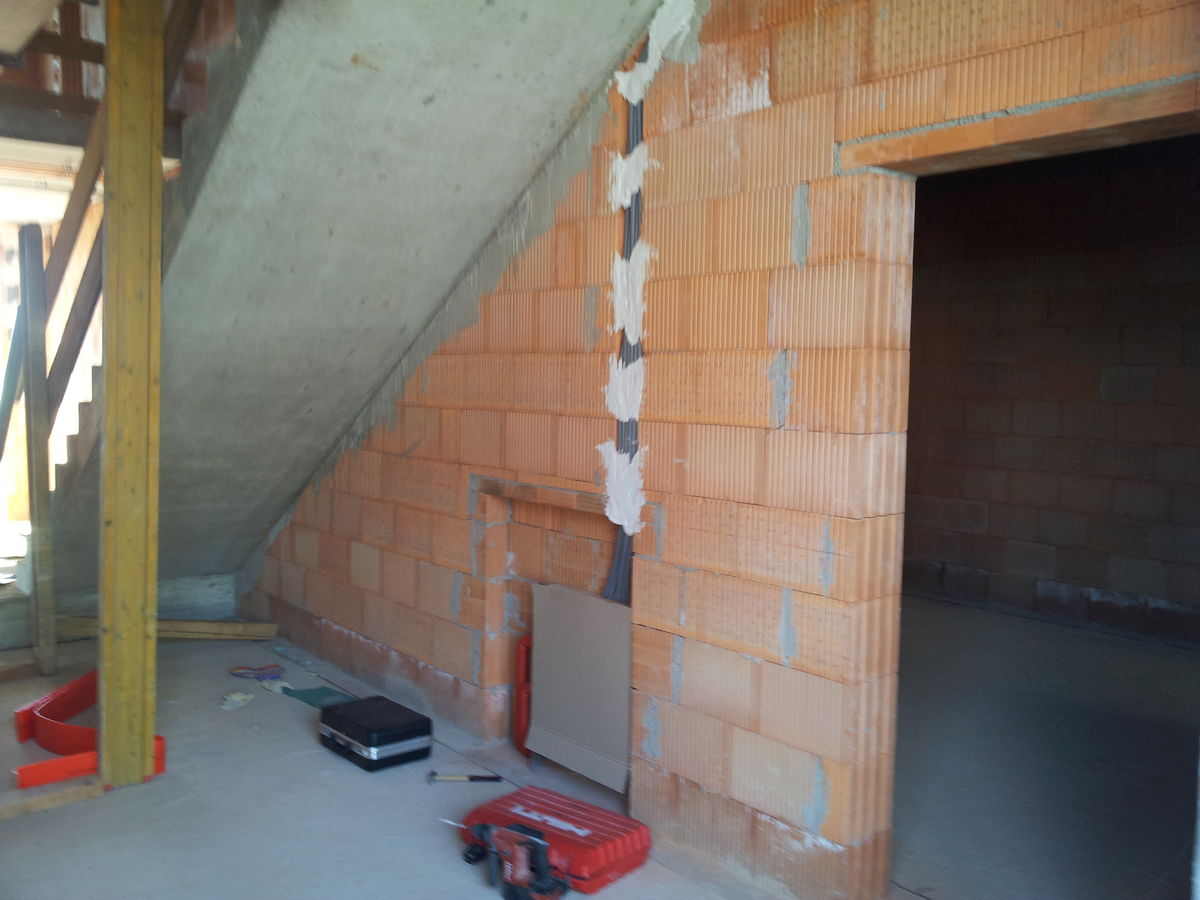

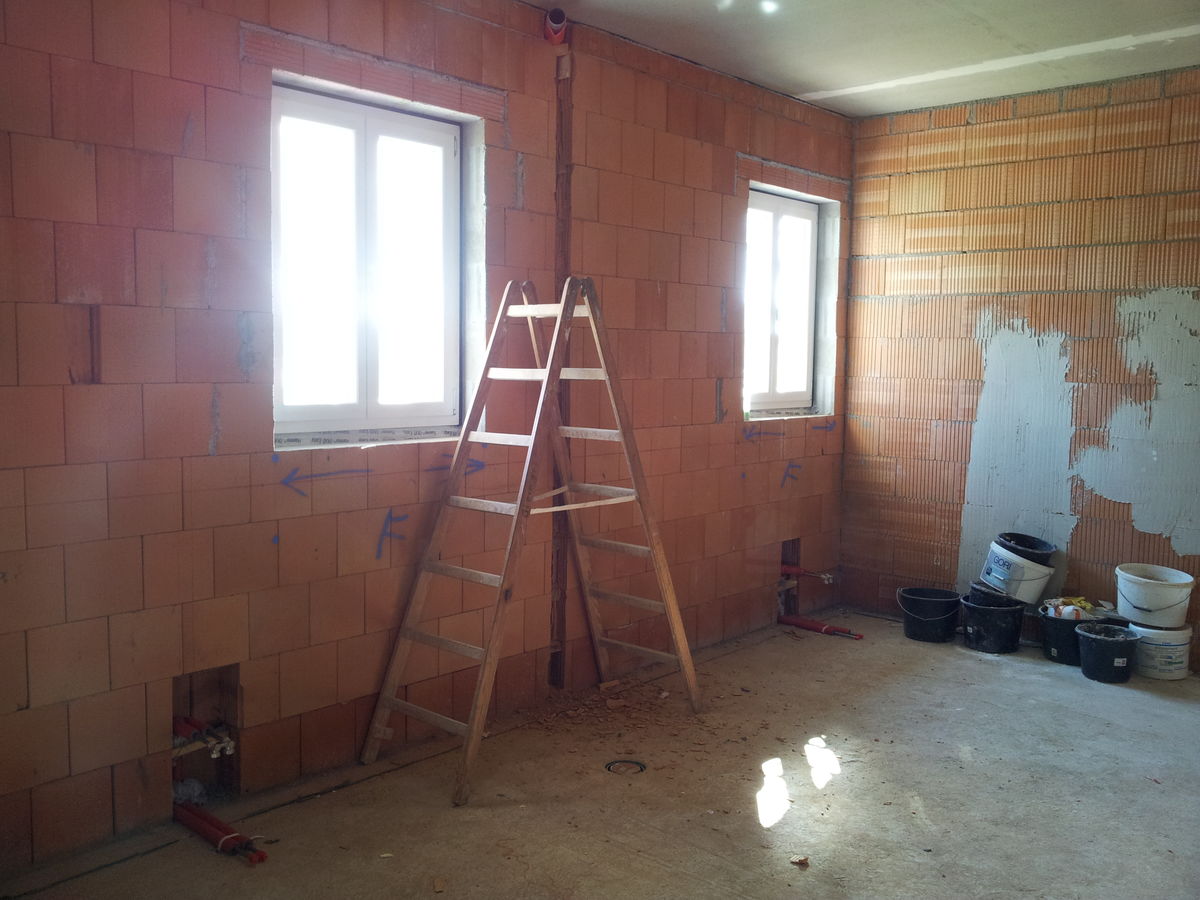

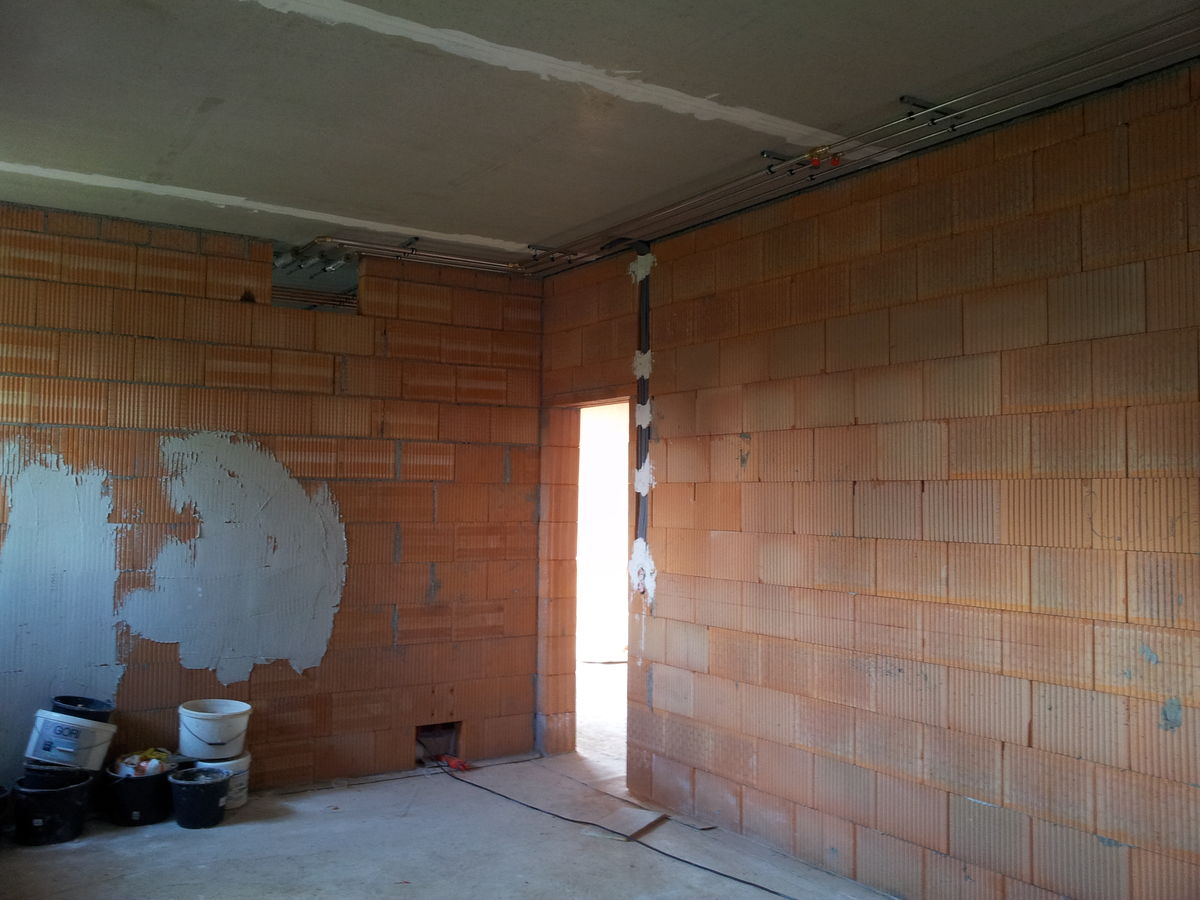

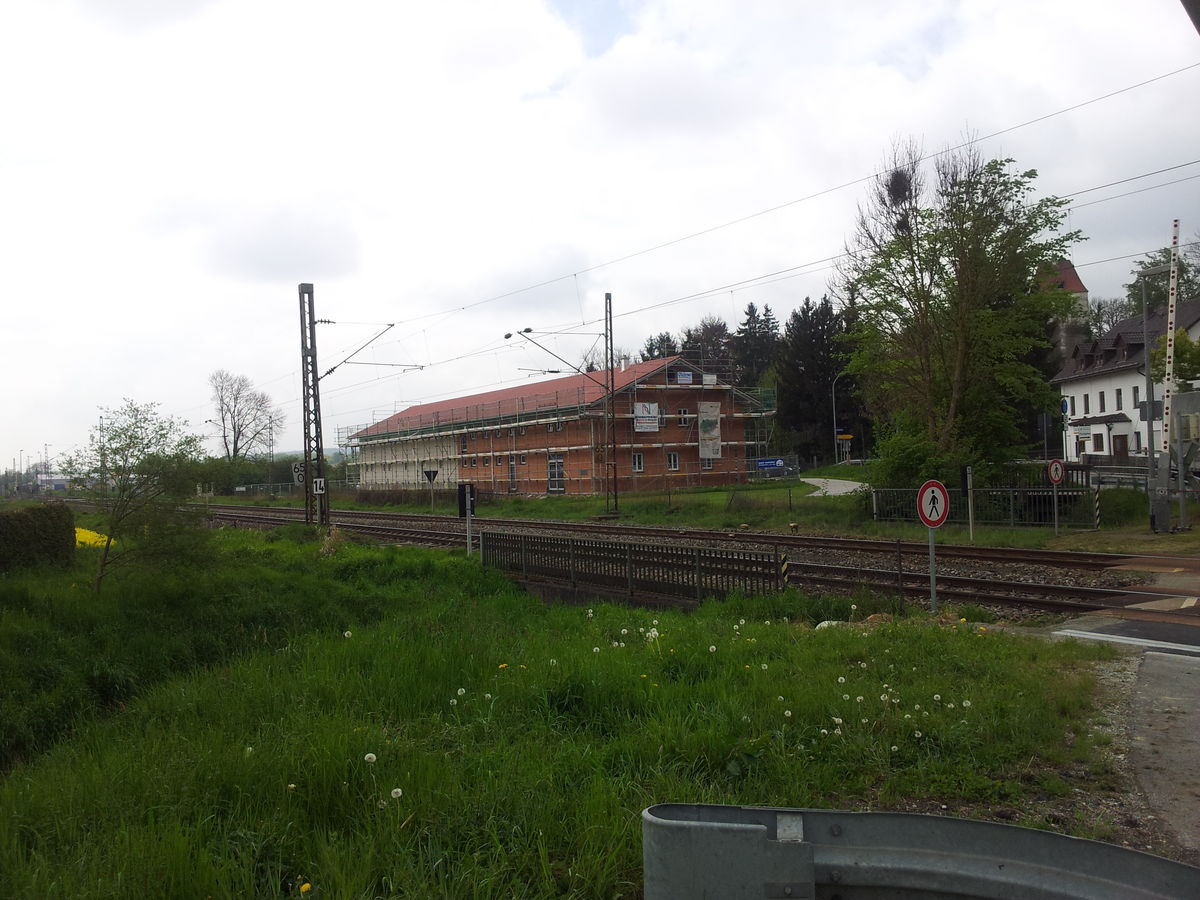

09.04.2014

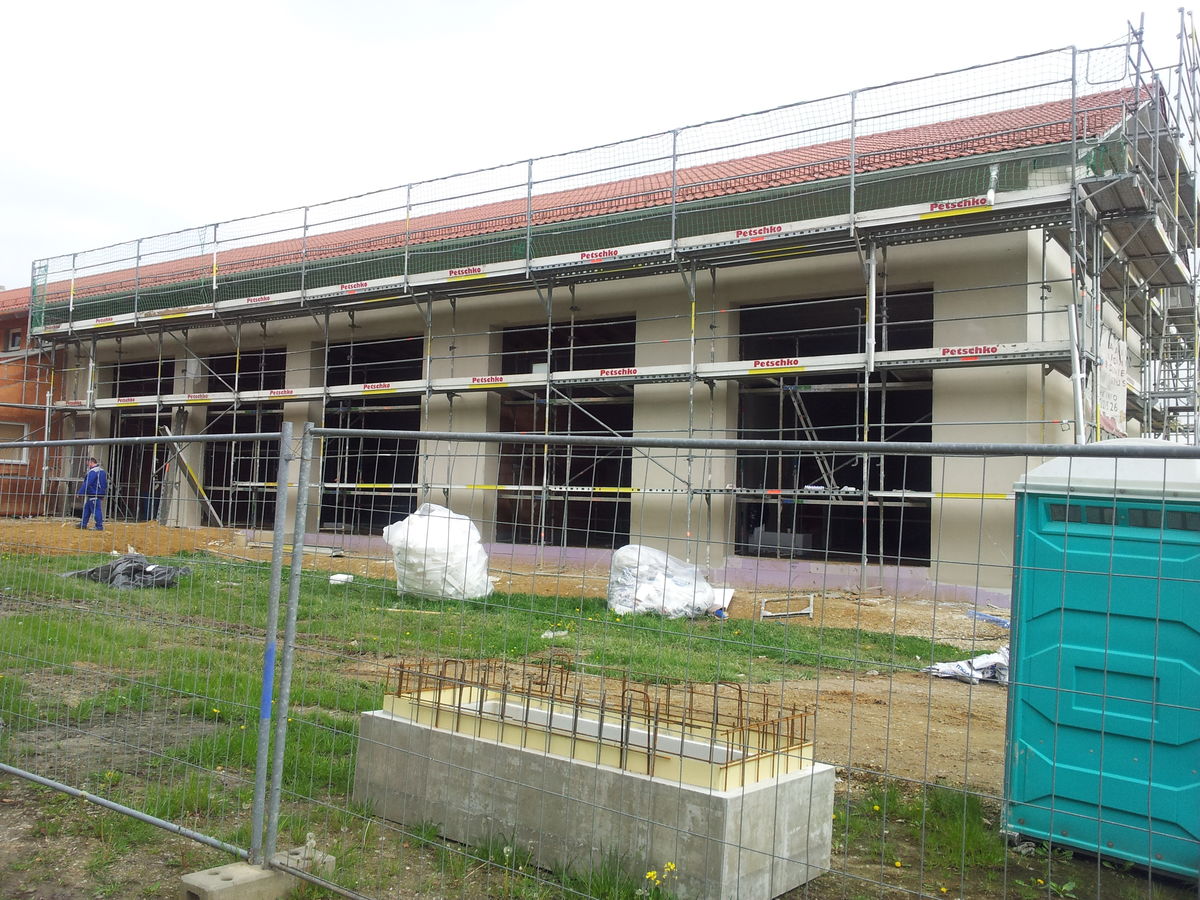

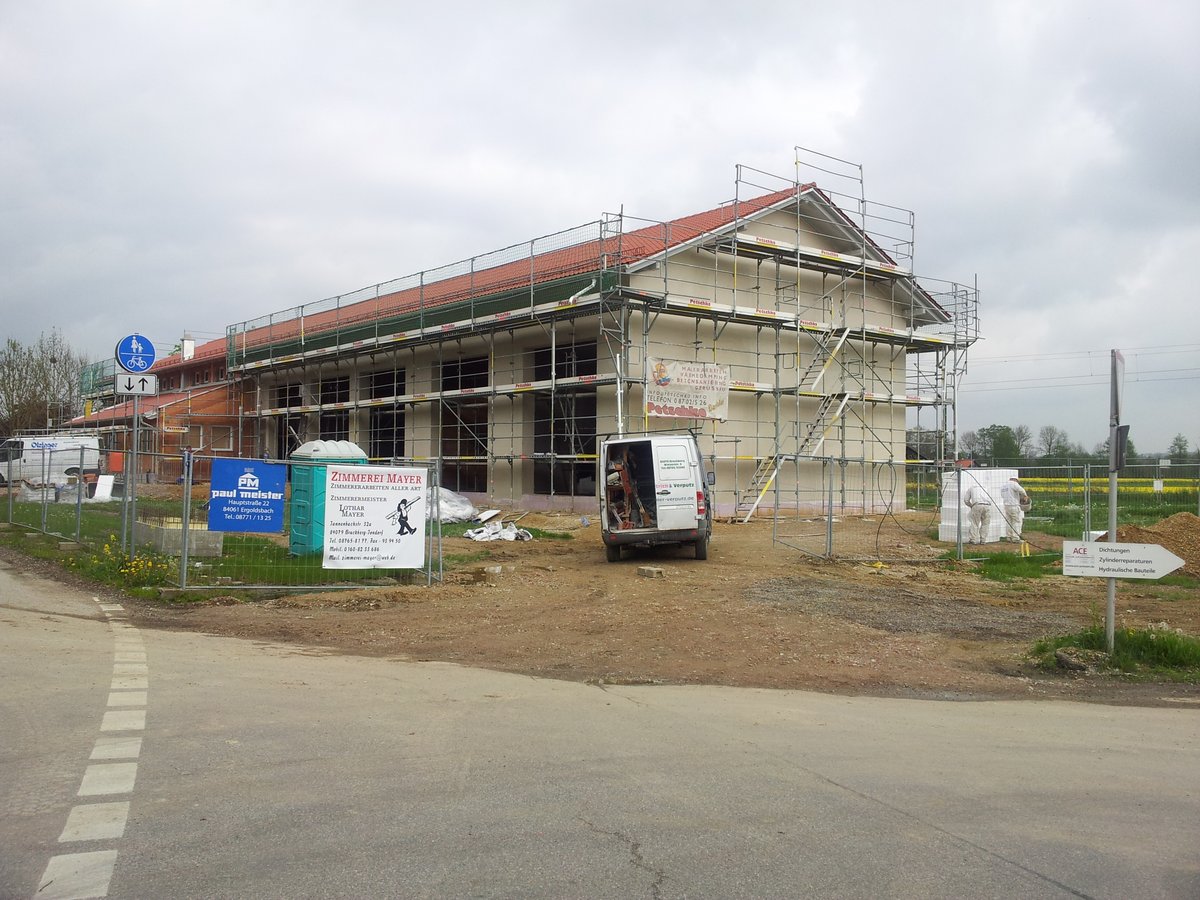

29.04.2014

13.05.2014

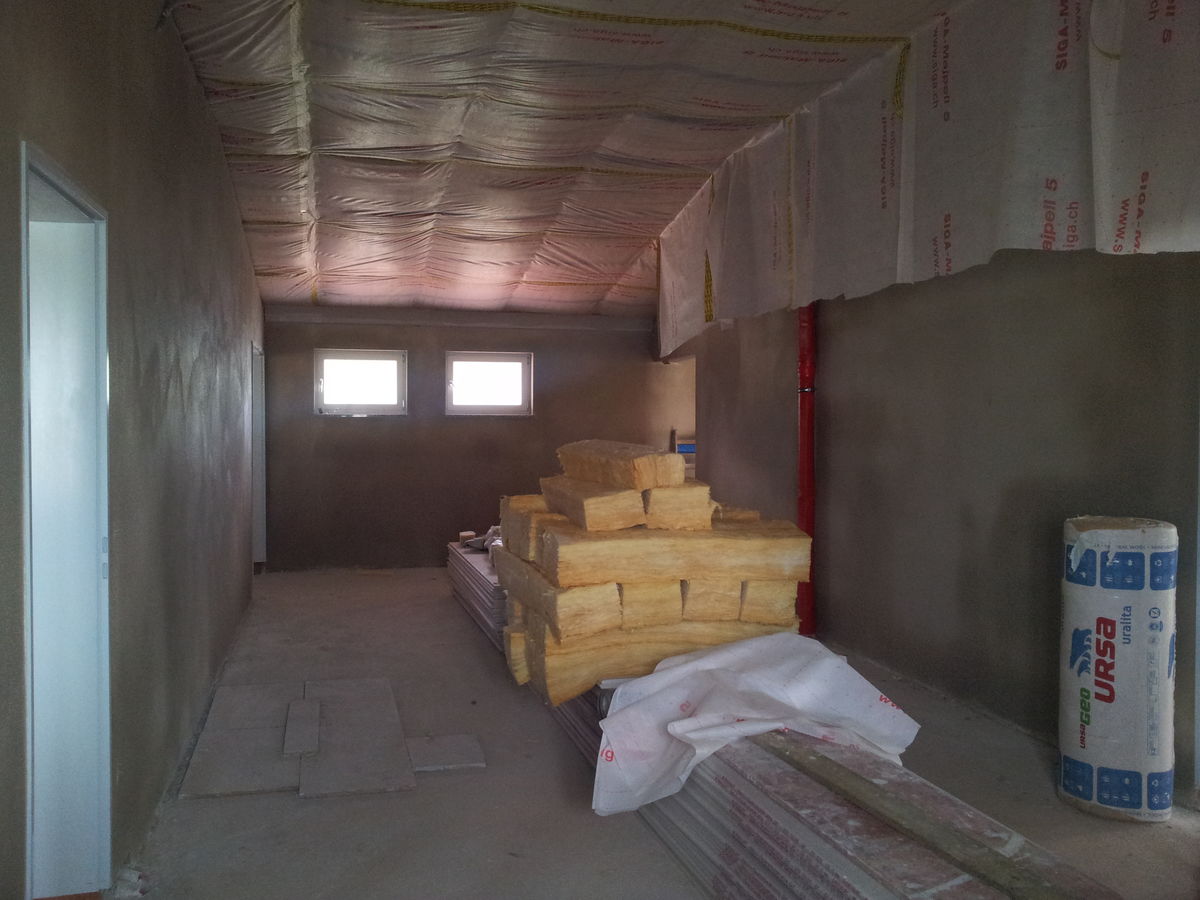

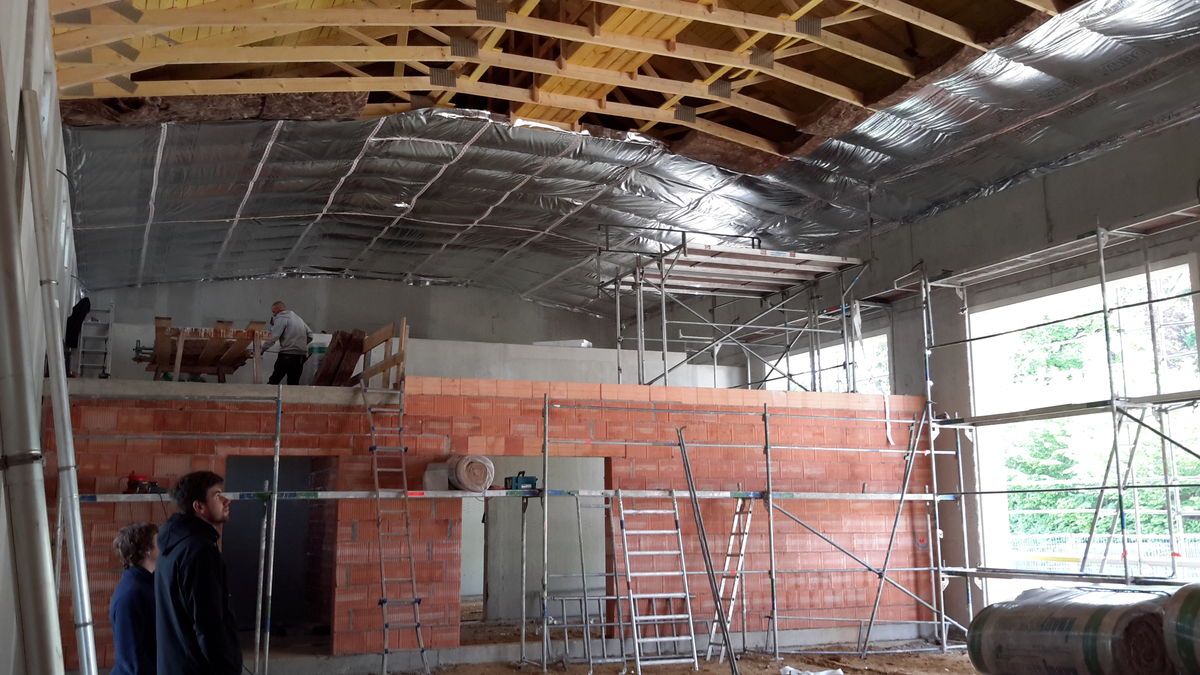

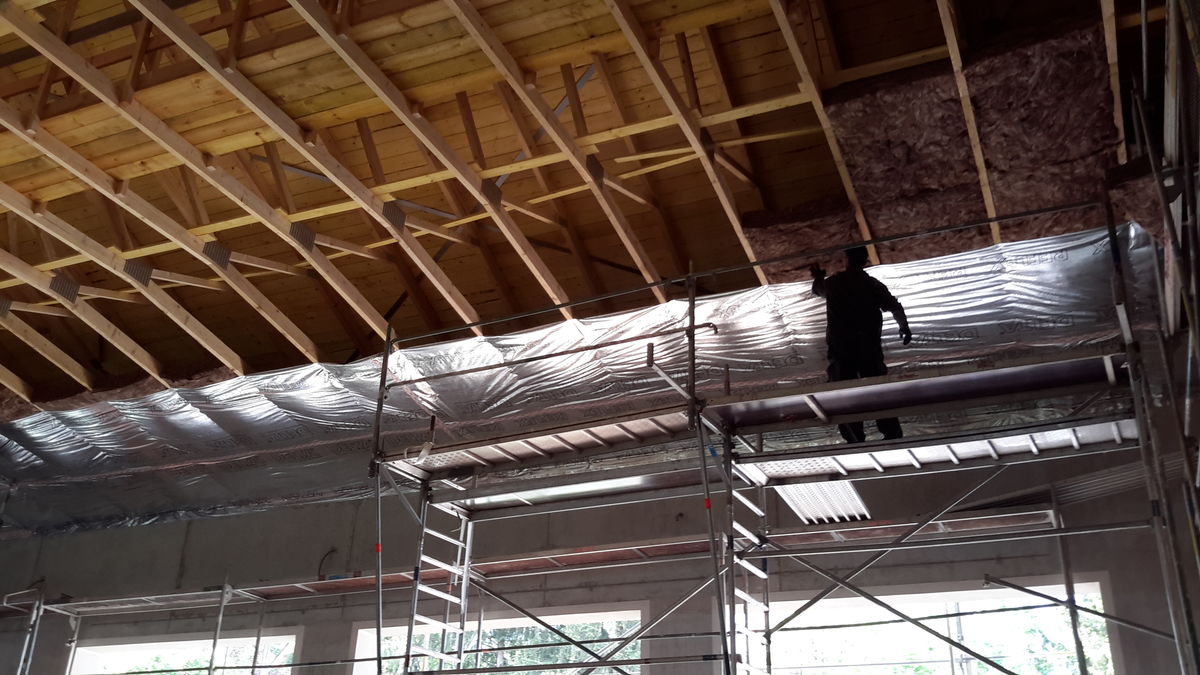

Die Deckenisolierung wird verlegt.

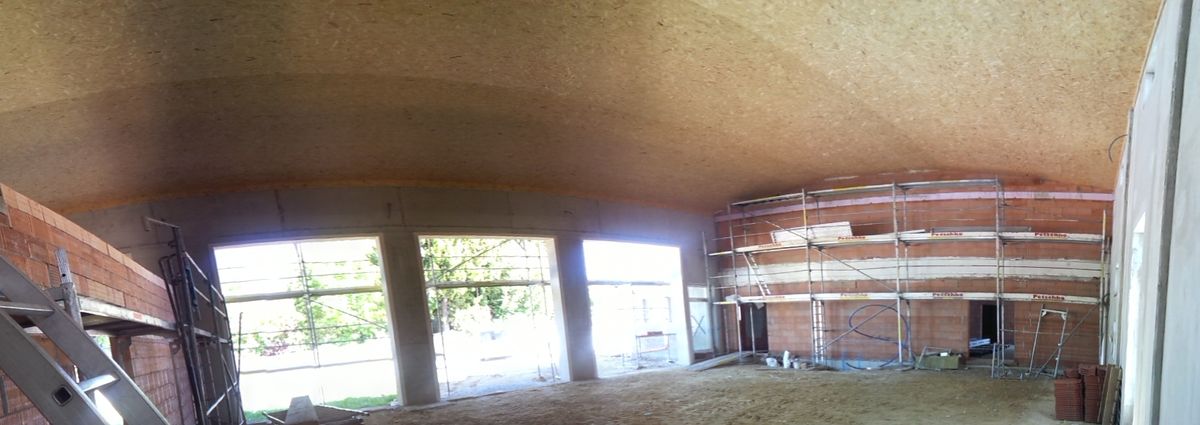

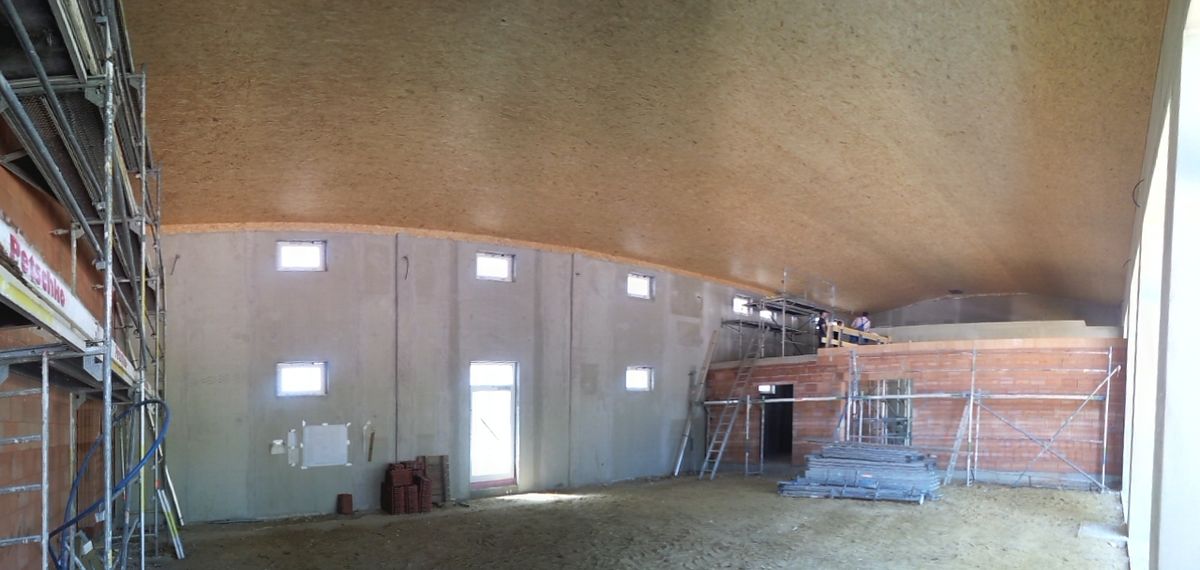

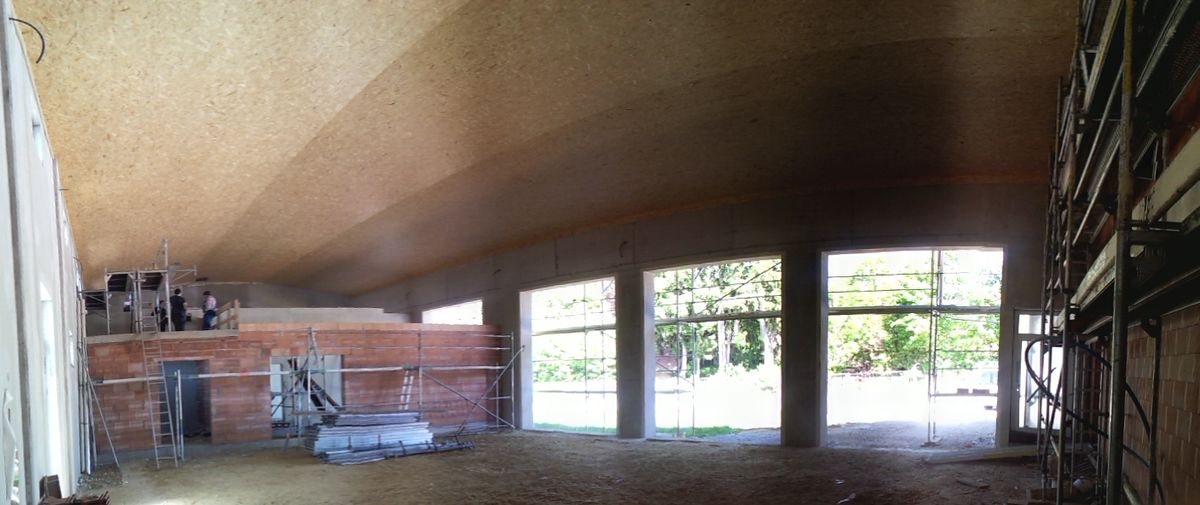

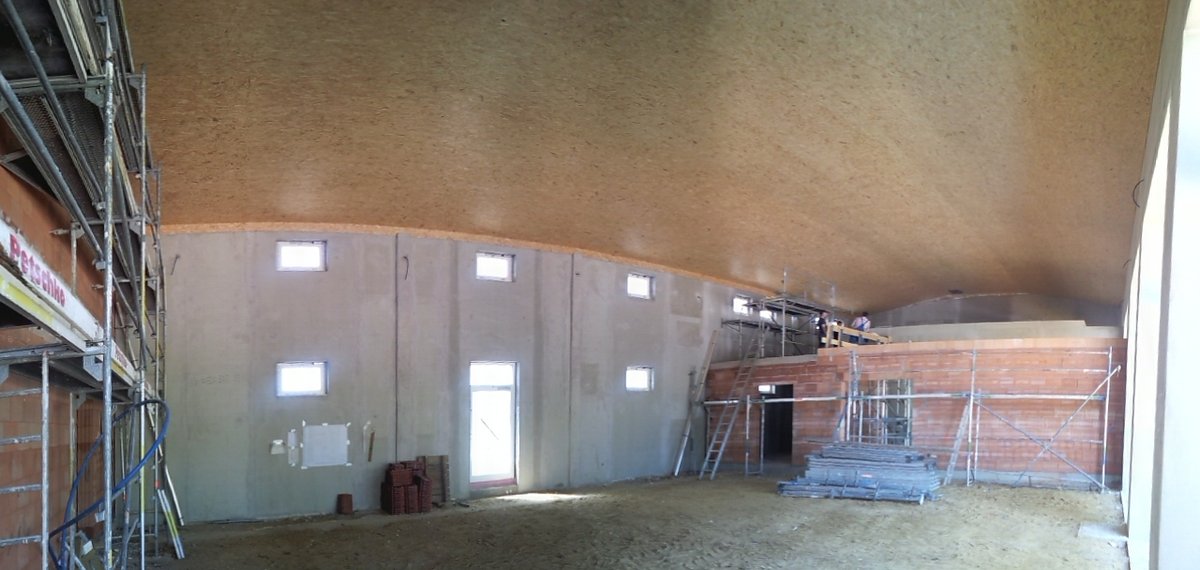

20.05.2014

Die Verkleidung der Decke in der Fahrzeughalle ist vollständig. Damit macht das Innere doch schon was her.

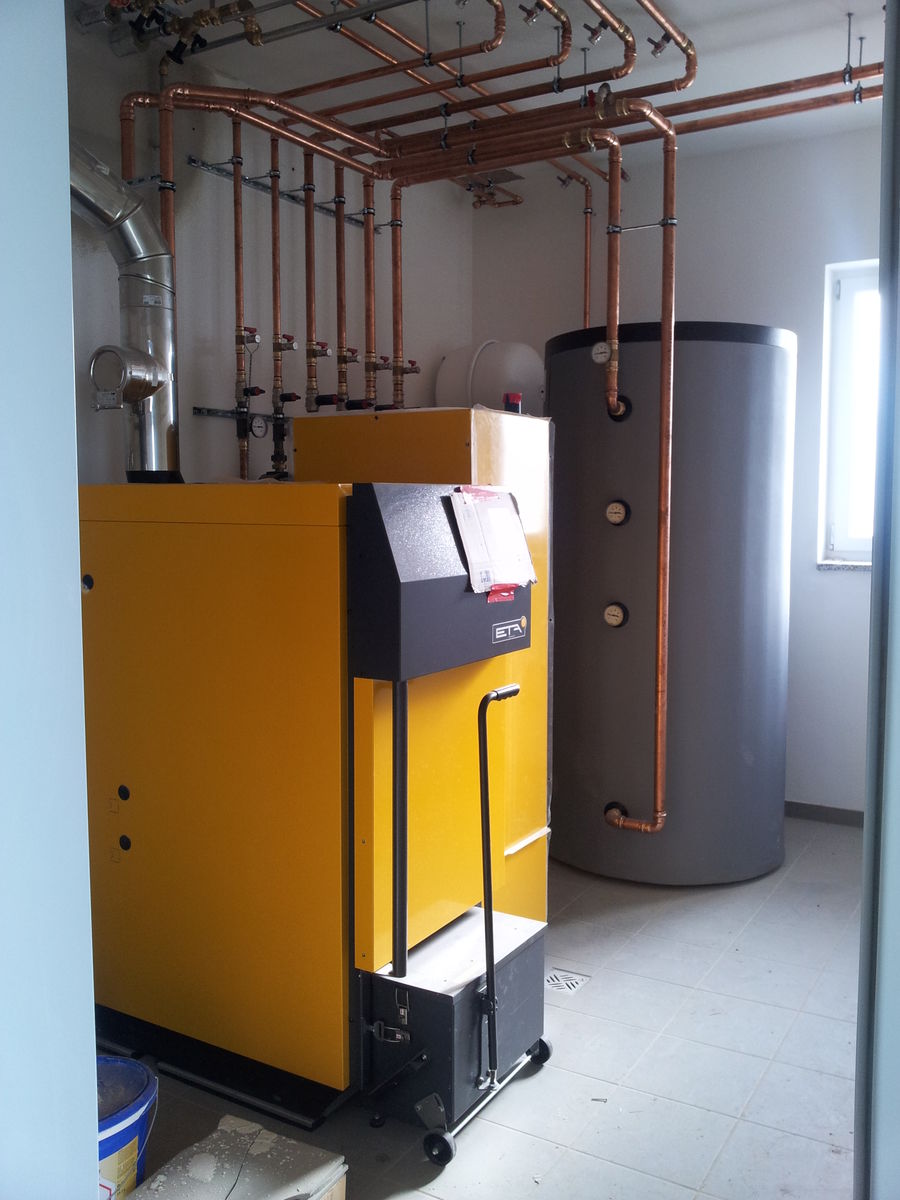

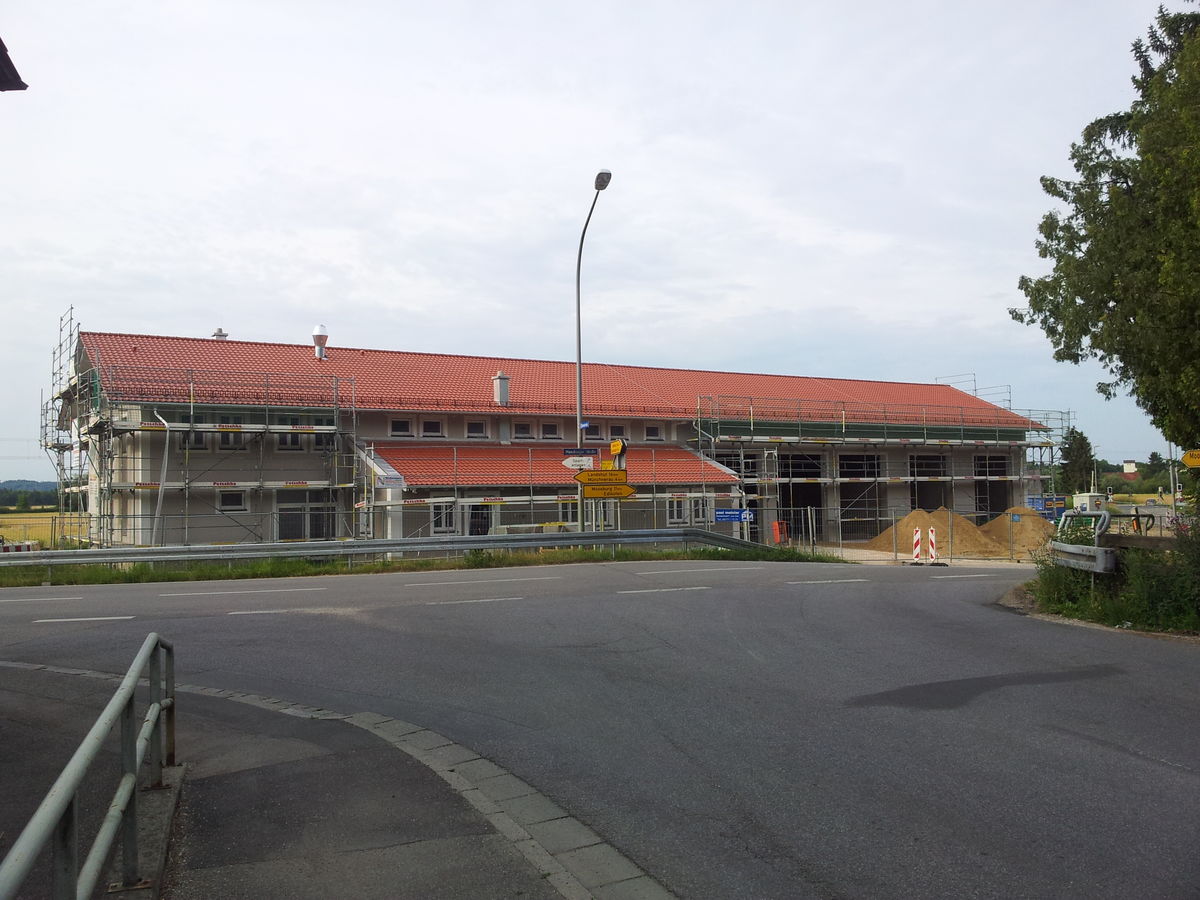

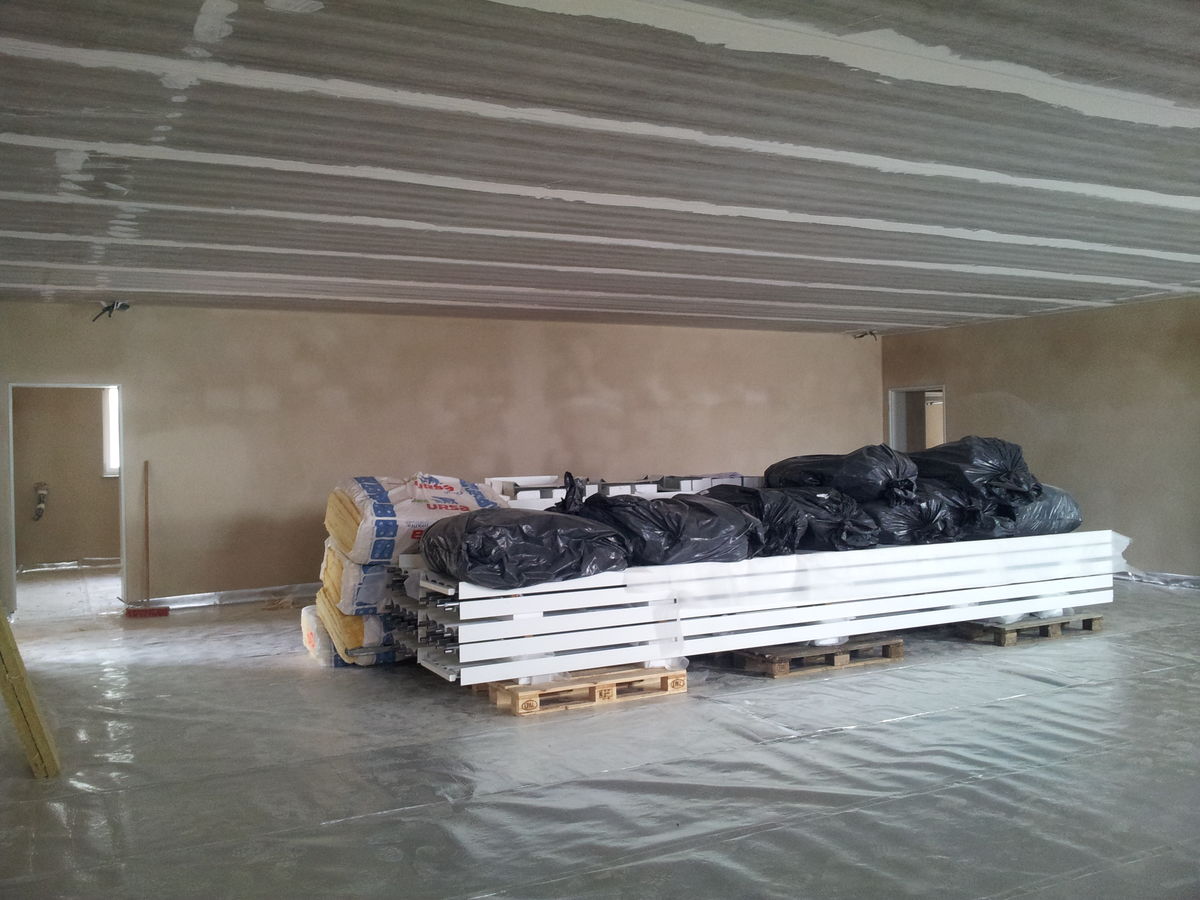

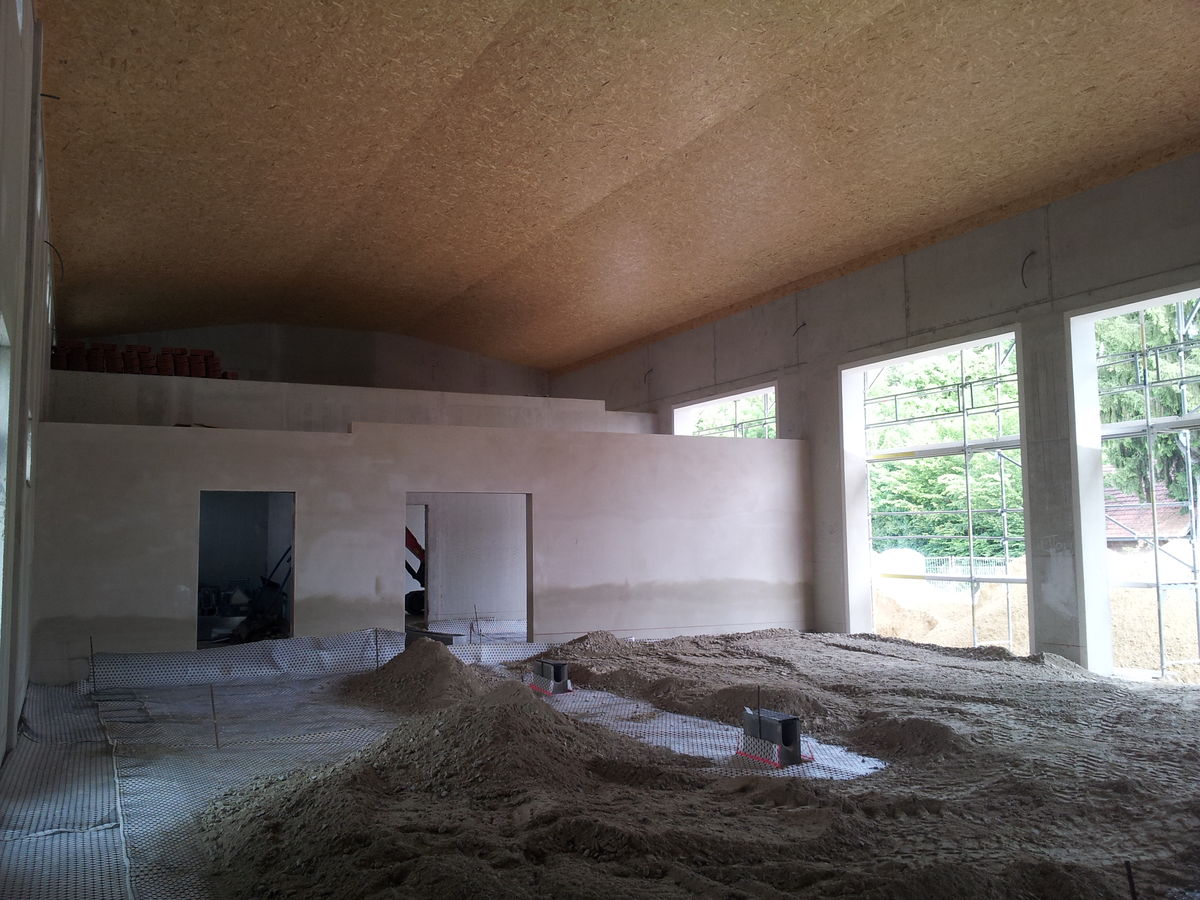

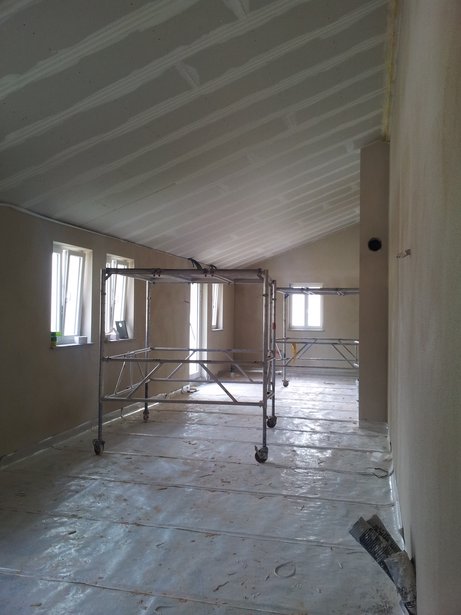

28.06.2014

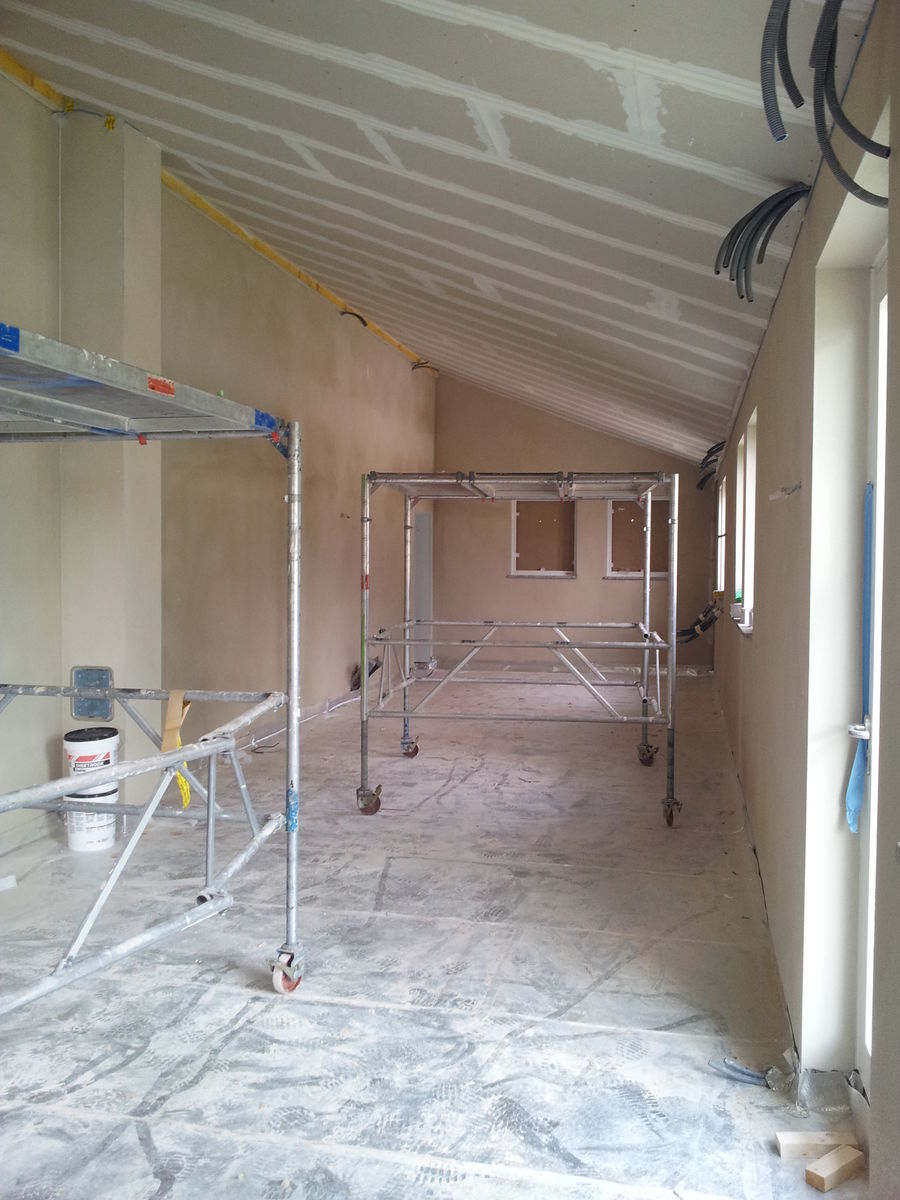

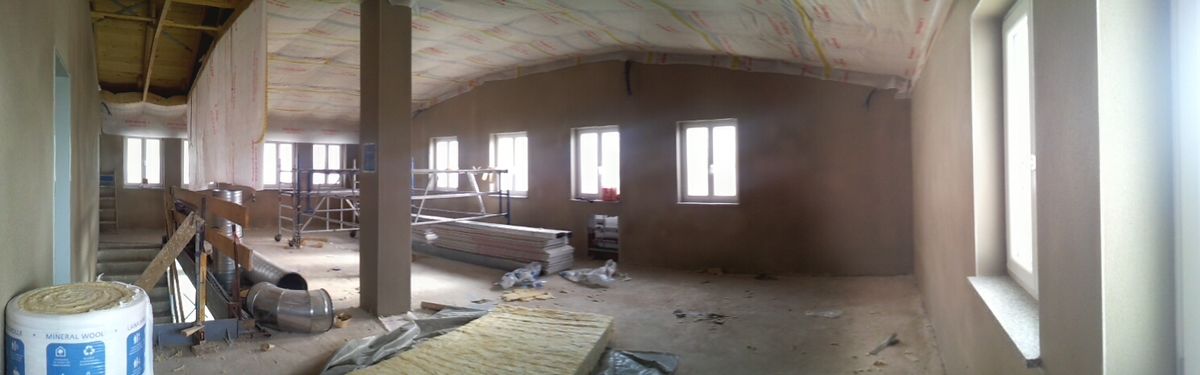

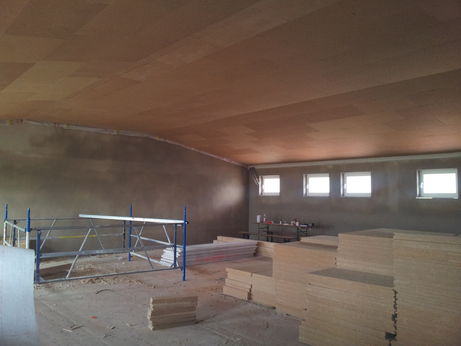

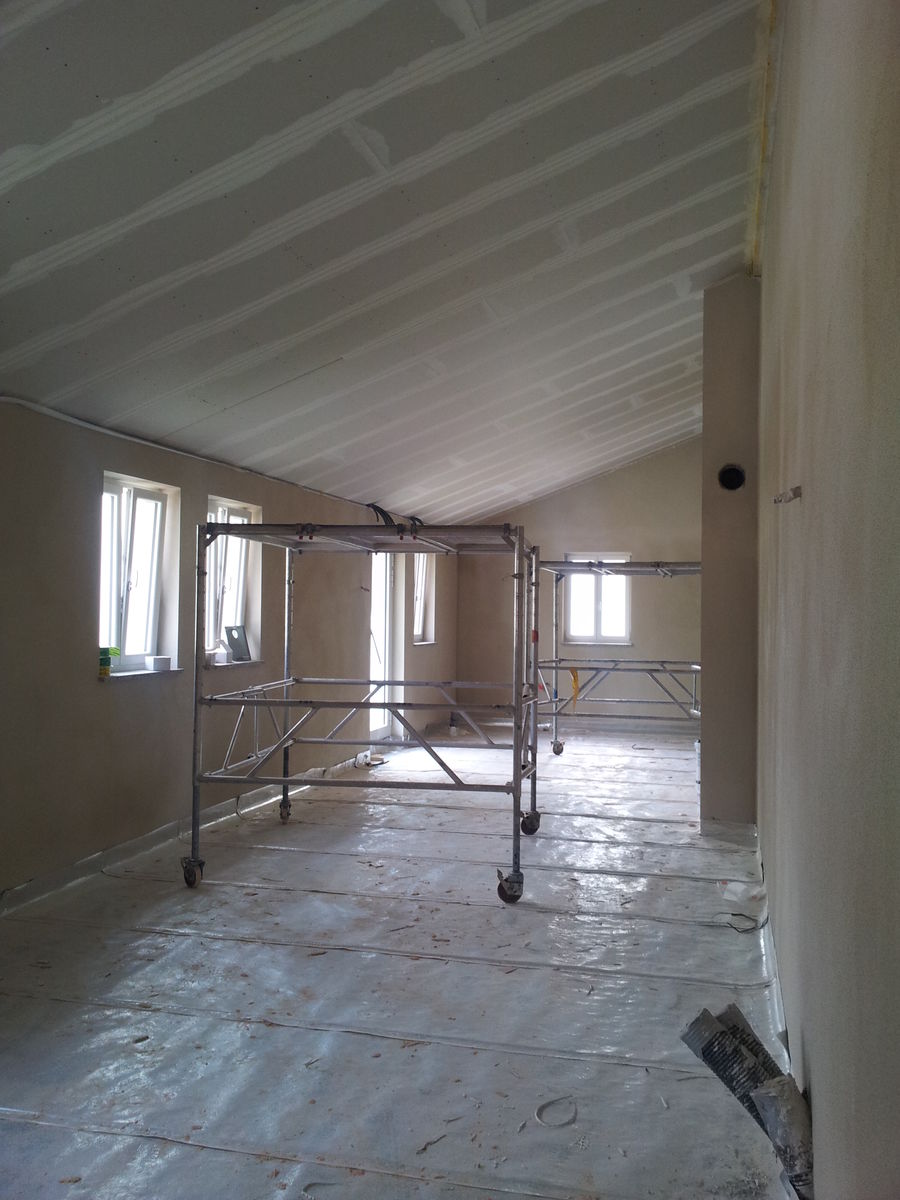

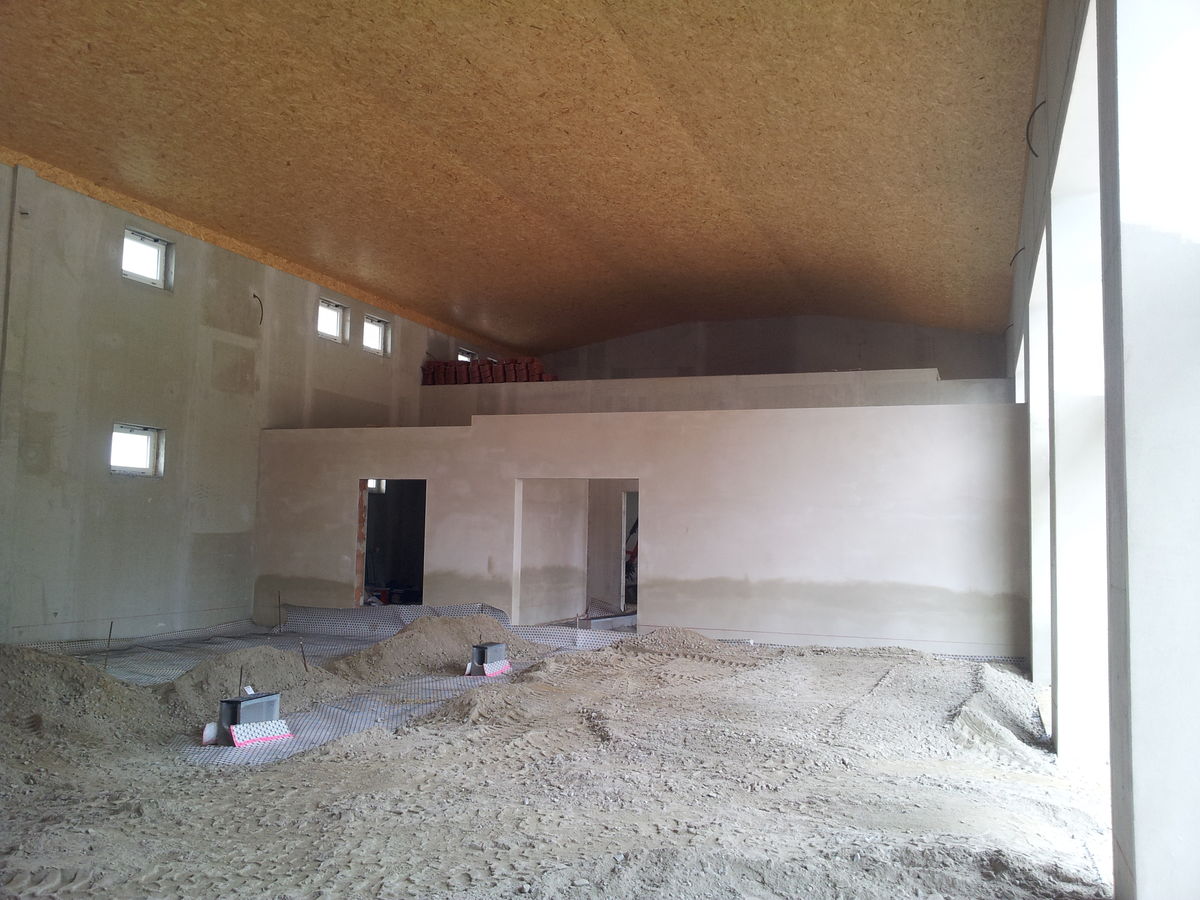

In der Zwischenzeit hat sich doch wieder einiges getan.

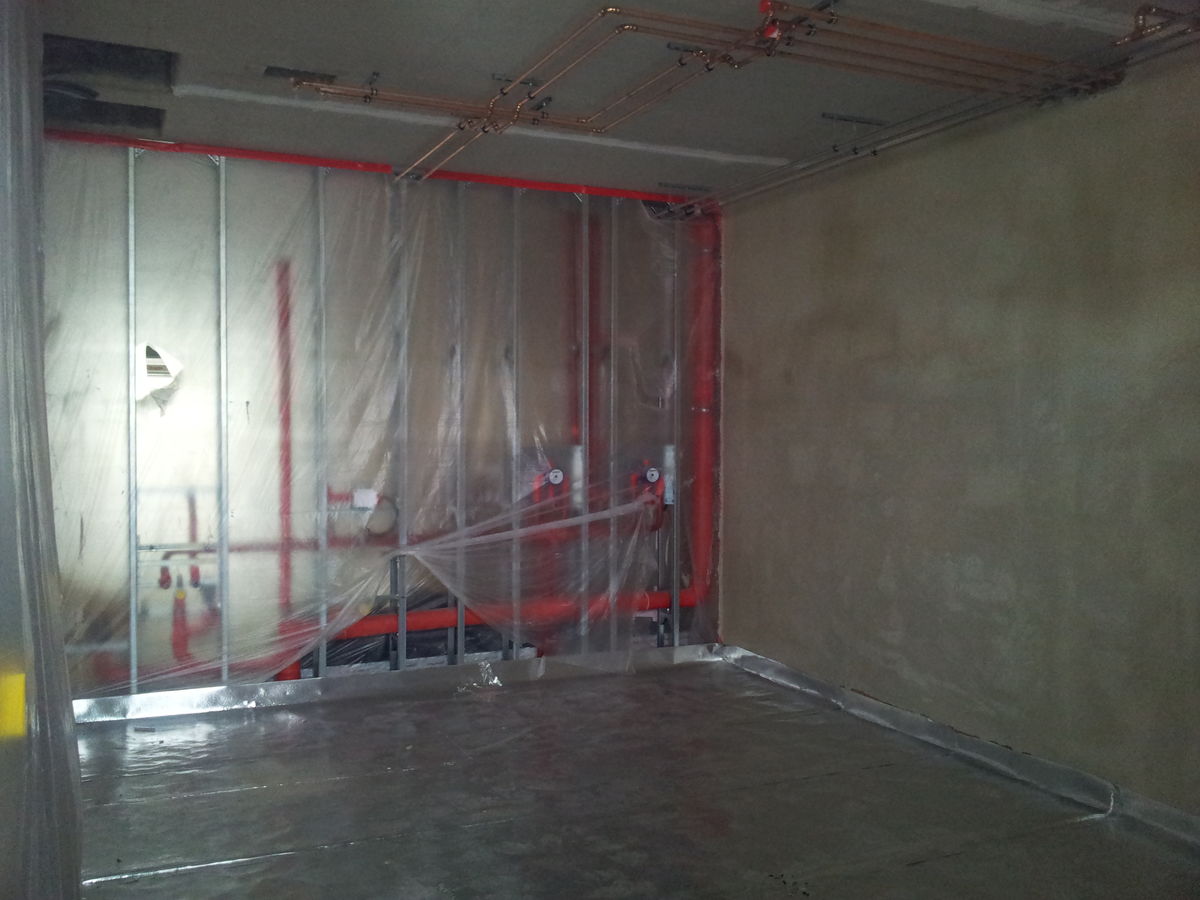

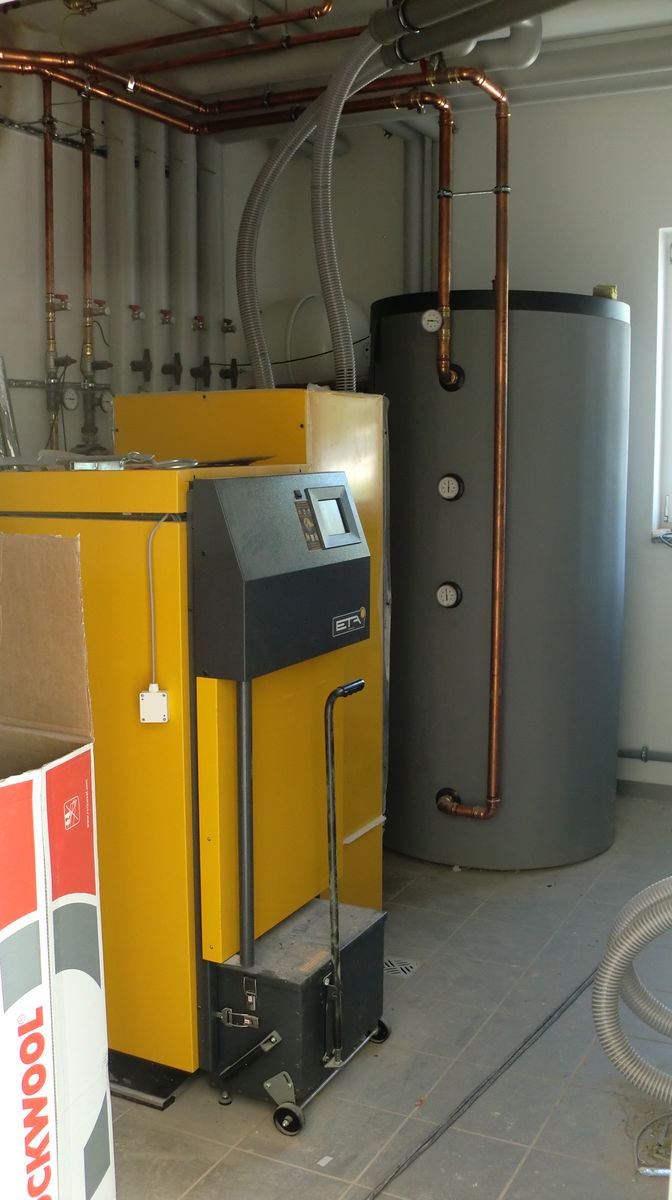

Die Heizung und der Kessel sind montiert. Die Tragegerüste für die Sanitäranlagen sind montiert sowie Spülkästen, Wasserzähler und dergleichen sind eingebaut.

Die Trockenbauer sind fleißig am Arbeiten gleich mit mehreren Teams. Da geht dann was voran.

Außen wird auf der Südseite des Gebäudes die Kanalisation für den Parkplatz bzw. den Zufahrtsweg vorbereitet.

In der Fahrzeughalle sind die Vorbereitungen für das Verlegen des Pflasters im Gange.

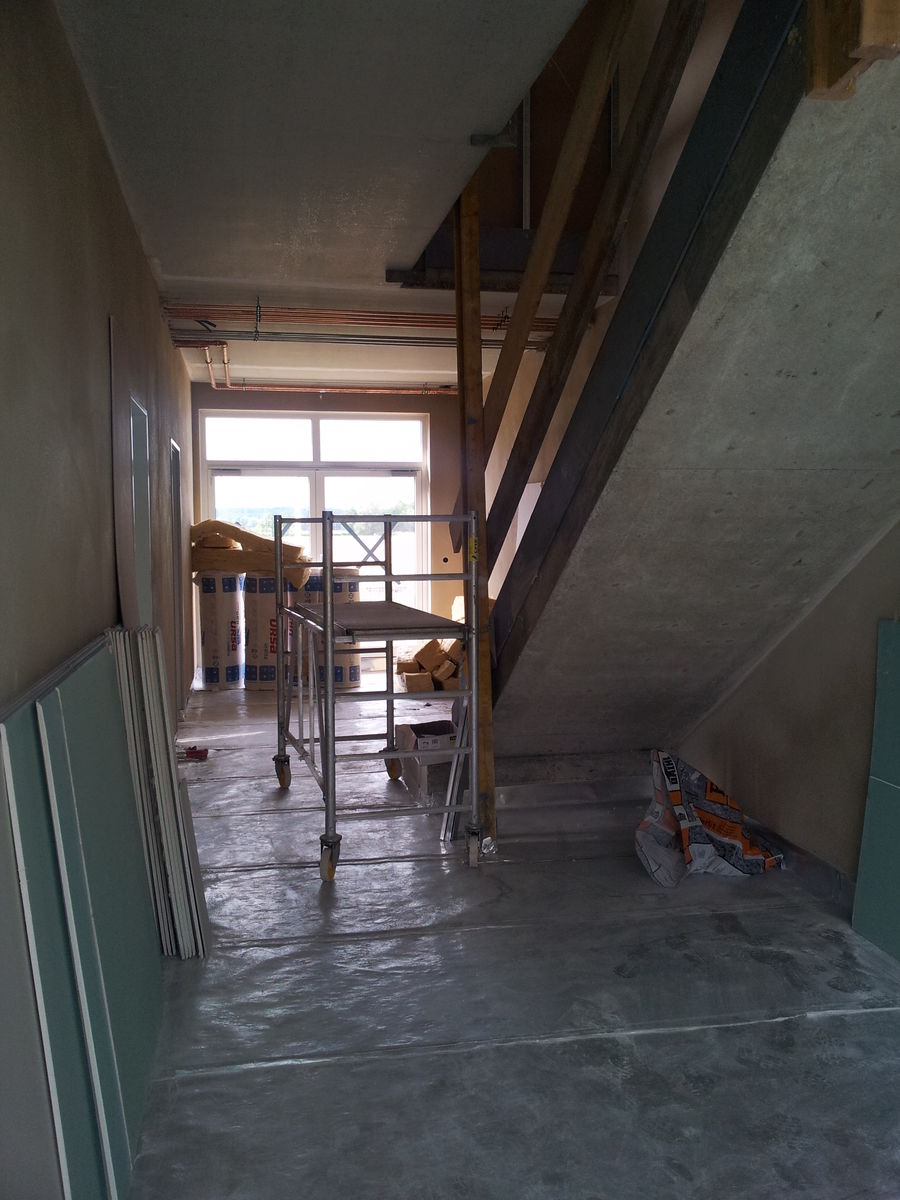

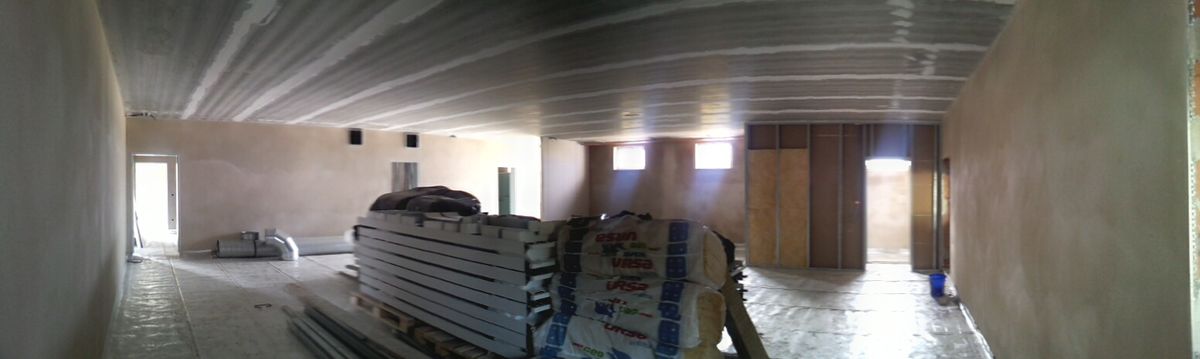

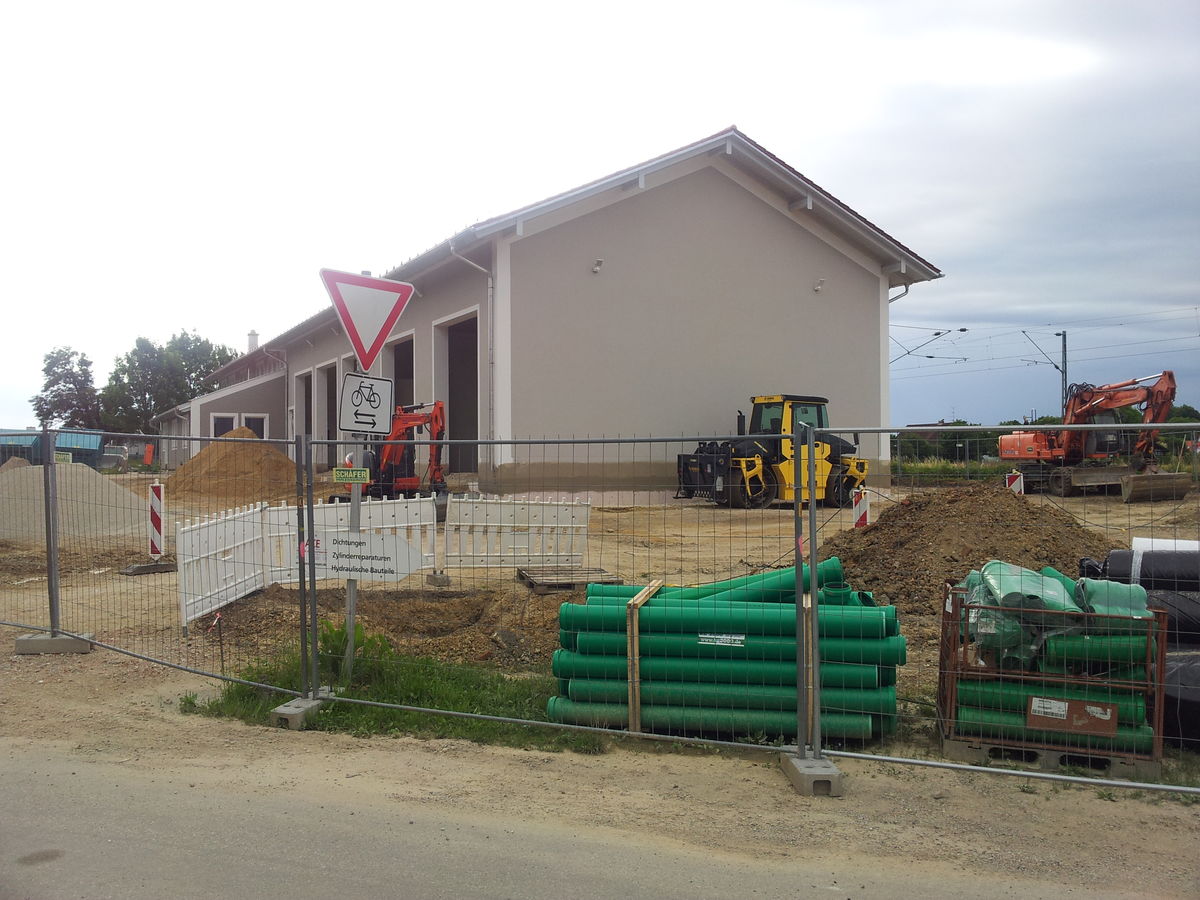

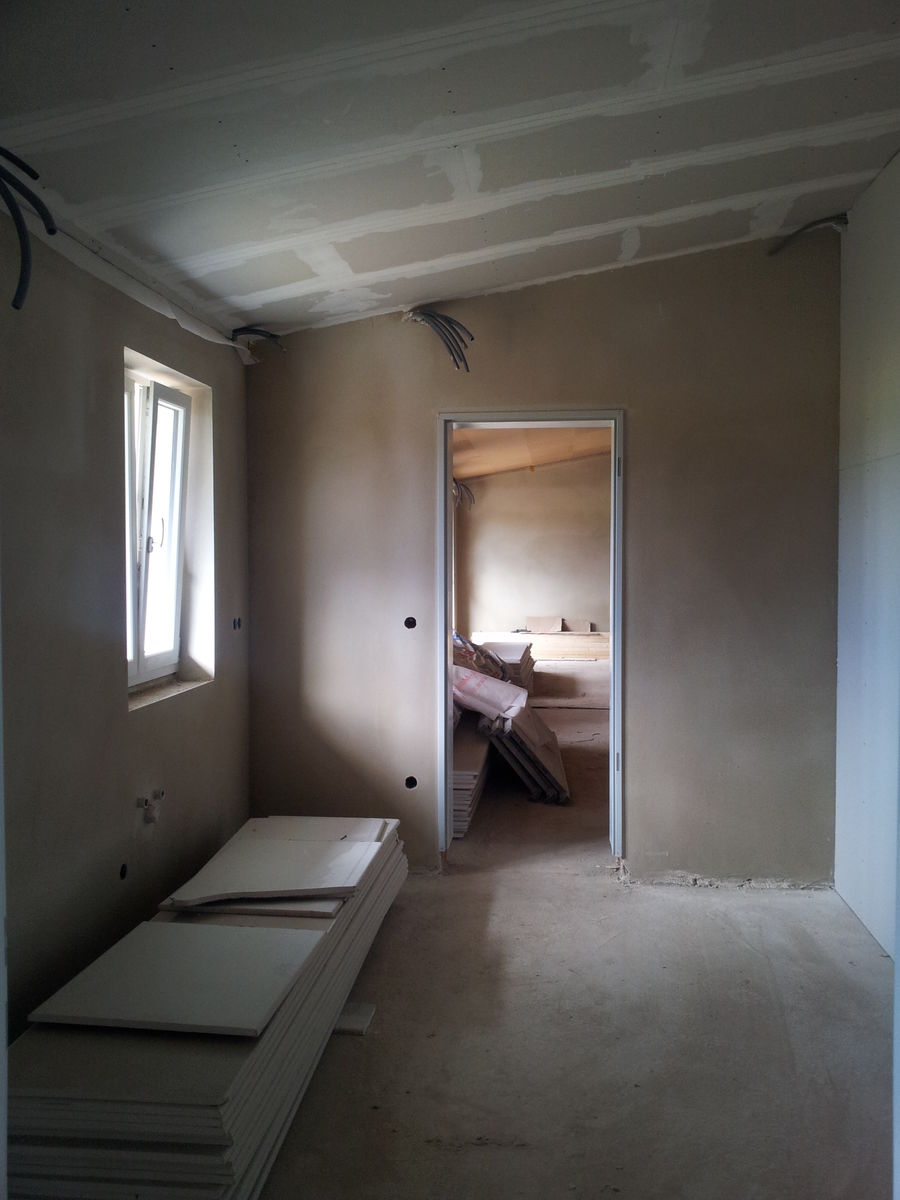

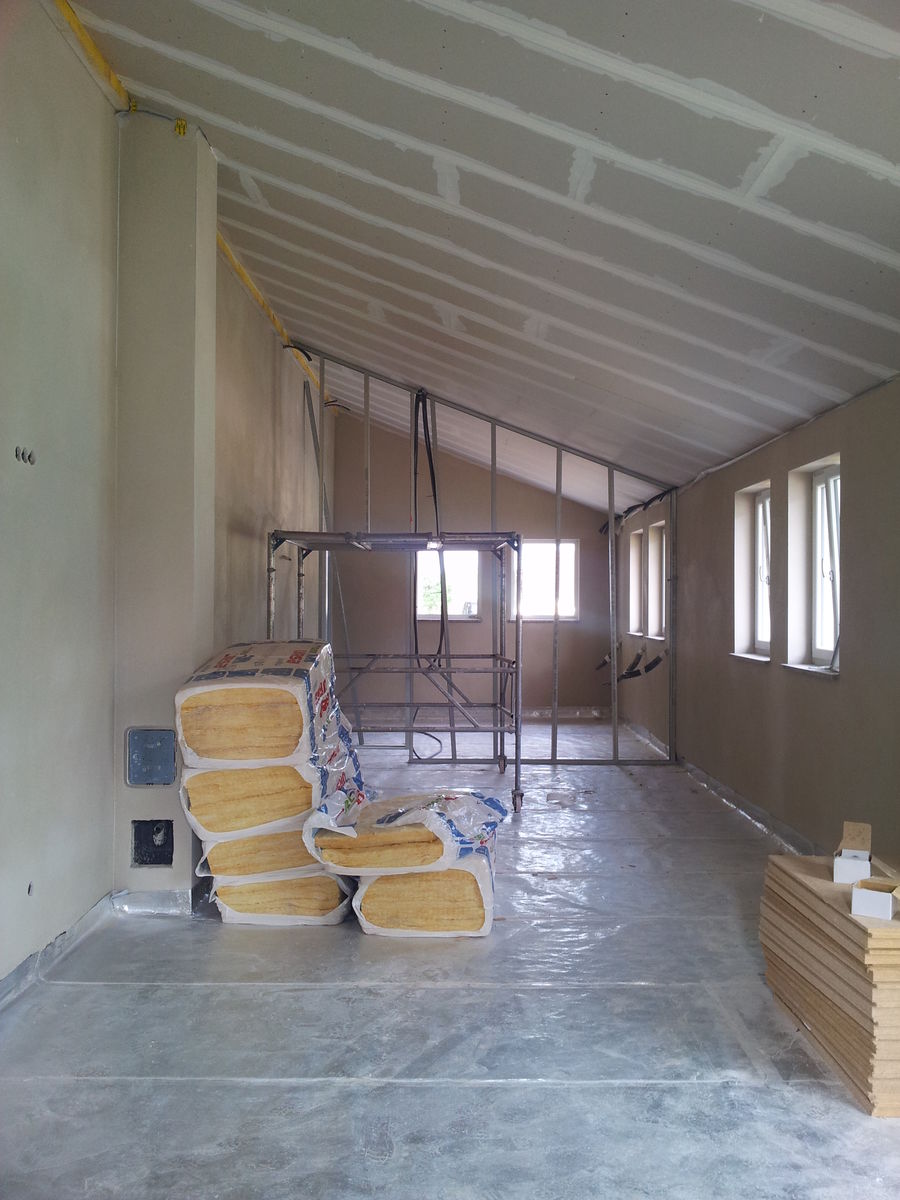

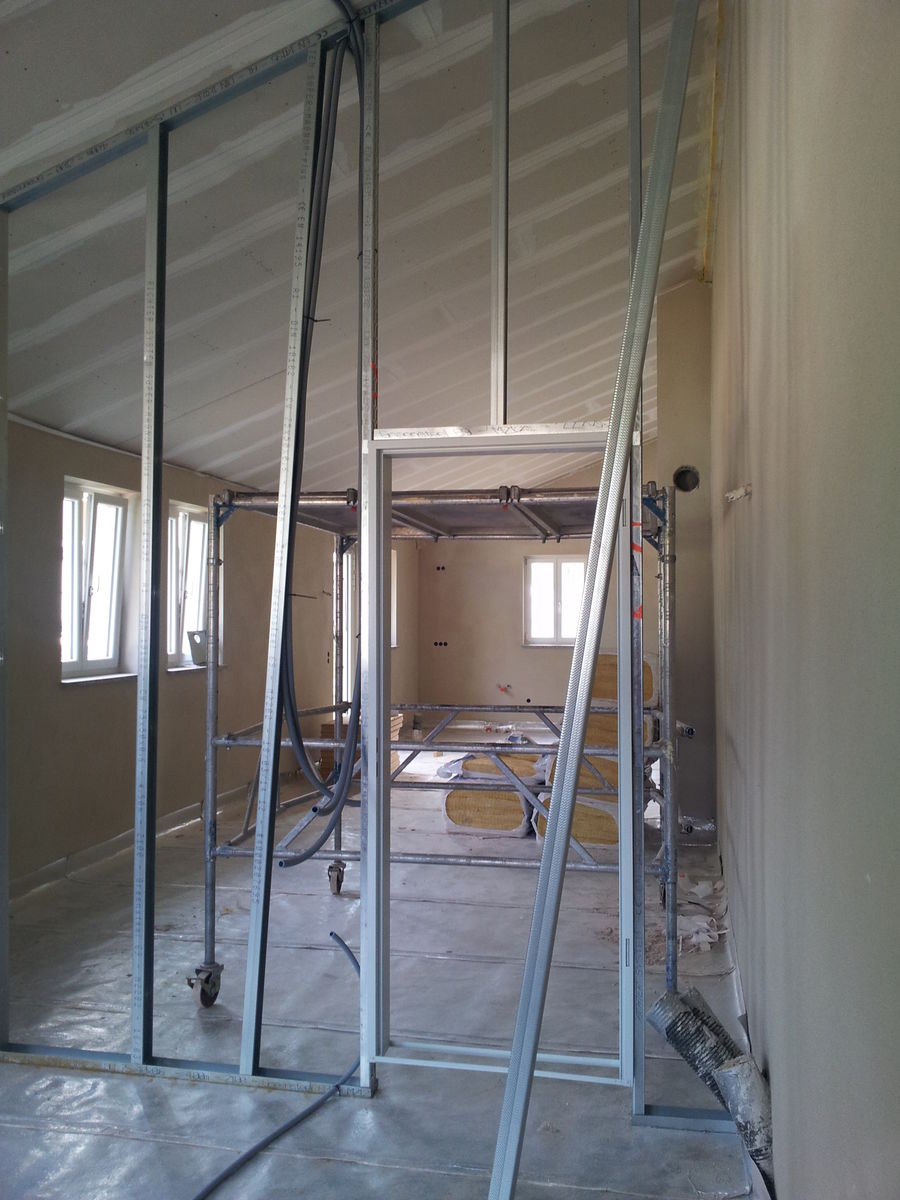

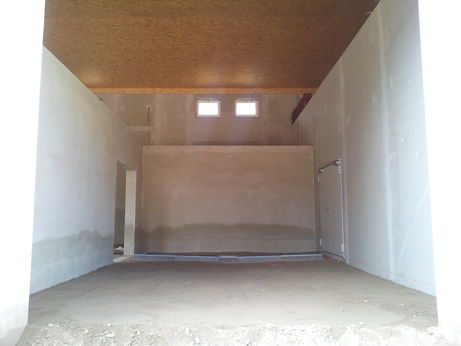

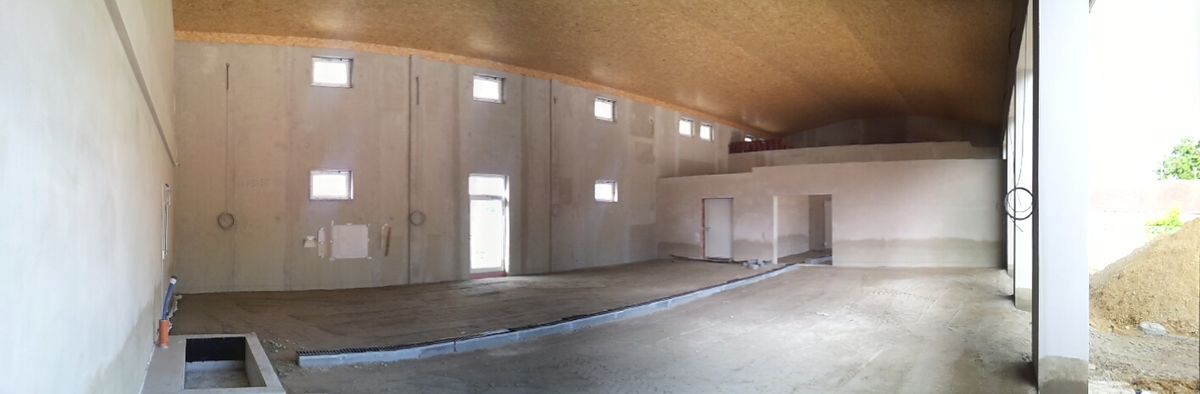

05.07.2014

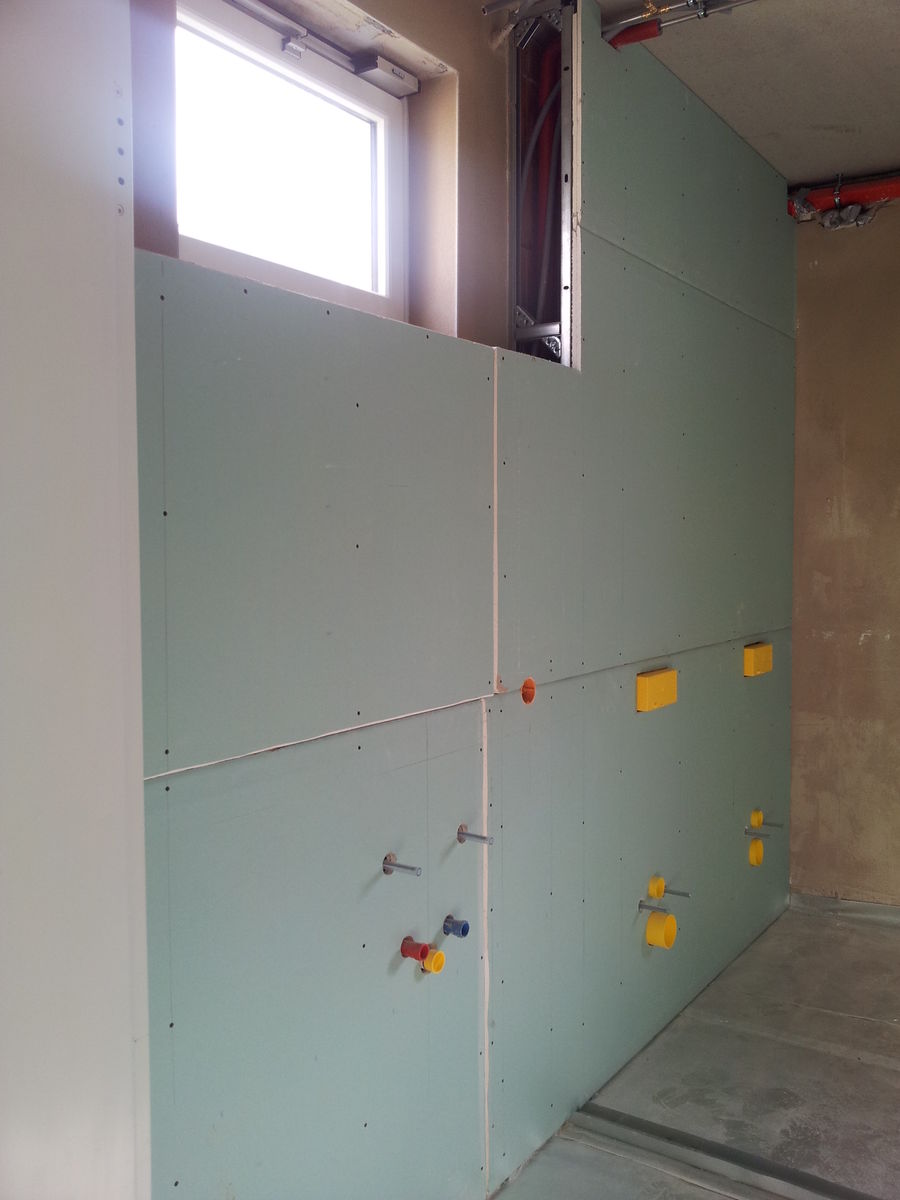

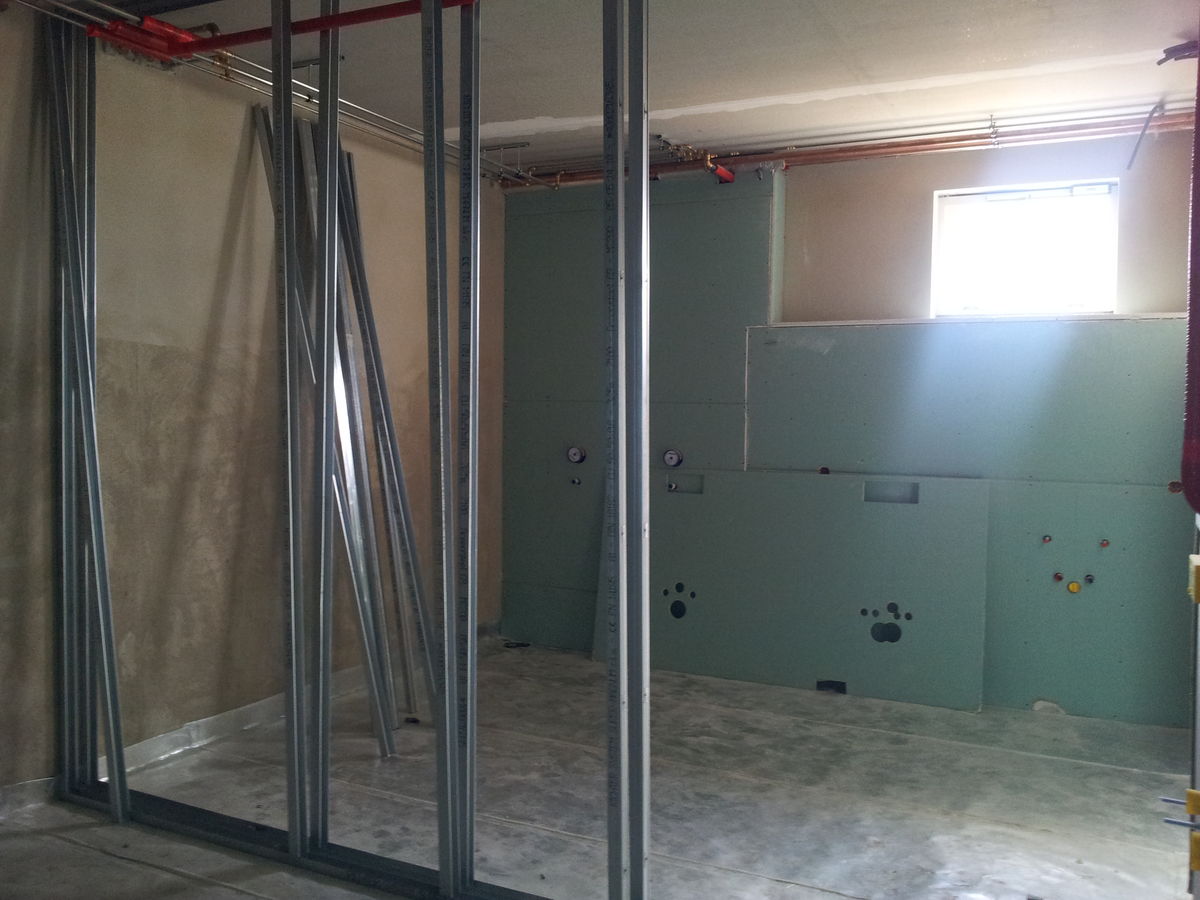

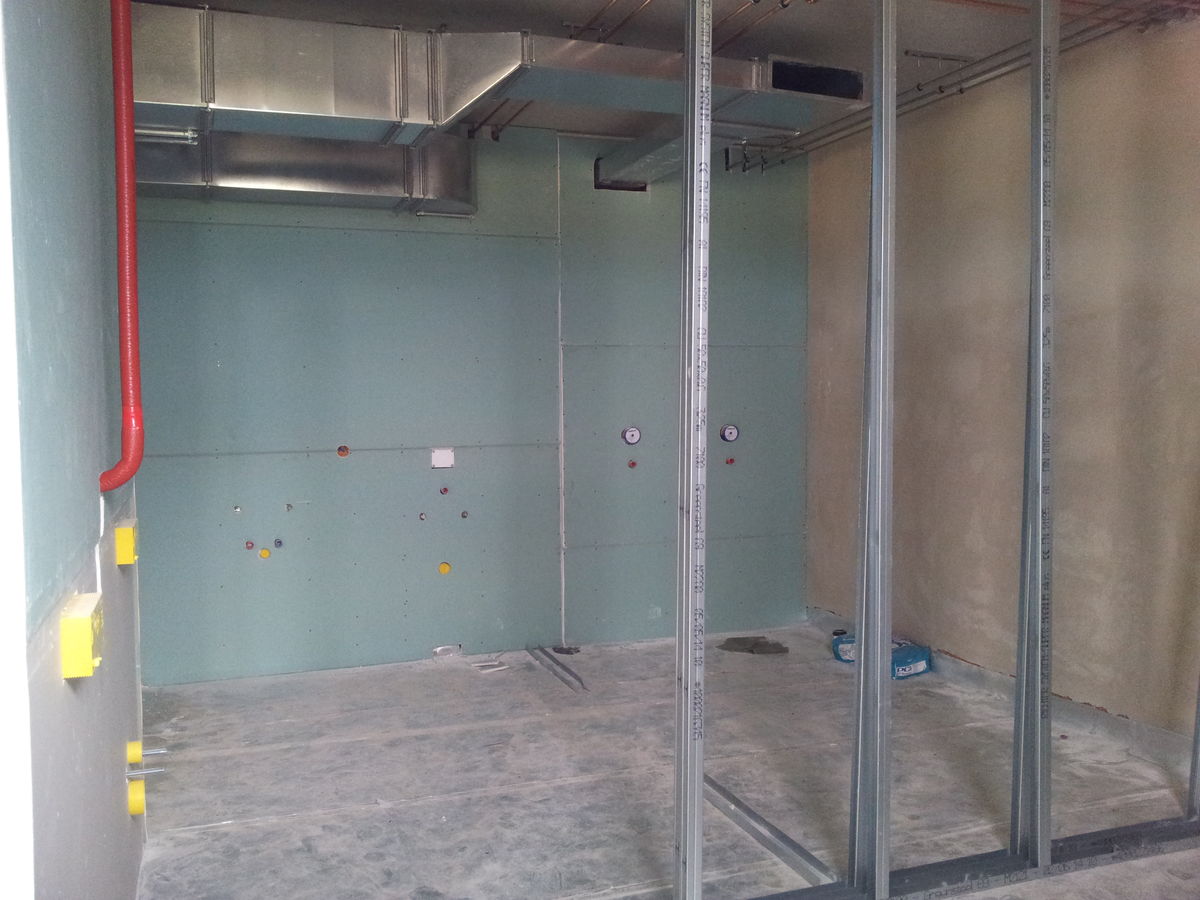

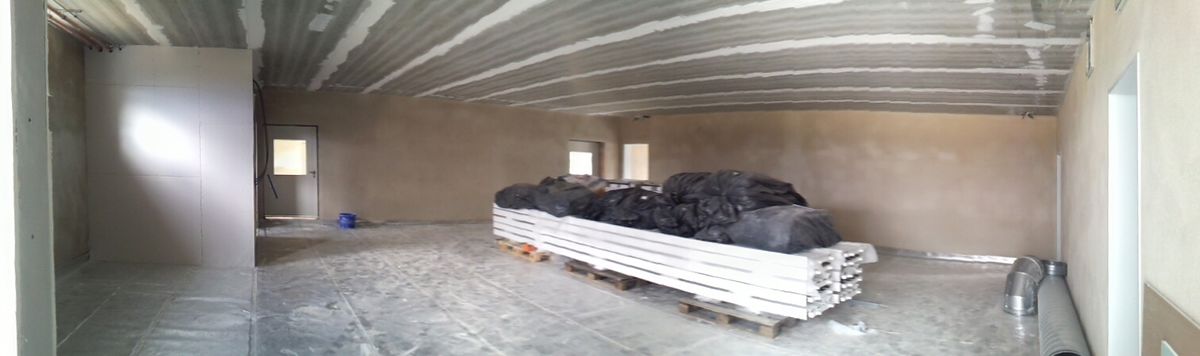

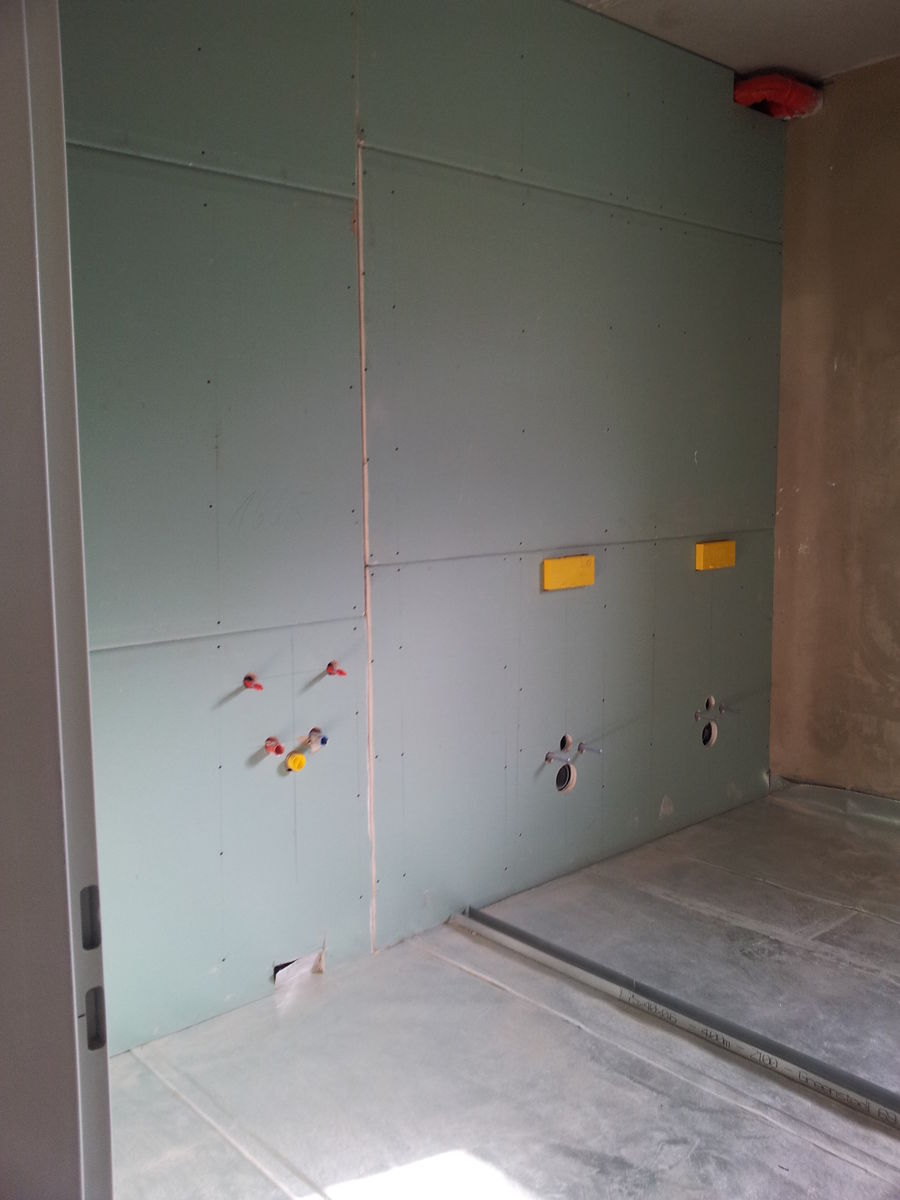

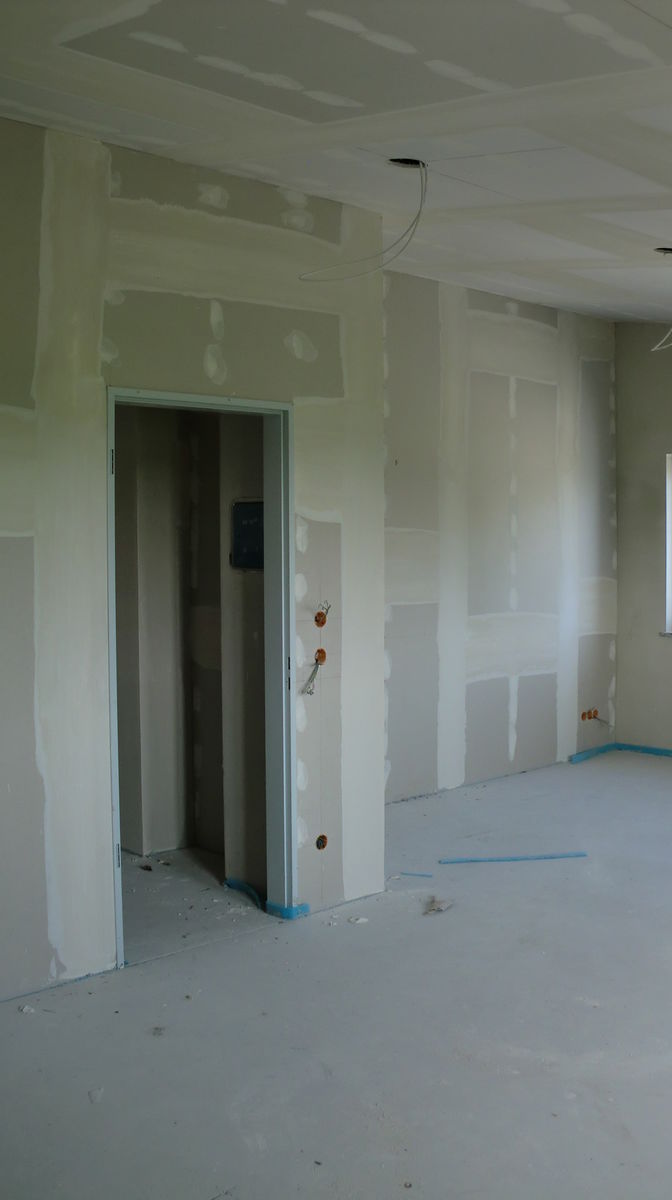

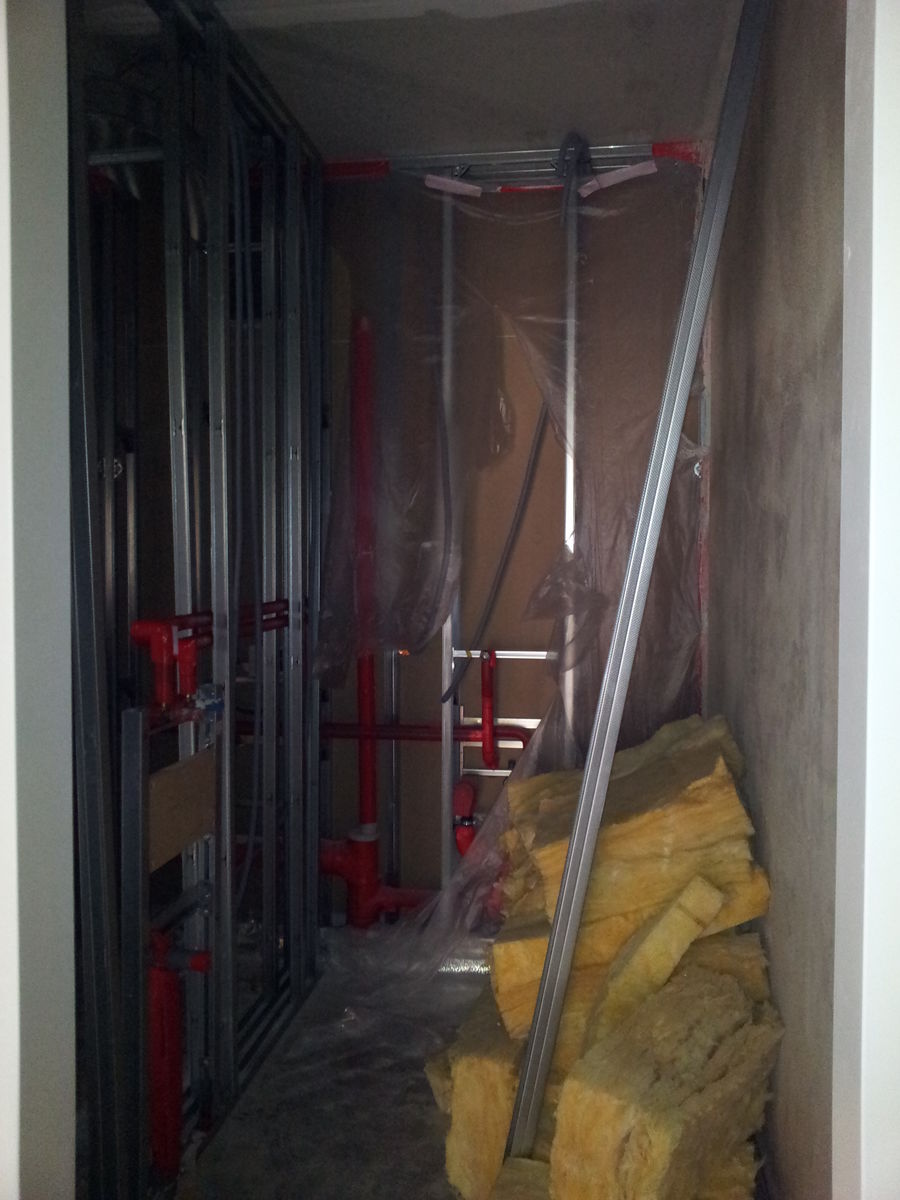

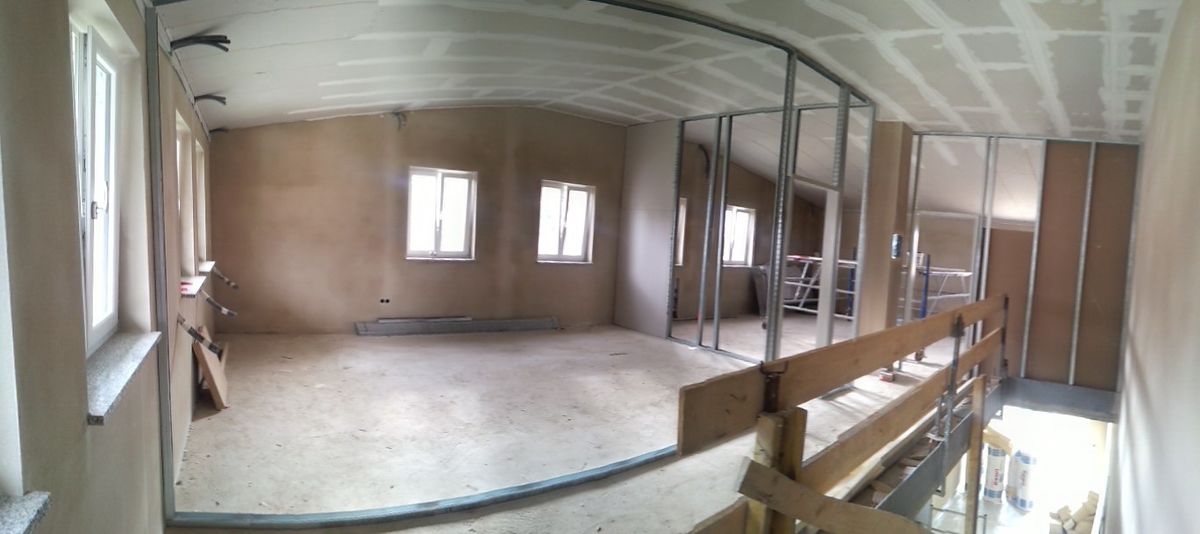

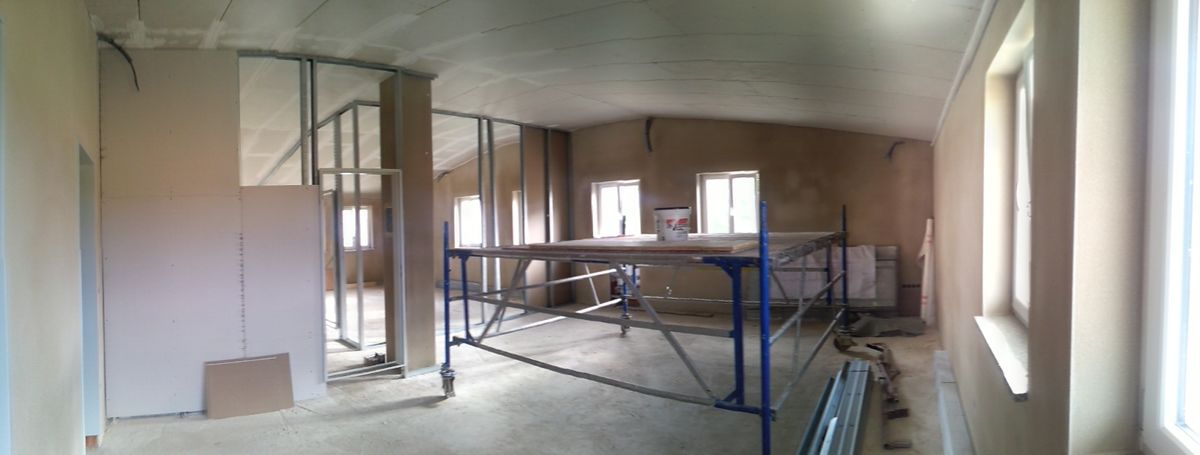

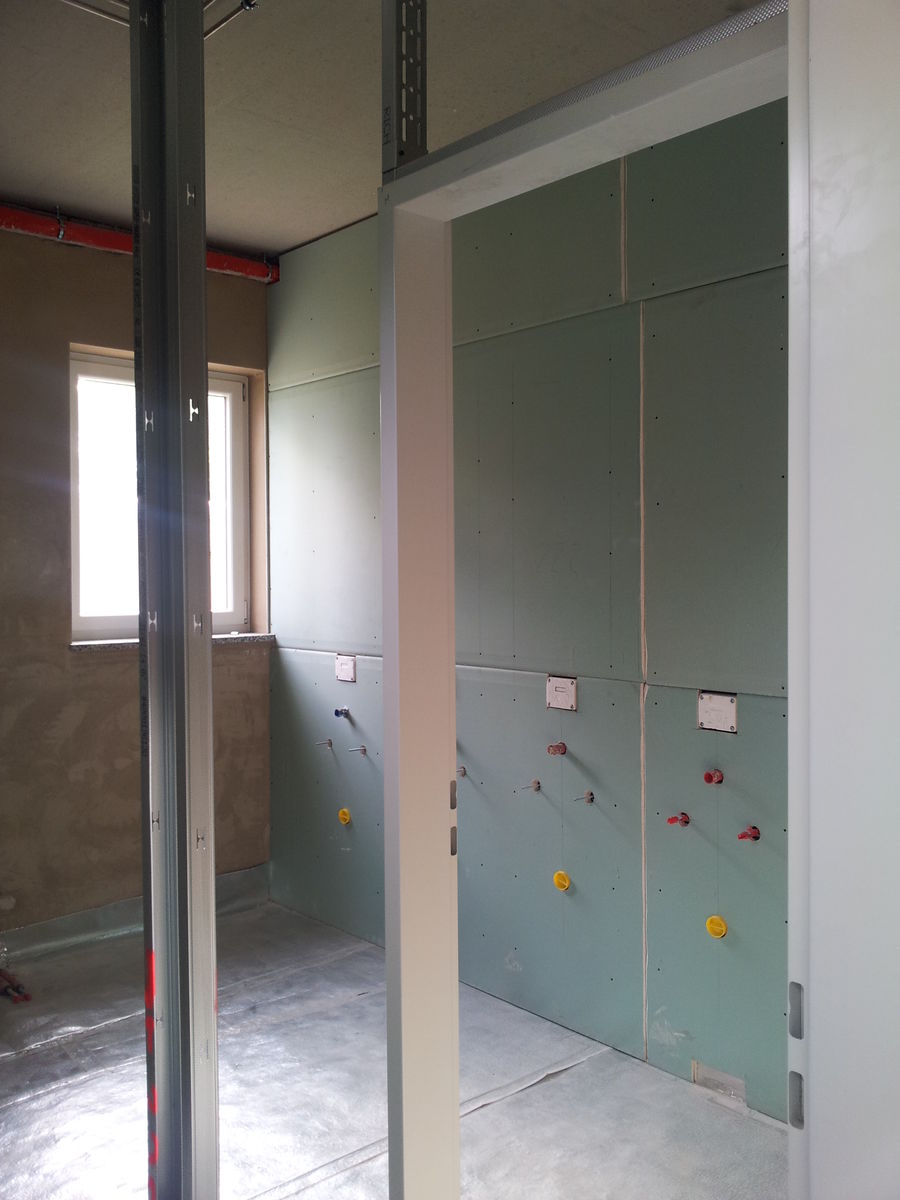

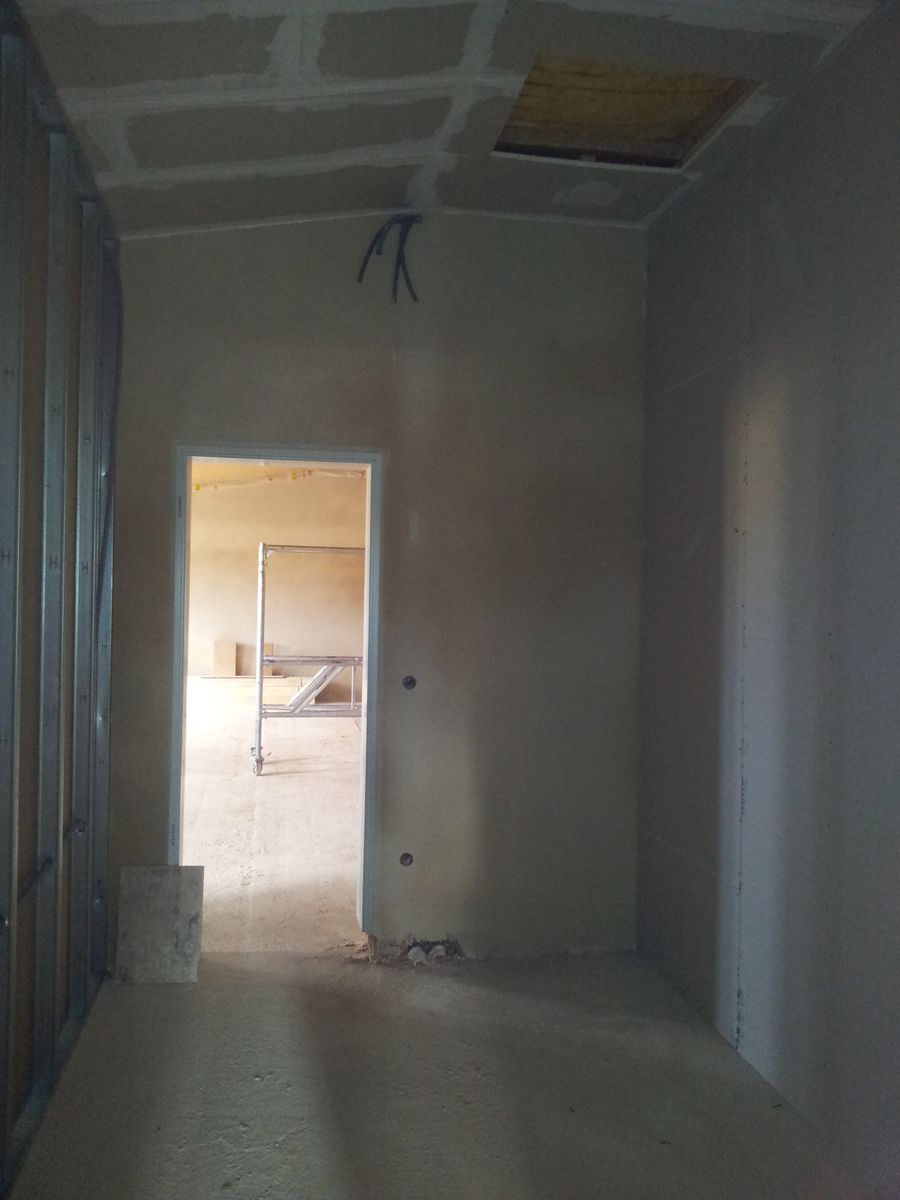

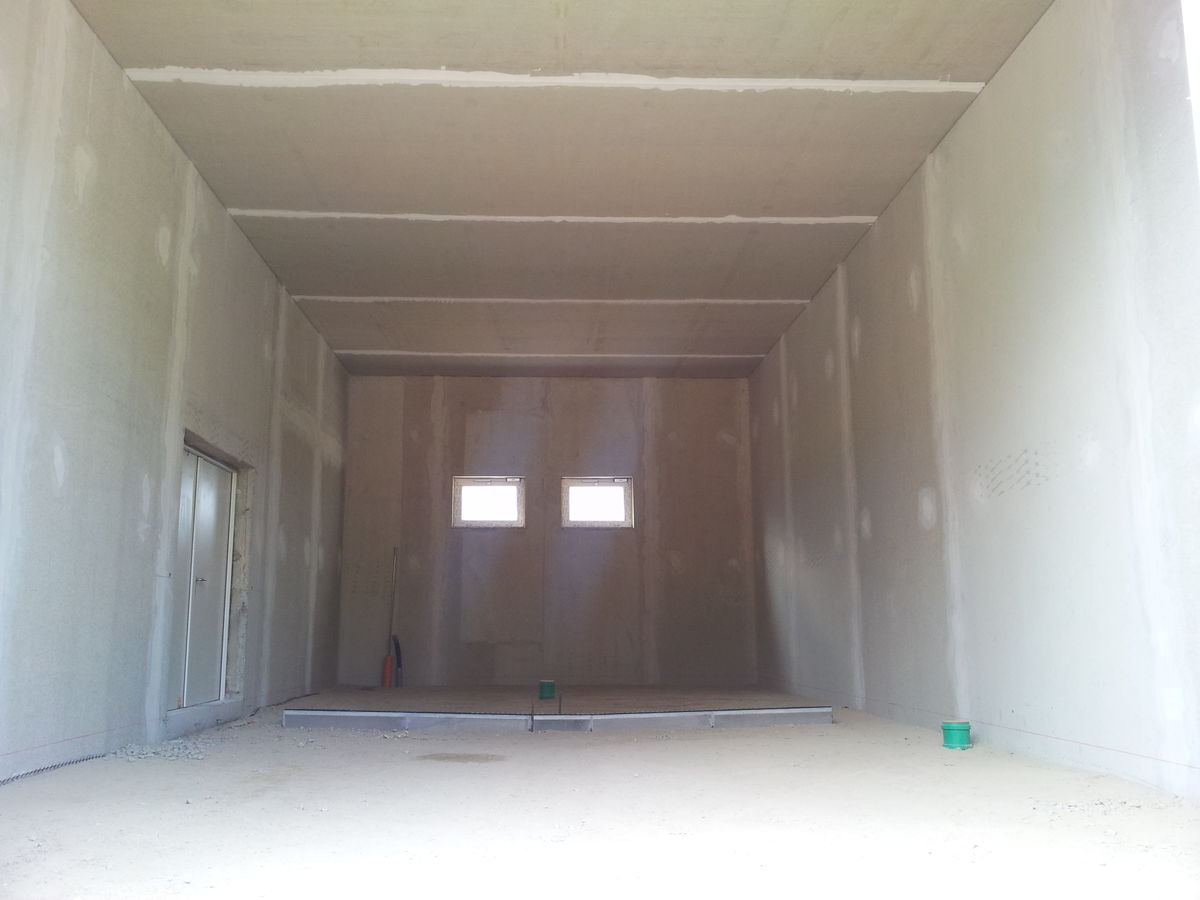

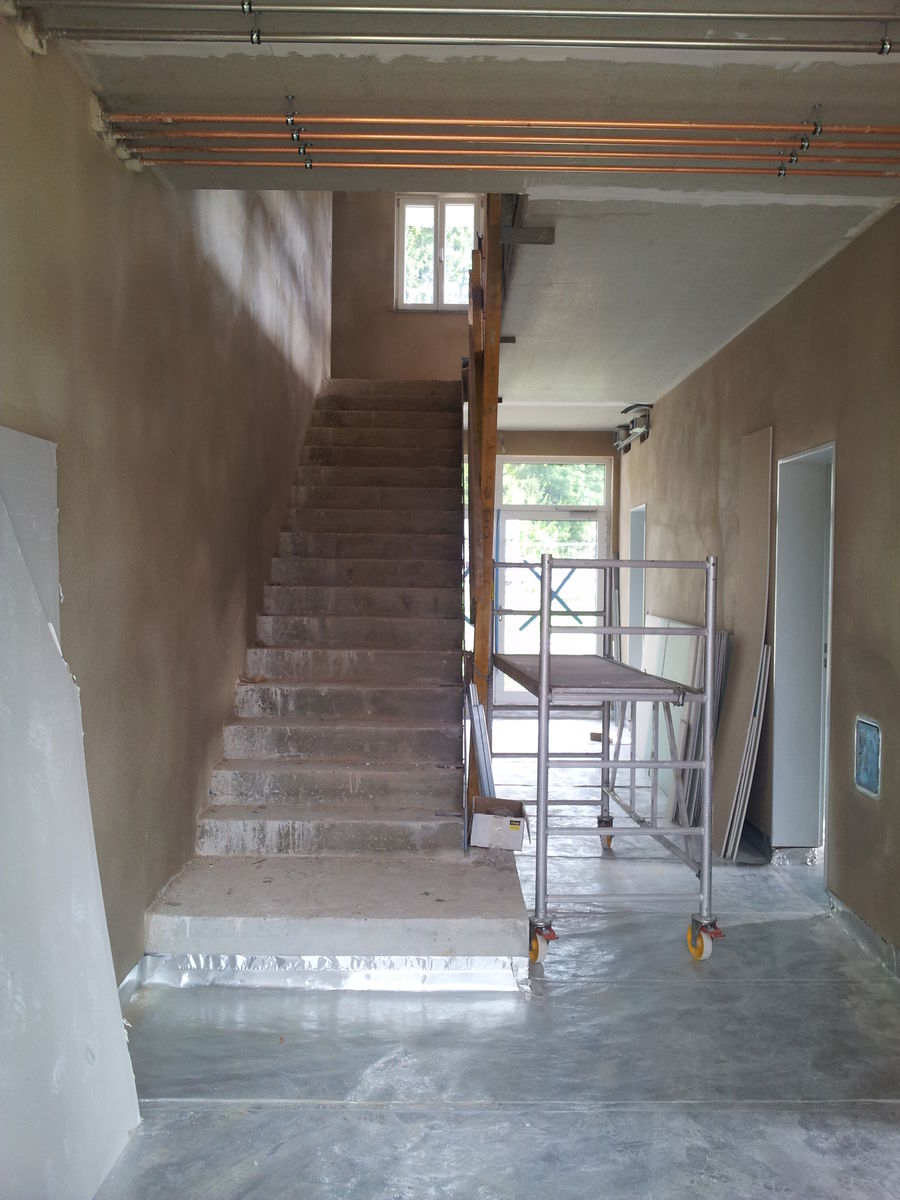

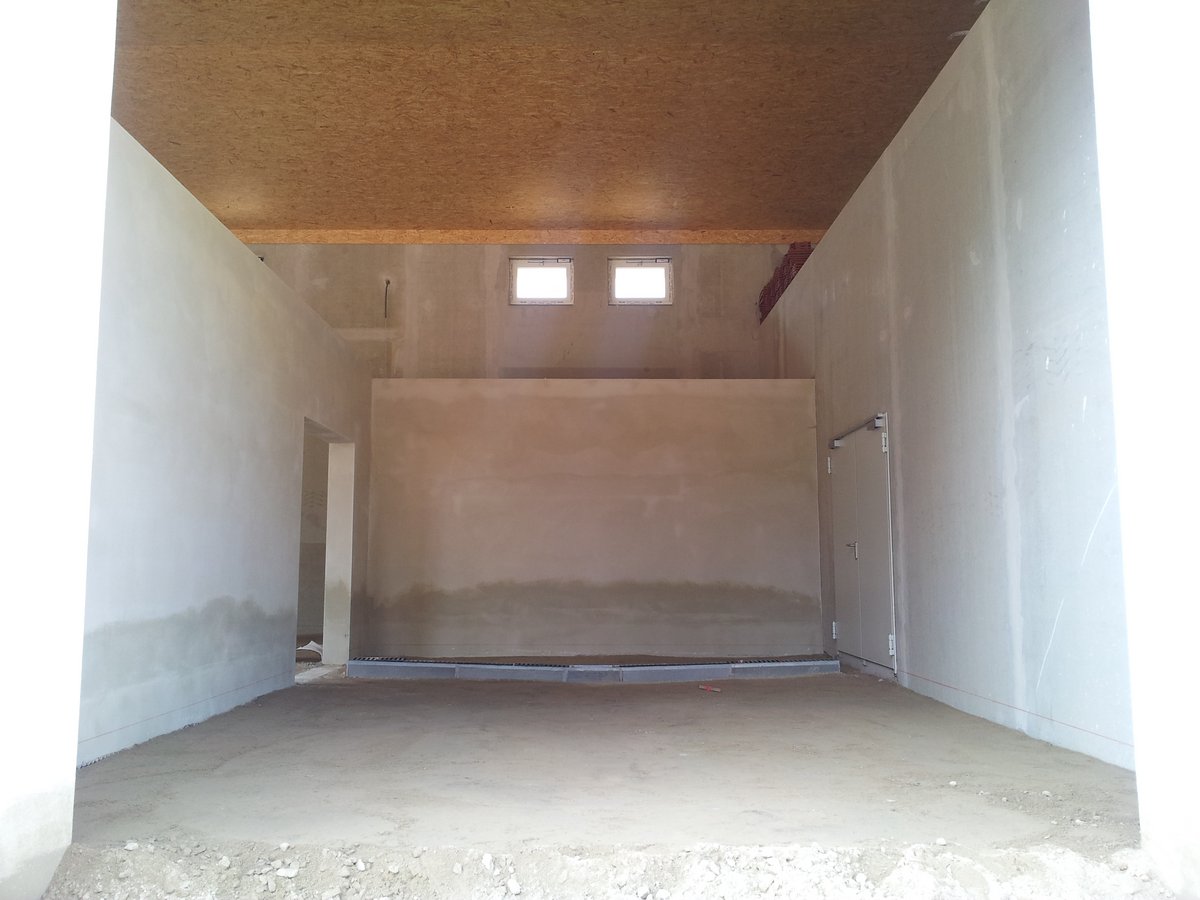

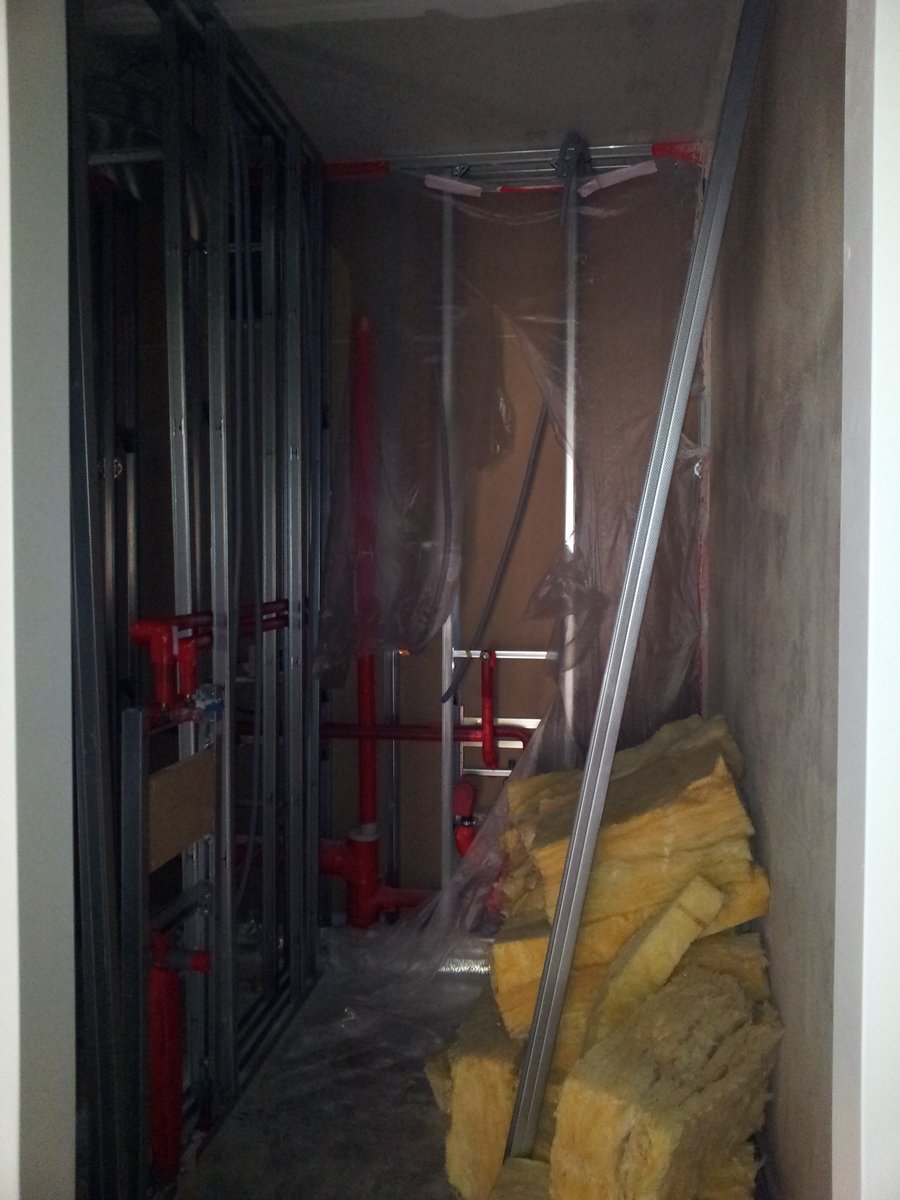

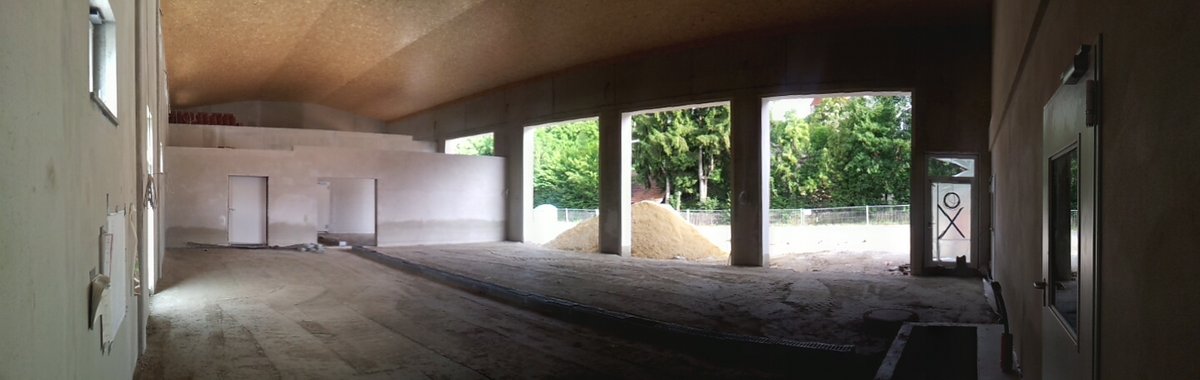

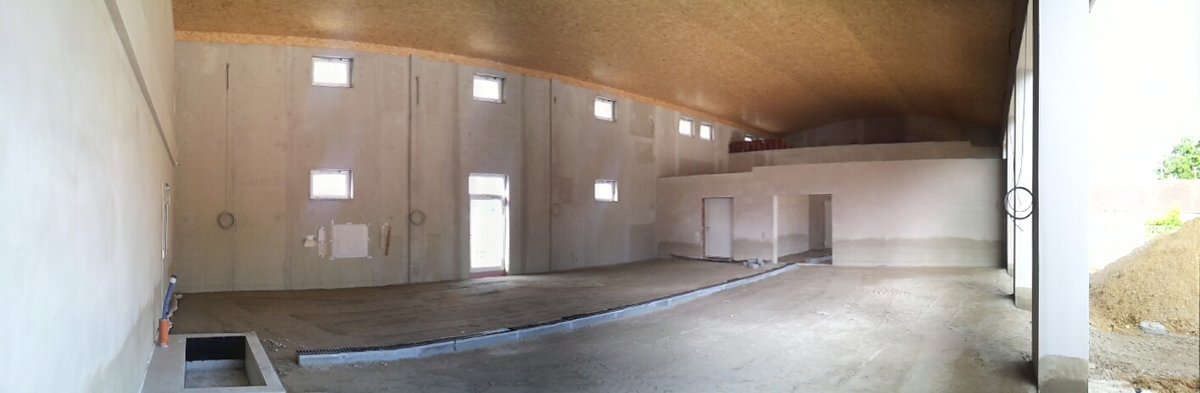

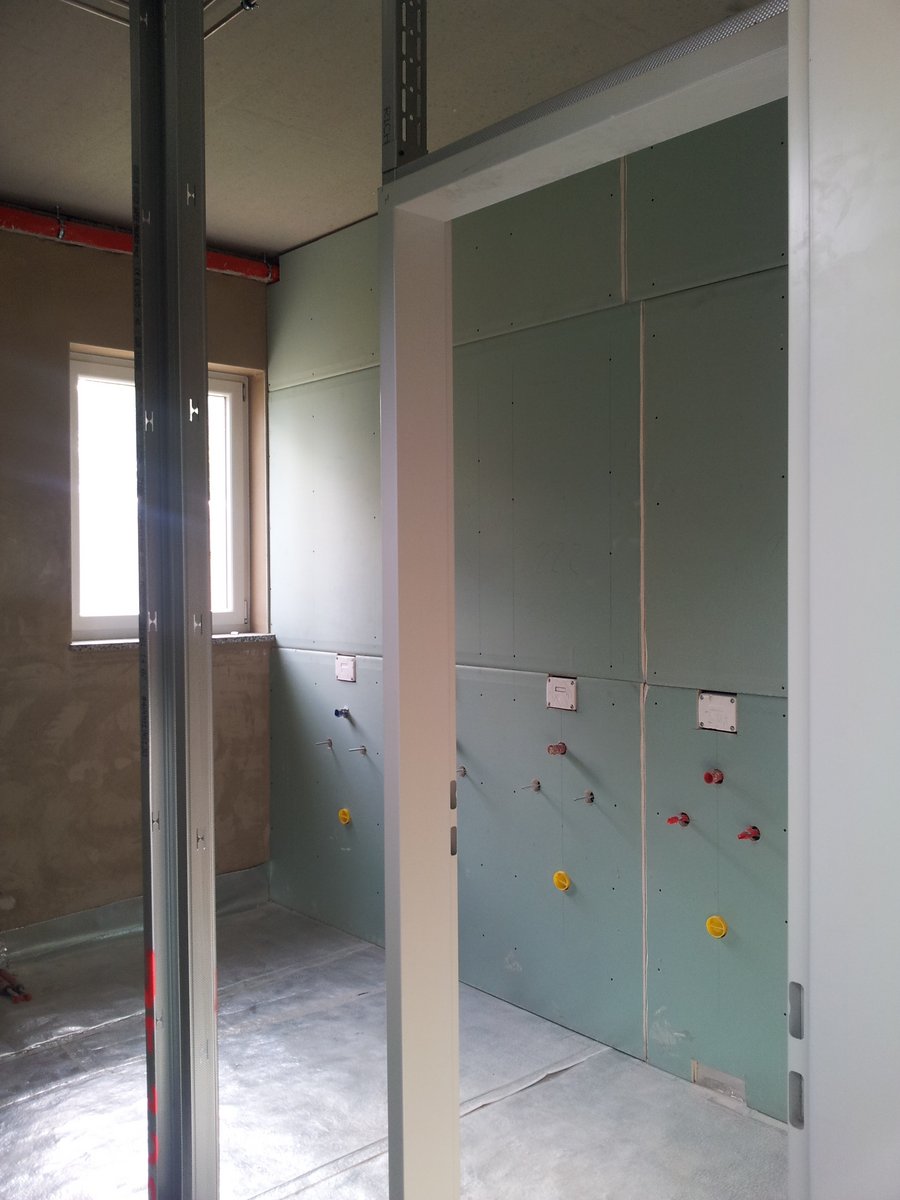

Die Trockenbauer sind gut vorangekommen. Die meisten Wandverkleidungen sind gesetzt, gleiches gilt für die Decke. Im Bereich Kommandantenbüro und Jugendraum stehen die Gestelle, dort ist die Wandverkleidung noch nicht da. Dadurch sieht man jetzt auch an den Stellen im Gebäude eine Struktur, die nur durch Trockenbau realisiert werden.

Am Boden sind die Isolierschichten für die Fußbodenheizung aufgebracht.

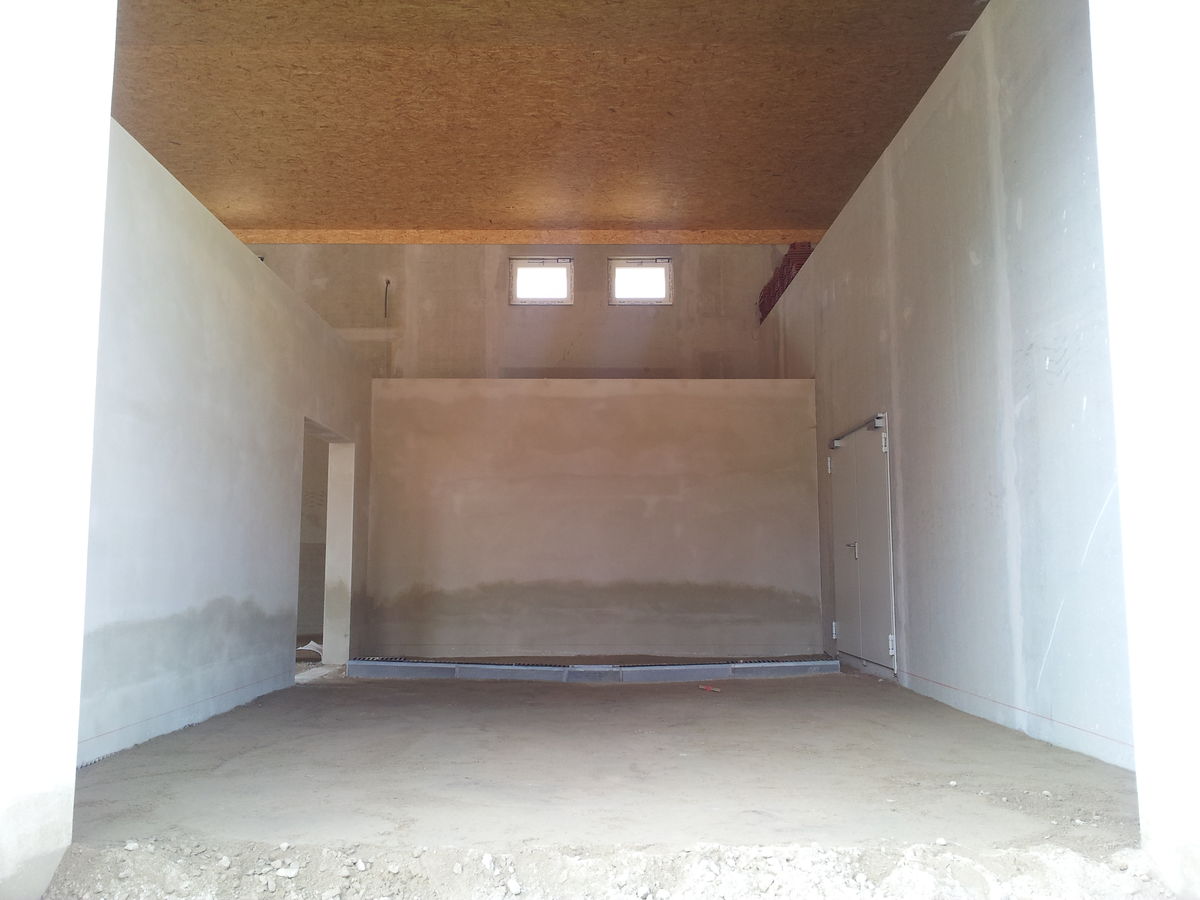

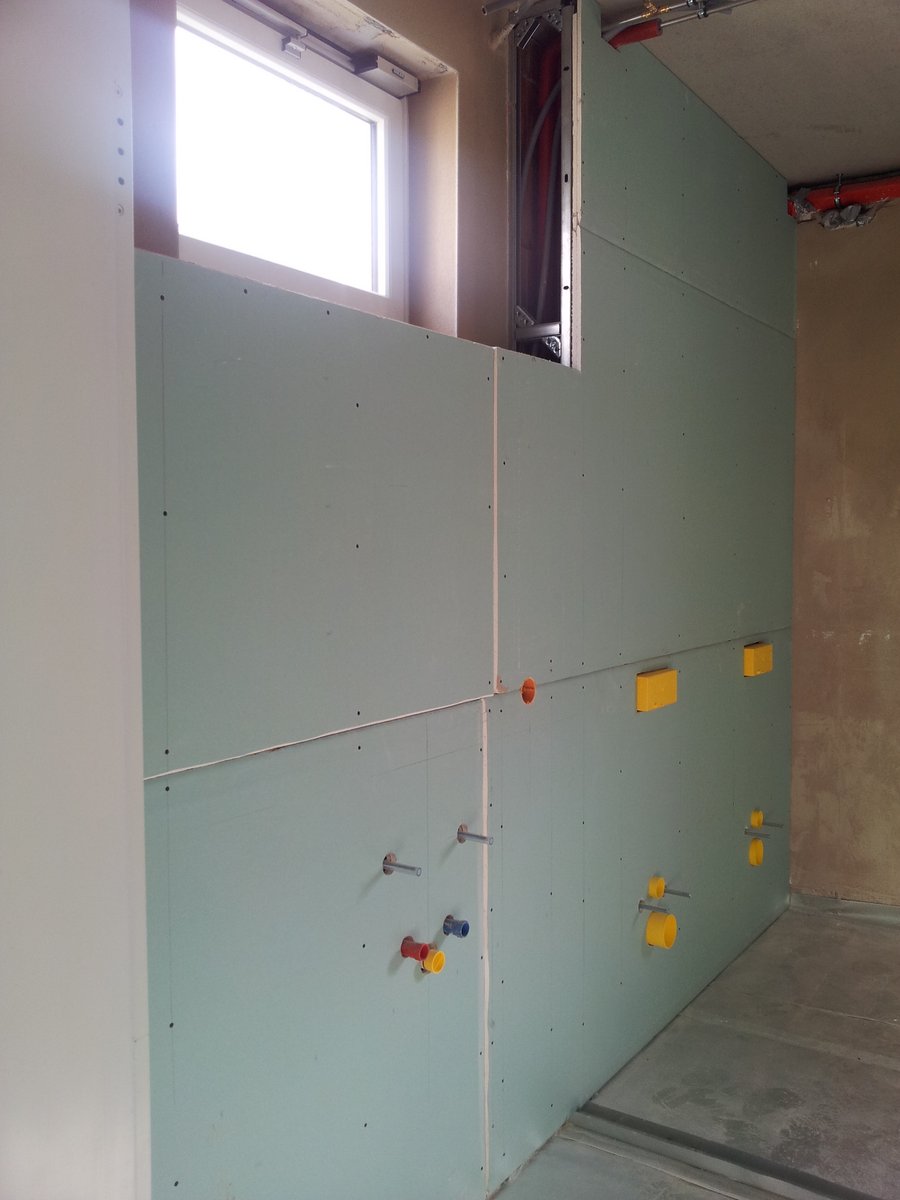

Zwischen Fahrzeughalle und Umkleide sind die Brandschutztüren montiert. Das gleiche gilt für die Fenster der Funkkammer in Richtung Westen - da es sich um eine Brandschutzwand handelt, sind die beiden Fenster dort entsprechend als F90 eingebaut.

Und: Das Gerüst außen ist weg! Damit sieht man das Gebäude jetzt zum ersten Mal in seiner endgültigen äußeren Form und Farbe stehen. Fehlen für den Gesamteindruck nur noch die Tore zur Fahrzeughalle.

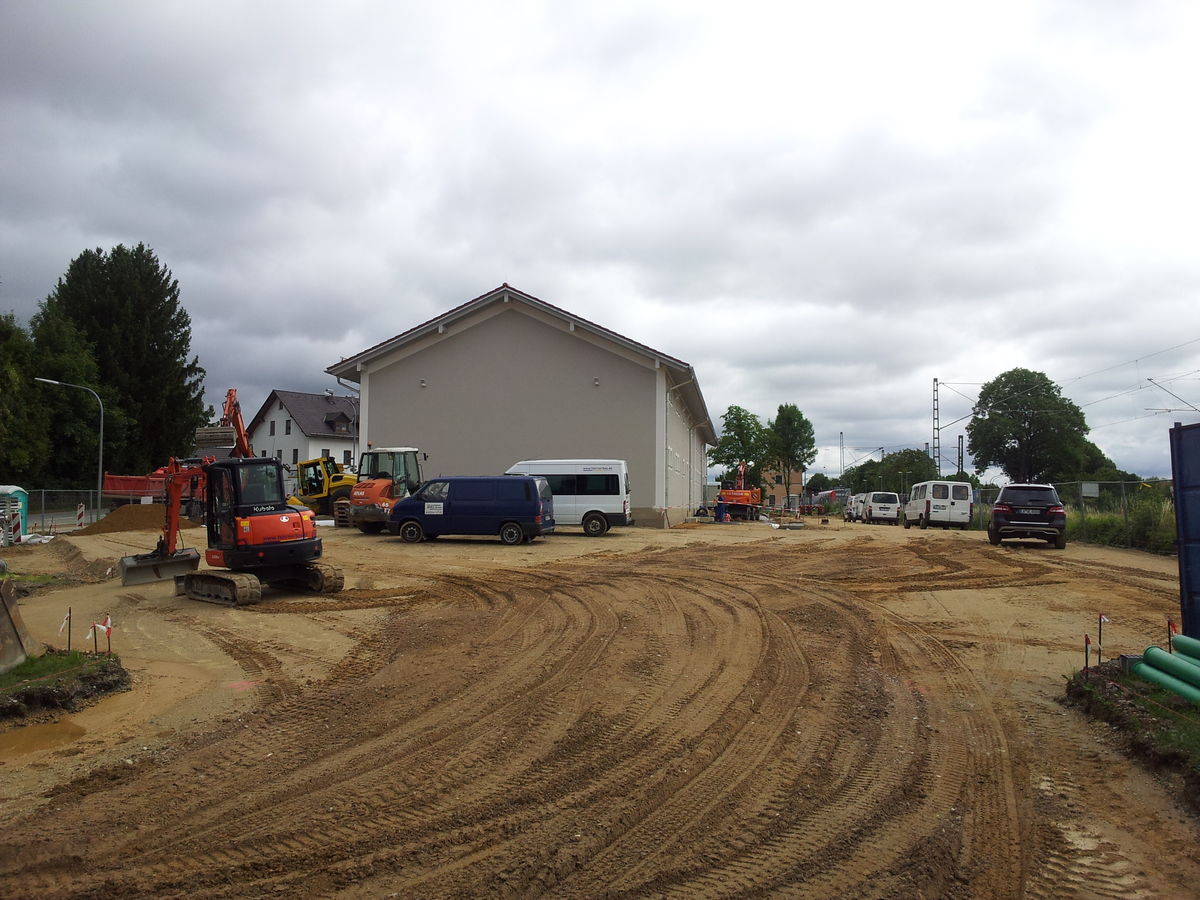

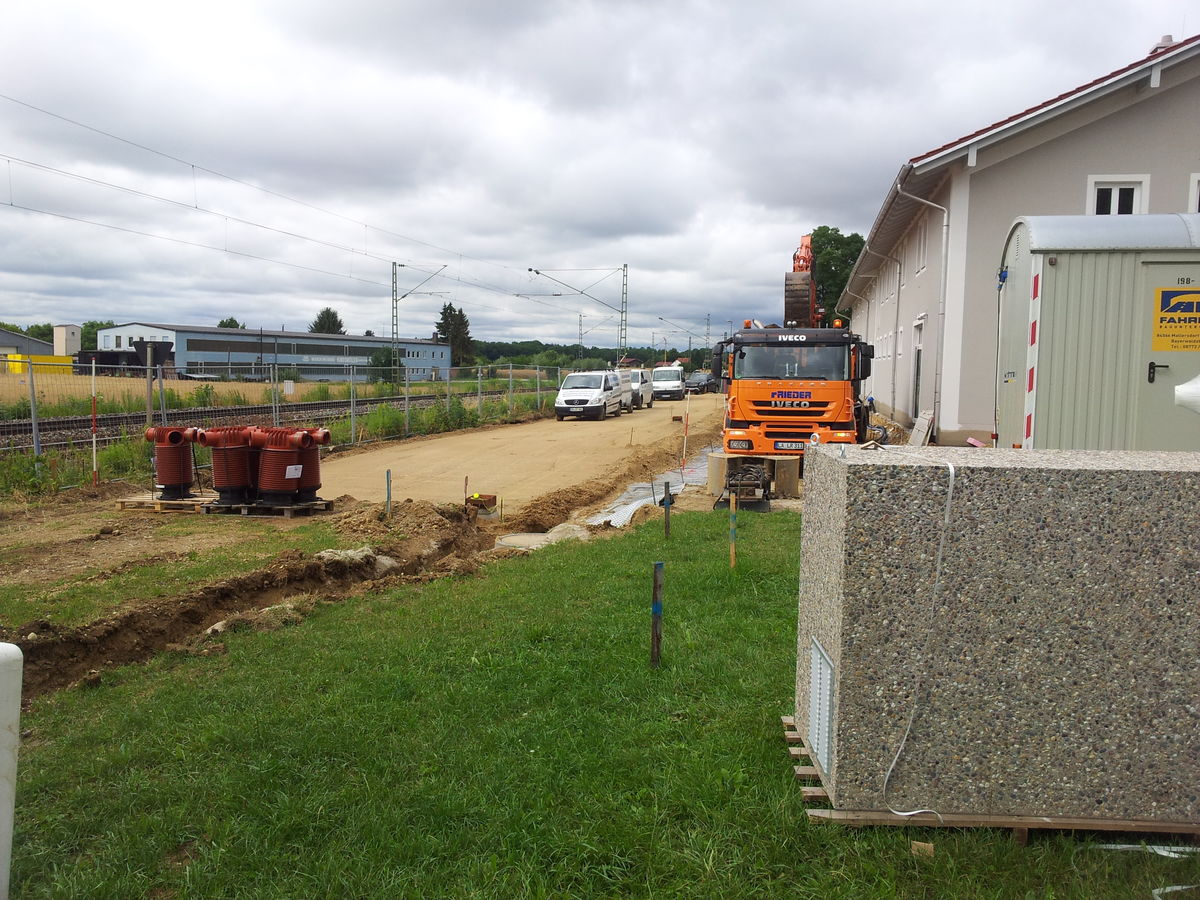

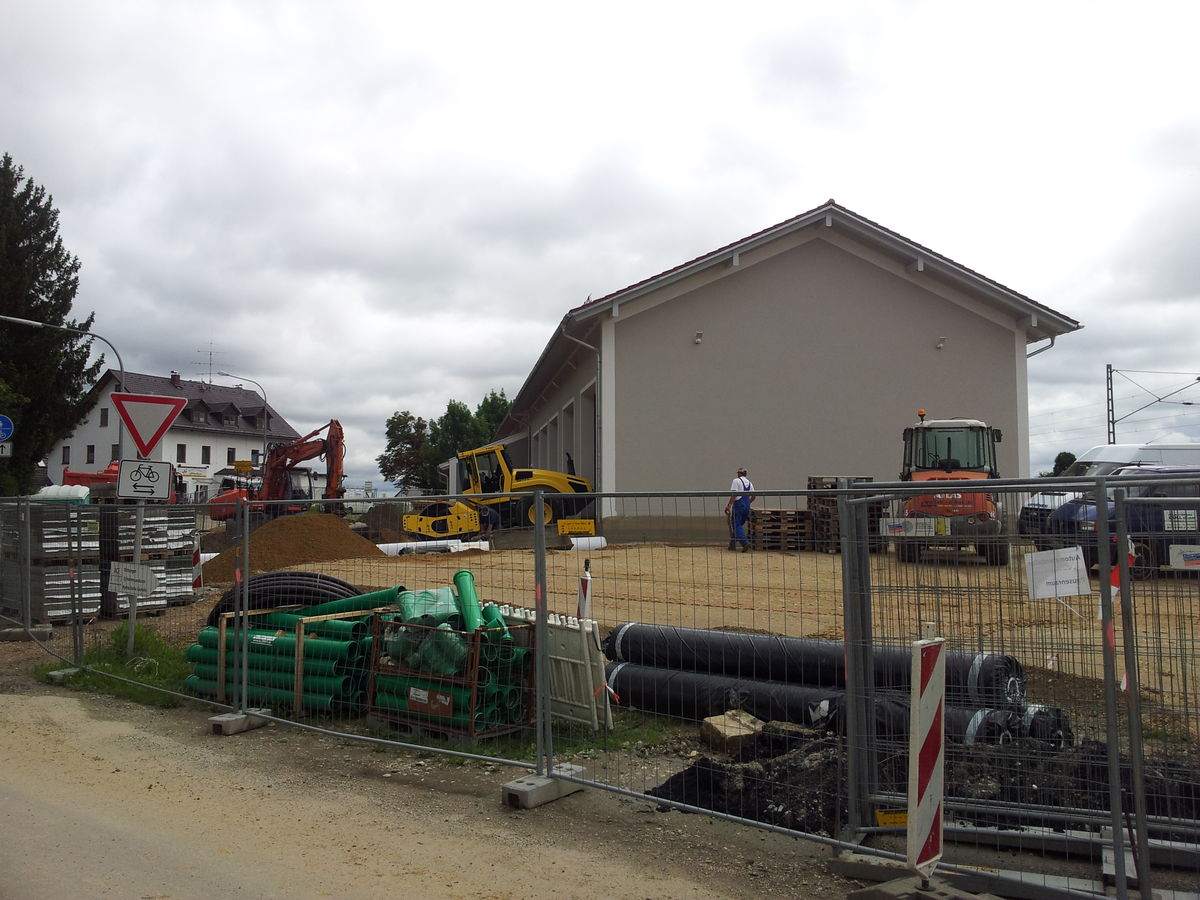

10.07.2014

Die Aufschüttarbeiten sind im Gange, in der Halle wird gepflastert.

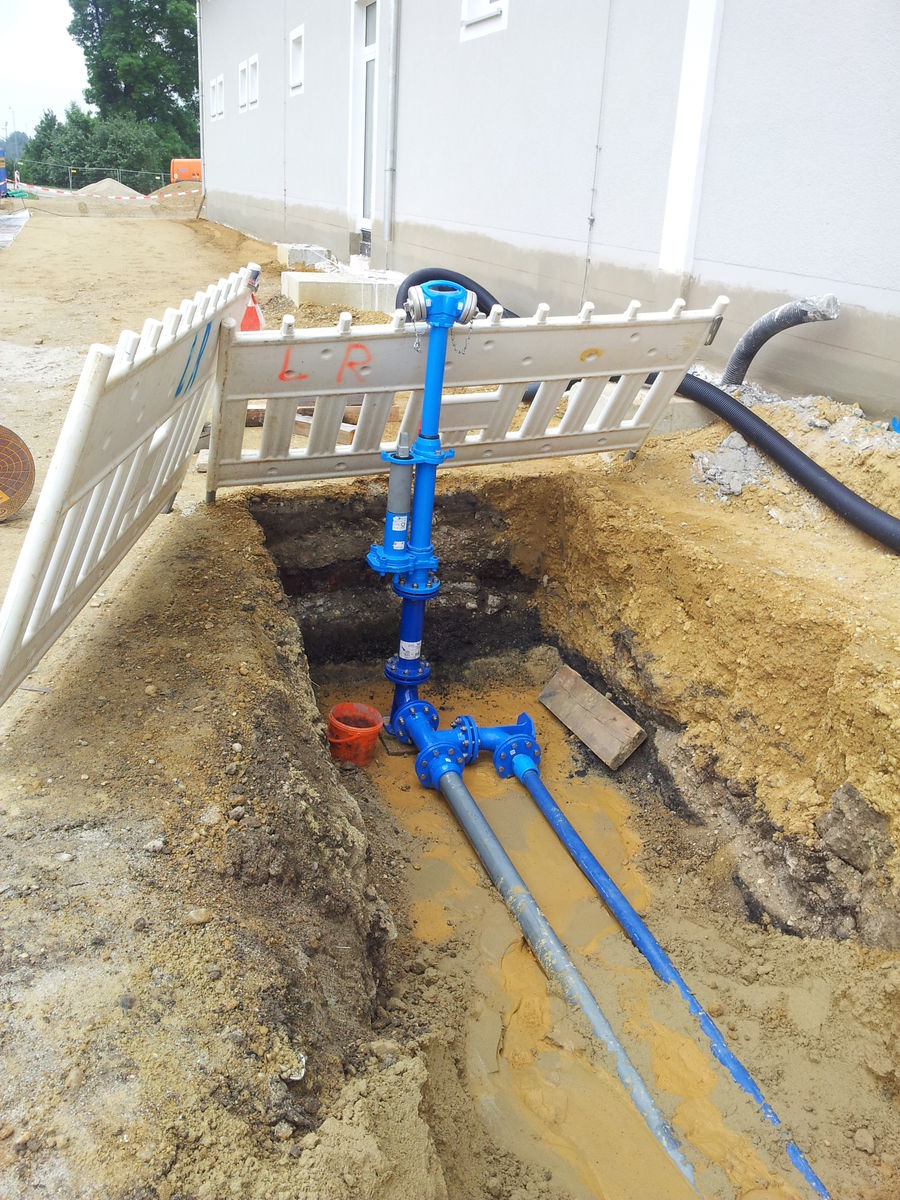

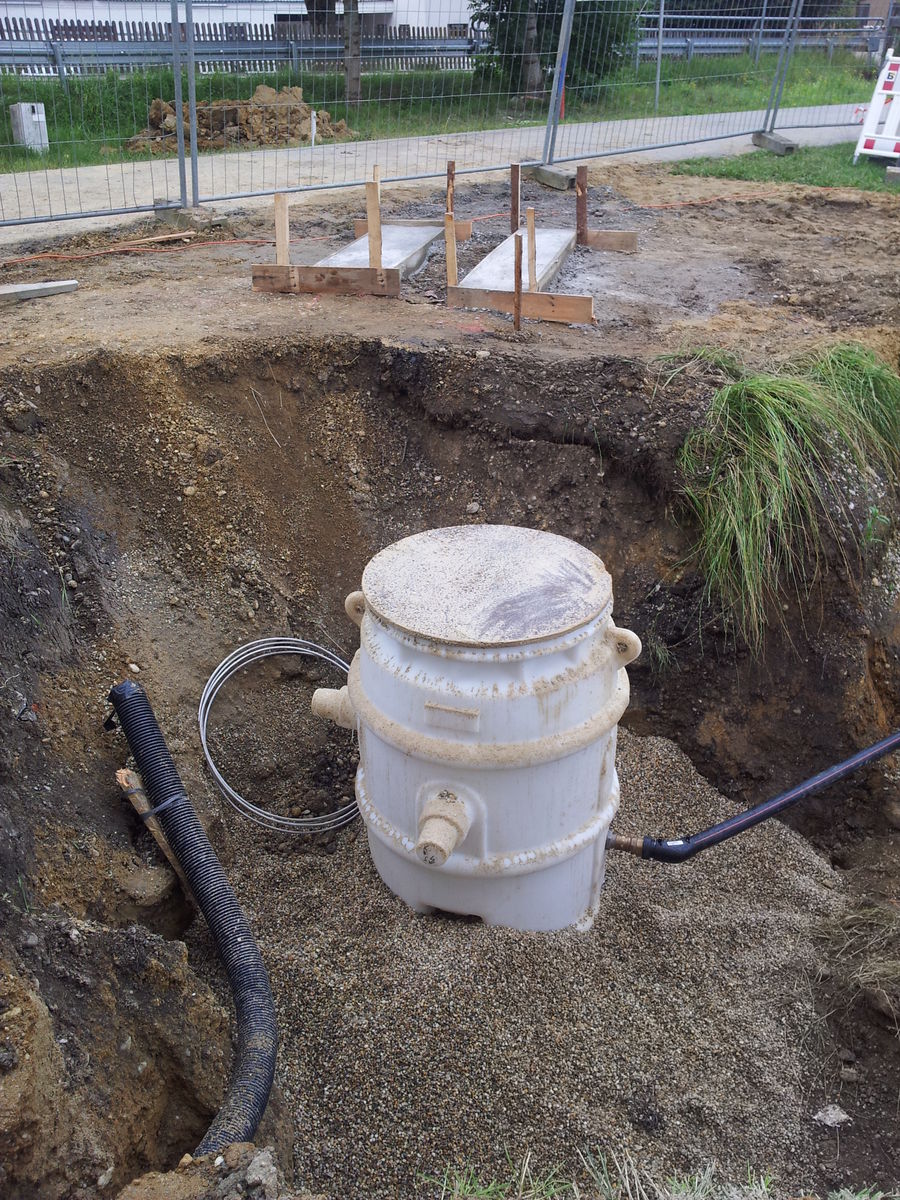

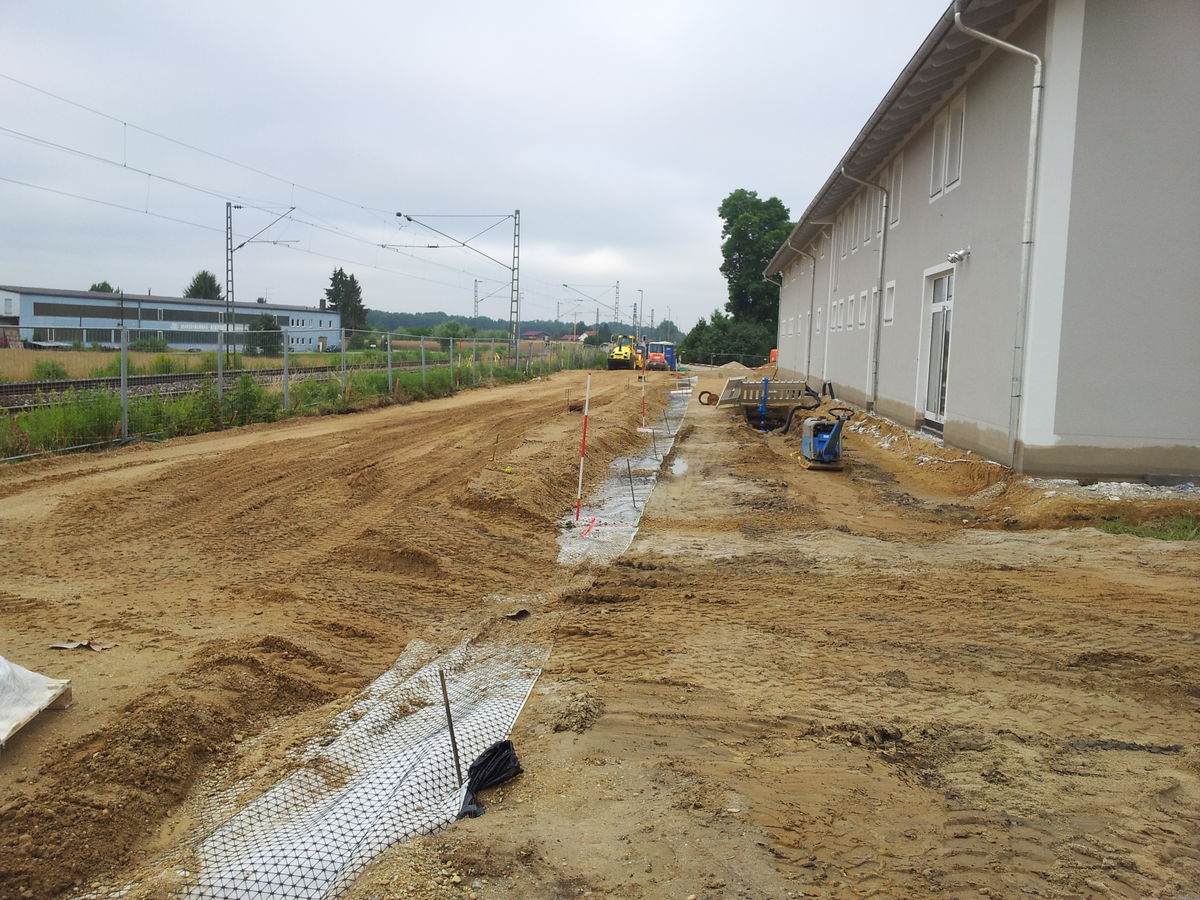

12.07.2014

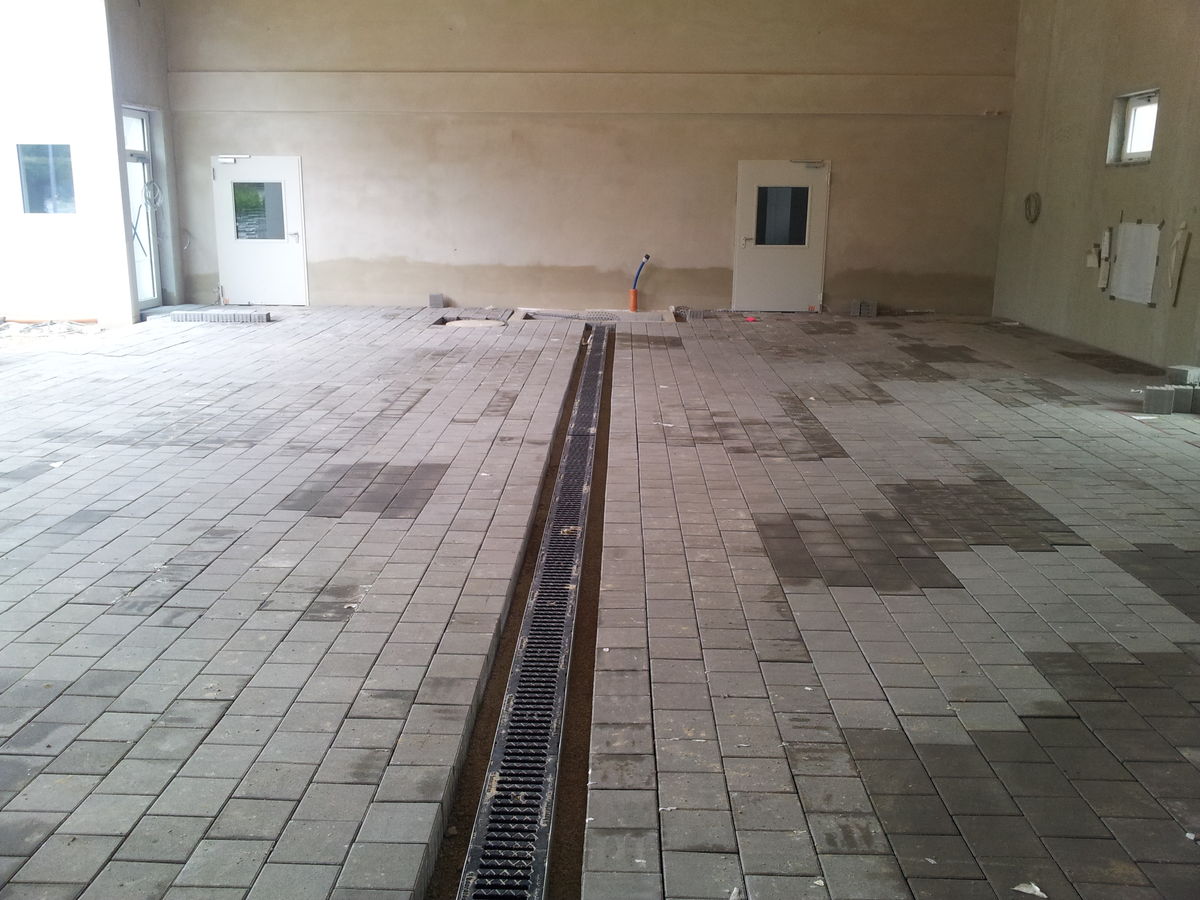

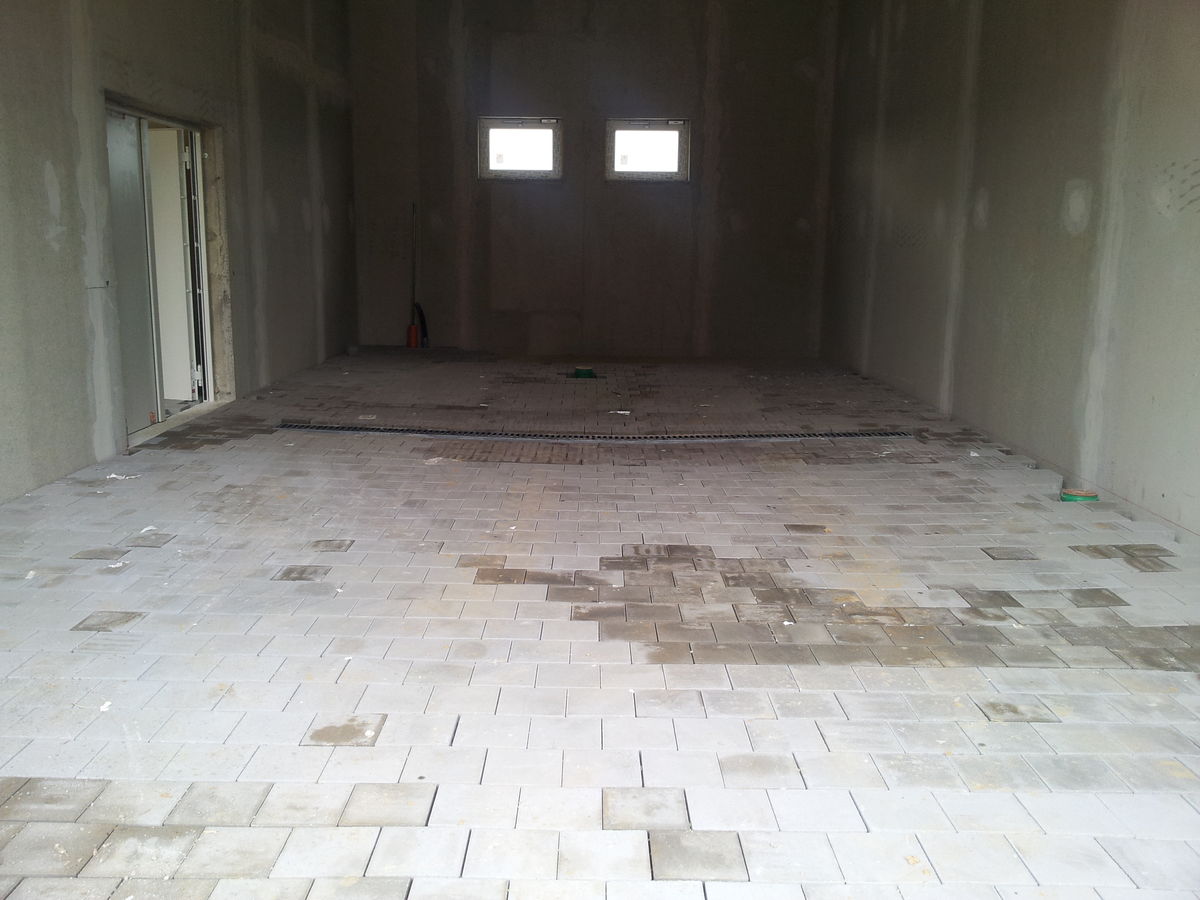

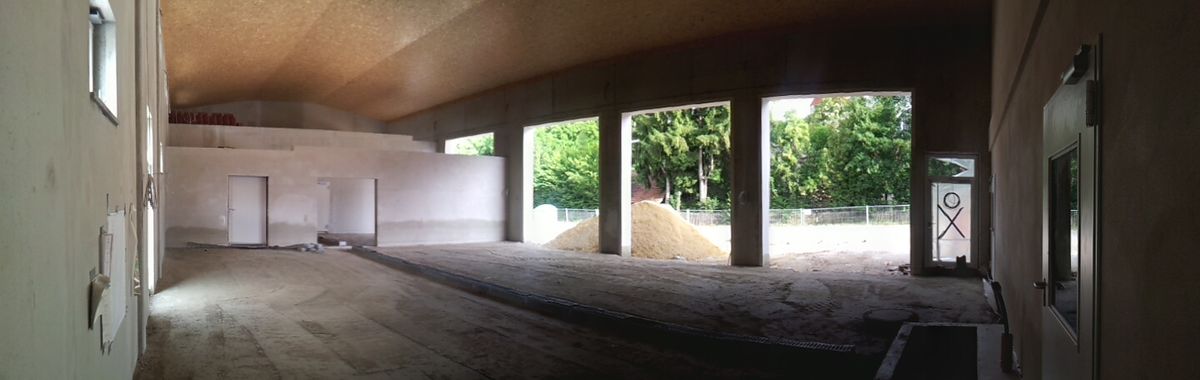

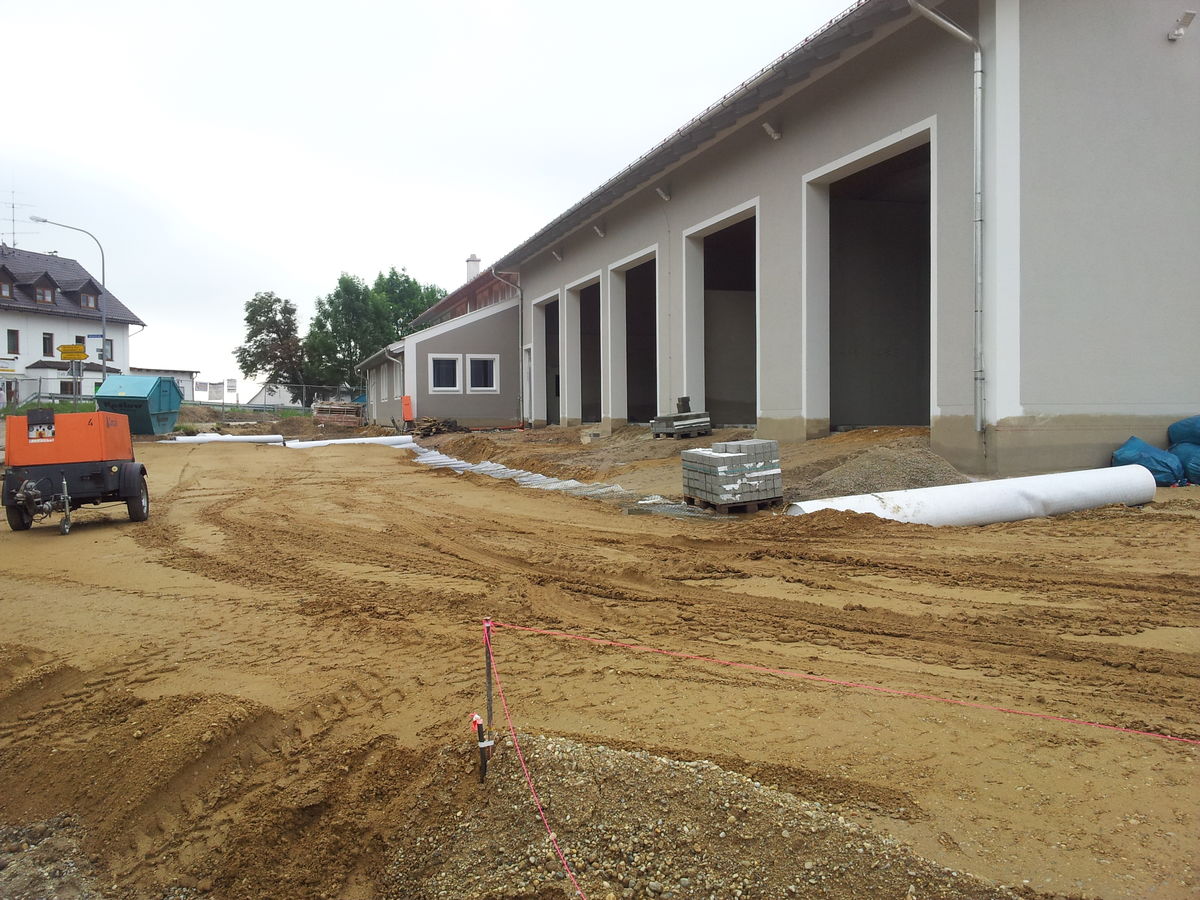

Das Pflaster in der Halle ist weitgehend verlegt, fehlt noch Verlegen des Pflasters an den Stellen, an denen zugeschnitten werden muss, das Sanden und Rütteln.

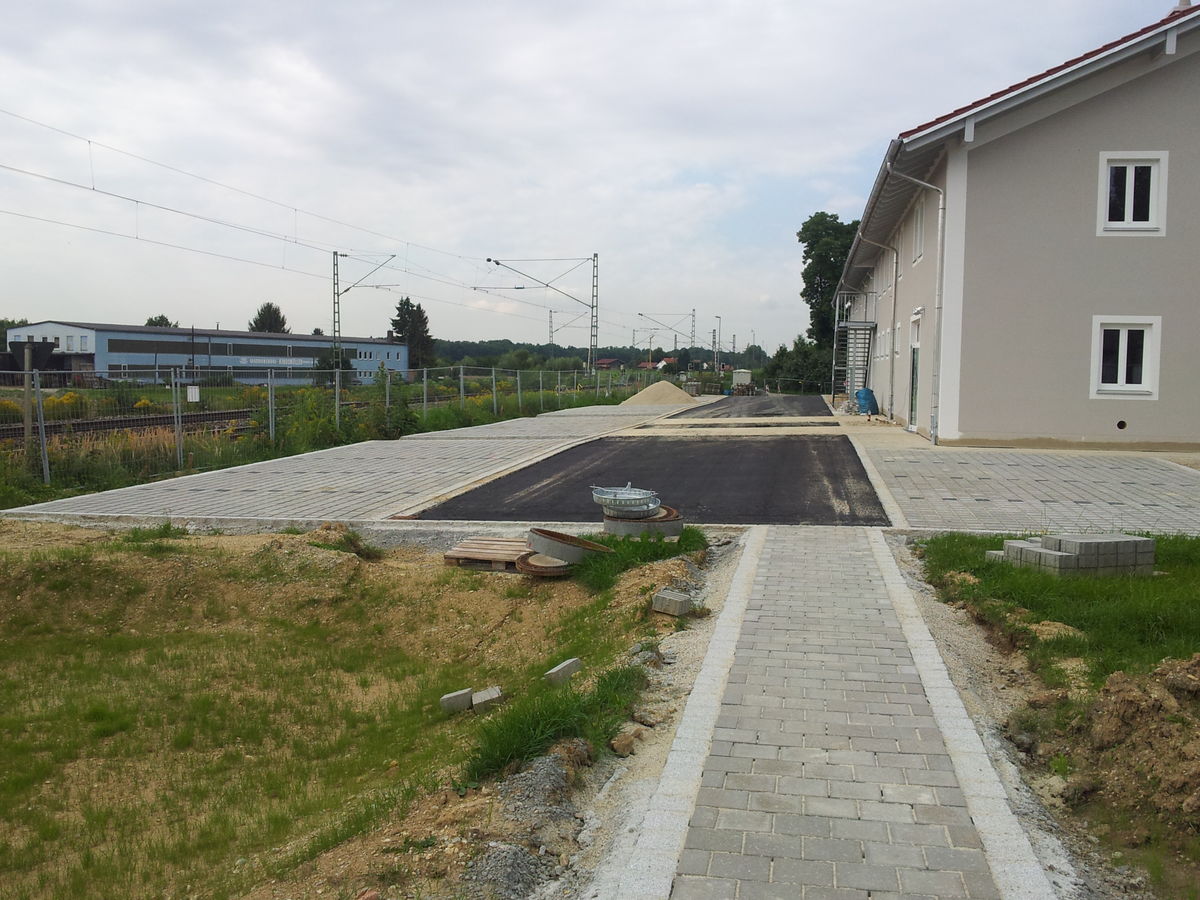

Außen ist jetzt schon einiges an Kies aufgeschüttet, die Untergrundarbeiten für das Verlegen der Asphaltflächen sind begonnen.

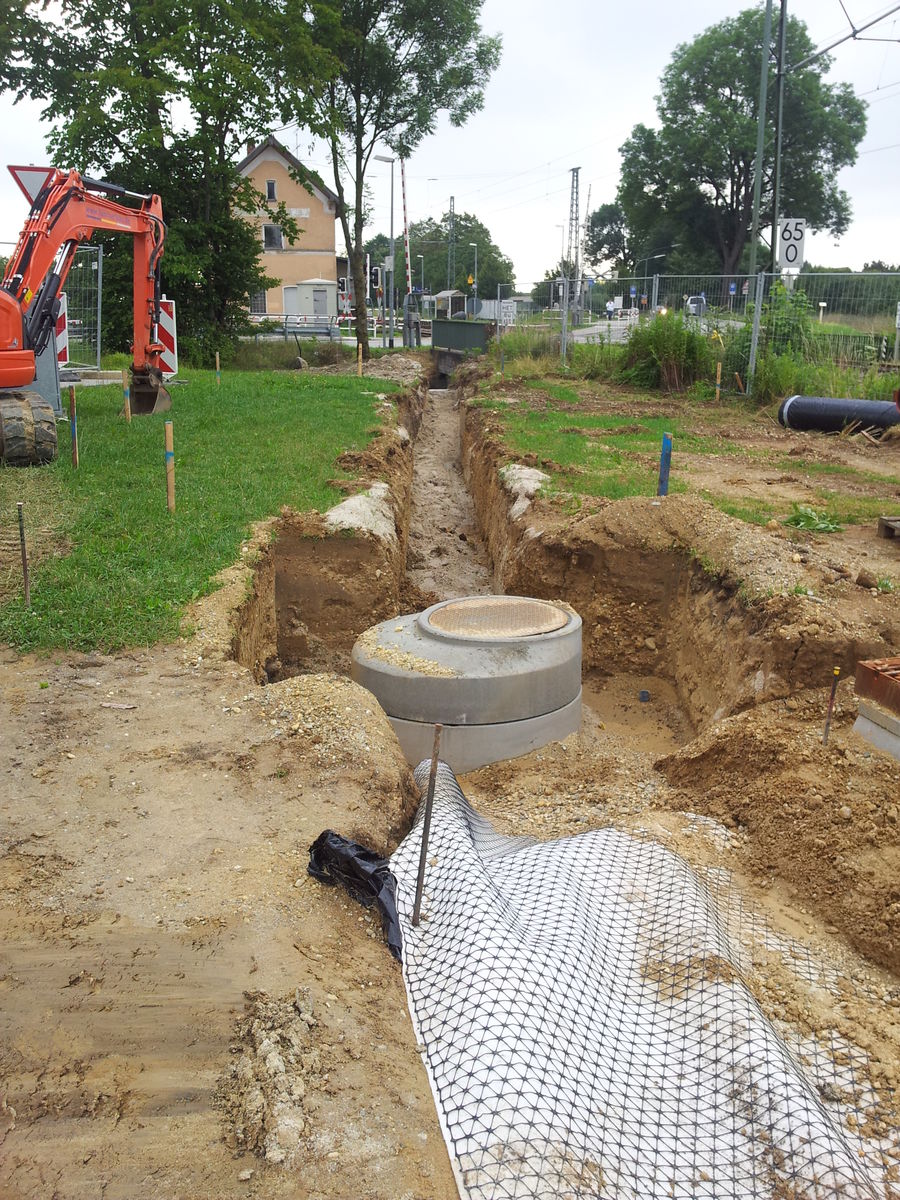

Östlich vom Gerätehaus ist der Schacht für das Hebewerk (zum Pumpen des Abwassers unter der Straße hindurch zum Kanal beim Bahnhofsgebäude) gesetzt und das Fundament für die Stromverteilung ist gesetzt.

Südlich vom Gerätehaus ist schon der neue Lift-Unterflur-Hydrant gesetzt.

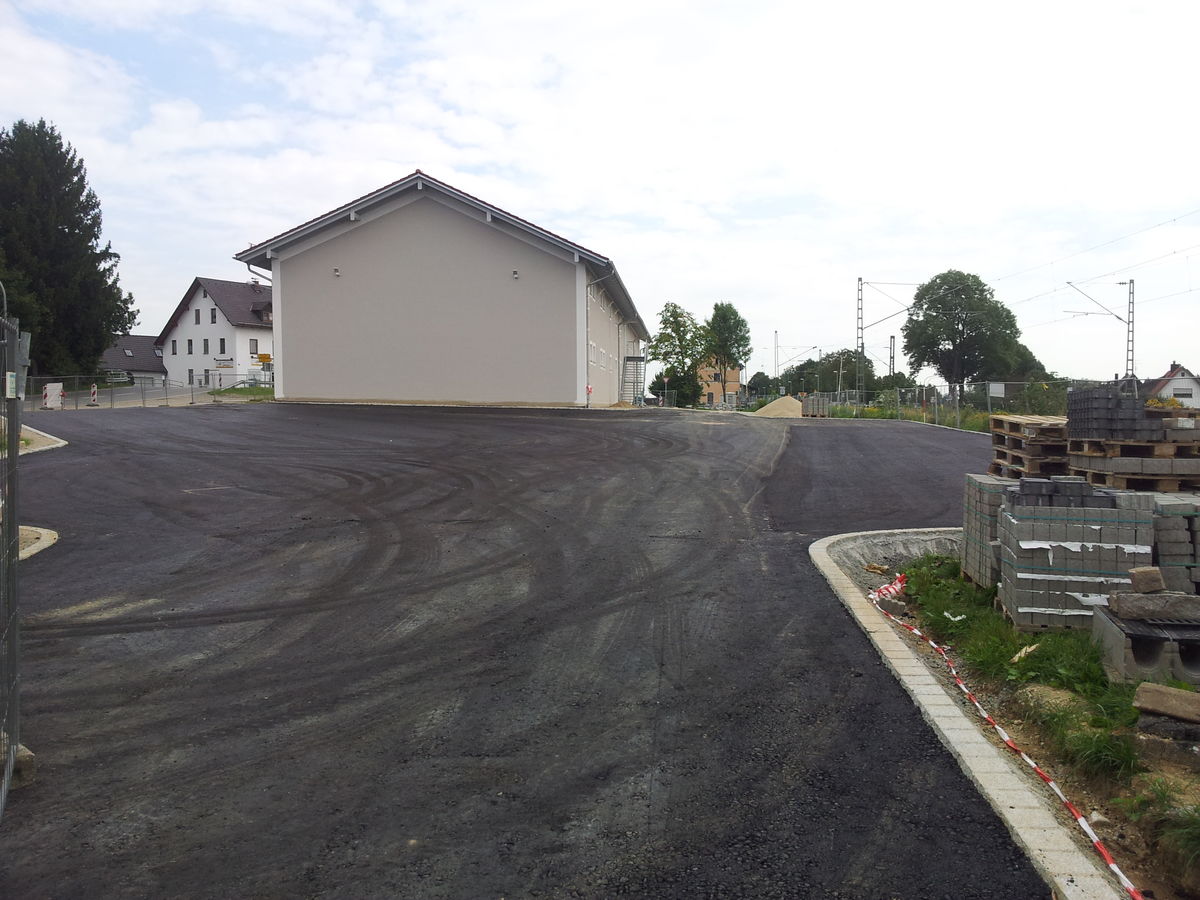

22.08.2014

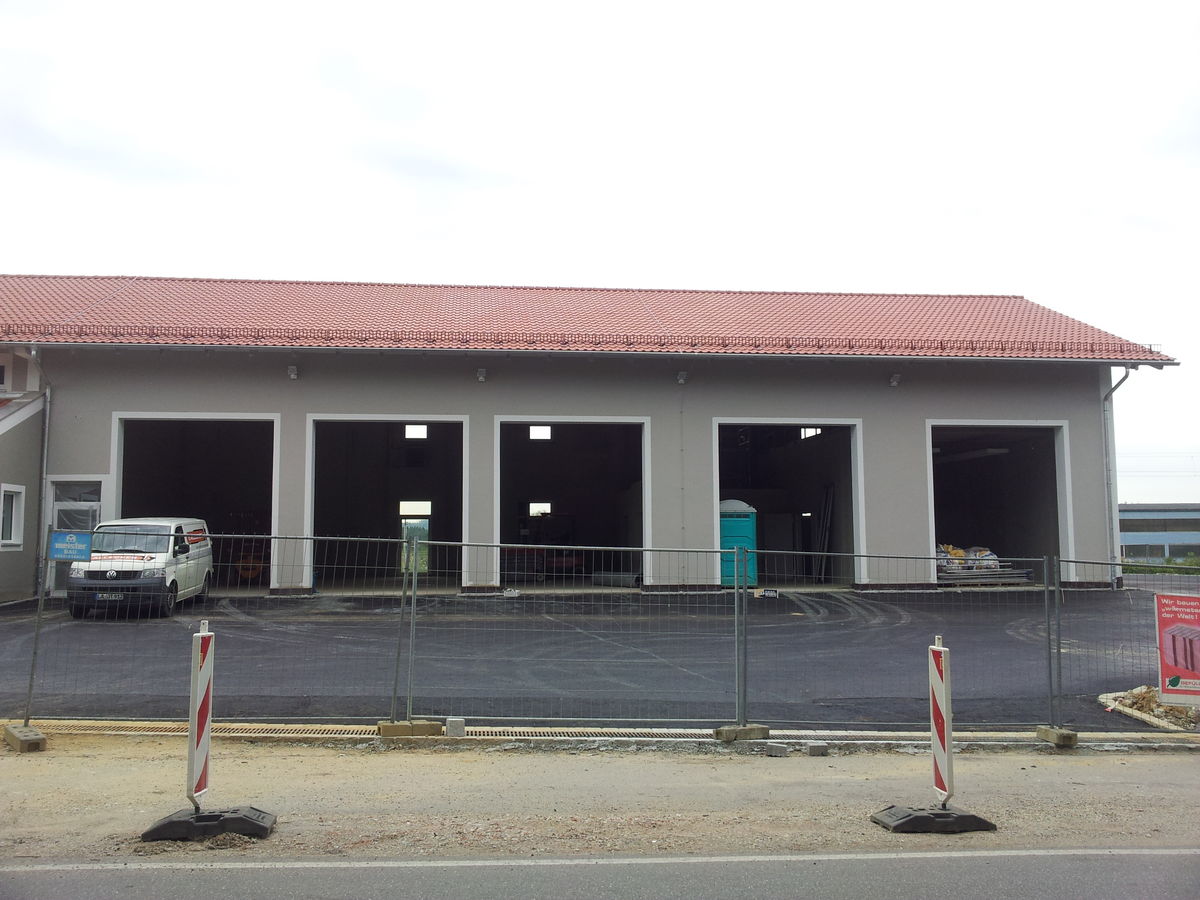

Es hat sich wieder einiges getan:

  • Der Außenanstrich ist fertig, die Gerüste sind alle entfernt, müssen jetzt nur noch die Löcher, bei denen das Gerüst verankert war, geschlossen werden.
  • Die Hydranten außen sind gesetzt

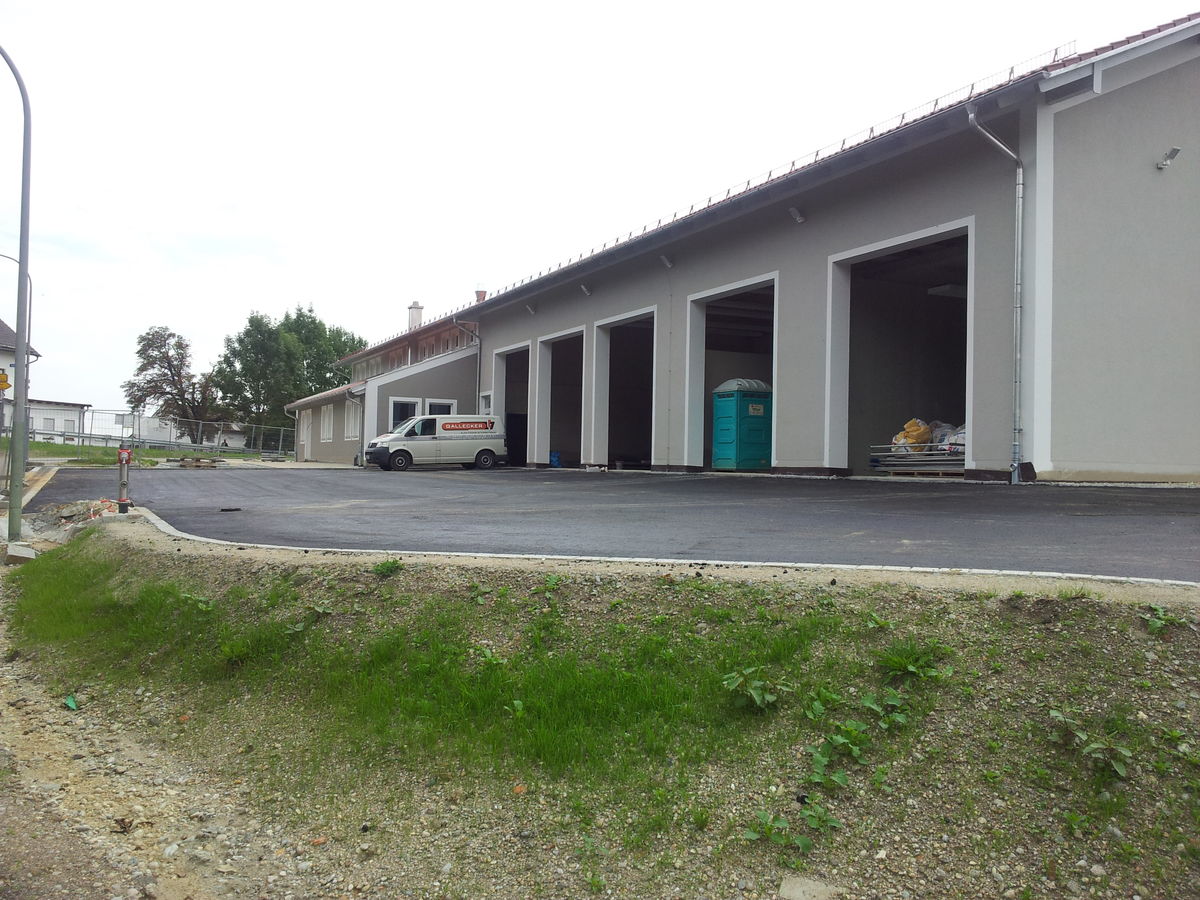

  • Die erste Schicht des Asphalt-Belags im Hof ist gelegt
  • Die Platten in der Halle sind verlegt, im Außenbereich ist das auch weitgehend passiert
  • Der Estrich im Sozialtrakt ist gegossen
  • Der Heizungsbauer hat seine Arbeiten beendet

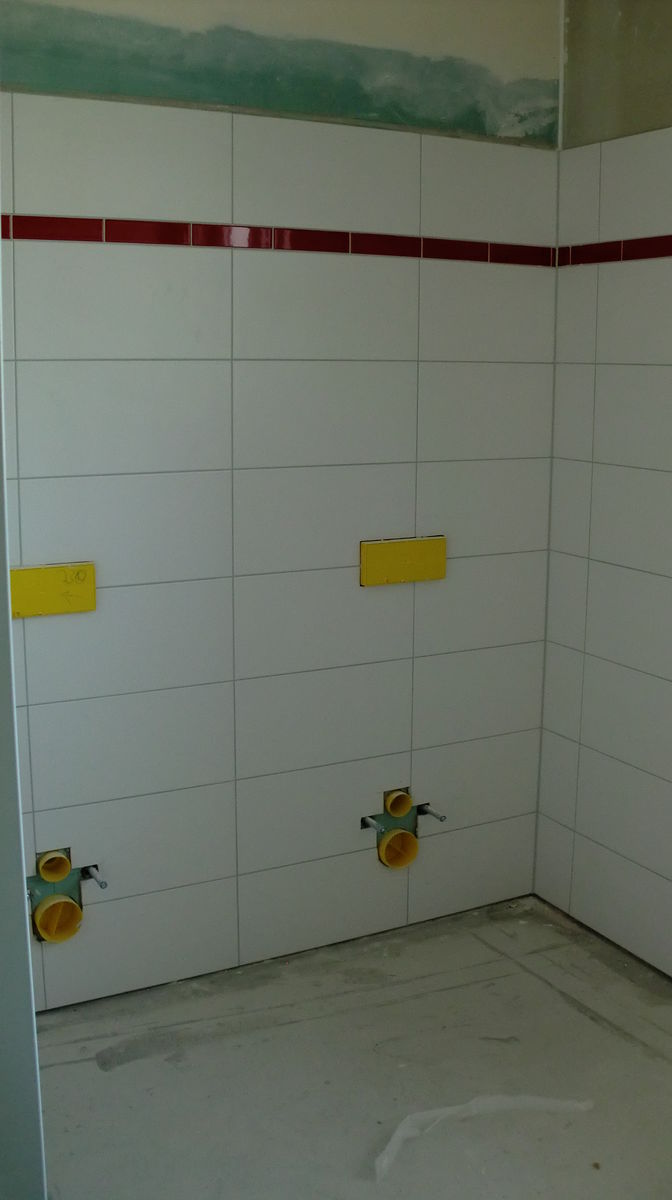

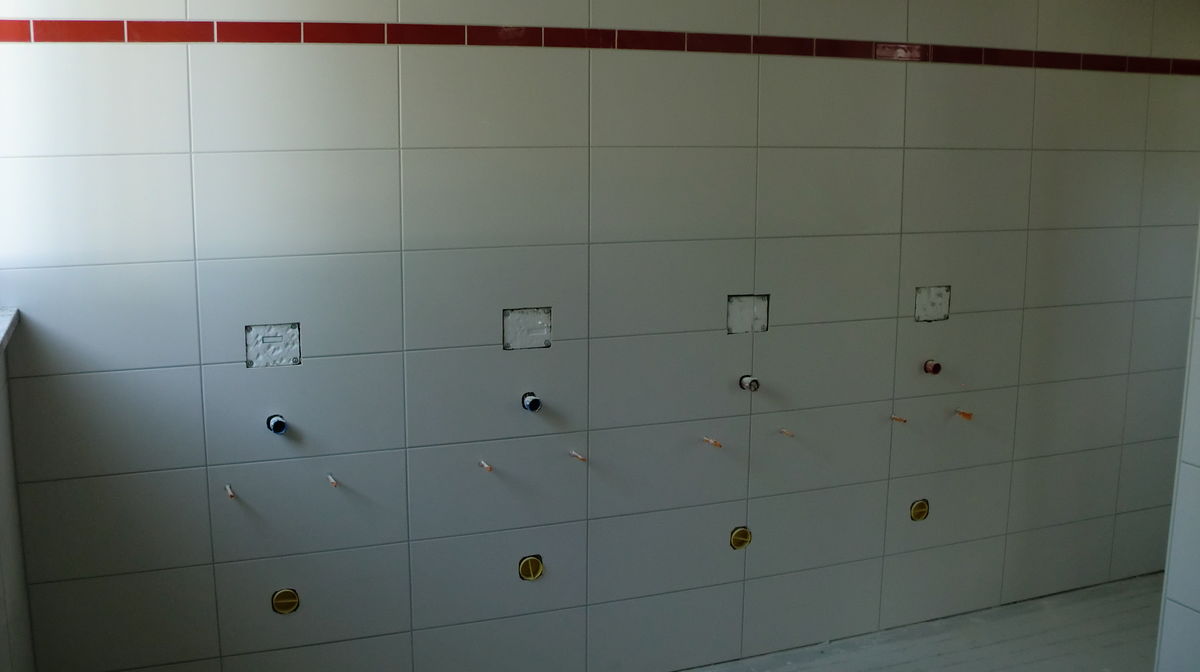

  • Der Fliesenleger hat begonnen
  • Die Elektriker sind dabei, die Kabel zu verlegen

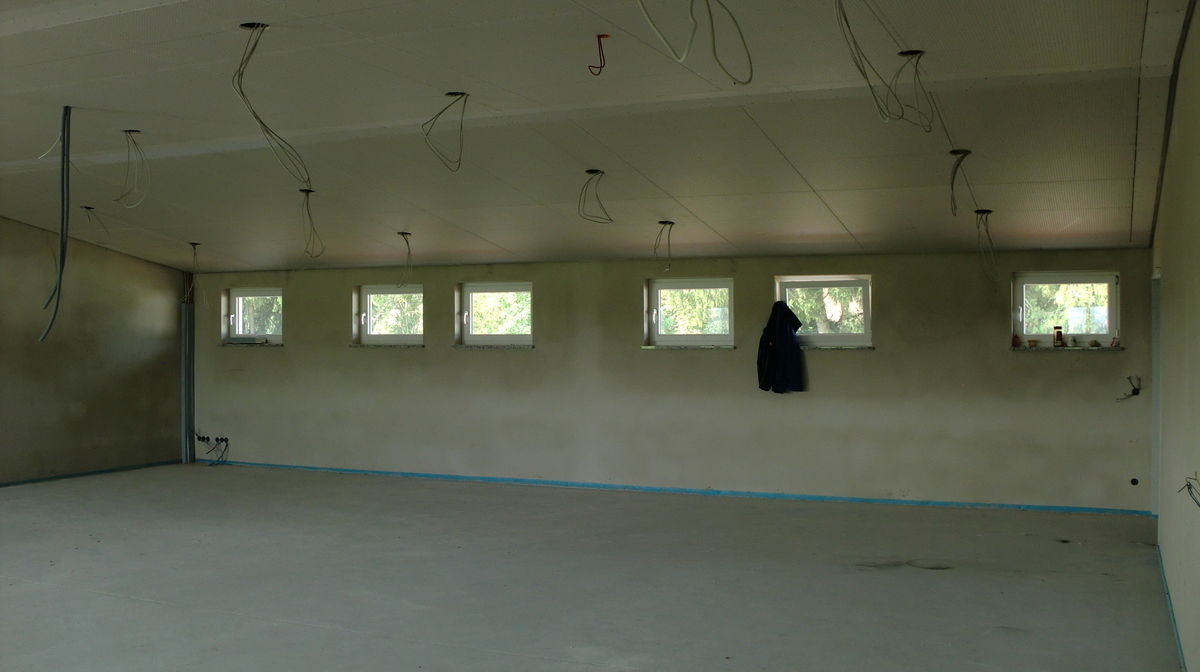

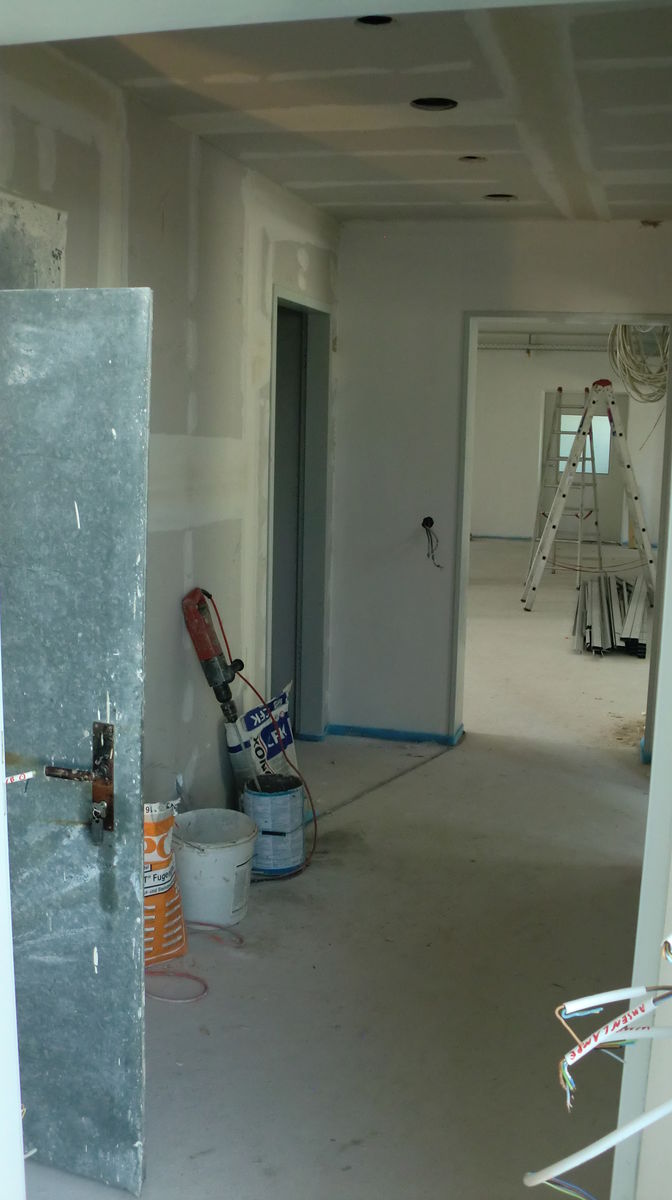

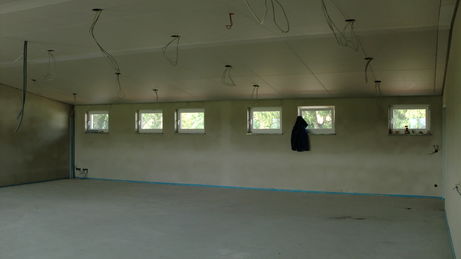

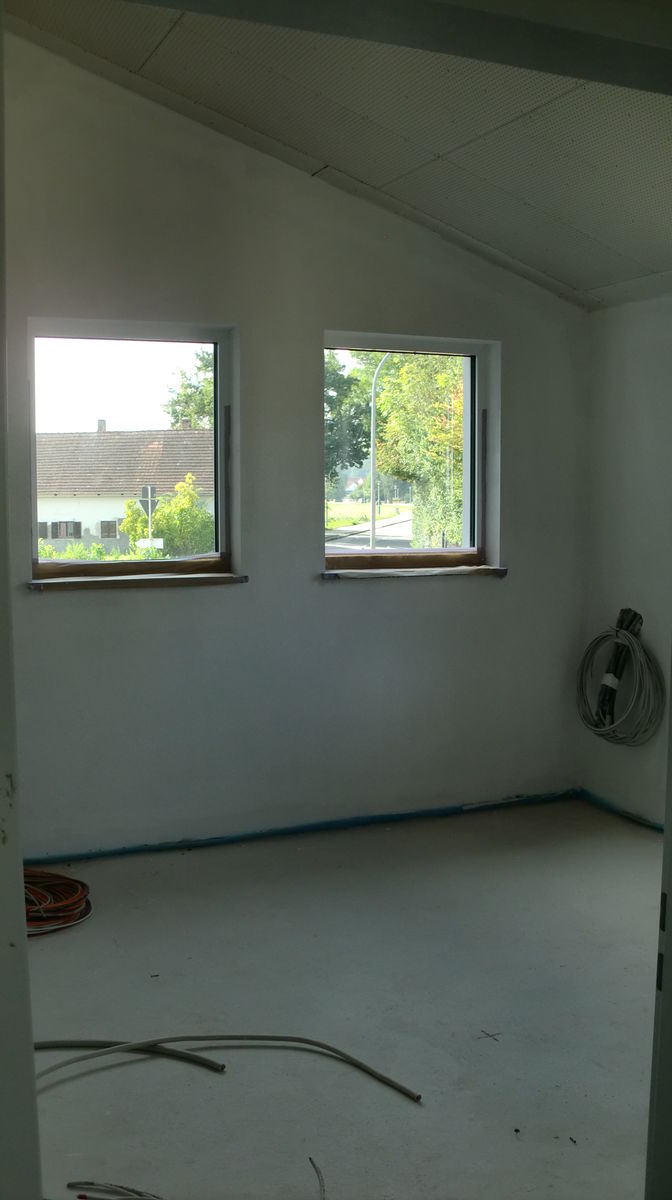

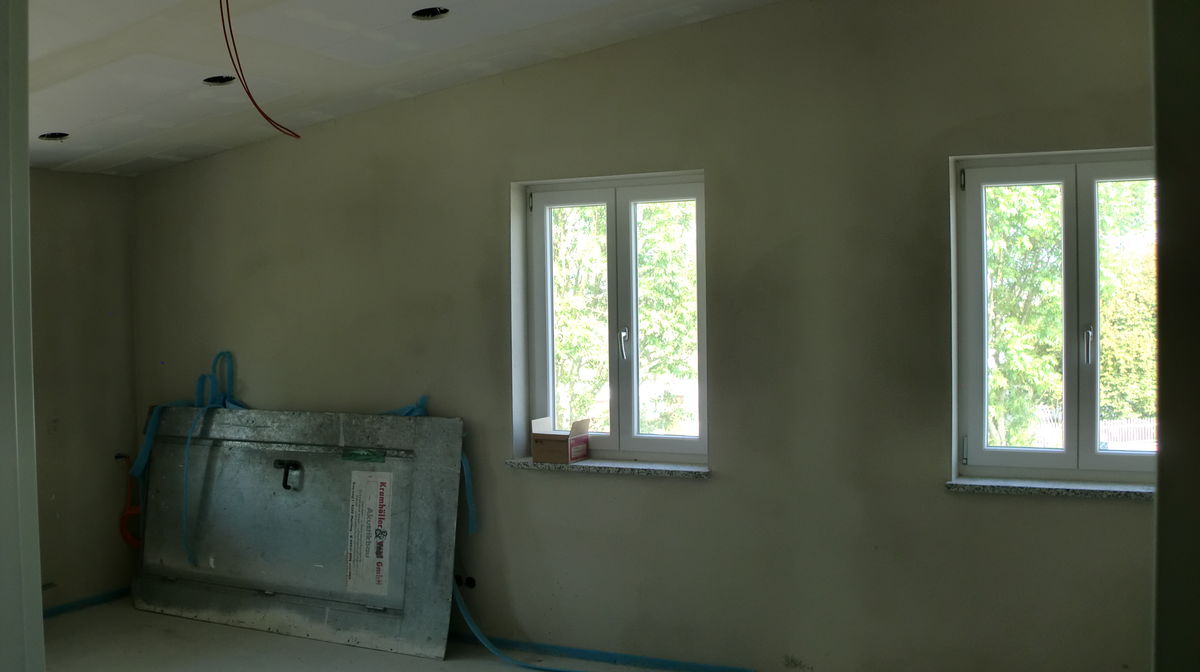

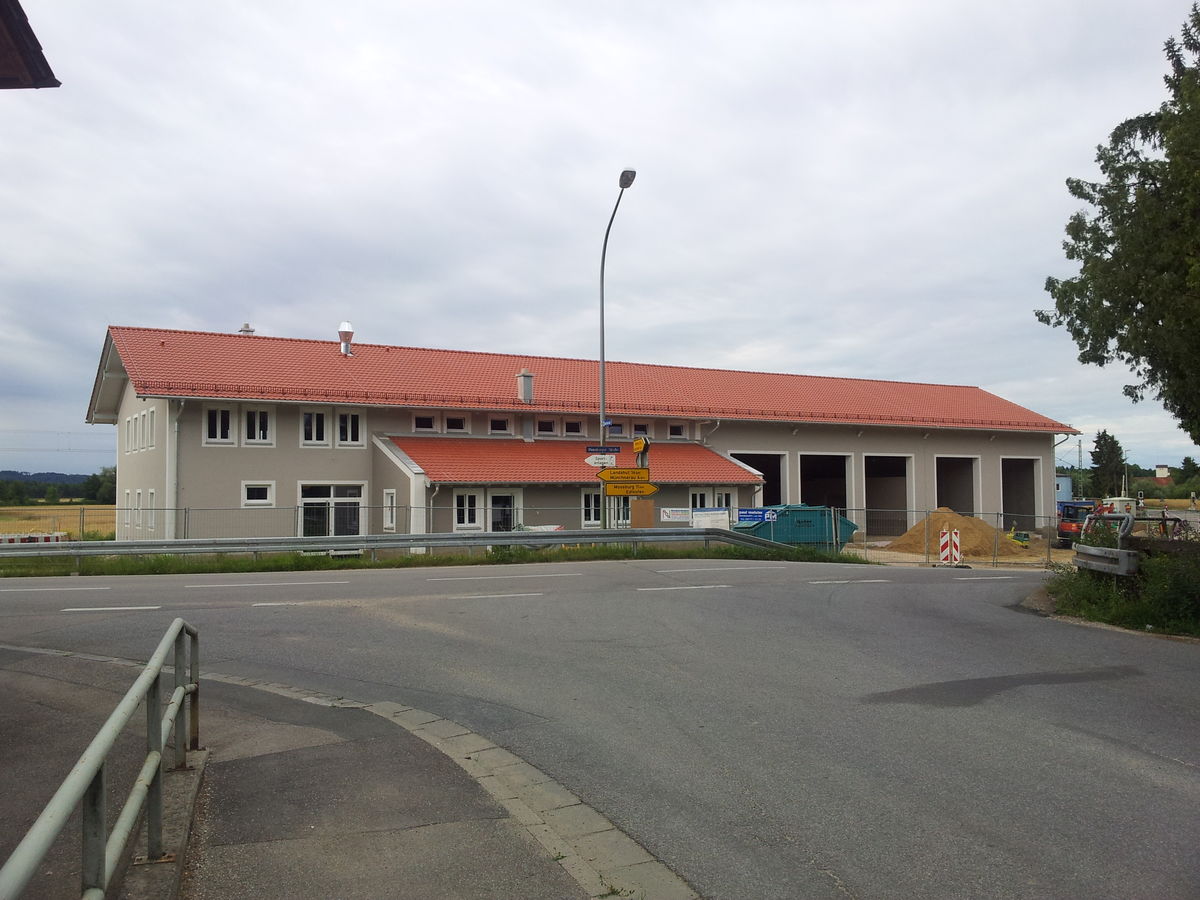

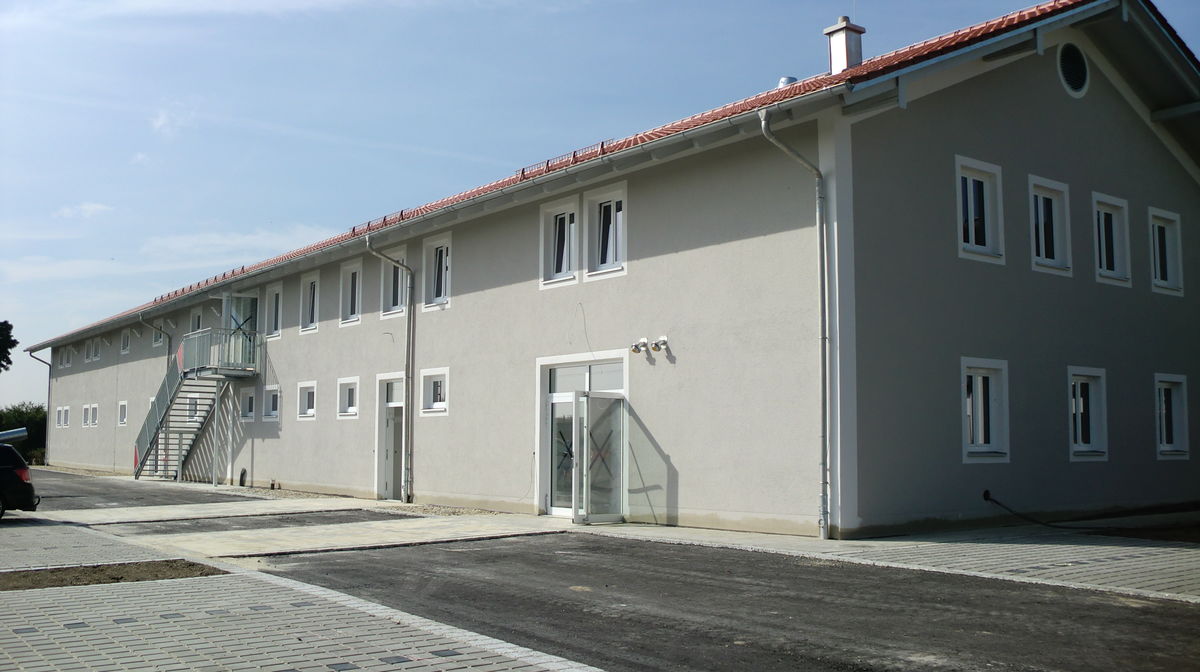

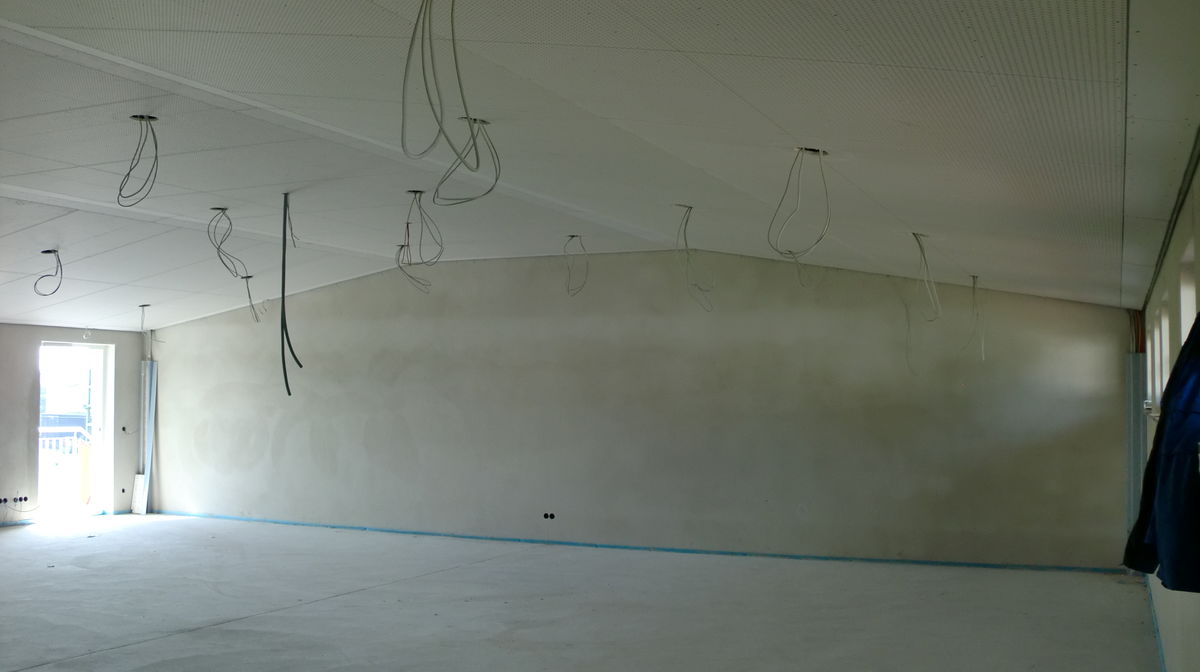

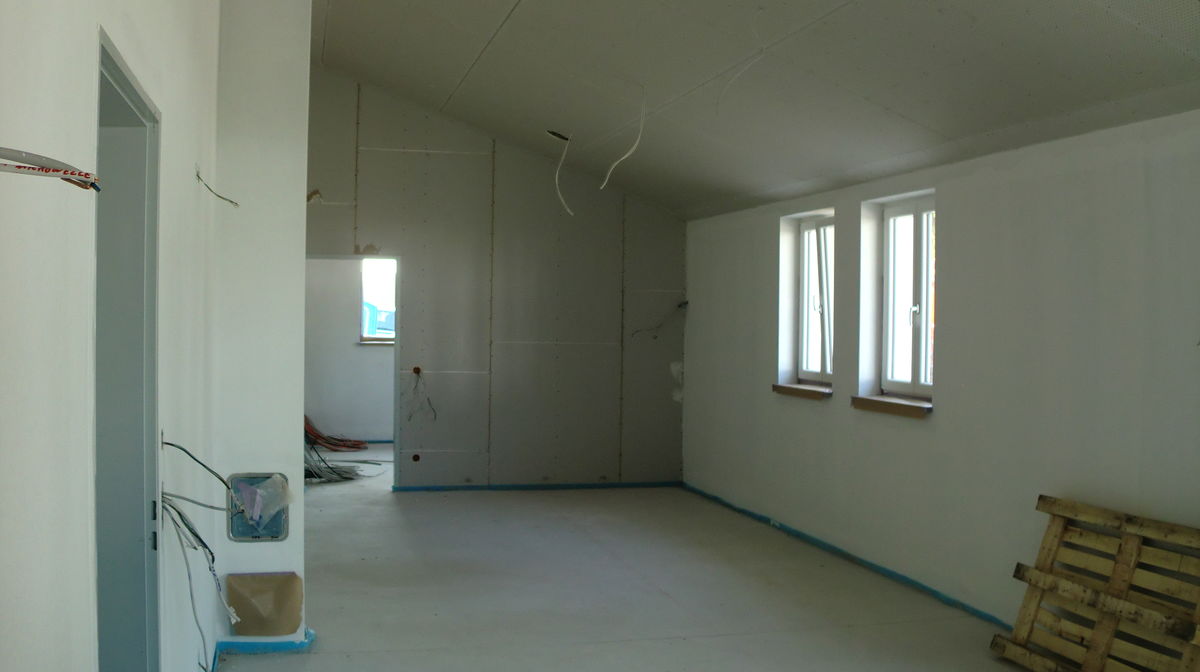

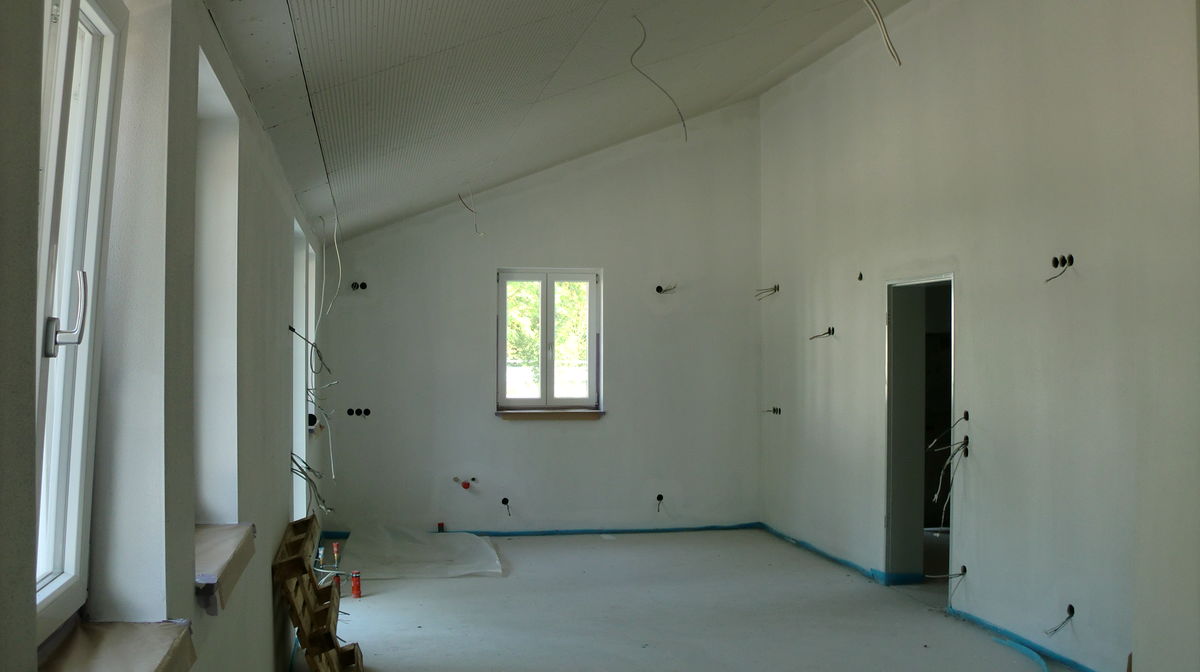

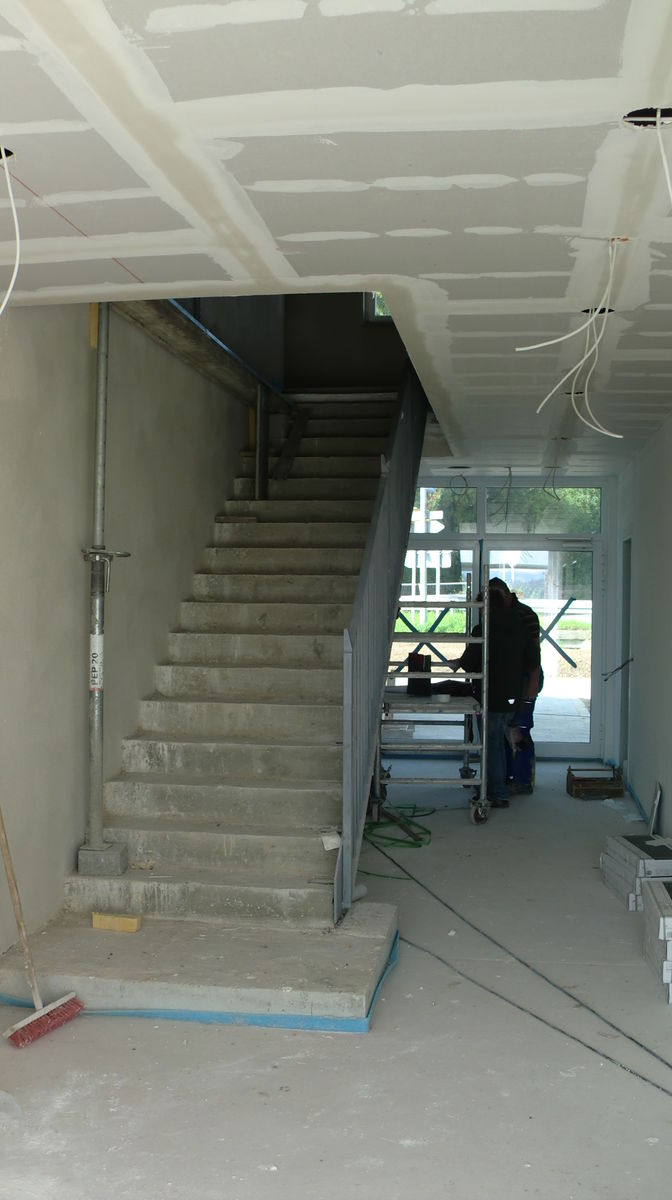

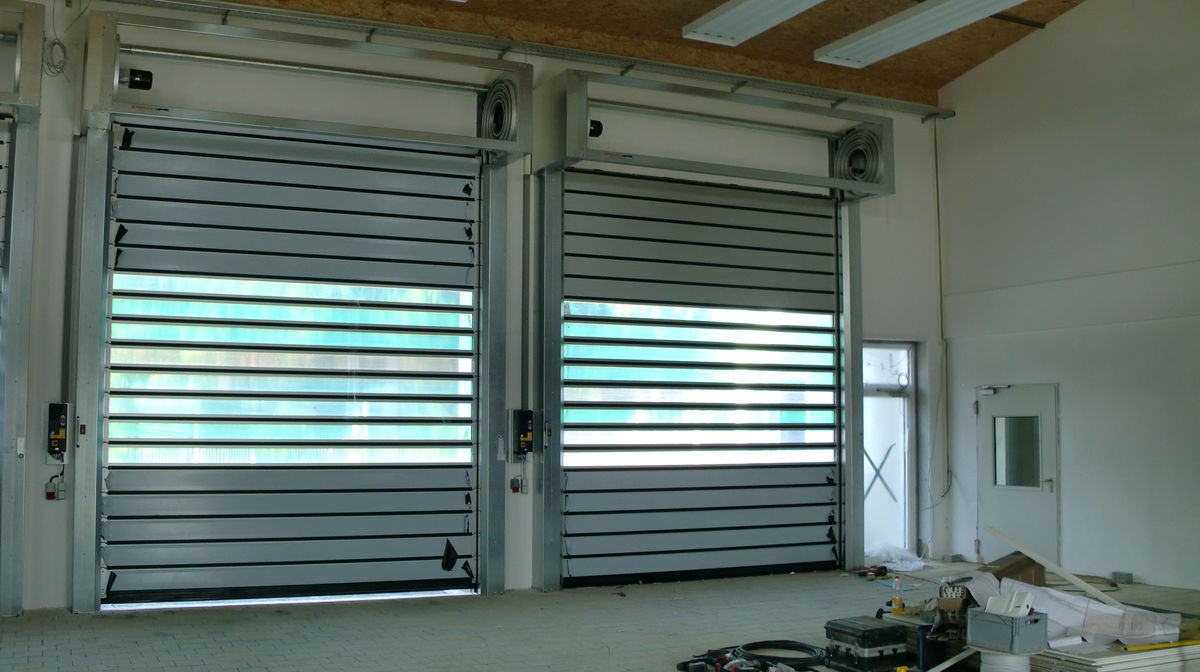

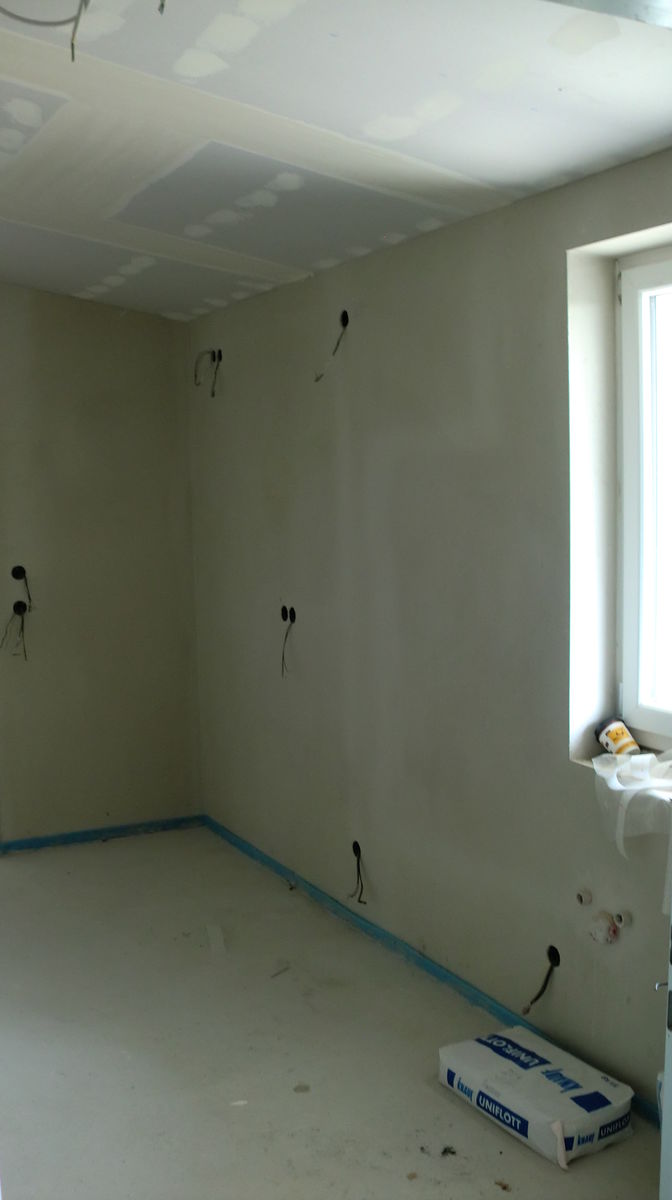

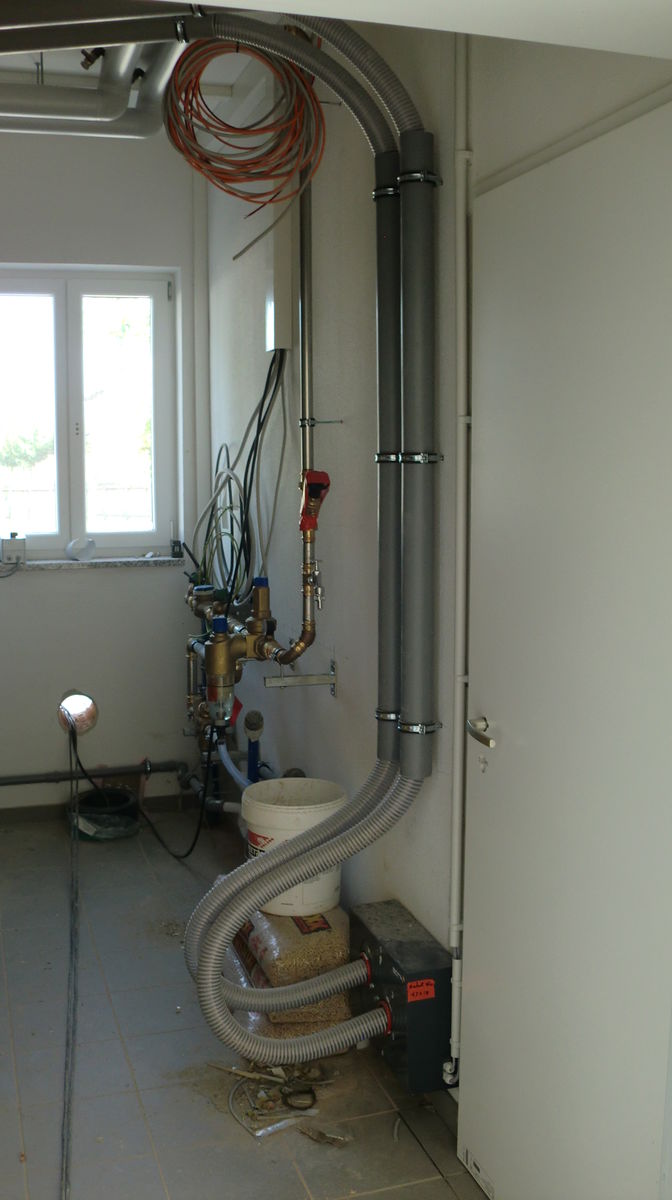

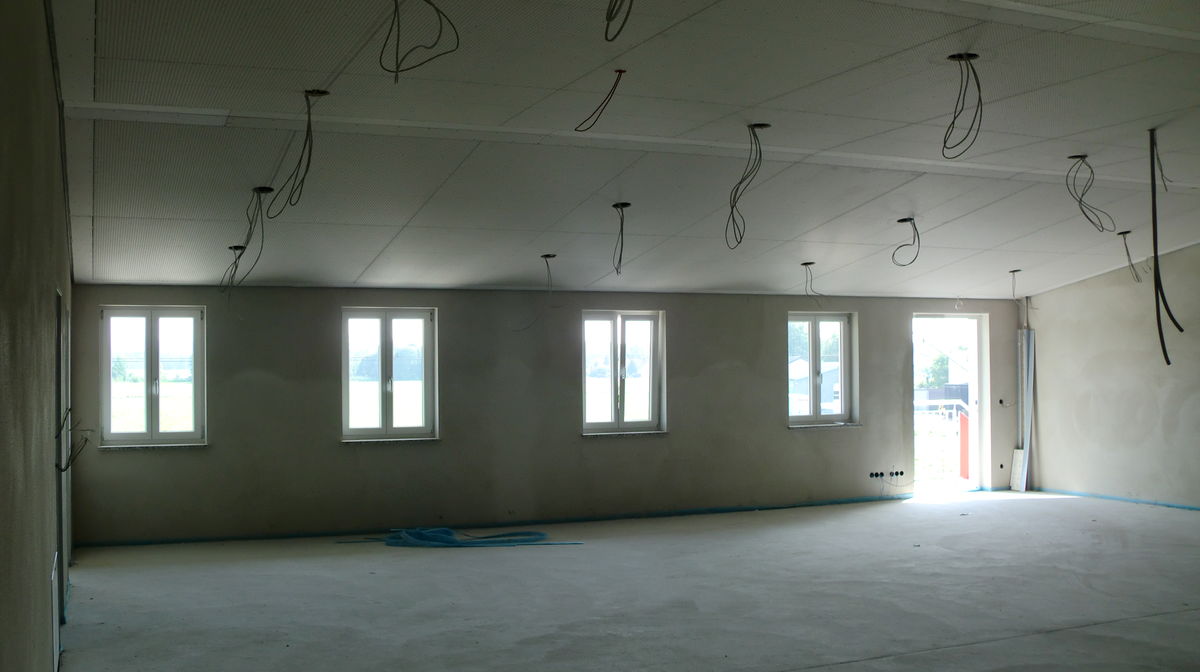

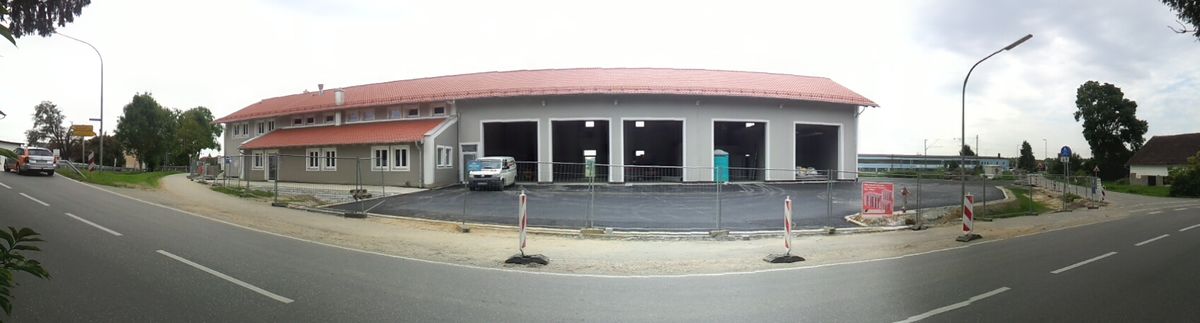

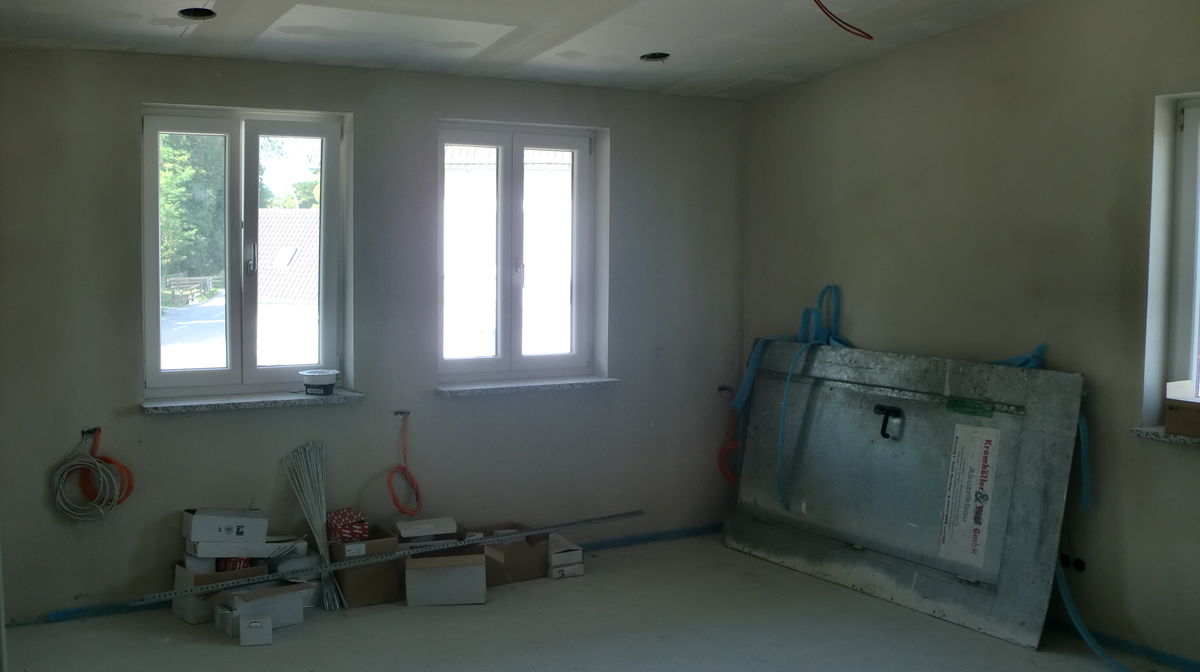

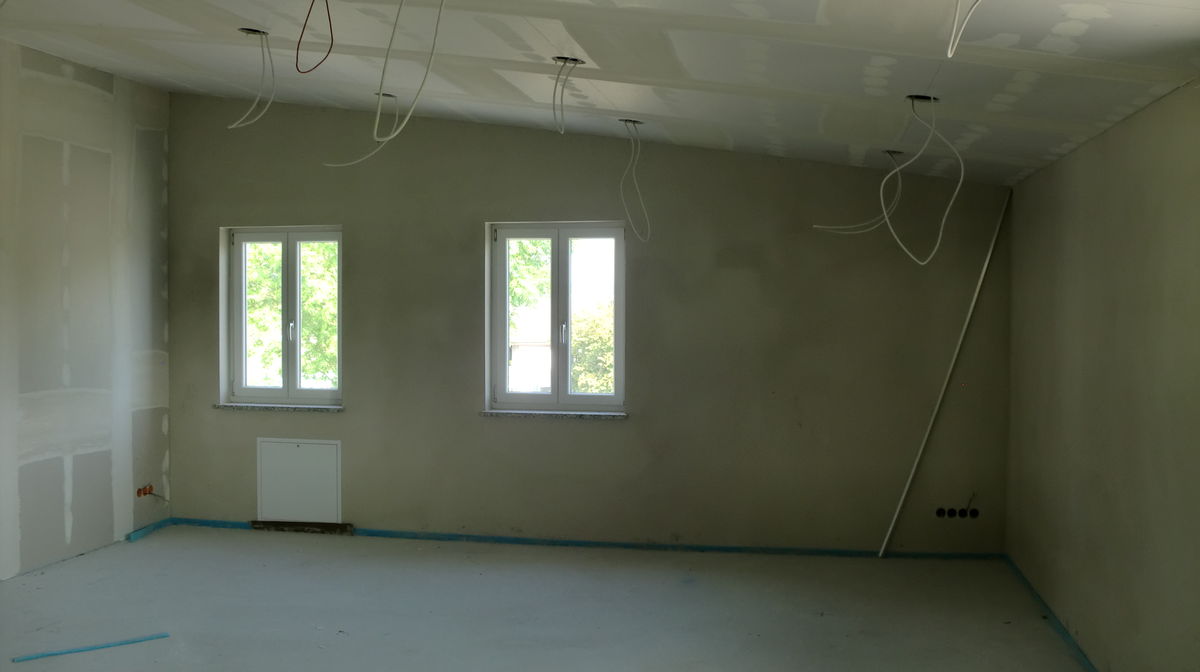

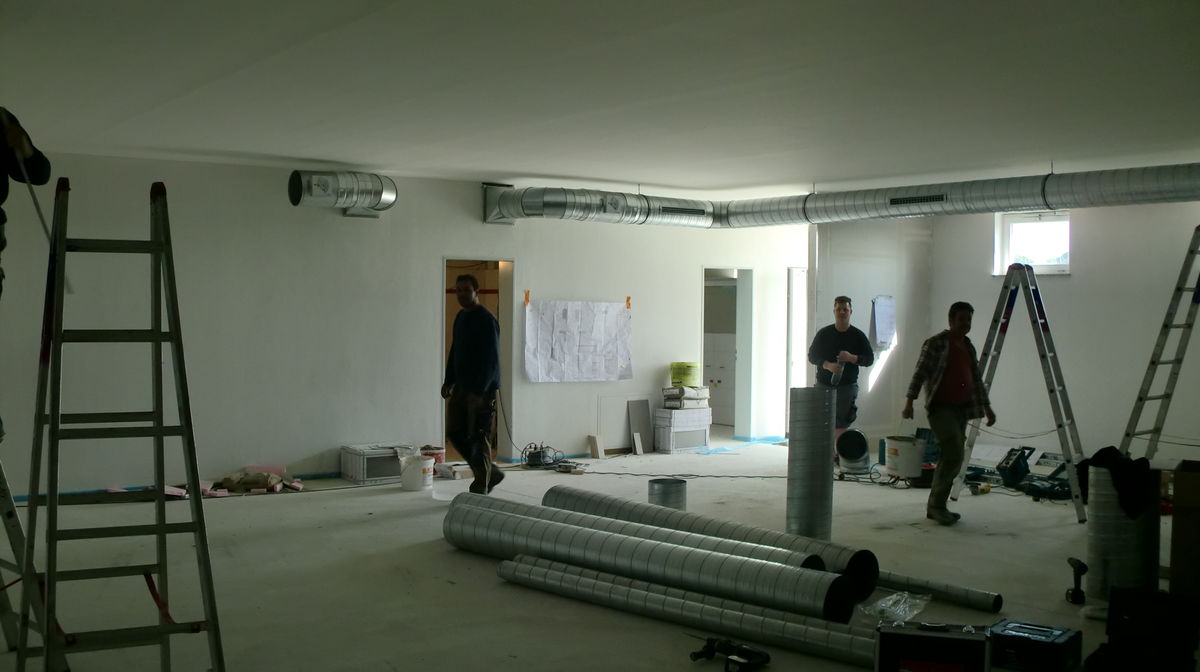

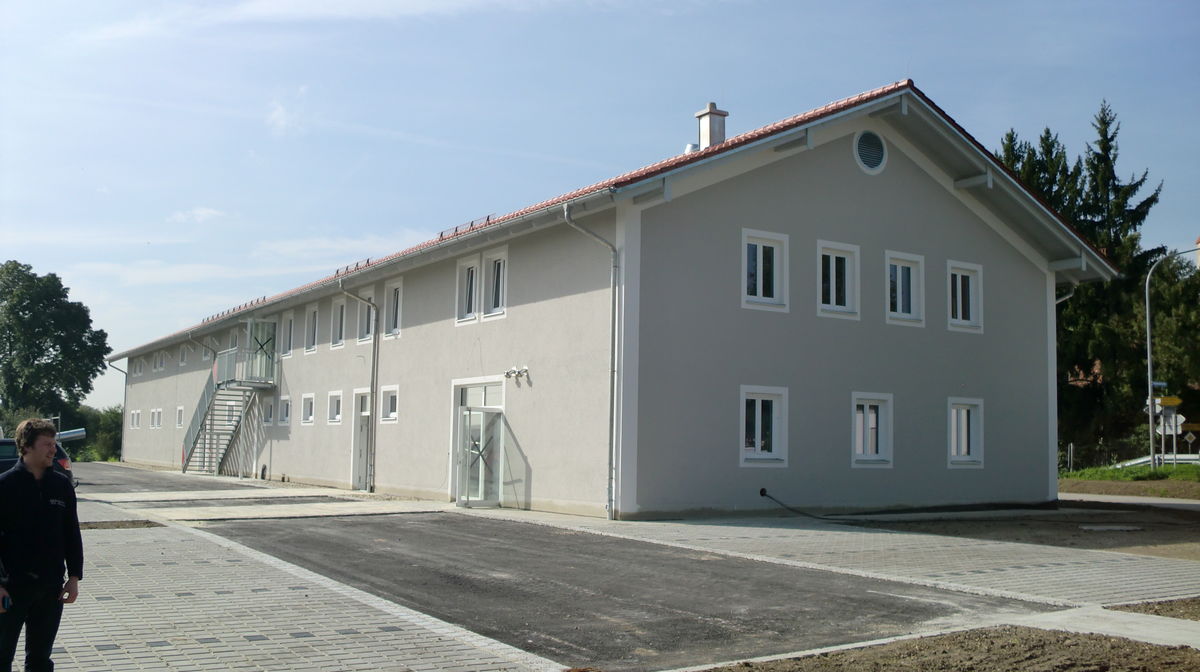

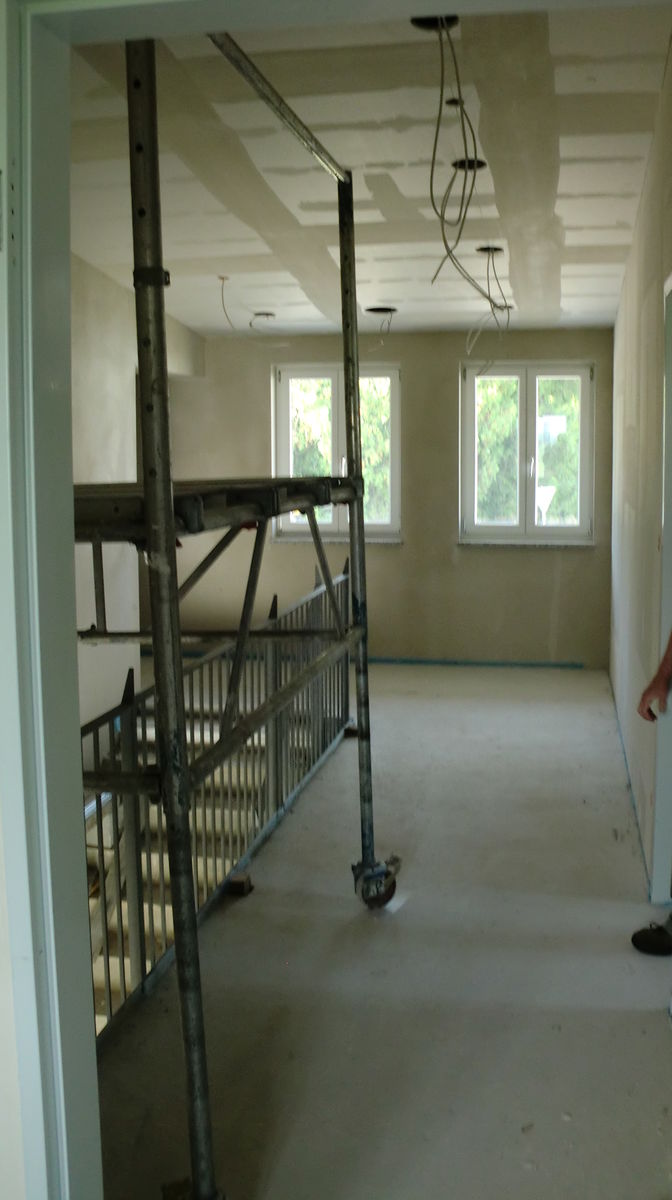

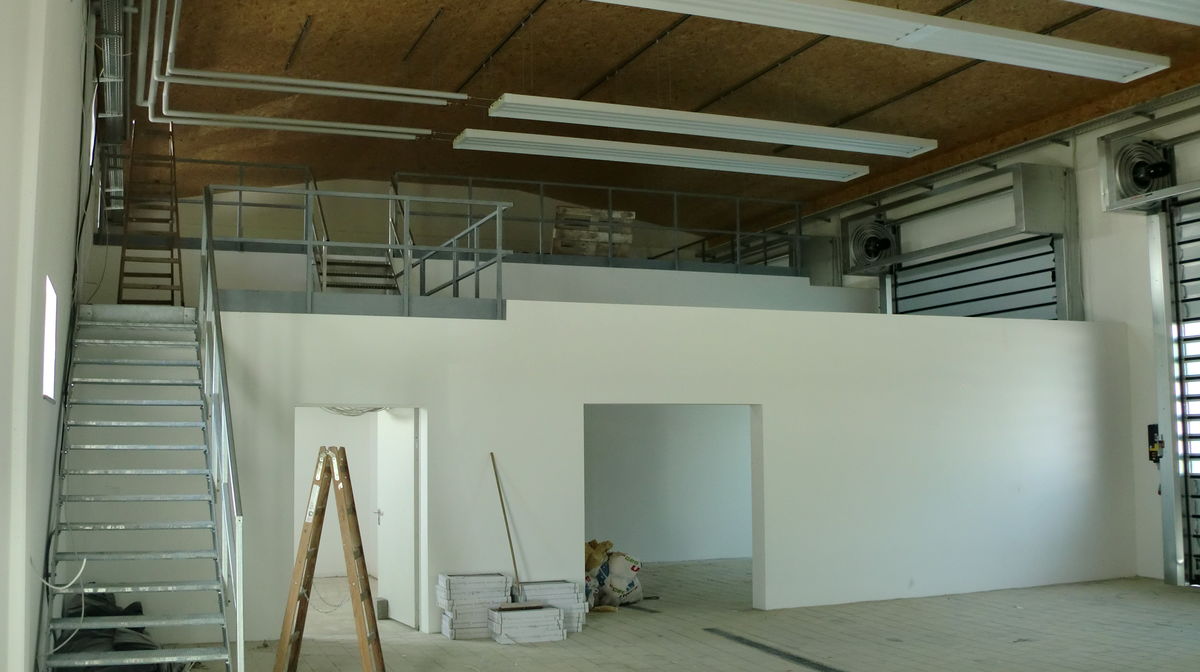

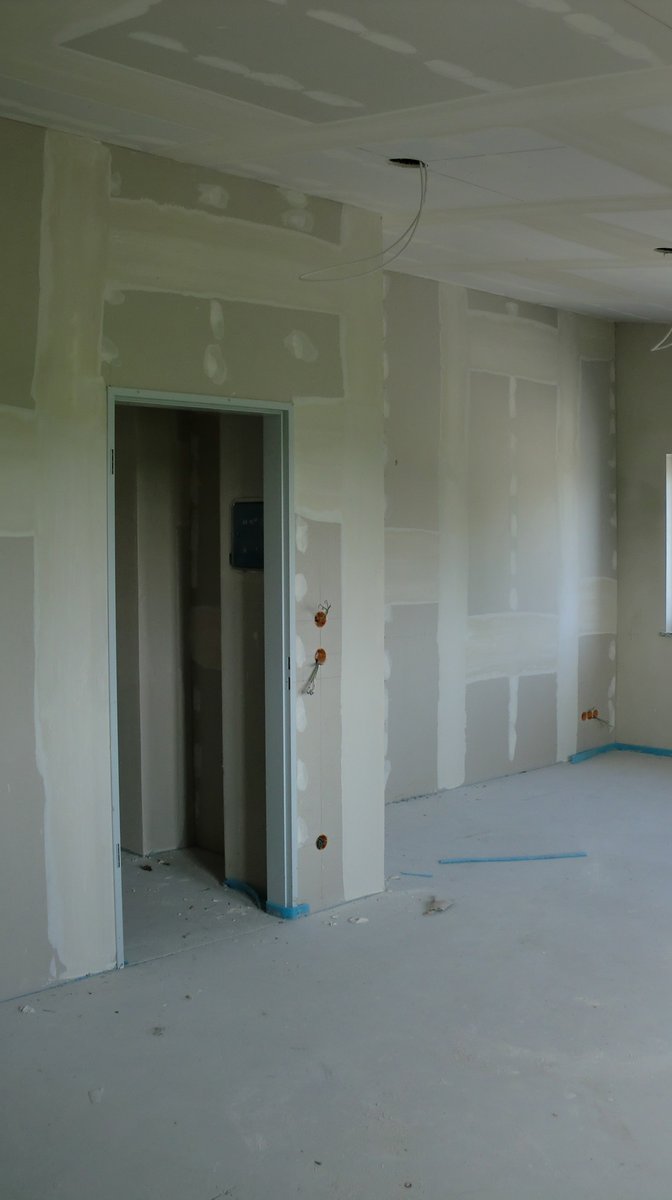

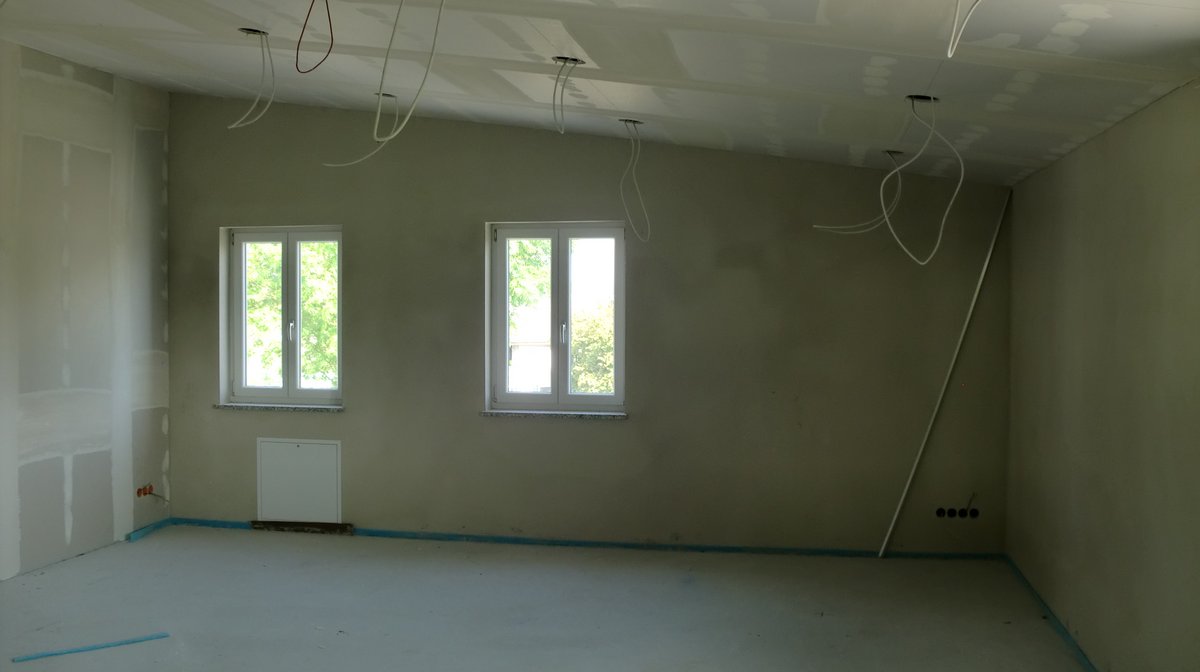

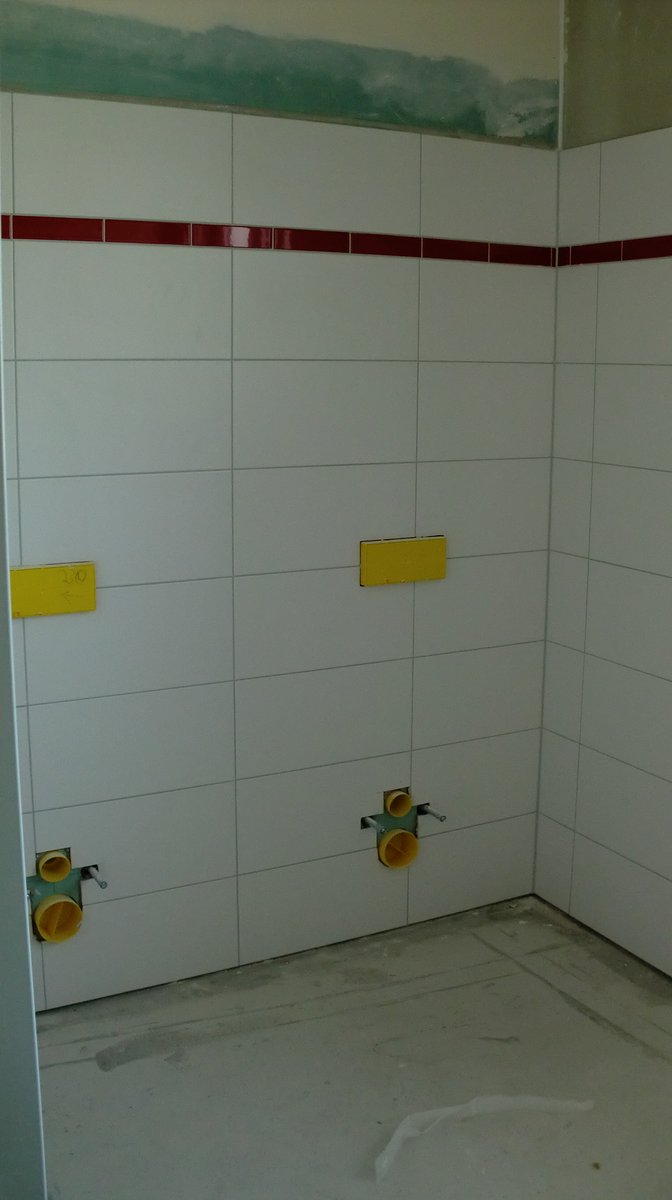

24.09.2014

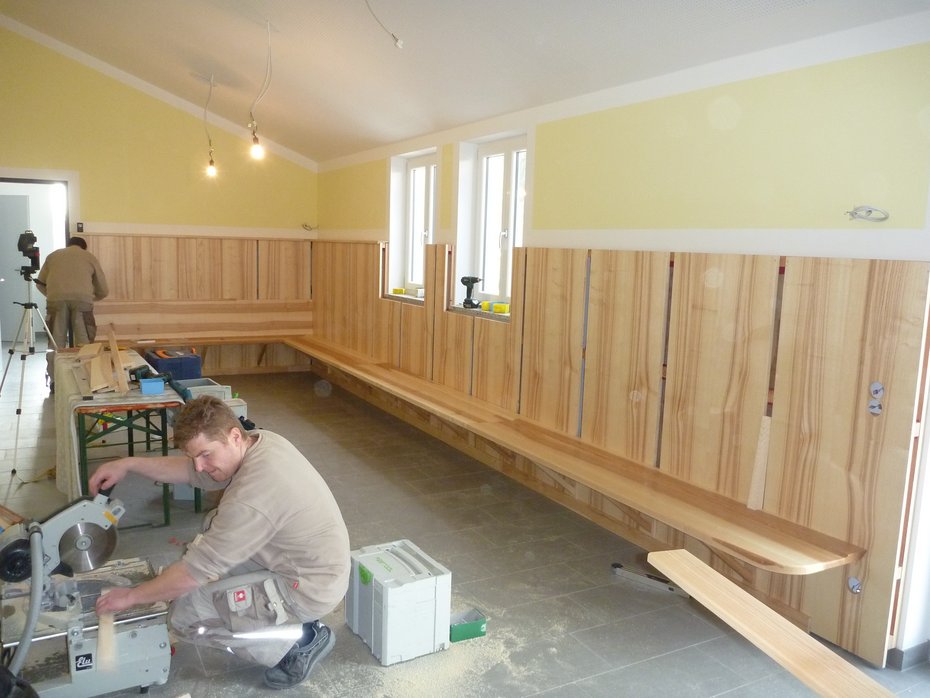

08.05.2015

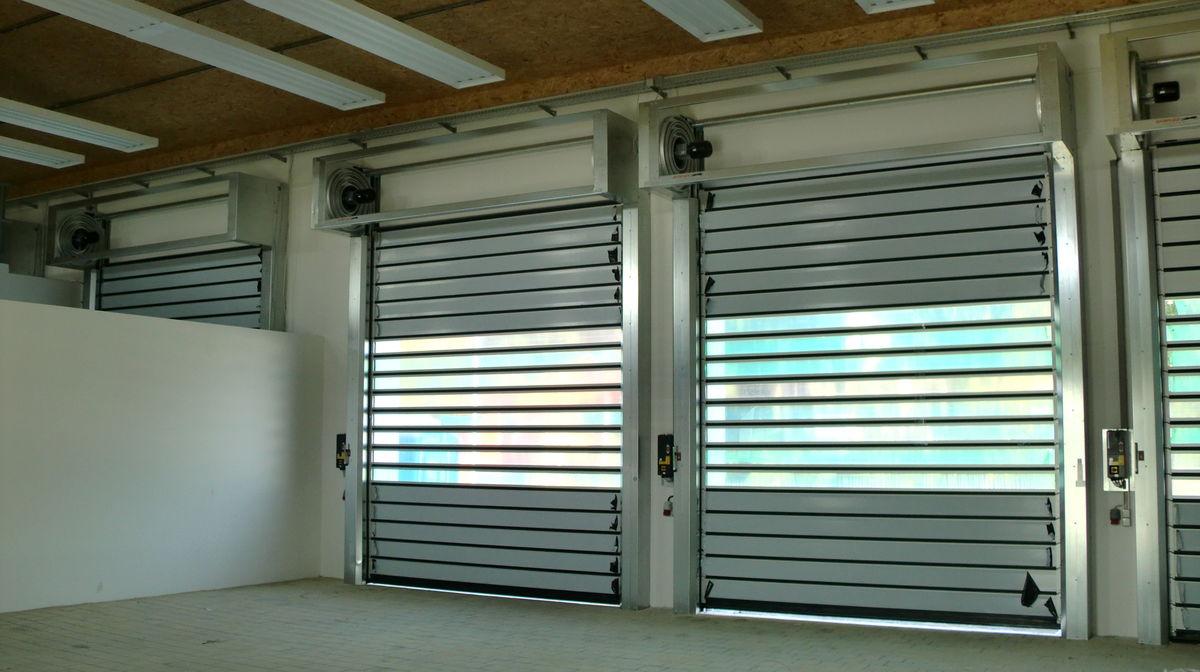

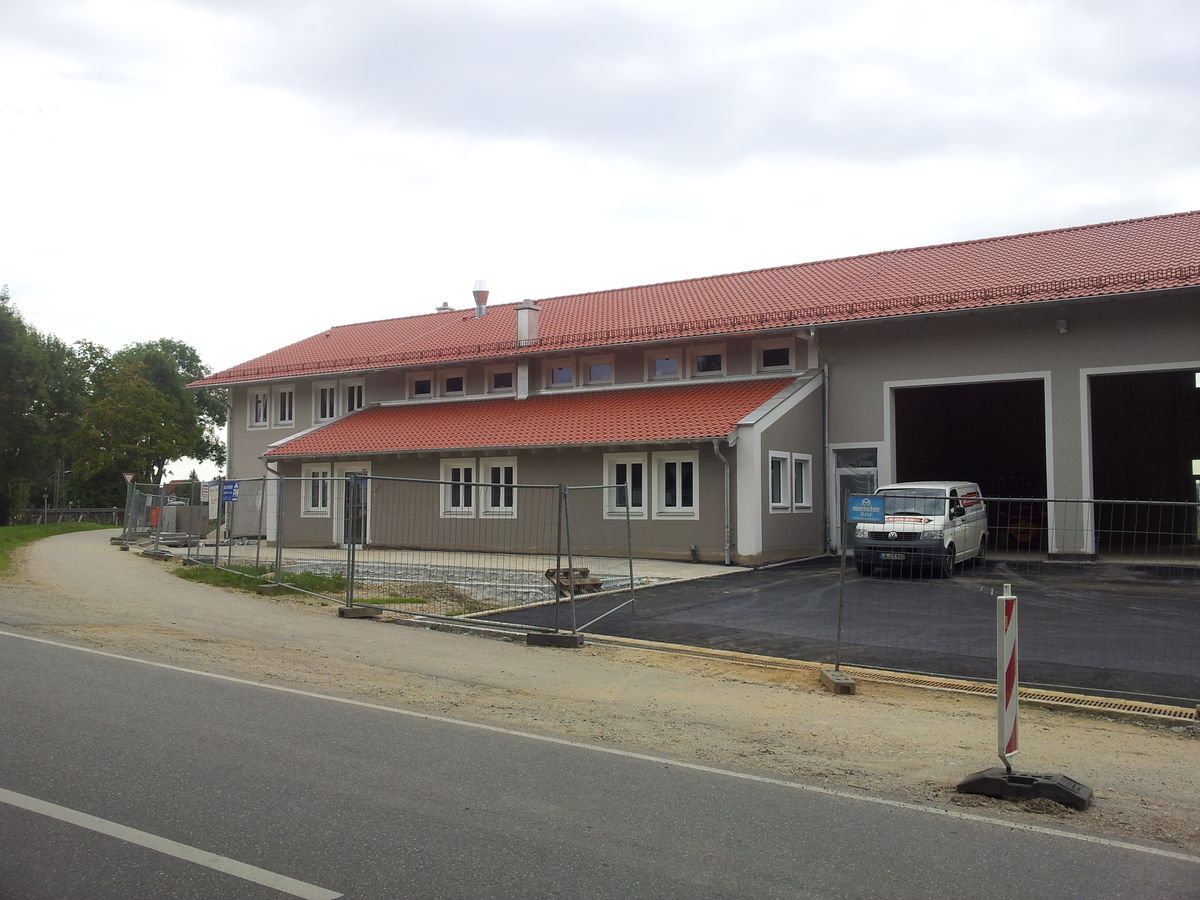

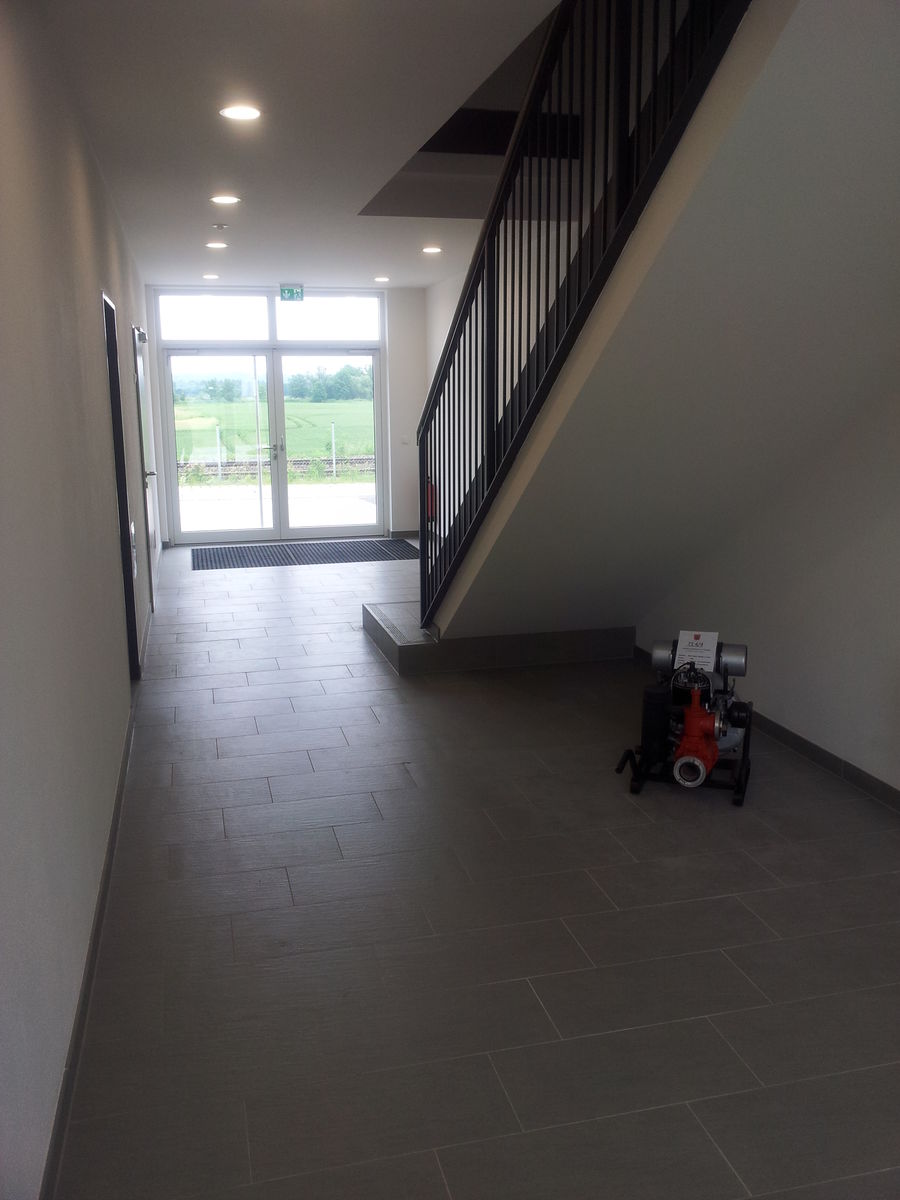

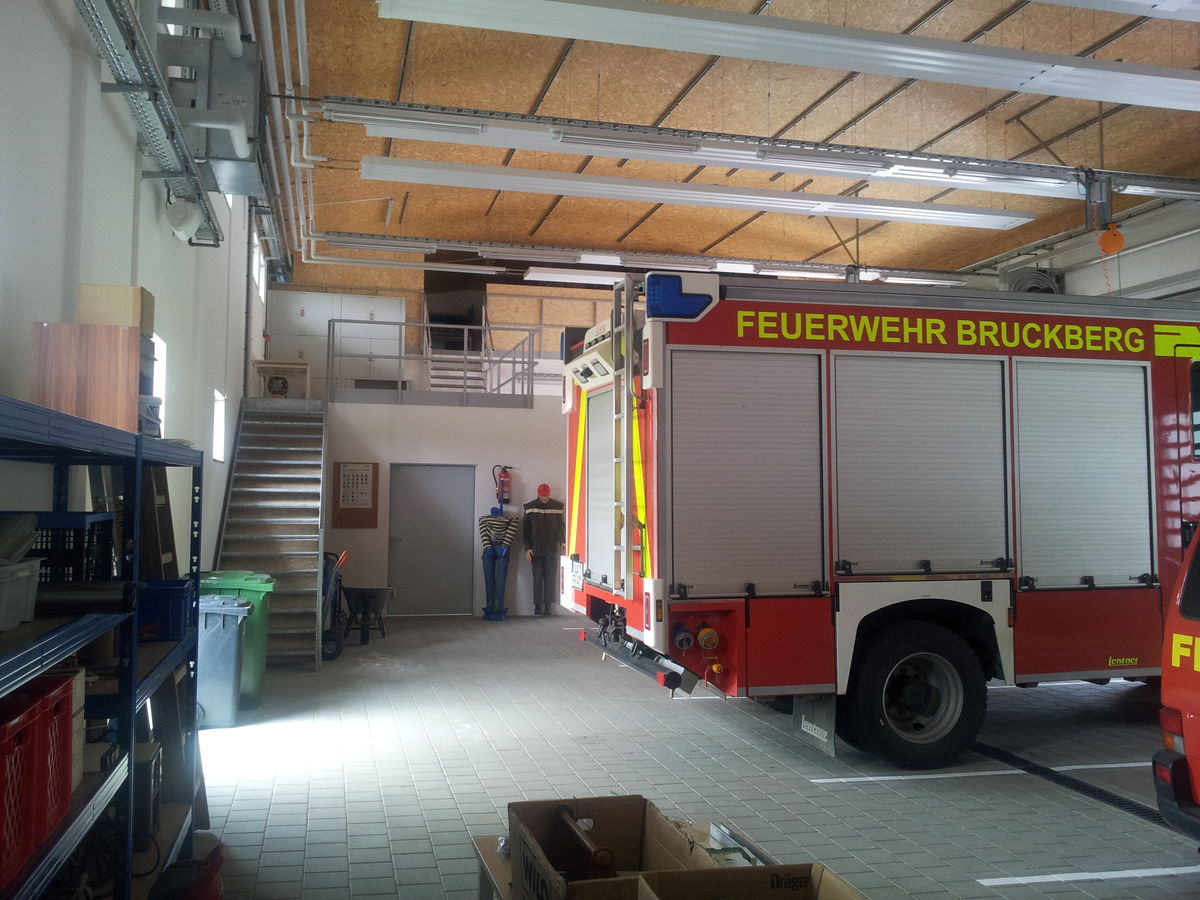

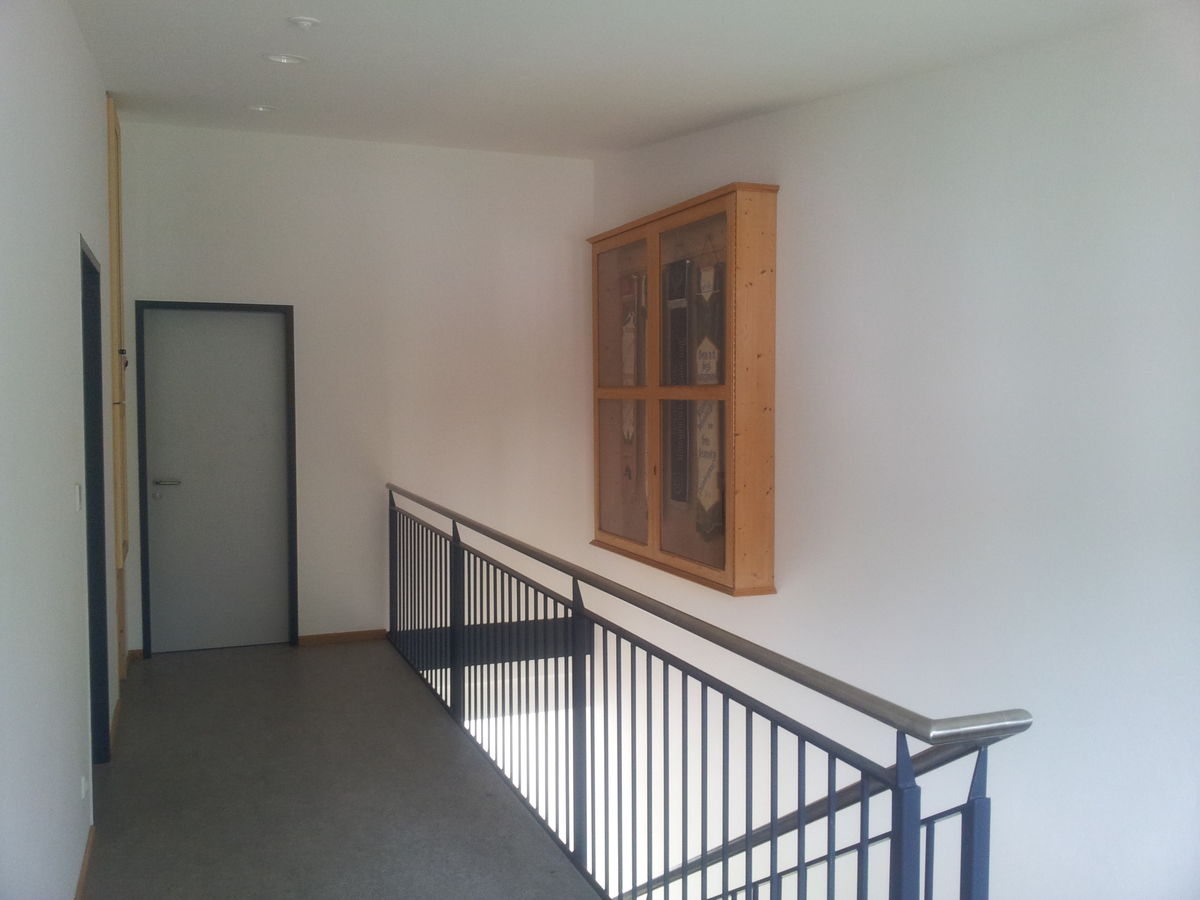

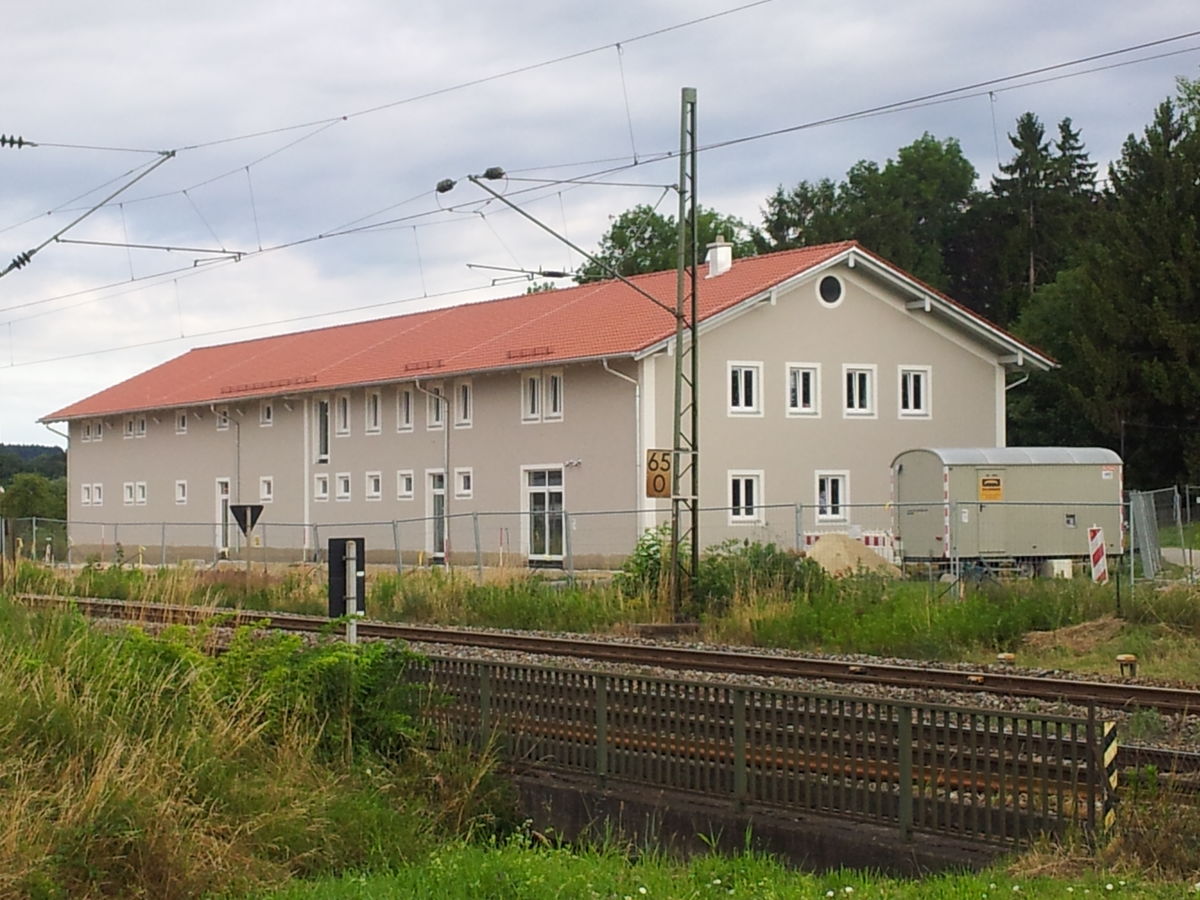

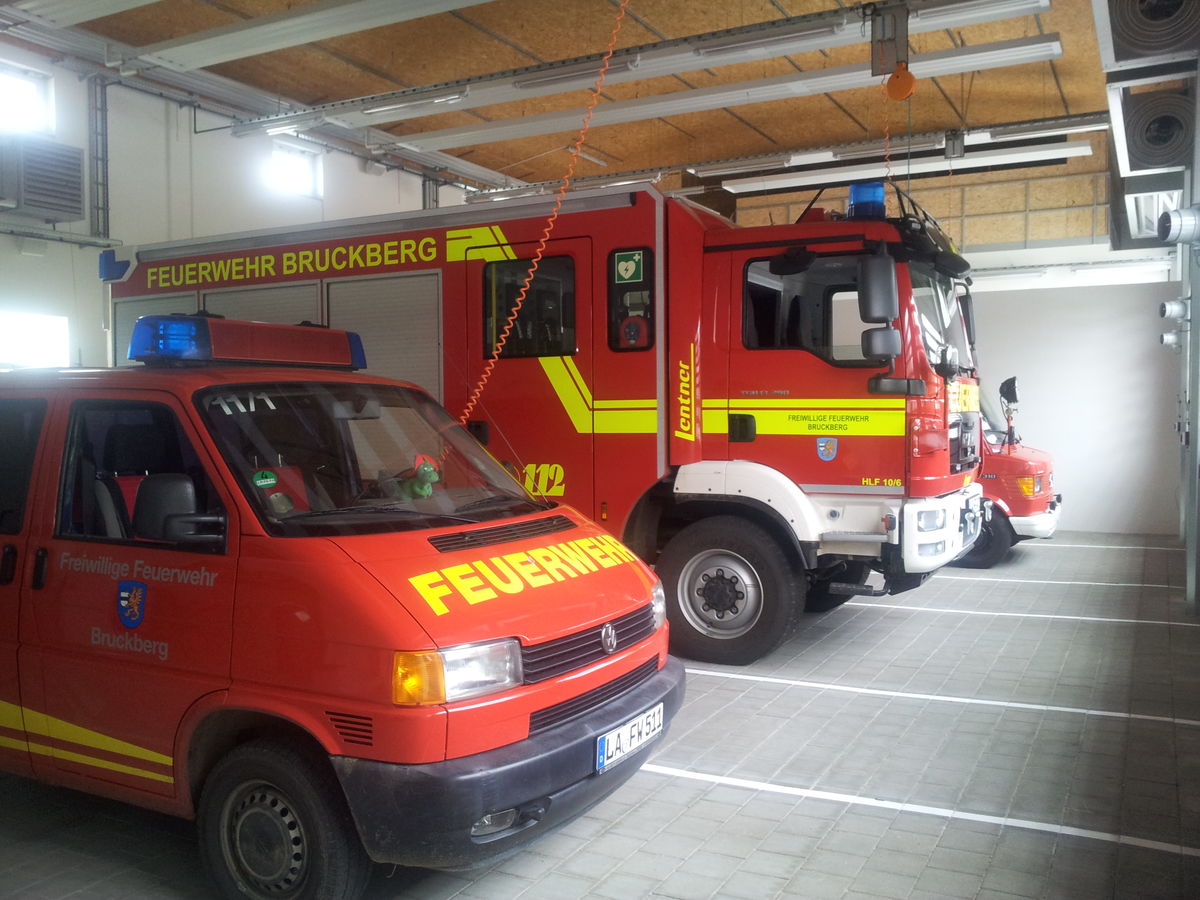

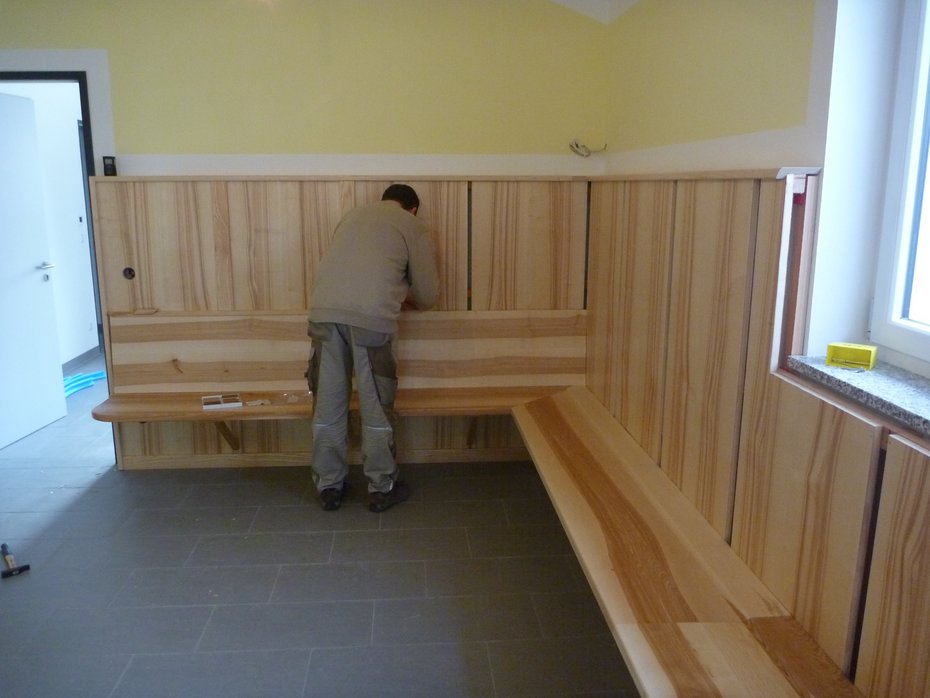

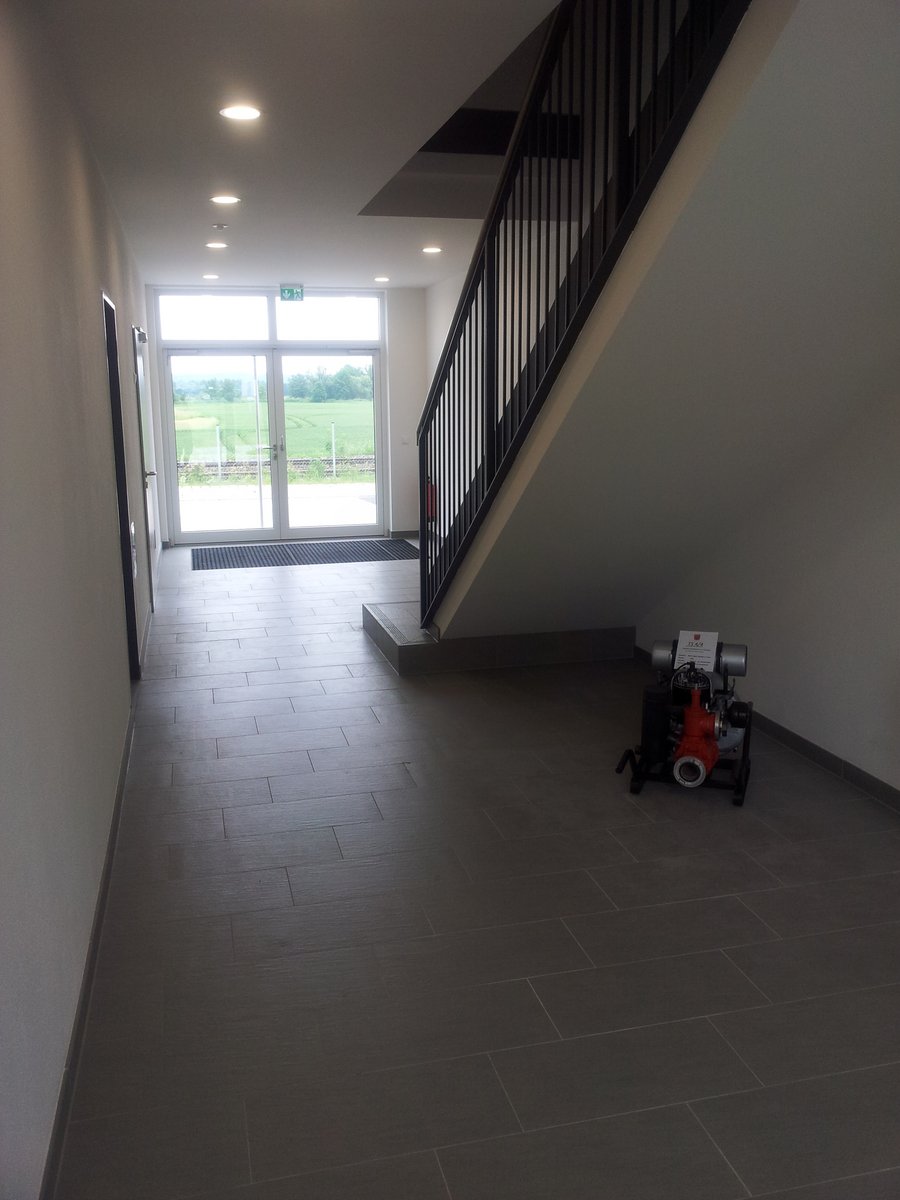

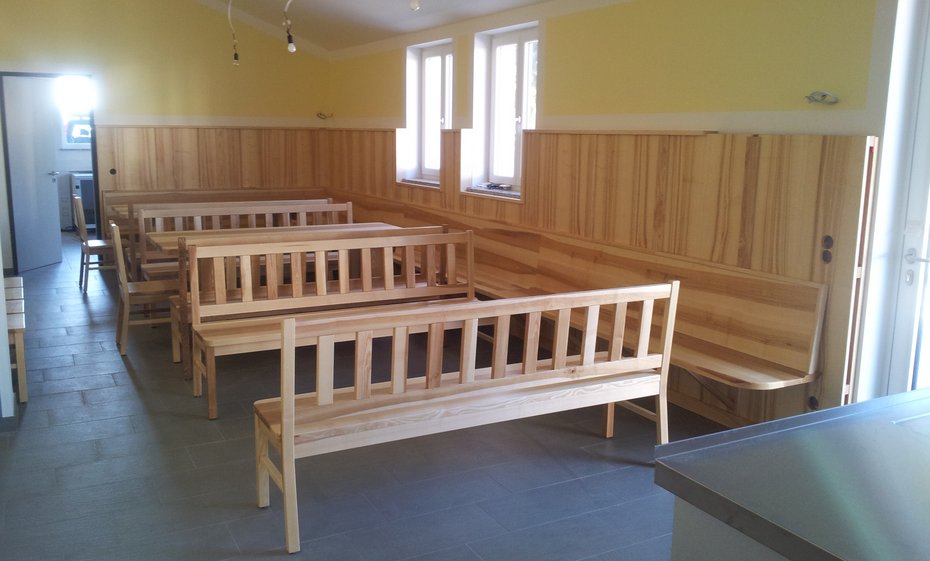

Wir sind inzwischen eingezogen.

Hier ein paar Bilder zum aktuellen Erscheinungsbild.
